1、侯马2300MW热电联产工程甲供材料管理办法1 目的为规范侯马2300MW热电联产工程甲供材料采购审批及领用程序,有效控制建设成本,保证材料质量,特制订本管理办法。2 适用范围本管理制度适用于侯马2300MW热电联产工程基建期间由侯马热电分公司直接采购的电缆、阀门、管材、油料等材料的采购、验收、入库、发放管理程序。3 职责3.1 施工单位施工单位根据施工图纸,并依据与业主签订的施工合同甲供材料范围(1#标段、2#、4#标段施工合同中附件K中内容),至少提前三个月向业主提出甲供材料需求计划。3.2 监理单位监理单位负责根据施工图纸,对甲供材料数量、规格、型号和种类进行审核。3.3业主生产技术部生

2、产技术部负责对甲供材料数量、规格、型号和种类进行复核,并完成侯马热电甲供材料采购申请手续。3.4 代保管单位代保管单位负责甲供材料到货接卸,入库保管,并根据业主签发的领用申请单向施工单位发放甲供材料。3.5 业主计划经营部业主计划经营部是甲供材料的管理部门,负责审定是否为甲供材料,负责甲供材料采购,负责组织甲供材料验收。4 管理内容和程序4.1 甲供材料采购流程4.1.1施工单位根据施工图纸,并依据与业主签订的施工合同甲供材料范围(1#标段、2#、4#标段施工合同中附件K中内容),至少提前三个月提出甲供材料需用申请计划并报送监理单位,同时施工单位将材料需用计划电子文件和书面文件报送业主生产技术

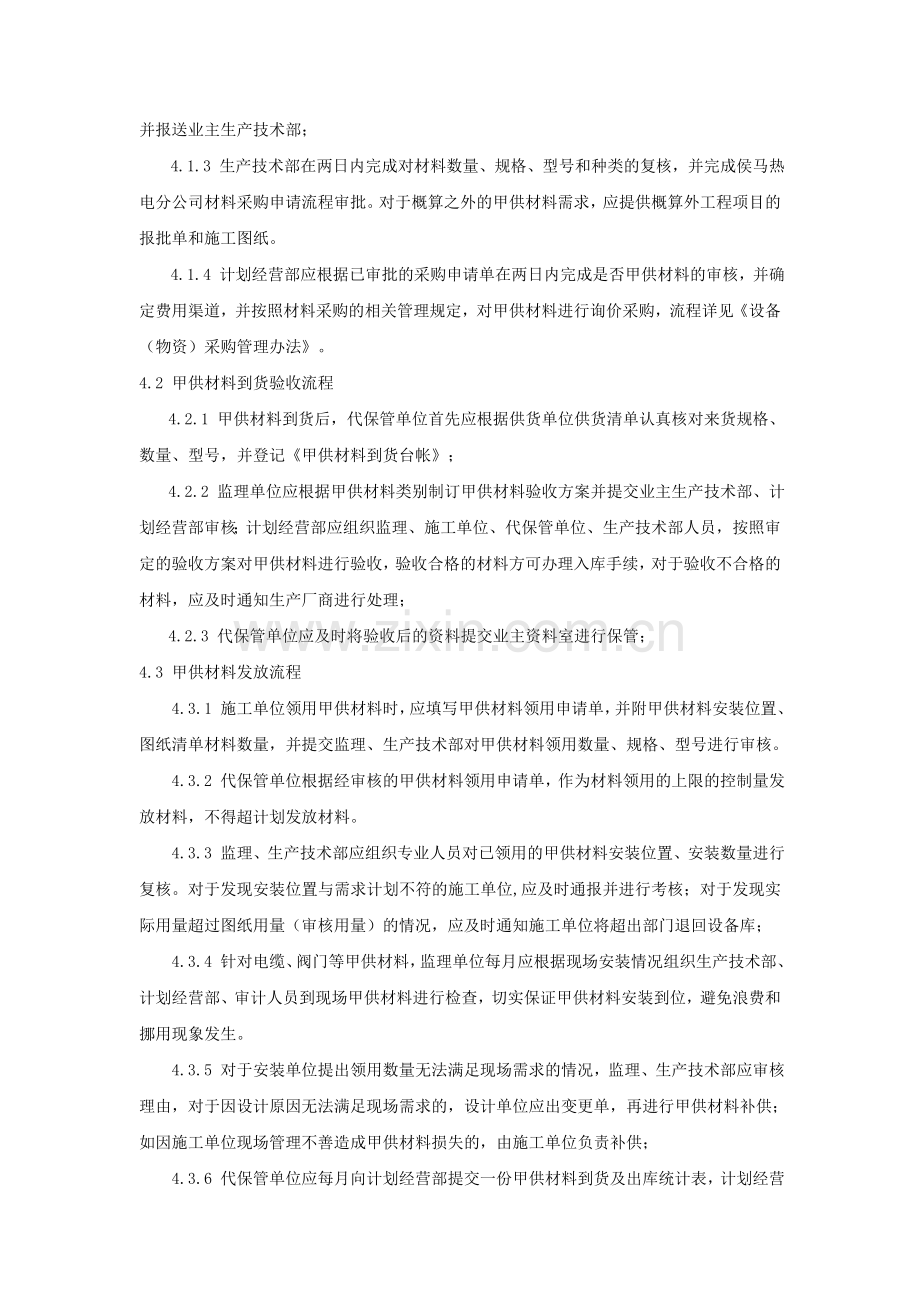

3、部。4.1.2 监理工程师根据施工图纸,在两日内完成对材料数量、规格、型号和种类的审核,并报送业主生产技术部;4.1.3 生产技术部在两日内完成对材料数量、规格、型号和种类的复核,并完成侯马热电分公司材料采购申请流程审批。对于概算之外的甲供材料需求,应提供概算外工程项目的报批单和施工图纸。4.1.4 计划经营部应根据已审批的采购申请单在两日内完成是否甲供材料的审核,并确定费用渠道,并按照材料采购的相关管理规定,对甲供材料进行询价采购,流程详见设备(物资)采购管理办法。4.2 甲供材料到货验收流程4.2.1 甲供材料到货后,代保管单位首先应根据供货单位供货清单认真核对来货规格、数量、型号,并登记

4、甲供材料到货台帐;4.2.2 监理单位应根据甲供材料类别制订甲供材料验收方案并提交业主生产技术部、计划经营部审核;计划经营部应组织监理、施工单位、代保管单位、生产技术部人员,按照审定的验收方案对甲供材料进行验收,验收合格的材料方可办理入库手续,对于验收不合格的材料,应及时通知生产厂商进行处理;4.2.3 代保管单位应及时将验收后的资料提交业主资料室进行保管;4.3 甲供材料发放流程4.3.1 施工单位领用甲供材料时,应填写甲供材料领用申请单,并附甲供材料安装位置、图纸清单材料数量,并提交监理、生产技术部对甲供材料领用数量、规格、型号进行审核。4.3.2 代保管单位根据经审核的甲供材料领用申请单

5、,作为材料领用的上限的控制量发放材料,不得超计划发放材料。4.3.3 监理、生产技术部应组织专业人员对已领用的甲供材料安装位置、安装数量进行复核。对于发现安装位置与需求计划不符的施工单位,应及时通报并进行考核;对于发现实际用量超过图纸用量(审核用量)的情况,应及时通知施工单位将超出部门退回设备库;4.3.4 针对电缆、阀门等甲供材料,监理单位每月应根据现场安装情况组织生产技术部、计划经营部、审计人员到现场甲供材料进行检查,切实保证甲供材料安装到位,避免浪费和挪用现象发生。4.3.5 对于安装单位提出领用数量无法满足现场需求的情况,监理、生产技术部应审核理由,对于因设计原因无法满足现场需求的,设

6、计单位应出变更单,再进行甲供材料补供;如因施工单位现场管理不善造成甲供材料损失的,由施工单位负责补供;4.3.6 代保管单位应每月向计划经营部提交一份甲供材料到货及出库统计表,计划经营部应组织财务、审计部门定期对库存的甲供材料进行稽核。5 附件5.1 甲供材料需用申请计划(施工单位向业主报送表式)5.2 甲供材料采购流程5.3 甲供材料验收流程5.4 甲供材料领用申请单附件1侯马2300MW热电联产工程甲供材料需用申请计划表需用单位: 单位工程: 图纸卷册号: 图纸卷册名称: 序号材料名称规格及型号单位计划数量核实数量需用日期安装位置备注需用单位:(签字盖章) 监理单位:(签字、盖章) 生产技

7、术部: 计划经营部:备注:1.本计划要求1卷图册出1份需求计划;2.核实数量由监理单位或生产技术部填写 附件2 甲供材料采购流程附件3 甲供材料验收流程附件4 甲供材料领用申请单侯马2300MW热电联产工程甲供材料领用申请明细表需用单位: 单位工程: 图纸卷册号: 图纸卷册名称: 序号材料名称规格及型号单位计划领用数量核实领用数量需用日期安装位置备注需用单位:(签字盖章) 监理单位:(签字、盖章) 生产技术部: 计划经营部:备注:1.要求1卷图册出1份领用申请;2.核定领用数量由监理单位或生产技术部填写苗木供应合同书甲方:乙方:周至县哑柏镇绿星苗圃经甲乙双方协商同意, (以下简称甲方)从周至县

8、哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发2010205号文件,渭南市区绿化),并就相关事宜达成以下协议:一、 苗木数量: 二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。三、 苗木价格:每株计人民币四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )五、 付款方式:任务完成后,10日内一次付清。六、 有关事项:1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。六、本合同未尽事宜,甲乙双方同意协商解决。七、合同条款违约,造成经济损失,由造成损失方全额赔偿。八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 规章制度

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
