收藏 分销(赏)

砖墙砌筑技术交底.doc

上传人:z****6 文档编号:16870 上传时间:2020-07-13 格式:DOC 页数:3 大小:43KB
下载 相关 举报

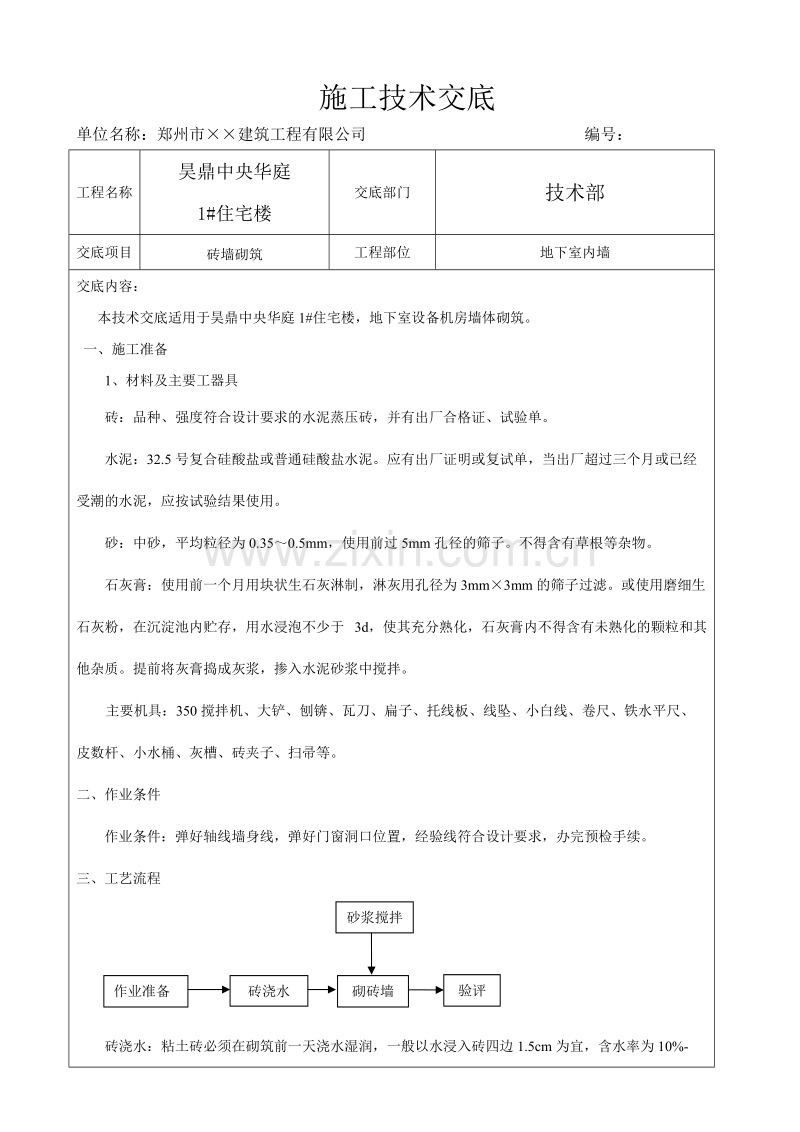

砖墙砌筑技术交底.doc_第1页
第1页 / 共3页
砖墙砌筑技术交底.doc_第2页
第2页 / 共3页
砖墙砌筑技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

1、 施工技术交底单位名称:郑州市建筑工程有限公司 编号:工程名称昊鼎中央华庭1#住宅楼交底部门技术部交底项目砖墙砌筑工程部位地下室内墙交底内容: 本技术交底适用于昊鼎中央华庭1#住宅楼,地下室设备机房墙体砌筑。 一、施工准备1、材料及主要工器具砖:品种、强度符合设计要求的水泥蒸压砖,并有出厂合格证、试验单。水泥:32.5号复合硅酸盐或普通硅酸盐水泥。应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。砂:中砂,平均粒径为0.350.5mm,使用前过5mm孔径的筛子。不得含有草根等杂物。 石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm3mm的筛子过滤。或使用磨细生石

2、灰粉,在沉淀池内贮存,用水浸泡不少于 3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。主要机具:350搅拌机、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。二、作业条件作业条件:弹好轴线墙身线,弹好门窗洞口位置,经验线符合设计要求,办完预检手续。 三、工艺流程砂浆搅拌验评砌砖墙砖浇水作业准备砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边1.5cm为宜,含水率为10%-15%。常温施工不得用干砖上墙:雨季不得使用含水率达饱和状态的砖砌墙。砂浆搅拌:砂浆配合比应采用重量比,严格按试

3、配比例掺合,计量精度水泥为2%,砂、灰膏控制在5%以内。宜用机械搅拌,搅拌时间不少于1.5min。砌砖墙 1、排砖摞底:根据弹好门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,不得出现通缝。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其他不明显的部位。2、选砖:应选择棱角整齐,无弯曲,裂痕,颜色均匀,规格基本一致的砖。敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上。3、挂线:每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌筑墙体时,宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。4、砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌

4、砖法,即满铺、满挤操作法。砌砖时要砖放平。水平灰缝厚度全竖向灰缝宽度一般为10mm,但不应与小于8mm,也不应大于12mm。为保证灰缝垂直,不游丁走缝,当砌完一步架高时,宜每隔壁2m水平间距,在丁砖立楞位置弹两道垂直线,可以分段控制游丁走缝,在操作过程中间要认证进行自检,如出现有偏差,应随时纠正,严禁事后砸墙。砌筑砂浆应随搅拌随用,一般水泥砂浆必须在3h内用完,水泥混合砂浆必须在于4h内用完,不得使用过夜砂浆。混水墙应随砌随将舌头灰乔尽。5、外墙转角处应同时砌筑。内外墙壁交接处必须留斜槎,留槎长度不应小于墙体高度的2/3,搓子必须平直、通顺。分段位置应在变形缝或门窗角处,隔墙壁与墙壁或柱不同时

5、砌筑时,可留阳搓加预埋拉结筋。沿墙高按设计要求每隔50cm,末端应加90弯钩。施工洞口也应按以上要求留水平拉结筋。隔墙顶应用立砖斜砌挤紧。6、装过梁:安装过梁,其标高、位置及型号必须准确,坐灰饱满。如坐灰厚度超过2cm时,要用细石混凝土垫铺,过梁安装时,两端支撑点的长度应一致。7、构造柱做法:凡设有构造柱的位置,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。砌砖墙时,与构造柱连线处砌成马牙搓。每一个马牙搓沿高度方向的尺寸不宜超过30cm(即五皮砖)。马牙搓应先退后进。拉结钢筋按设计要求放置,设计无要求时,一般沿墙高50cm设置2根6的水平拉结筋,每边深入墙内不应小于1m

6、。8、填充墙砌至板梁附近后,待砌体沉实(待5天),再用斜砌体与上部板梁间用砌块逐块敲紧密实。9、填充墙高度大于4m时,结合建筑剖面(外墙门窗洞上皮),内墙(半层)设置与柱相连且沿墙全长贯通的圈梁,圈梁断面为墙厚250mm,配筋412箍筋6200。四、质量标准1、砖的品种、强度等级必须符合设计要求。砂浆的品种及强度应符合设计要求。2、砌体砂浆必须密实饱和,实心砖砌体水平缝的砂浆饱和度不小于80%。外墙转角处严禁留直搓,其他临时间断处留搓做法必须符合要求。3、砌体上下错缝,窗间墙墙面无通缝,混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。砖砌体接搓处灰浆应密实,缝、砖平直,每处接搓部位水平灰缝隙厚度小于5mm或透亮的缺陷部不得超过5个。砖砌体一般尺寸允许偏差项次项目允许偏差(mm)检验方法1立面垂直5用2m垂直检测尺2表面平整8用2m靠尺及楔形塞尺检查3门窗洞口位移10线坠4水平灰缝平直度1010米线尺5轴线位置偏移10小钢尺

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
