资源描述

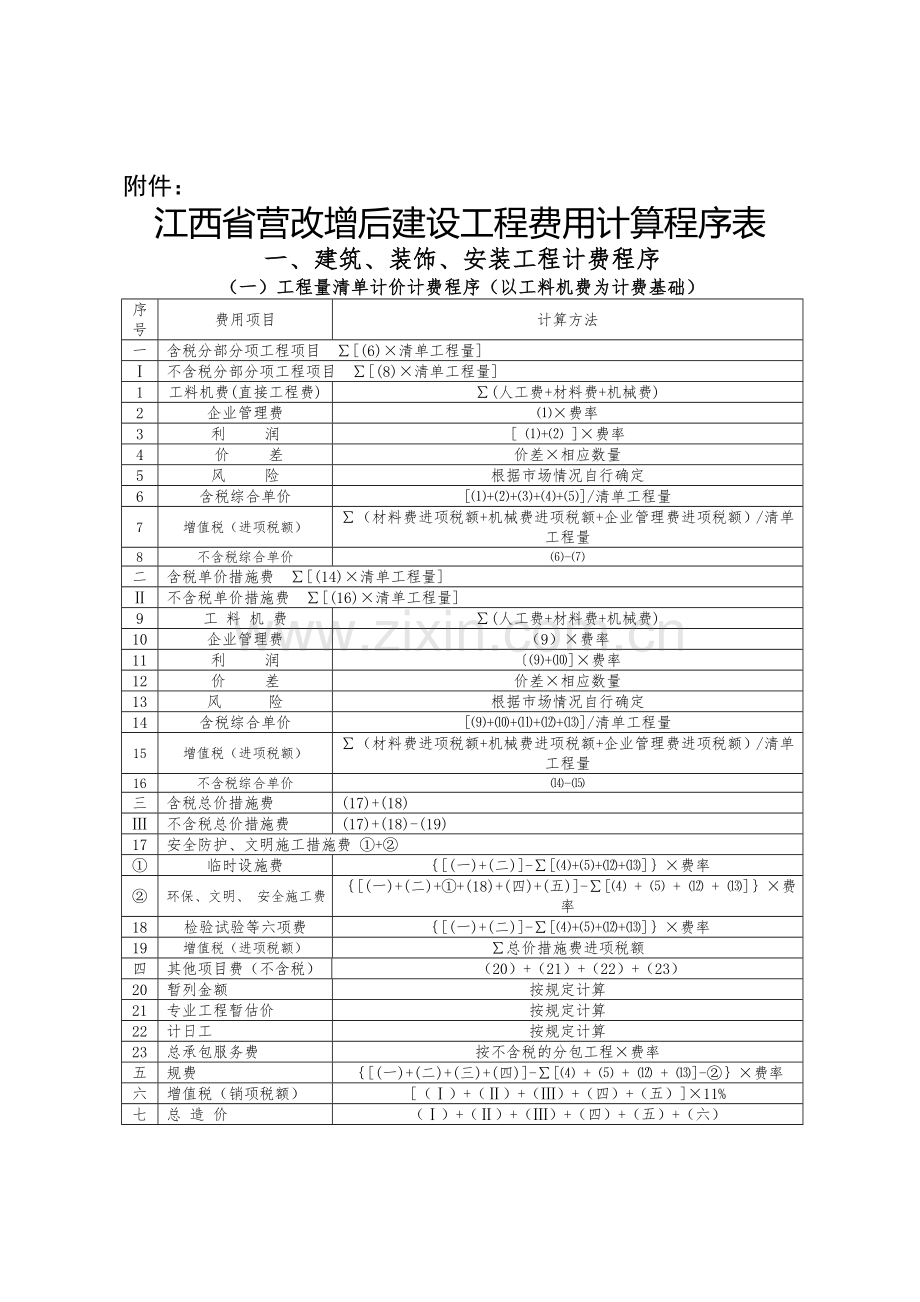

附件:
江西省营改增后建设工程费用计算程序表
一、建筑、装饰、安装工程计费程序
(一)工程量清单计价计费程序(以工料机费为计费基础)
序号
费用项目
计算方法
一
含税分部分项工程项目 ∑[(6)×清单工程量]
Ⅰ
不含税分部分项工程项目 ∑[(8)×清单工程量]
1
工料机费(直接工程费)
∑(人工费+材料费+机械费)
2
企业管理费
⑴×费率
3
利 润
[ ⑴+⑵ ]×费率
4
价 差
价差×相应数量
5
风 险
根据市场情况自行确定
6
含税综合单价
[⑴+⑵+⑶+⑷+⑸]/清单工程量
7
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
8
不含税综合单价
⑹-⑺
二
含税单价措施费 ∑[(14)×清单工程量]
Ⅱ
不含税单价措施费 ∑[(16)×清单工程量]
9
工 料 机 费
∑(人工费+材料费+机械费)
10
企业管理费
(9)×费率
11
利 润
〔⑼+⑽]×费率
12
价 差
价差×相应数量
13
风 险
根据市场情况自行确定
14
含税综合单价
[⑼+⑽+⑾+⑿+⒀]/清单工程量
15
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
16
不含税综合单价
⒁-⒂
三
含税总价措施费
(17)+(18)
Ⅲ
不含税总价措施费
(17)+(18)-(19)
17
安全防护、文明施工措施费 ①+②
①
临时设施费
{[(一)+(二)]-∑[⑷+⑸+⑿+⒀]}×费率
②
环保、文明、 安全施工费
{[(一)+(二)+①+(18)+(四)+(五)]-∑[⑷ + ⑸ + ⑿ + ⒀]}×费率
18
检验试验等六项费
{[(一)+(二)]-∑[⑷+⑸+⑿+⒀]}×费率
19
增值税(进项税额)
∑总价措施费进项税额
四
其他项目费(不含税)
(20)+(21)+(22)+(23)
20
暂列金额
按规定计算
21
专业工程暂估价
按规定计算
22
计日工
按规定计算
23
总承包服务费
按不含税的分包工程×费率
五
规费
{[(一)+(二)+(三)+(四)]-∑[⑷ + ⑸ + ⑿ + ⒀]-②}×费率
六
增值税(销项税额)
[(Ⅰ)+(Ⅱ)+(Ⅲ)+(四)+(五)]×11%
七
总 造 价
(Ⅰ)+(Ⅱ)+(Ⅲ)+(四)+(五)+(六)

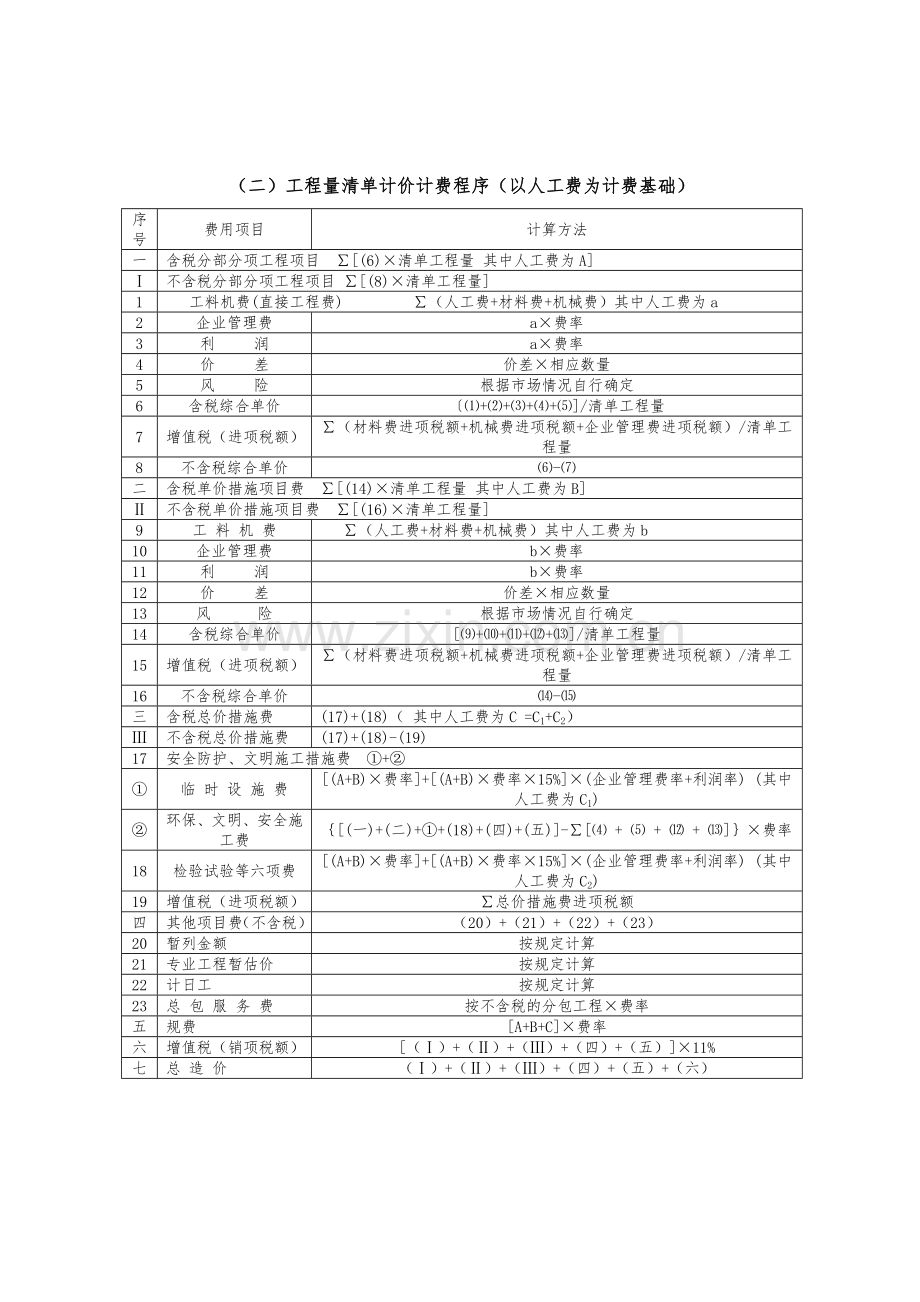

(二)工程量清单计价计费程序(以人工费为计费基础)
序号
费用项目
计算方法
一
含税分部分项工程项目 ∑[(6)×清单工程量 其中人工费为A]
Ⅰ
不含税分部分项工程项目 ∑[(8)×清单工程量]
1
工料机费(直接工程费) ∑(人工费+材料费+机械费)其中人工费为a
2
企业管理费
a×费率
3
利 润
a×费率
4
价 差
价差×相应数量
5
风 险
根据市场情况自行确定
6
含税综合单价
〔⑴+⑵+⑶+⑷+⑸]/清单工程量
7
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
8
不含税综合单价
⑹-⑺
二
含税单价措施项目费 ∑[(14)×清单工程量 其中人工费为B]
Ⅱ
不含税单价措施项目费 ∑[(16)×清单工程量]
9
工 料 机 费
∑(人工费+材料费+机械费)其中人工费为b
10
企业管理费
b×费率
11
利 润
b×费率
12
价 差
价差×相应数量
13
风 险
根据市场情况自行确定
14
含税综合单价
[⑼+⑽+⑾+⑿+⒀]/清单工程量
15
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
16
不含税综合单价
⒁-⒂
三
含税总价措施费
(17)+(18)( 其中人工费为C =C1+C2)
Ⅲ
不含税总价措施费
(17)+(18)-(19)
17
安全防护、文明施工措施费 ①+②
①
临 时 设 施 费
[(A+B)×费率]+[(A+B)×费率×15%]×(企业管理费率+利润率) (其中人工费为C1)
②
环保、文明、安全施工费
{[(一)+(二)+①+(18)+(四)+(五)]-∑[⑷ + ⑸ + ⑿ + ⒀]}×费率
18
检验试验等六项费
[(A+B)×费率]+[(A+B)×费率×15%]×(企业管理费率+利润率) (其中人工费为C2)
19
增值税(进项税额)
∑总价措施费进项税额
四
其他项目费(不含税)
(20)+(21)+(22)+(23)
20
暂列金额
按规定计算
21
专业工程暂估价
按规定计算
22
计日工
按规定计算
23
总 包 服 务 费
按不含税的分包工程×费率
五
规费
[A+B+C]×费率
六
增值税(销项税额)
[(Ⅰ)+(Ⅱ)+(Ⅲ)+(四)+(五)]×11%
七
总 造 价
(Ⅰ)+(Ⅱ)+(Ⅲ)+(四)+(五)+(六)
(三)定额计价计费程序(以工料机费为计费基础)
序号
费用项目
计算方法
一
直接工程费
∑定额基价×相应工程量
二
单价措施费
∑定额基价×相应工程量
三
总价措施费
(1)+(2)
1
安全防护、文明施工措施费
①+②
①
临时设施费
[(一)+(二)]×费率
②
环保、文明、 安全 施工费
[(一)+(二)+①+(2)+(六)+(七)+(八)]×费率
2
检验试验等六项费
[(一)+(二)]×费率
四
价 差
价 差×相应数量
五
估 价
不含税
六
企业管理费
[(一)+(二)+(三)-②]×费率
七
利 润
[(一)+(二)+(三)+(六)-②]×费率
八
规费
[(一)+(二)+(三)+(六)+(七)-②]×费率
九
其他费(不含税)
按规定计算
十
增值税(进项税额)
(3)+(4)+(5)+(6)
3
其中:材料费的进项税额
分类材料费×平均税率÷(1+平均税率)
4
机械费的进项税额
根据机械费组成计算进项税额
5
总价措施费的进项税额
总价措施费×平均税率÷(1+平均税率)
6
企业管理费的进项税额
企业管理费×平均税率÷(1+平均税率)
十一
增值税(销项税额)
[(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)+(九)-(十)]×11%
十二
总 造 价
(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)+(九)-(十)+(十一)
(四)定额计价计费程序(以人工费为计费基础)
序号
费用项目
计算方法
一
直接工程费
∑定额基价×相应工程量(其中人工费为A)
二
单价措施费
∑定额基价×相应工程量(其中人工费为B)
三
总价措施费
(1)+(2)(其中人工费为C= C1+ C2)
1
安全防护、文明施工措施费
①+②
①
临时设施费
[A+B]×费率(其中15%为人工费C1)
②
环保、文明、安全施工费
[(一)+(二)+①+(2)+(六)+(七)+(八)]×费率
2
检验试验等六项费
[A+B]×费率(其中15%为人工费C2)
四
价 差
价 差×相应数量
五
估 价
不含税
六
企业管理费
[A+B+C]×费率
七
利 润
[A+B+C]×费率
八
规费
[A+B+C]×费率
九
其他费(不含税)
按规定计算
十
增值税(进项税额)
(3)+(4)+(5)+(6)
3
其中:材料费的进项税额
分类材料费×平均税率÷(1+平均税率)
4
机械费的进项税额
根据机械费组成计算进项税额
5
总价措施费的进项税额
总价措施费×平均税率÷(1+平均税率)
6
企业管理费的进项税额
企业管理费×平均税率÷(1+平均税率)
十一
增值税(销项税额)
[(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)+(九)-(十)]×11%
十二
总 造 价
(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)+(九)-(十)+(十一)
二、市政、园林工程计费程序
(一)工程量清单计价计费程序(以工料机费为计费基础)
序号
费用项目
计算方法
一
含税分部分项工程项目 ∑[(6)×清单工程量]
Ⅰ
不含税分部分项工程项目 ∑[(8)×清单工程量]
1
工料机费(直接工程费)
∑(人工费+材料费+机械费)
2
企业管理费
⑴×费率
3
利 润
[ ⑴+⑵ ]×费率
4
价 差
价差×相应数量
5
风 险
根据市场情况自行确定
6
含税综合单价
[⑴+⑵+⑶+⑷+⑸]/清单工程量
7
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
8
不含税综合单价
⑹-⑺
二
含税单价措施费 ∑[(14)×清单工程量]
Ⅱ
不含税单价措施费 ∑[(16)×清单工程量]
9
工 料 机 费
∑(人工费+材料费+机械费)
10
企业管理费
(9)×费率
11
利 润
〔⑼+⑽〕×费率
12
价 差
价差×相应数量
13
风 险
根据市场情况自行确定
14
含税综合单价
[⑼+⑽+⑾+⑿+⒀]/清单工程量
15
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
16
不含税综合单价
⒁-⒂
三
含税总价措施项目费
(17)+(18)+(19)
Ⅲ
不含税总价措施费项目费
(17)+(18)+(19)-(20)
17
安全防护、文明施工措施费
[(1)+(9)]×措施费率×(1+企业管理费率)×(1+利润率)
18
七项组织措施项目费
[(1)+(9)]×措施费率×(1+企业管理费率)×(1+利润率)
19
其他组织措施项目费
按规定计算
20
增值税(进项税额)
∑总价措施费进项税额
四
其他项目费(不含税)
(21)+(22)+(23)+(24)
21
暂列金额
按规定计算
22
专业工程暂估价
按规定计算
23
计日工
按规定计算
24
总承包服务费
按不含税的分包工程×费率
五
规费
(25)+(26)
25
养老保险等五项费用
{(一)+(二)-[(4)+(5)+(12)+(13)]}×费率
26
工程排污费、其他规费
按规定计算
六
增值税(销项税额)
[(Ⅰ)+(Ⅱ)+(Ⅲ)+(四)+(五)]×11%
七
总造价
(Ⅰ) + (Ⅱ) + (Ⅲ) +(四)+(五)+(六)
(二)工程量清单计价计费程序(以人工费为计费基础)
序号
费用项目
计算方法
一
含税分部分项工程项目 ∑[(6)×清单工程量] 其中人工费为A
Ⅰ
不含税分部分项工程项目 ∑[(8)×清单工程量]
1
工料机费(直接工程费) ∑(人工费+材料费+机械费)其中人工费为a
2
企业管理费
a×费率
3
利 润
a×费率
4
价 差
价差×相应数量
5
风 险
根据市场情况自行确定
6
含税综合单价
[⑴+⑵+⑶+⑷+⑸]/清单工程量
7
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
8
不含税综合单价
⑹-⑺
二
含税单价措施费 ∑[(14)×清单工程量] 其中人工费为B
Ⅱ
不含税单价措施费 ∑[(16)×清单工程量]
9
工 料 机 费
∑(人工费+材料费+机械费)其中人工费为b
10
企业管理费
b×费率
11
利 润
b×费率
12
价 差
价差×相应数量
13
风 险
根据市场情况自行确定
14
含税综合单价
[⑼+⑽+⑾+⑿+⒀]/清单工程量
15
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)/清单工程量
16
不含税综合单价
⒁-⒂
三
含税总价措施项目费
(17)+(18)+(19)
Ⅲ
不含税总价措施项目费
(17)+(18)+(19)-(20)
17
安全防护、文明施工措施费
(A+B)×费率
18
七项组织措施项目费
(A+B)×费率
19
其他组织措施项目费
按有关规定计算
20
增值税(进项税额)
∑总价措施费进项税额
四
其他项目费(不含税)
(21)+(22)+(23)+(24)
21
暂列金额
按规定计算
22
专业工程暂估价
按规定计算
23
计日工
按规定计算
24
总承包服务费
按不含税的分包工程×费率
五
规费
(25)+(26)
25
养老保险等五项费用
[A+B]×费率
26
工程排污费、其他规费
按有关规定计算
六
增值税(销项税额)
[(Ⅰ)+(Ⅱ)+(Ⅲ)+(四)+(五)]×11%
七
总造价
(Ⅰ) + (Ⅱ) + (Ⅲ) +(四)+(五)+(六)
(三)定额计价计费程序(以工料机费为计费基础)
序号
费用项目
计算方法
一
直接工程费
∑(相应消耗量定额基价×分部分项工程量)
二
单价措施项目费
∑(相应消耗量定额基价×分项技术措施工程量)
三
总价措施项目费
(1)+(2)+(3)
1
安全防护、文明施工措施费
[(一)+(二)] ×费率
2
七项组织措施项目费
[(一)+(二)] ×费率
3
其他组织措施项目费
按有关规定计算
四
企业管理费
[(一)+(二)+(三)] ×费率
五
利润
[(一)+(二)+(三)+(四)] ×费率
六
价差
价差×相应数量
七
其他费用(不含税)
按有关规定计算
八
规费
(4)+(5)
4
养老保险等五项费用
[(一)+(二)] ×费率
5
工程排污费、其他规费
按规定计算
九
增值税(进项税额)
(6)+(7)+(8)+(9)
6
其中:材料费的进项税额
分类材料费×平均税率÷(1+平均税率)
7
机械费的进项税额
根据机械费组成计算进项税额
8
总价措施费的进项税额
总价措施费×平均税率÷(1+平均税率)
9
企业管理费的进项税额
企业管理费×平均税率÷(1+平均税率)
十
增值税(销项税额)
[(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)-(九)] ×11%
十一
总造价
(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)-(九)+(十)
(四)定额计价计费程序(以人工费为计费基础)
序号
费用项目
计算方法
一
直接工程费
∑(相应消耗量定额基价×分部分项工程量)
1
其中:人工费
∑(相应消耗量定额人工费×分部分项工程量)
二
单价措施项目费
∑(相应消耗量定额基价×分项技术措施工程量)
2
其中:人工费
∑(相应消耗量定额人工费×分项技术措施工程量)
三
总价措施项目费
(3)+(4)+(5)
3
安全防护、文明施工措施费
[(1)+(2)] ×费率
4
七项组织措施项目费
[(1)+(2)] ×费率
5
其他组织措施项目费
按有关规定计算
四
企业管理费
[(1)+(2)] ×费率
五
利润
[(1)+(2)] ×费率
六
价差
价差×相应数量
七
其他费用(不含税)
按有关规定计算
八
规费
(6)+(7)
6
养老保险等五项费用
[(1)+(2)] ×费率
7
工程排污费、其他规费
按有关规定计算
九
增值税(进项税额)
(8)+(9)+(10)+(11)
8
其中:材料费的进项税额
分类材料费×平均税率÷(1+平均税率)
9
机械费的进项税额
根据机械费组成计算进项税额
10
总价措施费的进项税额
总价措施费×平均税率÷(1+平均税率)
11
企业管理费的进项税额
企业管理费×平均税率÷(1+平均税率)
十
增值税(销项税额)
[(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)-(九)] ×11%
十一
总造价
(一)+(二)+(三)+(四)+(五)+(六)+(七)+(八)-(九)+(十)
三、城市轨道交通工程计费程序
(一)工程量清单计价计费程序(以人工费+机械费为计费基础)
序号
费用项目
计算方法
一
分部分项工程项目
∑[(7)×清单工程量]
1
工料机费(直接工程费)
∑(人工费+材料费+机械费)
A
其中:人工费
估价表人工费×工程量
B
机械费
估价表机械费×工程量
2
企业管理费
(A+B)×费率
3
利 润
(A+B)×费率
4
价 差
价差×相应数量
5
风 险
根据市场情况自行确定
6
进项税额
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)
7
综合单价
[⑴+⑵+⑶+⑷+⑸-(6)]/清单工程量
二
单价措施费
∑[(14)×清单工程量]
8
工 料 机 费
∑(人工费+材料费+机械费)
C
其中:人工费
估价表人工费×工程量
D
机械费
估价表机械费×工程量
9
企业管理费
(C+D)×费率
10
利 润
(C+D)×费率
11
价 差
价差×相应数量
12
风 险
根据市场情况自行确定
13
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)
14
综合单价
[⑻+⑼+⑽+⑾+(12)-(13)]/清单工程量
三
总价措施费
(15)+(16)-(17)
15
安全防护、文明施工措施费
(A+B+C+D)×费率
16
其他组织措施
[(1)+(8)]×费率
17
增值税(进项税额)
∑总价措施费进项税额
四
其他项目费(不含税)
(18)+(19)+(20)+(21)
18
暂列金额
按规定计算
19
专业工程暂估价
按规定计算
20
计日工
按规定计算
21
总承包服务费
按不含税的分包工程(不包括设备费)×费率
五
规 费
(A+B+C+D)×费率
六
增值税(销项税额)
[ (一)+(二)+(三)+(四)+(五) ]×11%
七
总 造 价
(一)+(二)+(三)+(四)+(五)+(六)
(二)工程量清单计价计费程序(以人工费为计费基础)
序号
费用项目
计算方法
一
分部分项工程项目
∑[(7)×清单工程量]
1
工料机费(直接工程费)
∑(人工费+材料费+机械费)
A
其中:人工费
估价表人工费×工程量
2
企业管理费
A×费率
3
利 润
A×费率
4
价 差
价差×相应数量
5
风 险
根据市场情况自行确定
6
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)
7
综合 单价
[⑴+⑵+⑶+⑷+⑸-(6)]/清单工程数量
二
单价措施费
∑[(14)×清单工程量]
8
工 料 机 费
∑(人工费+材料费+机械费)
B
其中:人工费
估价表人工费×工程量
9
企业管理费
B×费率
10
利 润
B×费率
11
价 差
价差×相应数量
12
风 险
根据市场情况自行确定
13
增值税(进项税额)
∑(材料费进项税额+机械费进项税额+企业管理费进项税额)
14
综合 单价
[⑻+⑼+⑽+⑾+(12)-(13)]/清单工程量
三
总价措施费
(15)+(16)-(17)
15
安全防护、文明施工措施费
(A+B)×费率
16
其他组织措施
(A+B)×费率
17
增值税(进项税额)
∑总价措施费进项税额
四
其他项目费(不含税)
(18)+(19)+(20)+(21)
18
暂列金额
按规定计算
19
专业工程暂估价
按规定计算
20
计日工
按规定计算
21
总承包服务费
按不含税的分包工程(不包括设备费)×费率
五
规 费
(A+B)×费率
六
增值税(销项税额)
[(一)+(二)+(三)+(四)+(五) ]×11%
七
总 造 价
(一)+(二)+(三)+(四)+(五)+(六)
(三)定额计价计费程序(以人工费+机械费为计费基础)
序号
费用项目
计算方法
一
直接工程费
估价表基价×工程量
1
其中:人工费
估价表人工费×工程量
2
机械费
估价表机械费×工程量
二
单价措施费
按设计图纸或施工组织设计和估价表计算
3
其中:人工费
估价表人工费×工程量
4
机械费
估价表机械费×工程量
三
总价措施费
(5)+(6)
5
安全防护文明施工费
[(1)+(2)+(3)+(4)]×费率
6
其他组织措施费
[(一)+(二)]×费率
四
价 差
价差×相应数量
五
企业管理费
[(1)+(2)+(3)+(4)]×费率
六
利 润
[(1)+(2)+(3)+(4)]×费率
七
规 费
[(1)+(2)+(3)+(4)]×费率
八
增值税(进项税额)
(7)+(8)+(9)+(10)
7
其中:材料费的进项税额
分类材料费×平均税率÷(1+平均税率)
8
机械费的进项税额
根据机械费组成计算进项税额
9
总价措施费的进项税额
总价措施费×平均税率÷(1+平均税率)
10
企业管理费的进项税额
企业管理费×平均税率÷(1+平均税率)
九
增值税(销项税额)
[(一)+(二)+(三)+(四)+(五)+(六)+(七)-(八)]×11%
十
总造价
(一)+(二)+(三)+(四)+(五)+(六)+(七)-(八)+(九)
(四)定额计价计费程序(以人工费为计费基础)
序号
费用项目
计算方法
一
直接工程费
估价表基价×工程量
1
其中:人工费
估价表人工费×工程量
二
单价措施费
按设计图纸或施工组织设计和估价表计算
2
其中:人工费
估价表人工费×工程量
三
总价措施费
(3)+(4)
3
安全防护文明施工费
[(1)+(2)]×费率
4
其他组织措施费
[(1)+(2)]×费率
四
价 差
价差×相应数量
五
企业管理费
[(1)+(2)]×费率
六
利 润
[(1)+(2)]×费率
七
规 费
[(1)+(2)]×费率
八
增值税(进项税额)
(5)+(6)+(7)+(8)
5
其中:材料费的进项税额
分类材料费×平均税率÷(1+平均税率)
6
机械费的进项税额
根据机械费组成计算进项税额
7
总价措施费的进项税额
总价措施费×平均税率÷(1+平均税率)
8
企业管理费的进项税额
企业管理费×平均税率÷(1+平均税率)
九
增值税(销项税额)
[(一)+(二)+(三)+(四)+(五)+(六)+(七)-(八)]×11%
十
总造价
(一)+(二)+(三)+(四)+(五)+(六)+(七)-(八)+(九)
古今名言
敏而好学,不耻下问——孔子
业精于勤,荒于嬉;行成于思,毁于随——韩愈
兴于《诗》,立于礼,成于乐——孔子
己所不欲,勿施于人——孔子
读书破万卷,下笔如有神——杜甫
读书有三到,谓心到,眼到,口到——朱熹
立身以立学为先,立学以读书为本——欧阳修
读万卷书,行万里路——刘彝
黑发不知勤学早,白首方悔读书迟——颜真卿
书卷多情似故人,晨昏忧乐每相亲——于谦
书犹药也,善读之可以医愚——刘向
莫等闲,白了少年头,空悲切——岳飞
发奋识遍天下字,立志读尽人间书——苏轼
鸟欲高飞先振翅,人求上进先读书——李苦禅
立志宜思真品格,读书须尽苦功夫——阮元
非淡泊无以明志,非宁静无以致远——诸葛亮
熟读唐诗三百首,不会作诗也会吟——孙洙《唐诗三百首序》
书到用时方恨少,事非经过不知难——陆游
问渠那得清如许,为有源头活水来——朱熹
旧书不厌百回读,熟读精思子自知——苏轼
书痴者文必工,艺痴者技必良——蒲松龄
声明
访问者可将本资料提供的内容用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律的规定,不得侵犯本文档及相关权利人的合法权利。谢谢合作!
展开阅读全文
