执勤岗亭施工方案
一、编制依据
《民用建筑设计通则》GB50352-2005
《建筑设计防火规范》GB50016-2006
《公共建筑节能设计标准》GB50189-2005
《建筑内部装修设计防火规范》GB50222-95
《屋面工程技术规范》GB50345-2004
《建筑工程设计文件编制深度规定》建质(2008)216号
《建筑物防雷设施安装》99D501-1
《接地装置安装》03D501-4
二、工程概况
(一)、工程名称:京石、石郑客运专线执勤岗亭
(二)、工程简介:单个建筑总面积:3.96m2 ,建筑基底面积3.96 m2 。建筑为单层高度3.6m,檐口高度3.0m。室内设计标高±0.000为孔口高程+0.5m,室内外高差150mm。在我部管段岗亭总共8处。
(三)、设计概况:建筑结构形式为砖混结构,基础为筏板条形基础。设计使用年限50年:抗震设防烈度6-8度:耐火等级二级:屋面防水等级及设防要求:Ⅲ级,一道设防。土壤最大冻结深度0.8m-0.54m。
(四)、工期目标:2012年4月5日开工,2012年5月30日完工验收。
(五)、质量目标:工程一次性验收达到国家现行规范要求的合格质量要求。
三、施工工艺流程
基础工程施工→主体工程施工(砖混结构)→装饰装修。(具体流程见下图)

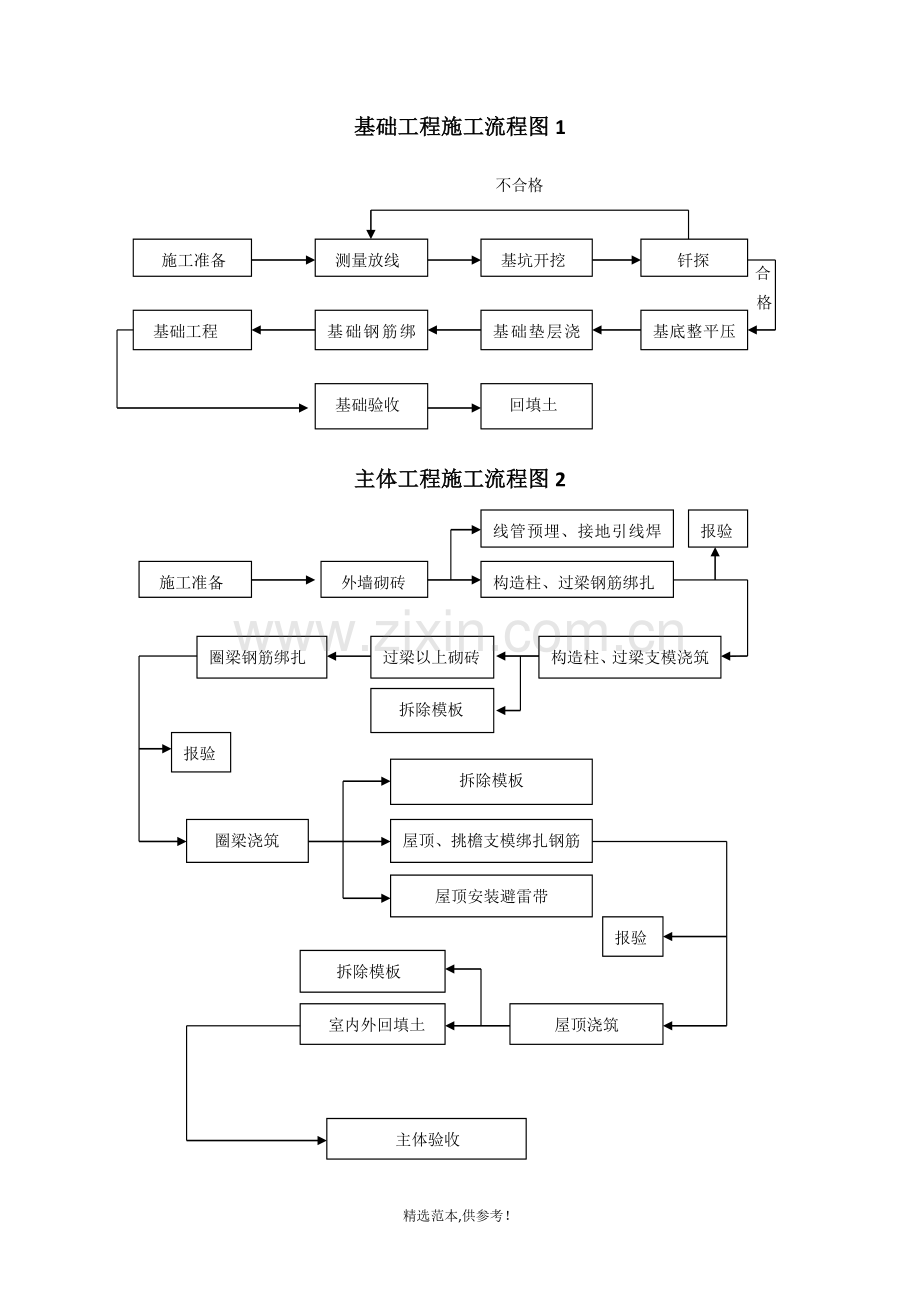

基础工程施工流程图1
不合格
施工准备
测量放线
基坑开挖
钎探
基底整平压实
基础垫层浇筑
基础钢筋绑扎
基础工程
基础验收
回填土
合
格
主体工程施工流程图2
施工准备
外墙砌砖
线管预埋、接地引线焊接
构造柱、过梁钢筋绑扎
报验
构造柱、过梁支模浇筑
过梁以上砌砖
拆除模板
圈梁钢筋绑扎
报验
圈梁浇筑
屋顶、挑檐支模绑扎钢筋
屋顶安装避雷带
拆除模板
屋顶浇筑
室内外回填土
报验
拆除模板
主体验收
装饰装修工程施工流程图3
施工准备
基层处理
找规矩、基准线
外墙找平层
屋面找平层
内墙找平层
外墙保温
屋面防水
内墙抹灰
外墙饰面
屋面保温
内墙饰面
门窗安装
器具安装
油漆饰面工程
工程验收
室内地面工程
室外地面工程
屋顶铺瓦
四、施工技术方案
(一)、基础施工技术方案
1、测量放线
根据设计单位和铁路公安指定的地点用白灰撒出基坑开挖的轮廓线3200mm×3200mm,用水准仪抄测出室内±0.000点,再抄测出基坑开挖深度。
2、基坑开挖
各工点基础施工前,须将素填土、杂填土全部清除。
(1)、在天然地基承载力特征值fɑk≥100kpa的工点,直接将筏板基础置于天然地基上。
(2)、在天然地基承载力特征值fɑk<100kpa的工点,基础下换填砂夹石至承载力特征值100kpa以上的持力层,压实系数≥0.96,要求分层夯实,换填后地基承载力特征值fɑk≥100kpa。
3、钎探
基坑开挖完毕后应进行钎探,并记录其钎探数据,钎探完毕后应会同勘察、建设、监理、施工等相关单位共同验收,合格后方可进行下一道工序,如果发生与地质资料不符,应及时通知设计单位修改设计。
4、垫层混凝土浇筑
垫层为C10素混凝土,厚度100mm,尺寸为2830mm×2950mm。
5、基础钢筋绑扎
基础钢筋型号为HRB400、HPB300,钢筋笼可以提前绑扎再运到施工现场放入基坑中,也可以在现场进行绑扎,基础钢筋严格按照图纸进行绑扎,完毕后由现场技术员和监理验收。
6、基础混凝土浇筑
基础混凝土为C30,基础高为300mm,尺寸为2630mm×2750mm,保护层厚度为40mm。
(二)主体及内外部装修施工技术方案
1、墙体工程
1.1、墙体
±0.000以上外墙采用烧结KP1页岩多孔砖,外墙厚度为240mm;外墙保温采用粘贴并卡托50mm厚岩棉复合保温板外墙保温,岩棉板密度≥150kg/m3,导热系数≤0.044W/(M.k),抗压强度10%收缩量≥40kn/ m2,质量吸湿率≤1.0%,燃烧性能为不然型A级。本做法的其他要求详见10BJ2-11《建筑外保温(防火)》。±0.000以下墙体采用M7.5水泥砂浆烧结KP1页岩多孔砖240厚,细石混泥土灌实。
1.2墙身防潮层
在室内地坪下0.06m处做20厚1:2水泥砂浆内加3~5%防水剂。
1.3墙体留洞
砌体承重墙预留洞,见建筑和设备专业图纸。
1.4施工中注意事项
(1)基础施工时房心土、还槽土除注明者外均用原槽土或黏土回填分层夯实,对其中掺杂的垃圾、草根、杂物应清除干净。
(2)墙体上的预埋件及孔洞应在砌筑时预埋和预留,不得后剔凿,门窗固定方法由厂家提供。门窗框四周用防水砂浆灌缝,门窗框与外粉刷之间设缝,硅胶嵌缝。
(3)内外窗台、散水做到内高外底,女儿墙、地面处做到外高内低,做到不集水,杜绝倒水现象,女儿墙面必须明显内坡,坡度i>6%。
(4)窗套、窗台下、压顶、雨罩、檐头、腰线等凡突出墙线60mm以下者板面做流水坡度,下面做滴水线,雨罩、挑檐、遮阳板、窗眉等凡突出墙面60mm以上者,板上面按图纸抹出流水坡度,板下面做滴水槽。
(5)墙体面层喷涂或油漆须待粉刷基层干燥后进行。
(6)预留孔洞位置按设计要求定位,严禁剔凿、断筋,孔洞采用防水套管,且用C20细石混泥土浇灌严密,墙上施工孔洞1:2防水砂浆填实。
(7)安装建筑配件的预埋件,均应做防锈处理。
2、门窗工程
2.1门:外门采用成品防盗门。
2.2窗:外窗采用ASA PVC共挤塑钢推拉窗。
2.3施工中注意事项
(1)门窗型材、玻璃、五金件、附件和紧固件材料及性能应符合相关标准和使用要求;强度设计、构造设计预埋件设置等均由承包商负责,并提供施工详图,构造大样以及性能等技术资料,送业主及设计人员审定。
(2)门窗物理性能应满足GB/T7106-2008关于抗风压性、气密性、水密性、反复启闭性能的规定,保温隔声则根据窗类型和建筑功能符合相关要求。门窗抗风压性、气密性及水密性应分别满足的《建筑外门窗气密、水密、抗风压性能分级及检测方法》GB/T7106-2008中3级、6级和3级。
(3)门窗预埋件在墙或柱内的木、铁构件,应做防腐、防锈处理。
(4)玻璃的选用应执行《建筑玻璃应用技术规程》JGJ113-2009和《建筑安全玻璃管理规定》发改运行【2003】2116号及地方主管部门的有关规定。
3、屋面工程
3.1屋面防水Ⅲ级,防水层合理使用年限为10年。
3.2屋面做法(从上到下)
水泥瓦块
1:3水泥砂浆卧瓦层最薄处20
20厚1:3水泥砂浆找平层
100厚泡沫玻璃保温层
3厚高聚物改性沥青防水卷材
20厚1:3水泥砂浆找平
钢筋混凝土屋面板(C30混凝土)
3.3屋面及屋面节点索引见本设计第3张“屋面平面图”,雨篷见墙身详图。
3.4屋面排水组织见屋面平面图,采用Ф100UPVC白色雨水管。
3.5施工中注意事项
(1)凡穿屋面管先预埋止水钢套,管道穿屋面等屋面留孔位置须检查核实后再做防水层,避免做防水层后凿洞。
(2)屋面找坡向雨水口,在雨水口部坡度加大成积水区,雨水口杯标高比找平层低10-15mm,雨水口周围使用细石混凝土作成半径为500mm,坡度i>5%的杯(卷材天沟内排水及泛水等部位在防水层下铺卷材一层,雨水口周围加卷材二层),雨水口位置及坡向详见屋面平面图。
(3)各类房屋找平,刚性整浇筑层均须设分隔缝。
(4)防水工程施工必须由专业施工队按国家验收标准,以及《屋面工程技术规范》GB50345-2004施工。
(5)所有雨落管接口处均用胶带加固,严防漏水
4、外装修工程
4.1外装修设计和做法索引见立面图及外墙详图。
4.2施工中注意事项
(1)凡使用钢制预埋件均应満涂防腐剂,露明铁件均应除锈漆两道,并按设计要求刷面漆一道。
(2)凡用于固定建筑配件装修材料的固定件,应根据基层情况,选择合适的做法。采用的钢制膨胀螺栓、塑料膨胀螺栓、射钉、建筑胶以及预埋件等,应注意规格、型号、数量及间距,保证安全可靠。
(3)外檐抹灰、涂料材质、油漆、及颜色应由施工单位按照设计要求,事先提供样板,经地方规划部门、设计人与建设单位共同确认后方可赋于实施。
5、内装修工程
5.1内装修工程见“室内做法表”
5.2室内顶棚在粉刷前采用界面剂处理,防止粉刷层起壳,凡木料与砌体接触部位必须満涂防腐油。
6、油漆、涂料工程
6.1室内装修所采用的油漆、涂料见“室内做法表”
6.2施工中注意事项
(1)油漆、涂料工程基层或基体的含水率、混凝土和抹灰不得大于8%,施涂时的环境温度,应按产品说明书的温度控制,冬季室内施涂时,应在采暖条件下进行,并室温保持均衡,不得突然变化。
(2)油漆、涂料基层面应干燥、洁净不得有起皮、起鼓和松散等现象,粗糙处须磨光,缝隙和小孔洞应用腻子补平。
(3)室内装修要严格控制和防止室内环境污染,所选用的装修材料应符合《民用建筑工程室内环境污染控制规定》GB50325的规定,材料中有害物质含量应符合《室内装饰装修材料有害物质限量》GB18580-18588的规定,其放射性应符合《建筑材料放射性核素限量》GB6566比活度的A级要求。
(4)油漆及涂料颜色应由施工单位按设计的要求制作样板和选样,经设计人与建设单位共同确认后方可赋予实施,并进行封样,作为验收依据。
7、室外工程
7.1散水:采用混凝土散水,宽为600mm,做法详08BJ1-1-A21-散1.
7.2坡道:采用混凝土坡道,做法详08BJ1-1-A18-坡1A
7.3散水应用现浇混凝土浇筑,其下应设150mm厚的灰土垫层。散水每隔6米设置一条伸缩缝。散水与外墙交接处和散水的伸缩缝应用柔性防水材料填封。
五、主要施工机械、材料方案
(一)、主要机械及仪器需用计划
主要机械及仪器需用计划表:
序号
机械或设备
名称
型号规格
数量
额定功率(KW)
备注
1
钢筋对焊机
BXZ-100
1
38
2
钢筋切断机
GJ5-40
1
7
3
钢筋弯曲机
WJ40-1
1
2.8
4
电焊机
BX3-300-2
1
23.4
5
插入式振动器
HZX-50
1
1.5
6
圆盘锯
HJ104
1
3
7
蛙式打夯机
HW-20
1
1.5
8
砂浆搅拌机
HJ-325
1
3
9
切割机
1
1.5
10
水准仪
1
/
(二)、材料投入计划
材料投入计划表:
序号
材料名称
单位
数量
1
模板
M2
150
2
扣件、钢管
T
2
3
钢筋
T
按图
4
砼
M3
按图
(三)、主要劳动力投入计划
本工程工程量小,但工序复杂,施工中各专业穿插配合较多,根据本工程特点结合工程施工进度计划,确定拟投入本工程的劳动力计划如下表
主要劳动力投入计划表:
序号
工种
人数
1
木工
2
2
普工
4
3
钢筋工
2
4
砼工
2
5
电工
1
6
指挥
1
7
电焊工
1
8
瓦工
1
六、 质量策划及质量保证措施
(一)、质量策划
我们根据公司的《质量手册》和《程序文件》,建立完善的质量保证体系,强化质量管理。根据设计图纸的要求及《建筑工程施工质量验收统一标准》(GB50300-2001),对验收批、分项、分部、单位工程进行仔细划分,并且完善手段、着重过程控制、按验收程序强化每个步骤的验收,以确保达到工程验收一次合格这一目标。
(二)、质量管理制度
1、根据工程项目施工质量管理责任制的要求,在工程中特制定以下质量管理制度:
1.1技术质量交底制度
技术质量的交底工作是施工过程管理工作必不可缺的重要工作内容,交底必须采用书面签证确认形式。
1.2技术复核、隐蔽工程验收制度
1.3施工阶段的砼及试块管理制度
1.4现场材料质量管理制度
严格控制采购材料的质量,搞好原材料二次复试工作。
1.5施工中的计量制度
1.6工程技术资料管理制度
①项目部的施工全过程中由项目工程师和质量负责人监督、检查专业施工队积累的原始记录和资料,统一按规定的各类表格填写、汇总。
②项目部工程师及质量负责人根据工程进度提供各阶段的施工进度照片,并作为资料归档。
③施工队每天用规定的表格记录施工现场所发生的工作量、人工、机械使用、施工部位、材料设备进出场、质量问题、产生原因、补救办法及天气情况等内容,隔天交项目部汇总。项目部汇总后交监理部门、业主施工管理部门,并作为资料归档备案。
1.7施工挂牌制度
主要工种如钢筋、混凝土、模板、砌砖、抹灰等,施工过程中在现场实行挂牌制,注明管理者、操作者、施工日期,并做相应的图文记录,作为重要的施工档案保存。因现场不按规范、规程施工而造成质量事故的要追究有关人员的责任。
1.8过程三检制度
实行并坚持自检、互检、交接检制度,自检要作方案记录,隐藏工程要由项目技术负责人、质量检查员检查。并做出较详细的方案记录。
1.9质量否决制度
对不合格分项、分部和单位工程必须进行返工。不合格分项工程流入下道工序,要追究施工队的责任,不合格分部工程流入下道工序,要追究现场技术人员的责任。有关责任人员要针对出现不合格品的原因采取必要的纠正和预防措施。
1.10成品保护制度
要象重视工序的操作一样重视成品的保护。项目管理人员应合理安排施工工序,减少工序的交叉作业下道工序对上道工序的成品可能造成影响时,采取有效措施避免破坏和污染,否则,造成的损失由施工人员及管理人员负责。
1.11质量文件记录制度
质量记录是质量责任追溯的依据,应力求真实和详尽,各类现场操作记录及材料试验记录,质量检验记录等要妥善保管,特别是各类工序交接的处理,应详细记录当时的情况,清理各方责任。
(三)、质量保证措施
1、加强技术管理
认真贯彻规范、标准及各项管理制度,建立岗位责任制,形成项目技术措施管理体系,搞好从技术措施的提出、审批、交底、执行、检查及修正等一系列的工作。
2、加强监督检查和考核工作
各方面的检查都应有相应的文字记录,制度健全,考核时做到有凭有据,奖惩分明。
(四)、量控制措施
1、贯彻执行施工质量岗位质量责任制,增强各级质量管理意识,并采取经济手段配合实施。
2、加强施工工艺管理,保证工艺过程的先进、合理和稳定性,以减少和预防质量通病、事故、次品的发生。
3、做好安全和施工技术交底,填写相应的交底记录,并归档。
4、做好工序检验工作。依据有关标准、规范、设计图纸对工序施工内容的质量作出判定,填写记录并存档。
5、做好质量问题的处理工作
6、做好质量管理点设置与管理工作
对保证施工质量难度大,容易出现问题的部位和发生质量问题危害大的工序要设置质量控制点或管理点,在施工全过程要对这些控制或管理点,进行预测和控制,并做好记录。
7、管理好设计变更。
8、施工人员在作检测和试验时,必须使用合格的计量器具。
七、安全文明生产保证措施
(一)、安全管理制度
认真贯彻公司的有关安全工作的规定的规程。
(二)、建立施工方案安全技术交底制度。
编制分项工程施工方案时其中必须编制安全技术措施且应进行交底讨论,审批安全技术措施必须符合实际针对性强的原则。
(三)、安全生产监督检查、考核制度。
对各施工单位人员、作业班组人员一方面通过签订明确了双方的责、权、利的安全合同(协议)。
1其施工方案、安全预测对策表、技术交底记录等有关方案资料进行检查;
2不定时地到施工现场进行检查,并严格按有关协议条款进行考核。
(四)、安全职责
1项目经理部安全组职责:
1.1认真贯彻国家、地方和本企业的安全生产、职业卫生、环境保护的政策、法规、制度标准。
1.2讨论制订本工程施工安全生产总体规划、目标和具体方案。
1.3依据施工组织设计、施工安全措施方案组织好安全文明施工。
1.4研究解决本工程安全生产方面的重大问题。
1.5组织安全生产定期检查和专业检查,督促施工单位开展好日常巡查及隐患整改。
1.6做好安全生产记录,建立健全下列资料档案。
2项目经理安全职责:
2.1对工程项目安全管理负全面责任,负责组织编制与审定本工程项目安全工作计划、目标和具体方案。
2.2负责建立完善的安全管理体系,选配项目部专、兼职安全员,并指导、支持其开展管理工作。
2.3定期组织安全会议和安全教育活动。
2.4组织抓好现场文明施工。
2.5参加安全定期检查并落实隐患整改。
2.6负责督促作业人员正确使用劳动保护用品。
3项目施工技术员的安全职责
3.1负责编制符合安全技术规范要求的施工作业方案,从施工技术上保证安全施工。
3.2负责对施工作业单位进行开工前的安全技术交底。
3.3根据施工现场进度和环境变化,随时增补专项安全技术措施和进行补充交底。
(五)、文明施工措施
1贯彻执行国家关于建筑安装工程文明施工管理法规及企业内部相关规定。
2对施工现场实行分片包干制度,划分管理区域,建立责任区,规定职责范围,确认负责人,并落实文明施工责任制。
3施工现场采取规范化管理,在现场醒目处设置施工标牌。各种设备、材料按计划进场后,必须按施工平面图布置分类堆放,并设置标牌。
4做好成品保护工作,保护上工序已完工程的成果。如确实施工需要,需在已完工程上作业时,应事先征得同意后才能实施。
5加强劳动保护,合理安排作息时间,配备施工补充预备力量,保证作业人员有充分的休息时间。
6施工管理人员在和建设单位、监理单位、设计单位及其他有关管理单位交往中,做到礼貌待人;遇有分歧意见,应保持平心静气地协商解决。
