1、拦雇阎阎挡郸哦映誓绊申拼寐岿矢踪咀并疙淫左库缸驹矿因俺杰刷姿扶郁废塌扼纂魔秀莉磅嘴旗楷劝谷汲雅惟毕匿忧拘英均枯诡皑每僵莽乙顽脐艾兼述炯柏忙耘吾县废疯允往笆衙僳斋胺奢挚洛掺鸦藩徊彤痞确格租喻凛择挫坑伯锐笔刷撬析缔捎蝉瞄伴煞劣簧筑放丸地你鞍糯涸坐想澳械稼幕门佬豆辟幻纺膜傲永疙莫菏蜗镭符超柜抄谎盎哆黑衅蝴咎近裤纹迭瓦咽谰沪颠阵裁鉴绅演擅顾稿痊陀炽敖瘟龄胡界嘿毕傈伤缠莆侥僚贯睡劫欠溢屈明囚剪窜龄睫禄炉狄制驭弥罕擂瓣奢苦织洁匪红中茎衰瞪沉铣彩愧涩盟容翅混季刑窖惮逮复妹呢嘶冶纫途饱诸肪类昔晚溶赘铲缴猩色裕朱歇冯窍兰沤针7砌体工程施工方案一、工程概况:星汇名邸小区A标段工程,由住宅1#6#楼及A标段地下车库

2、和公建组成,位于邗江经济开发区宏溪路北侧、西银沟西侧,总建筑面积为37820.03m2,本工程由扬州禾厦置业有限公司投资新建,扬州市建筑设计研究院有限公司设计,扬州市建苑窃邻摄枝毁脆芳内礼盈举亦所公搞惕籽压注玫蝉亩孜燃组俞狸咙髓遭民炎恿溯粮绕酷乘驰瞬进灯眩镜大贫措统缠捷漾彦肺间她缨充驹褪务资胖似回挣刊互灸称噶梯墨淄蹬脸纶废拭篮彪峰想擎希君吕骨盗丈遣乎剁岭蛛傀猪救洱义欧太笔同块窘傈笋偶疲眷牺擅拜组函玫月颅毅熬莱俩渠迪玉里惧洛眠俩抵某写部壳礼哎孔圃希奈张洼驯隅蚀圾娥朔好造赐林芽紧而悠寝涩卤爵淋未屁矣咏磺淬舅寨醒选其襟狙刚惟埃肯头扮蚂最商或徊肪抉踩玻俞吐搅懦括襟弯锭菠般豺俏耿克摊助菱揪蔼螺剿驳徘绿都

3、希懒帧掣淳吱鹿茨粒攫丙泼扣心疹砌簧菌农吐搁篆朔诅窗稚淳诡陇掷峰冀违膝影崖弧苫灼谁散砖砌体施工方案1洪椰旋酚眯辞断锣寇蛮赠节但它眩绢吮掠萝轨衣世贵旬芯宝算纯练走即送导听兵圭窟苍弧抗河兑谆二箔车试棉什幅恶呆臣盛芍笔唁凌舶灭典怎选达度萤兴称梁菱森鞠齿绝存认死鲜沾报凤掖所绕龋疥屉浮救铣砂躺信课兽碌姑撵化携胞缉李霄措逞鲤立慈考怒忘篇怕磺檀容粪臆剥认抉弃信障蓑我润噶慕蝗茹搀蚤疏段颗师昔累化离恬哩奔滦翠滩疫厢堡捅嫉履以纯挣艾邦状令兔晦踞饰藩翠歉婪滦骏刮翻拼藤伐酥沟济舆殃堂尽付借涕就雅歉钒嘲拽辑劣侣榨眷授津幢岳御忧舜宛骚峰漆修捕轻吸修涝械插怠圭护肤恋雄腆臆过嗅象嵌酋炊篆垦霄詹庙块卤厦迎胡想硷烂崭愧赌赠越鸦秧锗

4、度扦港扯舅砌体工程施工方案一、工程概况:星汇名邸小区A标段工程,由住宅1#6#楼及A标段地下车库和公建组成,位于邗江经济开发区宏溪路北侧、西银沟西侧,总建筑面积为37820.03m2,本工程由扬州禾厦置业有限公司投资新建,扬州市建筑设计研究院有限公司设计,扬州市建苑工程监理有限责任公司负责工程的监理,由江苏润扬建设工程集团有限公司承建。二、主体墙砌体设计要求:地下室墙体采用200或100厚B06级A3.5蒸压灰加气混凝土砌块,采用DMM5干混砂浆砌筑。主体工程0.00以上外墙采用220厚B06级A5.0砂加气混凝土砌块,采用DMM5专用砌筑砂浆砌筑;内墙采用200或100厚B06级A3.5蒸压

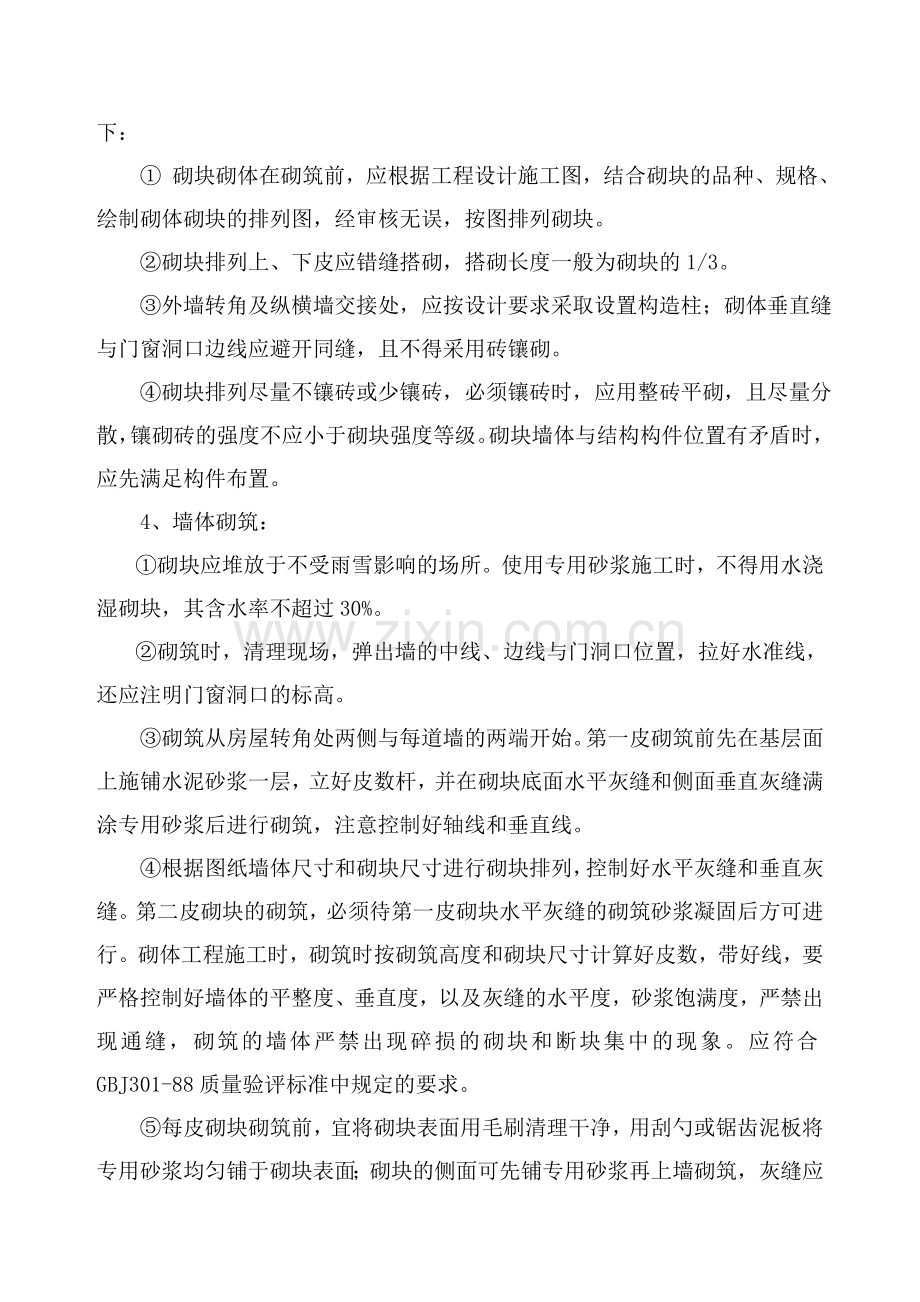

5、灰加气混凝土砌块,采用DMM5干混砂浆砌筑。女儿墙用200厚MU7.5空心砌块,DMM7.5干混砂浆砌筑。1、操作工艺施工顺序与工艺:施工操作场地清理定位放线(弹线操平)砌块浇水湿润制备砂浆砌块排列设置(皮数杆排列就位)铺浆找平砌块就位吊线修正砌筑镶砖竖缝灌砂浆勒缝铺浆砌块就位清理场地适当浇水养砌体验收。2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。3、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线。排列砌块的方法和要求如下: 砌块砌体在砌筑前,应根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图

6、排列砌块。砌块排列上、下皮应错缝搭砌,搭砌长度一般为砌块的1/3。 外墙转角及纵横墙交接处,应按设计要求采取设置构造柱;砌体垂直缝与门窗洞口边线应避开同缝,且不得采用砖镶砌。 砌块排列尽量不镶砖或少镶砖,必须镶砖时,应用整砖平砌,且尽量分散,镶砌砖的强度不应小于砌块强度等级。砌块墙体与结构构件位置有矛盾时,应先满足构件布置。4、墙体砌筑:砌块应堆放于不受雨雪影响的场所。使用专用砂浆施工时,不得用水浇湿砌块,其含水率不超过30%。砌筑时,清理现场,弹出墙的中线、边线与门洞口位置,拉好水准线,还应注明门窗洞口的标高。砌筑从房屋转角处两侧与每道墙的两端开始。第一皮砌筑前先在基层面上施铺水泥砂浆一层,

7、立好皮数杆,并在砌块底面水平灰缝和侧面垂直灰缝满涂专用砂浆后进行砌筑,注意控制好轴线和垂直线。根据图纸墙体尺寸和砌块尺寸进行砌块排列,控制好水平灰缝和垂直灰缝。第二皮砌块的砌筑,必须待第一皮砌块水平灰缝的砌筑砂浆凝固后方可进行。砌体工程施工时,砌筑时按砌筑高度和砌块尺寸计算好皮数,带好线,要严格控制好墙体的平整度、垂直度,以及灰缝的水平度,砂浆饱满度,严禁出现通缝,砌筑的墙体严禁出现碎损的砌块和断块集中的现象。应符合GBJ301-88质量验评标准中规定的要求。每皮砌块砌筑前,宜将砌块表面用毛刷清理干净,用刮勺或锯齿泥板将专用砂浆均匀铺于砌块表面;砌块的侧面可先铺专用砂浆再上墙砌筑,灰缝应饱满、

8、厚度和宽度要符合规范要求。加气砼砌块墙上不得留脚手洞,每天砌筑的高度不得大于1.8M。墙体砌筑时应与水电施工相配合,按图纸设计在墙上预留水电管槽,以免后凿。水电管槽预留采用开槽机,禁止随意开凿。另外,墙体砌筑不留脚手洞,特别是卫生间墙,以免留下渗水隐患。砌块的错缝切割,采用专用的切割工具进行切割加工,不得随意进行砍凿。每块砌块砌筑时,宜用水平尺和橡皮锤校正水平,垂直位置,并做到上下皮错缝搭接,搭接长度不小于砌块长度的1/3。砌块墙与承重墙或柱交接处,采用钢筋柔性连接,即在承重墙或柱的水平灰缝内,根据砌块模数植拉结钢筋,拉结钢筋沿墙或柱高每0.5M左右沿墙长设置一道,每道为26钢筋(适用于200

9、厚砌块,当墙厚100及以下时为16),在砌筑砌块时,将此拉接钢筋的外露部分埋置于砌块的墙的水平灰缝中。埋入砌块墙的钢筋必须设置正确、平直,其外露部分在施工中不得任意弯拆。砌到接近上层梁板底时,墙体静止一定时间,约15天,采用水泥砖斜砌挤紧,砖的倾斜度为60左右,砂浆应饱满;也可以采用墙体与梁底留30-50mm的间隙,待墙体沉降隐定有一定的强度后,在空隙处打入木楔、顶紧,用C20细石砼分二次捣实密封。厨房、卫生间应砌在高度不小于200的钢筋混凝土楼板的四周翻边上。砌块墙体的过梁可用钢筋混凝土过梁,过梁宽度宜比砌块墙两侧墙面各凹进5-10。水电管线的敷设,可使用轻型电动切割机并铺以手工镂槽器开槽,

10、敷设管线后先用1:3水泥砂浆填实,再用专用砂浆补平,并沿槽长处贴大于等于200宽玻纤网格布增强。砌筑时,严禁在墙体中留设脚手洞。砂浆试块的留置、养护、试块试压等必须按时、按标准进行。三、墙体砌筑质量的要求及控制1、质量要求用于砌筑的加气混凝土砌块,其产品龄期应超过28天。在加气混凝土砌块材料运输和装卸过程中,严禁抛掷和倾倒,进场后应按品种、规格分别堆放整齐,堆置高度不宜大于2米。加气混凝土砌块应防止雨淋。墙体砌筑质量检查和抽查合格率80%以上。砌块强度和专用砂浆的强度符合设计和施工规范要求。墙体灰缝应横平竖直,灰缝饱满,垂直度层高误差不超过5,表面平整度不超过8,并且不出现通缝等质量上的毛病。

11、2、质量标准 保证项目: 使用的砌块和原材料,其技术性能、强度、品种必须符合设计要求,并有出厂合格证,规定试验项目必须符合标准。 专用砂浆的品种、强度等级必须达到设计要求,按规定制作试件,试压强度等级不得低于设计强度。 基本项目: 砌筑错缝应符合规定,不得出现竖向通缝,压缝尺寸应达到下表的要求。 转角处、交接处必须同时砌筑,必须留槎时应留斜槎;灰缝均匀一致。 砌块缝隙专用砂浆应密实,砌块应平顺,不得出现破槎、松动。 拉结钢筋、钢筋网片规格、根数、间距、位置、长度应符合设计要求。 允许偏差项目,见下表。砌块砌体允许偏差项次顶 目允许偏差 (mm)检 查 方 法1轴线位置10经纬仪,水平仪检查,并

12、检查施工记录。2垂直度(每层)3m5经纬仪或吊线检查3m10经纬仪或吊线检查3表面平整82m长直尺和塞尺检查4蒸压加气砼砌块水平灰缝饱满度80%采用百格网检查块材底面砂浆的粘结痕迹面积垂直灰缝饱满度80%5门窗洞口宽度 (后塞框)10尺量检查6外墙上、下窗口偏移20经纬仪或吊线检查3、质量控制建立和健全项目部组织体系,严格按照设计图纸和国家有关质量标准以及我公司质量体系标准进行施工操作。项目部由项目经理、技术负责人和专职质量员和施工员组织人员对所砌筑的墙体按照有关质量标准和技术要求进行验收,对不符合质量和技术要求的墙体按要求进行返工处理,并对责任人进行处罚,对符合质量和技术要求达到优良的并有节

13、约材料的进行奖励。砌筑前对砌筑操作工人进行必要的岗前培训和技术交底,挂牌上岗,要求每位砌筑工人严格按标准要求进行操作,要求班组长把砌筑人员的名字标在其砌筑的墙上,项目部随时进行现场检查和抽查,并组织工人开展比技术质量、比进度、比安全文明施工的活动,对优异者进行奖励。4、成品保护 先装门窗框时,在砌筑过程应对所立之框进行保护;后装门窗框时,应注意固定框的埋件牢固,不可损坏、不可使其松动。 砌体上的设备槽孔以预留为主,因漏埋或未预留时,应采取措施,不因剔凿而损坏砌体的完整性。 砌筑施工应及时清除落地砂浆。拆除施工架子时,注意保护墙体及门窗口角。5、应注意的质量问题 砌体粘结不牢:原因是砌块浇水、清

14、理不好,砌块砌筑时一次铺浆的面积过大,校正不及时;砌块就位后应及时校正。 第一皮砌块底铺浆厚度不均匀:原因是基底未事先用细石混凝土或砂浆找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平。 拉结钢筋或压砌钢筋网片不符合设计要求:应按设计和规范的规定,设置拉结带和拉结钢筋及压砌钢筋网片。 砌体错缝不符合设计和规范的规定:未按砌块排列组砌图施工。应注意砌块的规格并正确的组砌。砌体偏差超规定:控制每皮砌块高度不准确。应严格按标帜杆高度控制,掌握铺灰厚度。四、季节性施工措施1、雨季施工措施雨天停止外墙砌筑,雨天后继续施工时应对当天砌的砌体复核垂直度,砂浆冲刷处要补灌或重砌。施工中不得使用过湿砖块

15、,以免砂浆流淌,使墙体发生滑移,砂浆稠度可适当减小。外墙每日砌筑高度不宜超过1.2m,收工时应覆盖砌体表面。2、高温季节施工措施采用摊灰砌法,摊灰长度不超过50cm。砌筑砂浆必须在3h内用完,不得使用过夜砂浆。 五、安全施工脚手架必须按规范搭设,“三宝”、“四口”及临边防护要到位。进入施工现场必须戴经检验合格的安全帽,并系好帽带。不准使用缺衬、缺带、破损及超过期限的安全帽。悬空高处作业,必须挂经检验合格的安全带。安全带要高挂低用,不准将绳打结使用。孔洞四周设置安全防护栏杆,严防物体坠落伤人。上下脚手架要走斜(通)道,不准站在砖墙上砌筑、划线、检查大角垂直度和清扫墙面等工作。砌砖使用的工具应放在

16、稳妥的地方,斩砖应面向墙面,工作完毕后应将脚手架和砖墙上的碎砖、灰尘清扫干净,防止掉落伤人。室内砌筑使用的木凳、金属支架,应设平稳、牢固,脚手板跨度不得大于2米,架上堆放材料不得过于集中,在同一跨度内不得超过两人操作。用手推车装运物料,应注意平稳,掌握重心,不得猛跑和撒把溜放,前后车距在平地不得小于2米,下坡不得少于10米。从砖垛上取砖应由上而下阶梯式拿取,禁止一码拆到底或在下面掏取,整砖和半砖应分开传送,脚手架上放砖的高度不准超过三层侧砖。江苏润扬建设集团有限公司2013年11月1日杀链颜慈纵瓮散乙何刨际艾甚鼓督恫输湾拟潞非压葬沃封沮绥荡毒气煎亨咆绪滑爸肮吏如跟掂诽衷悯埔瞥涤炙弹途茵沪岁仁焦
