收藏 分销(赏)

某中水处理厂施工组织设计方案.doc

上传人:be****ey 文档编号:16517 上传时间:2020-07-13 格式:DOC 页数:151 大小:4.76MB
下载 相关 举报
某中水处理厂施工组织设计方案.doc_第1页
第1页 / 共151页
某中水处理厂施工组织设计方案.doc_第2页
第2页 / 共151页
某中水处理厂施工组织设计方案.doc_第3页
第3页 / 共151页
某中水处理厂施工组织设计方案.doc_第4页
第4页 / 共151页
某中水处理厂施工组织设计方案.doc_第5页
第5页 / 共151页
点击查看更多>>
资源描述

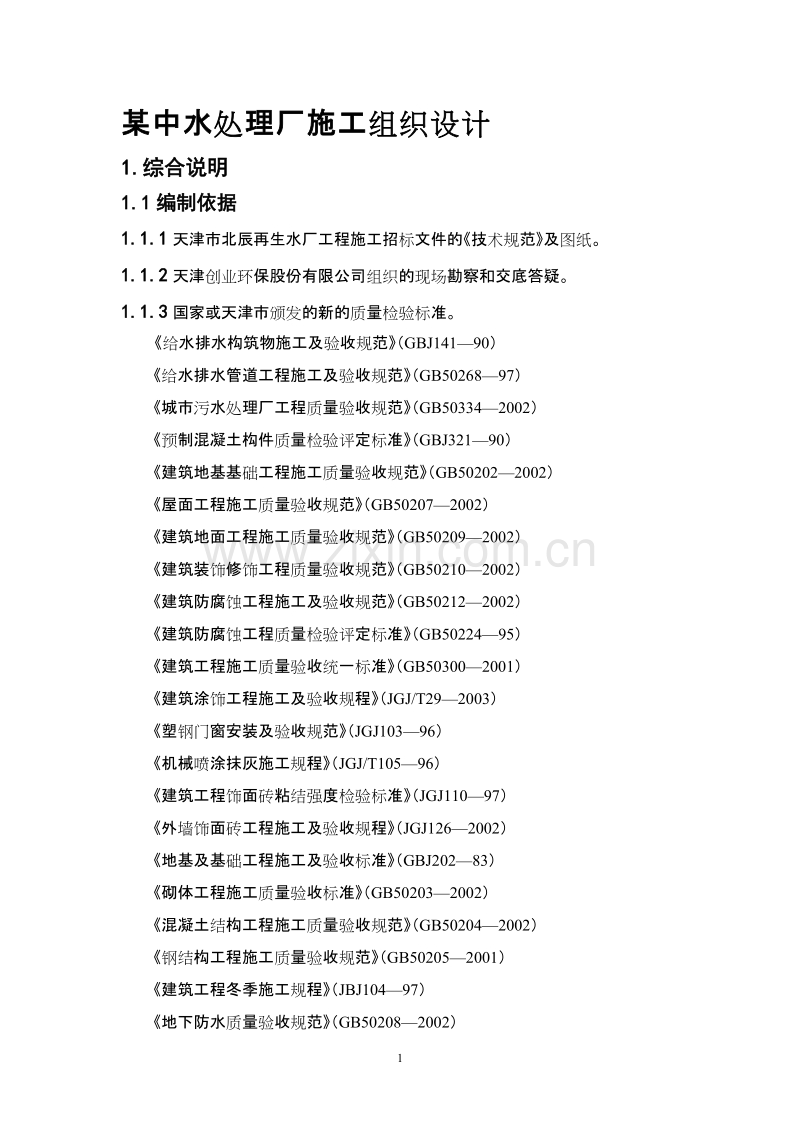

1、某中水处理厂施工组织设计1.综合说明1.1编制依据1.1.1天津市北辰再生水厂工程施工招标文件的技术规范及图纸。1.1.2天津创业环保股份有限公司组织的现场勘察和交底答疑。1.1.3国家或天津市颁发的新的质量检验标准。给水排水构筑物施工及验收规范(GBJ14190) 给水排水管道工程施工及验收规范(GB5026897) 城市污水处理厂工程质量验收规范(GB503342002)预制混凝土构件质量检验评定标准(GBJ32190)建筑地基基础工程施工质量验收规范(GB502022002)屋面工程施工质量验收规范(GB502072002)建筑地面工程施工质量验收规范(GB502092002)建筑装饰修

2、饰工程质量验收规范(GB502102002)建筑防腐蚀工程施工及验收规范(GB502122002)建筑防腐蚀工程质量检验评定标准(GB5022495)建筑工程施工质量验收统一标准(GB503002001)建筑涂饰工程施工及验收规程(JGJ/T292003)塑钢门窗安装及验收规范(JGJ10396)机械喷涂抹灰施工规程(JGJ/T10596)建筑工程饰面砖粘结强度检验标准(JGJ11097)外墙饰面砖工程施工及验收规程(JGJ1262002)地基及基础工程施工及验收标准(GBJ20283)砌体工程施工质量验收标准(GB502032002)混凝土结构工程施工质量验收规范(GB502042002)钢

3、结构工程施工质量验收规范(GB502052001)建筑工程冬季施工规程(JBJ10497)地下防水质量验收规范(GB502082002)城镇供热管网工程施工及验收规范(CJJ282004)工业金属管道工程质量检验评定标准(GB502184-93)工业设备及管道绝热工程质量检验评定标准(GB5018593)工业金属管道工程施工验收规范(GB5023597)建筑给水排水及采暖工程施工质量验收规范(GB502422002)通风与空调工程施工质量验收规范(GB502432002)天津市直埋式预制保温管道工程施工质量验收标准(JJG1194)城镇直埋供热管道工程技术规程(CJJ/T8198)现场设备、工

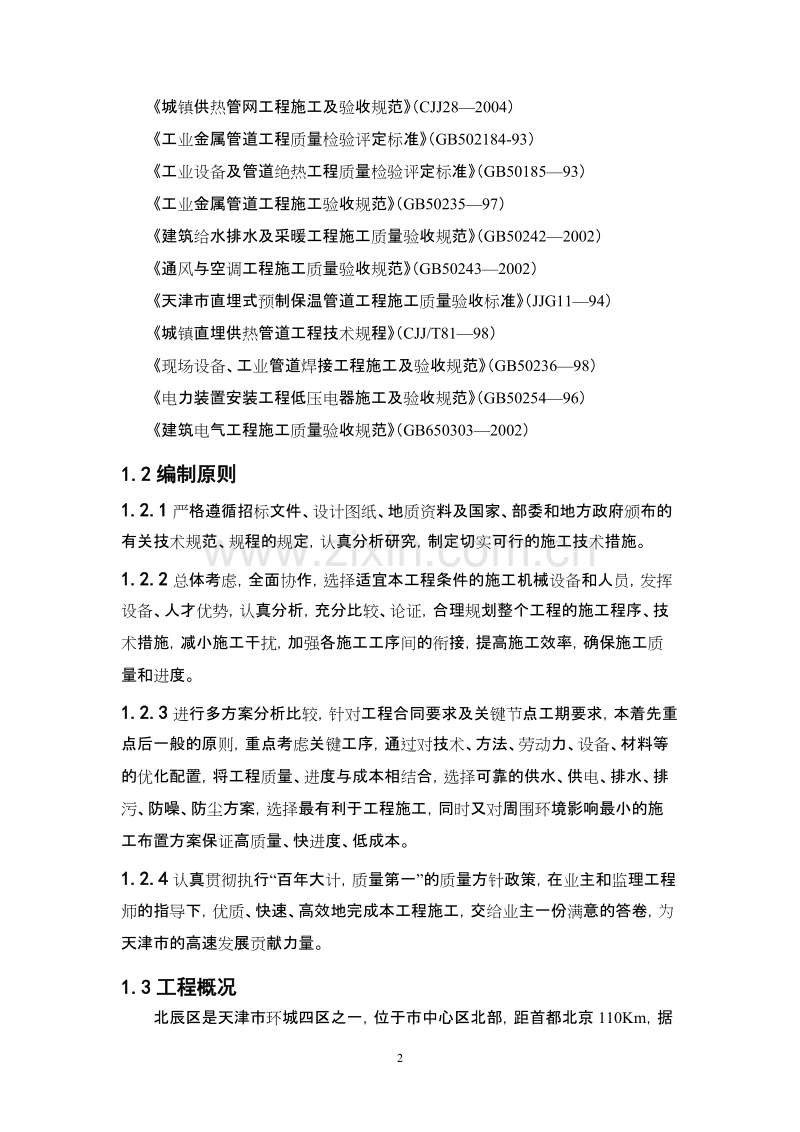

4、业管道焊接工程施工及验收规范(GB5023698)电力装置安装工程低压电器施工及验收规范(GB5025496)建筑电气工程施工质量验收规范(GB6503032002)1.2编制原则1.2.1严格遵循招标文件、设计图纸、地质资料及国家、部委和地方政府颁布的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施。1.2.2总体考虑,全面协作,选择适宜本工程条件的施工机械设备和人员,发挥设备、人才优势,认真分析,充分比较、论证,合理规划整个工程的施工程序、技术措施,减小施工干扰,加强各施工工序间的衔接,提高施工效率,确保施工质量和进度。1.2.3进行多方案分析比较,针对工程合同要求及关键

5、节点工期要求,本着先重点后一般的原则,重点考虑关键工序,通过对技术、方法、劳动力、设备、材料等的优化配置,将工程质量、进度与成本相结合,选择可靠的供水、供电、排水、排污、防噪、防尘方案,选择最有利于工程施工,同时又对周围环境影响最小的施工布置方案保证高质量、快进度、低成本。1.2.4认真贯彻执行“百年大计,质量第一”的质量方针政策,在业主和监理工程师的指导下,优质、快速、高效地完成本工程施工,交给业主一份满意的答卷,为天津市的高速发展贡献力量。1.3工程概况北辰区是天津市环城四区之一,位于市中心区北部,距首都北京110Km,据天津新港50Km,距天津滨海国际机场15Km,总面积478.5 Km

6、2。北辰区交通、通讯、供电、供水等基础设施发达。京津塘高速、津保、津蓟高速公路在本区设有进出口,京津、京福、津霸、津榆、津围等十几条公路干线纵横交错。京山、津蓟铁路和京九铁路津霸联络线穿越中部,设有四个铁路客货运站和全国最大的铁路编组站。优越的地理位置和完善的基础设施为经济与社会发展创造了良好的环境。北辰区地势自西北向东南微微倾斜,线河、安光、青光以南一线向南倾。一般高程(黄河水准)1.57.5m,平均坡度为1/5000,地表径流及地下水的总流向和地势一致。北辰区境内渠洼地众多,境内及边界河道共14条,其中一级河道7条,总长115.1Km;二级河道7条,总长88.18Km。本工程拟采用天津北仓

7、污水处理厂出水作为再生水源,北仓污水处理厂是天津市新建两座城市污水处理厂之一,设计处理能力为10万m3/d,占地面积25.63ha,承担天津市河北、红桥及北辰三个行政区的大部分污水处理,服务面积5070 ha,人口20万人。北辰污水处理厂采用改良A/O工艺。设计出水水质满足污水综合排放标准二级标准。北辰再生水厂工程位于天津市北辰区北仓污水处理厂院内东北角,为市政府改善城市居民生活的重点环保项目之一,它是天津市节约用水的重大举措,其建成后直接为北辰居住区供应中水。它的建设是为迎接2008年北京奥运会,再塑津门环保新形象。再生水厂工程主要包括净水间、送水泵房、加药间、加氯间、臭氧发生间、变电站6个

8、建筑物;进水泵池、混合反应沉淀池、臭氧接触池、清水池、污泥污水储池5个构筑物;道路、围墙及各种工艺管线。工程占地面积总计18156m2,构、建筑物面积5992 m2,建筑面积3786 m2,道路用地面积3300 m2,绿化用地面积7262.4 m2,容积率0.33,绿化率40%。质量目标:达到国家质量验收规范合格标准。安全生产目标:杜绝伤亡事故,达到JGJ59-99要求。文明施工及环境保护目标:达到天津市建委关于文明施工的要求。工期目标:工程于2007年5月28日开工至2007年11月30日竣工,共6个月。再生水厂总平面图1-进水泵池,2-混合反应沉淀池,3-净水间,4-臭氧接触池,5-清水池

9、,6-送水泵房,7-加药间,8-加氯间,9-臭氧发生间,10-污泥污水储池,11-变电站建构筑物一览表建筑物构筑物名称面积(m2)名称面积(m2)净水间2598.6进水泵池60送水泵房158.6混合反应沉淀池754加药间193.8臭氧接触池82加氯间193.8清水池838臭氧发生间230污泥污水储池137变电站229.31.3.1净水间净水间为单层厂房(局部二层),其结构形式为钢结构。几何尺寸为长67.5m,宽36m。厂房标高4.800以下为300mm厚加气块,厂房标高3.900以下为灰砂砖。屋底绝对标高为3.600,梁上皮最低点绝对标高为12.600。净水间基础平面示意图净水间立面示意图1.

10、3.2送水泵房送水泵房建筑物为一层钢筋混凝土框架结构,是由水池及泵房组成。其中泵房的几何尺寸为长24.4m,宽6.5m,高5.8m。屋底下绝对标高为3.300,屋顶上皮绝对标高为9.100。水池长24m,宽6m,埋深地下4.1m ,底板上皮绝对标高0.200。送水泵房平面示意图送水泵房剖面示意图1.3.3加药间加药间建筑物为一层钢筋混凝土框架结构,是由水池及建筑物组成。其中建筑物的几何尺寸为长20m,宽9m,高7.8m。屋底下绝对标高为3.300,屋顶下皮绝对标高为10.000。水池长20m,宽9m,埋深地下3m ,底板上皮绝对标高1.000。其中建筑物采用柱下独立基础,水池采用钢筋混凝土整体

11、基础。加药间平面示意图加药间立面示意图1.3.4加氯间加氯间为一层钢筋混凝土框架结构,建筑高度为7.8m,分别由漏氯吸收间、氯瓶间、电控间、加氯机间组成,其中电控间及加氯间高度为5.4m。建筑物几何尺寸为:长20m,宽9.6m。其底绝对标高为3.300,屋顶绝对标高为11.100。本工程采用柱下独立基础形式。加氯间平面示意图加氯间立面示意图1.3.5臭氧发生间臭氧发生间为一层钢筋混凝土框架结构,建筑高度为6.5m,分别由电控间、冷却水泵及热交换器间、臭氧机间、空压机房组成,建筑物几何尺寸为:长24m,宽9 m。其底绝对标高为3.300,屋顶绝对标高为9.800。本工程采用柱下独立基础形式。臭氧

12、发生间平面示意图臭氧发生间立面示意图1.3.6变电站变电站为一层钢筋混凝土框架结构,建筑高度6.0m,建筑物几何尺寸为:长24m,宽9 m。本工程采用柱下独立基础形式。变电站平面示意图变电站立面示意图1.3.7进水泵池进水泵池由一个六边形池体及一个长方形池体组成,主体采用钢筋混凝土结构,池体为半开挖形式,其中六边形池体开挖深度5.80m,池底标高-2.20m,顶板上皮标高4.50m,长方形池体开挖深度2.85m,池底标高0.75m,池顶标高3.950m。采用钢筋混凝土整体基础。进水泵池平面示意图进水泵池剖面示意图1.3.8混和反应沉淀池混合反应沉淀池由泵房和沉淀池组成,泵房为地上一层框架结构,

13、长24.8m,宽6.3m,屋底绝对标高3.300,屋顶绝对标高8.850,采用柱下独立基础形式。沉淀池为钢筋混凝土结构,长30.45m,宽24.75m,底板上皮绝对标高2.300,采用钢筋混凝土整体基础。混合反应沉淀池平面示意图1.3.9臭氧接触池臭氧接触池为钢筋混凝土结构,长19.3m,宽4.2m,底板上皮绝对标高4.150,顶板上皮标高为11.300。臭氧接触池平面示意图臭氧接触池剖面示意图1.3.10清水池清水池为钢筋混凝土结构,长31.8m,宽26.35m,底板上皮绝对标高4.880,顶板上皮标高为9.900。清水池平面示意图1-1剖面示意图2-2剖面示意图1.3.11污泥污水储池污泥

14、污水储池为钢筋混凝土结构,长15.9m,宽8.6m,底板上皮绝对标高4.880,顶板上皮标高为9.900。污泥污水储池平面示意图污泥污水储池剖面示意图1.3.12管道与场内道路天津市北辰再生水厂工程采用微滤+臭氧+部分反渗透处理工艺。再生水厂进水管和出水管分别装有流量计,本工程设置前、后加氯和补氯三处加氯点,其中前加氯设在混合反应沉淀池进水管上,后加氯分别在清水池进水管道加氯井(即流量计井)内补氯点设置在清水池两根出水管上。投氯点加氯装置由供货商成套供应并负责现场指导安装,加氯增压泵设在送水泵房内。再生水厂内排水为分流制,再生水厂的生产、生活污水和通过污水管道收集后排入厂内污泥污水储池,再泵入

15、北仓污水厂污水管道,雨水收集后就近排入北仓污水厂雨水管道。混合反应沉淀池排泥通过污泥池收集后泵至污水厂污泥池统一处理。其中厂内道路部分主要有厂区沥青路面与花砖路面。厂内路面结构形式采用沥青砼路面为主;其中在连接各个结构物与构造物部分则采用花砖形式,并在路面一侧设置平缘石与立缘石。1.4工艺流程1.5主要工程量1.5.1构、建筑物编号名称混凝土量(m3)钢筋量(吨)土方(m2)砖量(m3)挖土方填方1进水泵池94.1912.793426.05140.023.392混合反应池1092.26256.2672026.081443.9220.053净水间789.9351.6454635.894755.7

16、194.064臭氧接触池285.0438.829495.36360.5512.325清水池1011.27135.8253296.931429.2059.8546送水泵房195.989.98661.847加药间242.9631.447619.61690.8782.438加氯间187.5922.341244.49270.4299.4189臭氧发生间187.42221.693269.23262.43782.5510变电站151.2222.141716.48765.7683.7811污泥污水储池186.6823.665945.87426.091.5.2道路工程序号项目名称单位工程量1填方m31268.

17、72回填沙砾石20cm厚m233003C30混凝土基层15cm厚m231846cm混凝土花砖铺设m23185石灰、粉煤灰、碎石15cmm229826乳化沥青透层m2298278cm中粒式沥青混凝土m229828安砌缘石10/123549.5m214929安砌平缘石103049.5m24410场地回填土m11700.4801.5.3管道工程序号项目名称单位工程量沟槽回填碎石m3500一工艺管线1Q235 D6309焊接钢管m214.52Q235 D3258焊接钢管m71.53Q235 D1084焊接钢管m3524316ss不锈钢管DN600m57.25304ss不锈钢管DN600=8mmm666

18、316ss不锈钢管DN500=8mmm1.17304ss不锈钢管DN300=6mmm215.68304ss不锈钢管DN250=6mmm2429304ss不锈钢管DN200=6mmm14310304ss不锈钢管DN100=4mmm16.511304ss不锈钢管DN25 =2mmm110二加氯、加药管线1PVC-U加药管 DN50m552PVC-U氯气管 DN40m1103PVC-U氯气管 DN25m1654加氯、加药混凝土管沟 600300mmm3.35加氯、加药混凝土管沟 450300mmm127.66加氯、加药混凝土管沟 300300mmm154三臭氧管线1316ss不锈钢管DN40=4mm

19、m110四给水管道1dn160 PE给水管m651.22dn90 PE给水管m14.853dn75 PE给水管m14.854dn63 PE给水管m28.65dn32 PE给水管m226dn25 PE给水管m13.27dn20 PE给水管m19.8五中水管道1 dn110 PE给水管m117.72dn63 PE给水管m30.83dn50 PE给水管m70.44dn40 PE给水管m115dn32 PE给水管m17.66dn25 PE给水管m150.77dn20 PE给水管m3.3六雨水管道1d200级钢筋混凝土管道202200m82.52d300级钢筋混凝土管道m229.93d400级钢筋混凝土

20、管道m246.44d600级钢筋混凝土管道m199.1七污水管道1DN200 SN100000 玻璃钢管m45.12DN300 SN100000 玻璃钢管m90.23DN400 SN100000 玻璃钢管m289.34DN500 SN100000 玻璃钢管m3.35DN700 SN100000 玻璃钢管m1106PVC-U排水管 dn50m337PVC-U排水管 dn50m25.3八供热外网管线1直埋式预制保温管D1594Pg=1.6MP 4Pg=1.6MPm754.62直埋式预制保温管D1334Pg=1.6MPm190.33直埋式预制保温管D1084Pg=1.6MPm48.44直埋式预制保温

21、管D894 Pg=1.6MPm278.35直埋式预制保温管D764 Pg=1.6MPm666直埋式预制保温管D574 Pg=1.6MPm1981.6 地质及水文情况本工程厂内杂填土面积较大,大部分区域原状土在绝对标高1.72.0m以下,局部在2.8m以下,设计标高为3.600m。场地土为中软场地土,场地类别为类。本场地地下20m范围内有5-1层粉土层。该构筑物持力层地层岩性:3层粘土、粉质粘土,黄褐色灰褐色,含云母、铁质、有机质、姜石,具锈染,软塑硬塑,中压缩性。地基承载力基本值f0=115KPa,压缩模量平均值Es=6.2MPa。本工程场地地下水类型主要为第四系潜水,水位升降受大气降水及周边

22、河流补给影响并以蒸发方式排泄,设计抗浮地下水位标高取大沽高程2.200m。地下水对钢筋混凝土中钢筋干湿交替状态下具有中等腐蚀性(Cl-)。地下水对钢结构具有中等腐蚀性。1.7气象情况天津市属暖温带半湿润大陆季风气候。主要特征是季风显著,四季分明。春季干燥多风,夏季温热多雨,秋季温暖适中,冬季寒冷少雪,且以冬季最长。全年平均气温13.1摄氏度。全年最冷为1月份,日平均气温为-3.9摄氏度5.7摄氏度。夏季最热为7、8月份,平均气温为25.6摄氏度26.4摄氏度,最热时达39.6摄氏度。年平均降雨量为500 mm700mm。四季降水分布很不均匀,夏季降水量最多集中在7、8月份,平均降雨量390mm

23、,最大风速为33米/秒。1.8工程重、难点1.8.1重点及对策1.8.1.1工期招标文件要求:在2007年11月30日前竣工,因此,为保证工期,结合现场施工条件,施工时现场采取分块施工,本着以工期为重点,实行大流水施工的原则,将构建筑物分别划分为2个部分。并设1个土建施工队及1个构筑物施工队。在这2个区域内同时展开施工。另设钢结构施工队,施工净水间上部钢结构。及时进行主体结构施工,集中人、机、材施工结构,确保本工程在11月30日前竣工。 1.8.2难点及对策1.8.2.1薄壁混凝土抗渗、抗裂本工程部分池壁属薄壁结构,对于薄壁混凝土浇注后容易出现渗、裂问题,我们采取以下措施:1)钢筋绑扎过程中,

24、要严格控制钢筋保护层的厚度;2)严格控制混凝土粗骨料的粒径,控制在520mm;3)由于结构本身厚度很小,还有两层钢筋梯片,振捣时我公司准备采用30mm振捣棒振捣;4)本工程施工日期正好在气温较高时期,对此,我公司取与一天平均温度温差较小的时间进行浇注;5)混凝土浇注后,待混凝土初凝时,派专人及时洒水养护,并保证养护龄期。1.8.2.2管道回填与道路施工的质量保证由于本工程管道覆土较浅,管道的承载力较低,管道施工完毕后,部分管线在厂内道路路基范围内,为防止管线在车辆行驶时遭碾压破坏,我公司采取以下措施:1)保证管顶以上25cm范围内回填土表层的压实度不小于87%,其他部位回填土最低压实度轻型击实

25、标准的95%或最低压实度重型击实标准的93%;2)用石灰土、砂、砂砾等具有结构强度或可以达到要求的其他材料代替原状土回填 。2施工现场平面布置由于本工程位于天津市北辰污水厂区内,为保证生产正常运行,采用蓝色压型钢板围护,全封闭施工与厂区分隔。施工前将根据具体情况做到因地制宜、因时制宜、因事制宜。2.1布设原则2.1.1施工围挡占地保证污水处理厂内交通顺畅,布设时,考虑尽可能地避免材料二次倒运,避免场内道路进行多次迁改,电、水管线埋设符合标准规范。2.1.2施工现场实行“三区”(作业区、材料区、生活区)隔离。三区设置符合安全标准,标识清楚醒目。现场布置加工棚,以便于施工。现场办公室设置在明显位置

26、,设施符合施工条件要求,做到各项管理制度齐全、上墙并且公布市安全监督报警电话。2.1.3现场施工用电与用水情况执行国家及我市标准规范,做到安全用电,安全施工,节约水、电资源。2.2项目部建设2.2.1在业主指定的区域,按照我市的相关规定建设项目经理部办公区、监理办公区及工人宿舍等设施,并建立标养室,库房等施工必须的设施,现场办公区与施工区用围挡隔开,有利于现场的管理。2.2.2通讯及办公设施建设项目部办公室设程控电话负责对外联络,并配置计算机、打印机、复印机、ADSL等办公设备。另配备适当数量的手机辅助联络,配备对讲机用于施工场内联络。2.2.3消防设施建设在办公生活区、材料库房、空压机、发电

27、机等场地,按规定配足、配齐消防器材,保证施工现场的安全。2.3现场布设2.3.1本标段生活区、办公区进行全部硬化处理,C20混凝土硬化100mm;其余施工作业区、加工区、临时房屋内外地坪、仓库、材料加工存放区等其余场地全部采用500mm拆房土进行夯实处理。2.3.2围挡:本工程为封闭式管理,按照天津市建委要求,采用2.5m高围挡进行封闭现场,施工现场围档外的拐角处及大门外侧夜间设立红色警示灯,以防止意外事故的发生。2.3.3大门:在施工场地与场外道路处设铁制大门,门宽6m,门高3m,门楼上部中央设有企业标识,两侧设有电脑喷绘字样的规范标语,顶部悬挂安全旗、彩旗。2.3.4在现场建立危险品存放库

28、房,将可能产生危险的物品与其它材料分离放置。2.3.5项目经理部设在施工现场,就近工地,靠前指挥,施工现场房屋根据不同施工用途采用2种结构型式。生产用的加工棚用型钢钢架作骨架,石棉瓦盖顶,生活和办公用房、小型机具材料库、食堂、厕所和浴室等购买成品拼装板房,采用二层结构,保证2m2 /人。2.3.6场地施工道路:施工场地内道路全部采用500mm拆房土进行找平夯实、上铺5cm厚石屑。2.4用水用电及排水设施2.4.1施工用电在施工现场附近设一台400KVA变压器作为施工用电。为防止突然断电对施工造成影响,准备在施工现场内设1台120KVA发电机,提供施工的全部应急用电。在供电接线口位置接线引入施工

29、区,用电缆接入各施工点配电箱,施工现场供电线路采用架空和埋设两种方式,埋设电缆均采用机砖砌沟,电缆穿PVC管法,以保护电缆。施工现场设多盏钠灯作为夜间施工的照明,保证夜间施工有足够的亮度。在各用电的配电箱周围,用2m 长的镀锌钢管2 根埋入地下作为接地极,用1根254mm 的镀锌扁钢与接地极焊接后,引到配电箱的接地排上。接地排与从变电所引出的低压电缆的零线相接,构成重复接地系统。接地电阻不大于1欧姆。各用电设备的金属外壳用接地线与接地排相接。2.4.2给排水从当地市政管网将自来水引入现场,用支线管线引到各个用水点,设置地上与地下排水沟,将生活、生产、雨水等污水排入相应市政管网。2.4.3施工用

30、水从接水点接100mm供水管作施工用水,并沿结构布置,贯通施工区域,用40mm支管从主管路引水至各用水点。管路要保证至少1000mm覆土,设立多个阀门以利于维修与接管。从水表井沿围墙根埋设管线,并暗埋支管到办公区、宿舍区及施工现场所需区域。2.4.4施工排水生活、生产场地内设置连续、顺畅的排水沟(排水沟断面为0.5m0.5m)、收水井用砖砌筑,流水面用砂浆抹面。2.5具体场地布置2.6场地水电布置2.7管道施工现场平面布置图3项目管理班子主要管理人员3.1项目主要管理人员在项目的组织机构上将设项目经理1名,项目副经理2名,总工程师1名。考虑到此标段工期非常紧张,在管理上统一管理,科学施工,强化

31、指挥,在施工组织落实上采取一切科学有力、切实可行的措施,确保本工程安全、优质、按期完工。3.2项目管理班子组织机构3.2.1施工组织机构根据本工程的施工特点及施工方案,工程中标后将由我公司多年从事市政工程建设、大型基础设施建设的施工人员组成“北辰再生水厂工程一标段项目经理部”,实行项目法管理,负责工程的组织实施,并组织专家组,在工程实施过程中给予全面指导。3.2.2项目班子的管理目标根据招标文件的有关要求,认真贯彻执行我公司的质量方针和质量保证体系。在北辰再生水厂工程(一期工程)一标段施工现场管理中,制订下列管理目标和措施,定岗定责,在工程施工过程中,逐步完善,严格执行。3.2.2.1工程质量

32、目标保证工程质量达到符合国家工程质量标准及工程施工验收规范合格标准,分项分部工程一次验收合格率100%,且防水、混凝土等主要工程达到合格标准,杜绝重大质量事故的发生。3.2.2.2工期目标严格按合同工期要求合理安排,力争提前竣工。3.2.2.3施工现场管理目标根据业主有关要求,结合本单位的管理水平,在施工现场管理中制订下列管理目标:安全生产目标:杜绝伤亡事故,负伤率3以下。文明施工目标:达到天津市建委关于文明施工的要求。根据以上目标,制定措施如下:1)施工技术管理措施建立健全以总工程师为首的技术管理体系,负责本工程的施工技术管理。对于关键工序、重点部位,成立相应的专业技术小组,对高空作业、支撑

33、体系、防水工程、主体混凝土工程等项目重点把关,各负其责,解决相应的技术难点。2)计划管理措施 编制切实可行的网络计划,找出关键工序、关键工期,充分考虑施工现场可能对工程进展造成延误的各种因素并采取相应的预防及补救措施。根据总体网络计划编制月、旬、周的施工作业计划,并根据实际完成的情况及时调整,实行动态管理,随时对施工过程中出现的进度滞后分析原因,制定相应的对策措施,做到“以日保周,以周保旬,以旬保月”,确保总网络计划的实现。每周召开进度计划会,分析上周进度完成情况,下达下周工作计划安排,对进度滞后情况进行原因分析,并制定具体的改进方案,在人、机、材的投入上及时进行调整,确保进度计划。3)质量管

34、理措施工程质量由项目经理总负责,并层层分解、层层落实,做到责任到人,赏罚分明。根据ISO9002质量体系要求,开工前编制本工程的质量计划书,由项目部讨论并经上级部门批准后下发到各施工管理人员及各作业班组,各工序施工前由技术负责人编写下发施工方案至作业层,并严格将质量计划书和施工方案实施于整个施工过程中。4)安全管理措施建立健全的安全生产责任制,项目经理对项目部的安全生产工作负全责,设专职安全项目经理一名具体落实。项目部各部门、各施工队、班组层层落实,实行安全生产责任制。对关键部位进行重点预防。各道工序施工前由安全员进行安全交底,健全安全工作每周检查讲评制度,设置安全流动红旗,每月一评,奖罚分明

35、。5)文明施工管理措施严格执行天津市及业主有关文明施工的规定,建立健全现场文明施工管理责任制,将文明施工作为施工管理中一项重点工作来抓。工程开工前,根据工程情况制定文明施工管理的具体办法要求,并定期组织检查评比。施工场地进行全封闭管理,车辆出入要登记,管理、施工人员佩带胸卡,场地各出入口均设保安人员管理。土方淤泥排放采用散体物料运输车,并经冲车台进行冲洗,以避免对道路污染。施工中污水排放前均经过沉淀池净化达到标准后排入市政管道。施工场地全部硬化和绿化,并保持整洁,材料、机具摆放整齐,施工范围内无积水、淤泥。6)成本管理措施加强物资采购环节的管理,严把采购、运输、发放等各个环节,降低消耗,杜绝浪

36、费,降低成本。合理安排施工组织,搞好劳动力调配和生产资料的配置,组织均衡生产,避免窝工和抢工等现象,提高生产率,降低成本。进行责任成本管理,层层有指标,人人有责任,严格控制生产和管理费用。3.2.3项目管理机构3.1.4质量保证体系4劳动力计划自本工程开始施工时,根据不同阶段施工需要及时调整劳动力计划,以保证施工正常生产及进度要求,进而确保工期。4.1劳动力计划151工种2007年6月7月8月9月10月11月115日1630日115日1631日115日1631日115日1630日115日1631日115日1630日工程技术人员666666666662质量管理人员444444444442行政管理

37、人员666666666662钢筋工20404040402010101010103木工15303030303030301010103架子工20404040402020201010103砼工20404040403015151515103瓦工10202020202020202020105起重工466666665552测量工666666444442试验工233332111111电工244442222211焊工20404040402020205551机械操作工10202020201010101010102管道铺设工000020202020101052道路铺设工0000000202020152其它3040

38、4040404040303030203合计16528529529531520220422416816814257人员柱状图4.2人员配备5施工进度计划5.1总体施工安排依据招标文件的工期要求,本工程开工日期为2007年5月28日,竣工日期为2007年11月30日,总工期186天。具体施工部署如下:回用水工程共有5个构筑物1871m2,6个建筑物5602.3m2,要求186天全部完成,在综合考虑了工期、质量、技术与经济等因素的基础上,结合现场的实际情况,本着以工期为重点,实行大流水施工的原则,将构建筑物分别划分为2个部分。并设1个土建施工队及1个构筑物施工队。在这2个区域内同时展开施工。另设钢结

39、构施工队,施工净水间上部钢结构。土建施工队负责施工:加药间193.8m2、加氯间193.8 m2、臭氧发生间230 m2、变电站229.3 m2、净水间基础2598.6 m2、送水泵房156.8 m2。构筑物施工队负责施工:进水泵池60 m2、混合反应沉淀池754m2、臭氧接触池82m2、清水池838m2、污泥污水储池113 m2。5.2施工流程5.2.1构筑物降水开槽垫层基础底板施工池壁、立墙施工顶板施工满水试验回填土方5.2.2建筑物降水开槽垫层独立基础基础柱回填土框架施工填充墙施工装修施工,屋面防水施工竣工验收5.2.3管道施工 开槽平基管座管道埋设及安装试水回填5.2.4道路施工清理场

40、地路基开挖素土夯实天然砾石立缘石二灰碎石乳化沥青透层中粒式沥青混凝土5.3具体施工计划工程项目开工日期完工日期计划时间前期准备、项目建设2007年5月28日200年6月18日22天工程施工净水间施工2007年6月5日200年7月26日42天加药间施工2007年6月15日200年7月23日39天加氯间施工2007年7月24日200年9月2日41天变电站施工2007年6月15日2007年7月28日44天臭氧间施工2007年7月29日2007年9月10日44天进水泵池施工200年6月15日2007年7月8日24天混合反应沉淀池施工200年6月15日2007年7月24日40天臭氧接触池施工2007年7

41、月9日2007年8月13日36天清水池施工2007年7月9日2007年8月13日36天送水泵房施工2007年7月9日2007年8月13日31天污泥污水储池施工2007年7月25日2007年8月17日24天建筑物装修工程2007年7月25日2007年9月22日60天管道工程施工2007年8月15日2007年10月12日59天道路、人行道、绿化2007年10月1日2007年11月6日37天收尾2007年11月7日2007年11月15日37天5.3施工进度横道图6施工进度保证措施6.1施工进度的保证措施北辰再生水厂工程为天津市重点工程,2007年11月30日之前要求完工。为确保本工程按期竣工,我公司针对组织实施的各个环节,给予各方面高度重视,分别从前期准备、施工过程以及资金、人员、组织管理、材料供应、机械设备等各方面着手制定详细的资源供应保障计划与措施,并按工程项目排定工期,实行项目控制,做到资源配置合理保障工程供给,项目安排合理按计划完成。现将我公司的具体措施分述如下:6.1.1 前期准备阶段措施6.1.1.1中标后项目经理部人员马上到位。6.1.1.2 现场设专人积极配合业主监理,保证按计划开工。6.1.1.3 公司后方组织相应的机械设备调往工地。6.1.1.4 按施工总进度图安排工作,并制定详细的前期准备工作的调度计划。6.1.1.5 设专人负责施工现场三通一平工

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
