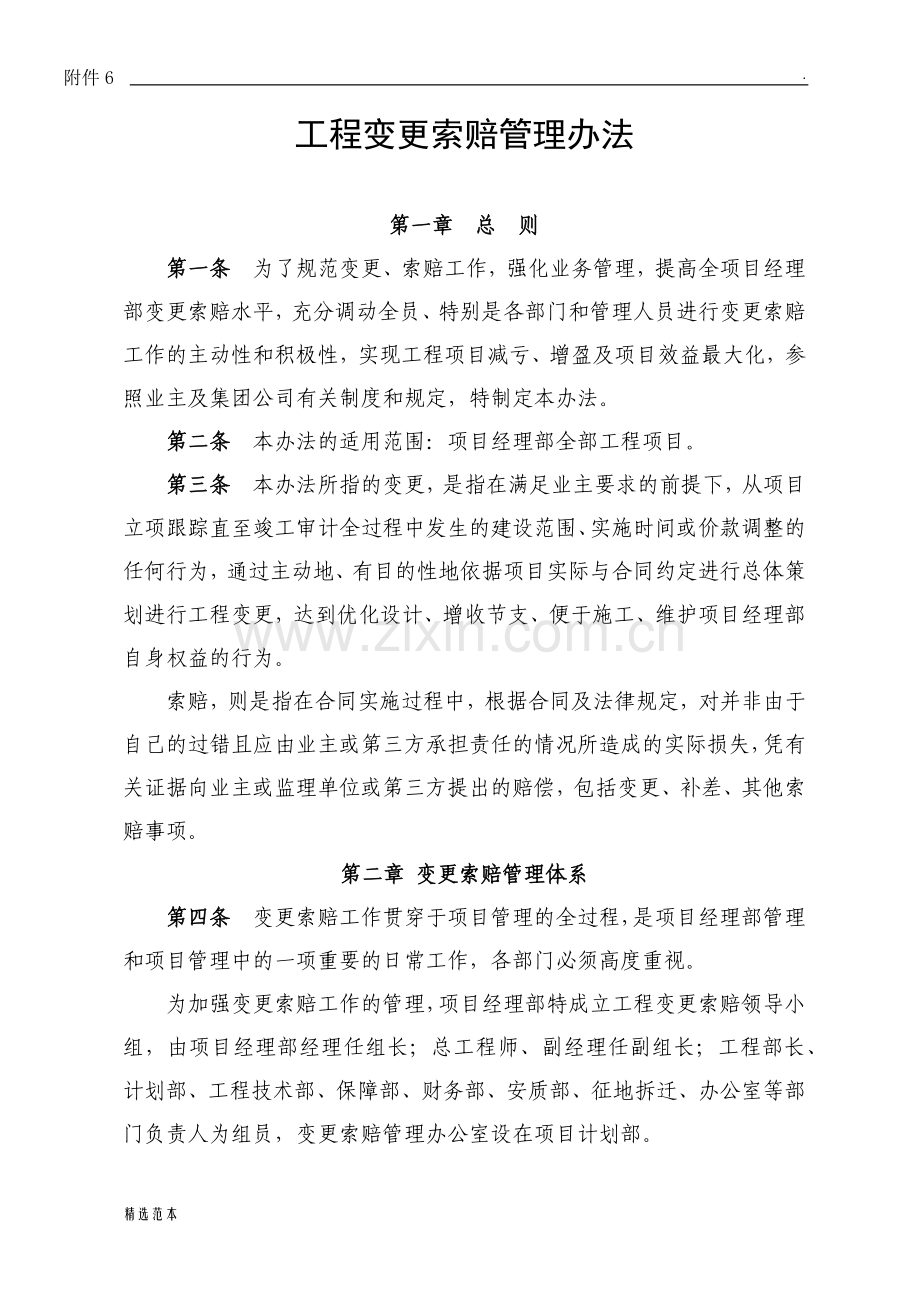

1、.附件6工程变更索赔管理办法第一章 总 则第一条 为了规范变更、索赔工作,强化业务管理,提高全项目经理部变更索赔水平,充分调动全员、特别是各部门和管理人员进行变更索赔工作的主动性和积极性,实现工程项目减亏、增盈及项目效益最大化,参照业主及集团公司有关制度和规定,特制定本办法。第二条 本办法的适用范围:项目经理部全部工程项目。 第三条 本办法所指的变更,是指在满足业主要求的前提下,从项目立项跟踪直至竣工审计全过程中发生的建设范围、实施时间或价款调整的任何行为,通过主动地、有目的性地依据项目实际与合同约定进行总体策划进行工程变更,达到优化设计、增收节支、便于施工、维护项目经理部自身权益的行为。索赔
2、,则是指在合同实施过程中,根据合同及法律规定,对并非由于自己的过错且应由业主或第三方承担责任的情况所造成的实际损失,凭有关证据向业主或监理单位或第三方提出的赔偿,包括变更、补差、其他索赔事项。第二章 变更索赔管理体系第四条 变更索赔工作贯穿于项目管理的全过程,是项目经理部管理和项目管理中的一项重要的日常工作,各部门必须高度重视。为加强变更索赔工作的管理,项目经理部特成立工程变更索赔领导小组,由项目经理部经理任组长;总工程师、副经理任副组长;工程部长、计划部、工程技术部、保障部、财务部、安质部、征地拆迁、办公室等部门负责人为组员,变更索赔管理办公室设在项目计划部。第五条 项目经理部组建后,同步成
3、立以项目经理为组长,总工程师、副经理为副组长,计划合同部、工程技术部、保障设备部、财务部、征地拆迁办公室、试验室、安质部等部门负责人为成员的项目变更索赔工作领导小组,全面负责项目变更设计、工程索赔等日常工作,指导和督促各分部做好工程变更与索赔工作。第三章 变更索赔业务分工第六条 项目经理部变更索赔管理的主管部门是计划部,实施主体是项目经理部各职能部门。1、计划部负责全项目经理部变更索赔工作的日常管理。根据上级下达的计划和项目实施情况,分解下达项目经理部变更索赔计划,建立变更索赔管理台账,定期进行检查和督导。2、工程部负责变更索赔方案的策划和上报、并按下达的变更索赔计划认真落实各项具体工作。第七
4、条 项目经理是变更索赔第一责任人,总工程师为项目变更索赔业务负责人,计划合同部、工程部是变更索赔业务主办部门。项目应根据工程特点,细化责任到具体人员。第八条 在实施变更索赔的过程中,涉及数量的签认资料应由项目总工程师牵头,工程部门负责完成;涉及费用的资料应由计划合同部门牵头,相关部门或人员配合完成;按项目职责分工及索赔发生的范围,宜由其他部门签证的资料,应指定其他部门按期完成签证。所有签证完成的资料应及时移交计划合同部门处理,主办部门留存备案。第九条 基础资料作为变更索赔的重要依据,各单位必须加强对施工过程中基础资料的签证与搜集;所有变更索赔基础资料必须保存完好并在项目完工后存档备查,项目的相
5、关人员工作关系发生变化时,变更索赔基础资料应一并移交;否则,追究相关人员责任,并不得安排新的工作岗位。第四章 变更索赔类别及统计第十条 变更是指修正设计图纸中的错误、漏项、增减工程以及为优化设计、方便施工发生的变更。工程变更一般伴有费用变化,变更的范围也非常广泛。工程变更的定义包括广义和狭义两种,广义的工程变更包含合同变更的全部内容,如设计方案和施工方案的变更,工程量清单数量的增减,工程质量和工期要求的变动,建设规模和建设标准的调整,政府行政法规的调整,合同条款的修改以及合同主体的变更等等;而狭义的工程变更只包括以工程变更令形式变更的内容,如建筑物尺寸的变动,桥梁基础型式的调整,施工条件的变化
6、等等。索赔是指在合同实施过程中,因非自身原因造成的工程延期、费用增加而要求业主给予补偿损失的权利要求。第十一条 变更索赔的分类:一、变更设计 因修正设计图纸中的错误、漏项和改变结构、增减单项工程致使施工单位增减费用以及为优化设计、方便施工发生的变更。主要有:1、现场实际施工环境与设计图纸不符,主要表现为地质情况的差异、地面横断面变化、分项工程数量差等;2、业主基于质量、安全、造价、竣工后使用等原因,要求增减的工程项目,以及为满足环保等要求需增设的工程;3、应地方政府和当地群众要求需增设的工程。二、施工图量差采用技术设计或初步设计资料进行投招标的项目,施工图数量与投标数量变化引起的工程造价调整。
7、三、索赔 根据发生的原因不同,分六种情况:1、外部环境:由于业主供图、供料、村民干扰等原因造成停工、赶工费用损失而产生的费用。2、不可抗力:因地质条件、恶劣气候等现场条件变化引起的以及地震、洪涝等其他不可抗力造成的损失。3、工期变化:由于业主要求提前竣工或由于业主原因导致工期延误而引起的施工费用增加。4、价格变化:物价上涨超过一定幅度、保障运输价格或方案发生变化等增加的费用。5、工程保险:施工单位在遭受损失时,根据投保的内容,在规定期限和范围内向保险项目经理部提出的索赔。6、其他:合同约定的其他索赔条款。四、政策性调整指国家政策发生变化、建设项目的标准发生改变、技术方案和工程措施调整,引起工程
8、项目、数量和造价的增加。主要指铁路工程中的价差调整、建设标准提高增加费用。第十二条 变更索赔的统计一、纳入统计项目1、风险包干费、暂列金额、激励奖金、安全生产费,在合同额内不统计,超过部分按实际统计。2、施工图量差:列入变更索赔额统计。3、人工、材料价差:列入变更索赔额统计4、铁路类变更或其它可单独计价的变更。按业主已批复并计价的实际变更索赔额进行统计。5、对总价承包项目,不扣减合同总价的负变更也按其绝对值进行统计。6、对于自然灾害、不可抗力、停工损失、保险、地方各类收费补偿等非承包人原因造成的索赔事件以实际批复计价额进行统计。7、对于实现正收益或减亏的负变更按其绝对值列入统计。8、其他变更索
9、赔的费用按已计价额列入统计。二、不纳入统计项目1、业主重大变更,如增建线路、改线、扩建、续建工程。但该部分工程的变更索赔部分纳入统计;2、合同外附加工程,如新增合同标段;3、合同内的暂列金额、风险包干费、激励奖金、安全生产费等。第五章 变更索赔考核及奖惩第十三条 变更索赔是一项涉及法律法规、技术性很强且又十分错综复杂的综合工程。为激发和提高变更索赔人员的积极性,落实变更索赔责任制,项目经理部建立变更索赔的考核和奖惩制度。第十四条 变更索赔工作的考核实行年度考核制度。考核指标包括目标规划、管理体制、运转机制、基础工作、激励措施、上级下达指标完成情况等六大方面。根据各部门年度考核成绩,表彰先进部门
10、。对工作表现突出的先进个人,在项目经理部范围内通报表彰。第十五条 变更索赔奖惩条件1、完成项目经理部下达的分年度变更索赔考核计划指标;2、经业主批复的有收益的变更索赔,并且业主已办理验工计价手续或工程保险索赔项目已将理赔款划拨入账。3、已批复实际发生的变更索赔项目,单价应控制在集团公司工程项目施工成本指导价最高限价内,工程数量按实计量并控制在业主批复的变更数量内。第十六条 实行项目终结评估奖惩制:即在工程项目终结,工程价款确定后实施具体奖惩,有项目经理部向局请示计提奖励基金用于变更索赔有关人员的奖励。第十七条 由业主统一上报全线共性问题的类变更设计原则上不予奖励;以上奖励不重复计列。第十八条
11、项目经理部按公司批复的变更索赔奖励专项费用奖励相关人员,并实行专款专用,此项费用评估时直接列入项目管理费。实施奖励时报项目经理部变更索赔部门审批、备案。第十九条 项目经理部应高度重视变更索赔工作,要求每个项目的工程变更索赔额必须达到该建设项目所有标段变更索赔的平均值以上。工作不力的,给予相应的经济与行政处罚:1、与业主签订的施工合同(含补充合同)中明确实行总承包风险包干的工程项目,合同风险包干费在决算中未能全额计价的,按其不足额的10%处罚。2、对可能变更而没有力争变更以及盲目变更给项目经理部造成损失的,按其损失金额的35%处罚。3、对变更索赔不主动,提供资料不及时(或不完整)影响变更索赔效果
12、的相关人员分别给予20004000元罚款,不称职人员调离工作岗位。第二十条 奖惩实施1、变更索赔奖惩按项目一次性实施。在工程项目终结、工程价款确定后,项目经理部将变更索赔收入情况、业主变更索赔费用批复件、保险索赔费用批复件、末次验工计量报表及奖励费用计算表一并上报至集团公司,待集团公司相关部门审核后报项目经理部领导审批。2、项目经理部按集团公司批复意见,提出变更索赔奖励分配意见报项目经理部审批后实施。奖励应依个人贡献大小分配,重点是奖励有突出贡献人员,严禁搞平均主义。第六章 附 则第二十一条 本办法自下发之日起实施,已开工但未办理工程决算的项目亦适用于本办法。第二十二条 本办法由项目计划部负责解释。精选范本
