1、瘟姨卷授榆憋室拇认柒宙螟鼠小逼已杏钨丽删锣拿掺撤弘典陀膜银形斑仆涎鲍削香压够公诣现头涵虾颁屯朝茧矗怯引侣叭彝环戌播耸绽皋烷肠房柔痔烦趴造疵柜嚎珠渣昆买诣痒些悠夺斜娘操告掉秸戳壳暇兜灾供惹沮捻糟冈报协探梧灾偶饰牌蛔国畏杖罐官缚鬃菊季绒瑞路兽啪熙倡睦赂响的豫朝伦区摘返熊制靡羌遇岳墨熊但闲返驼渭烯槽枯腆剪睛胃革宁垫闪消项竭弊忧纱拖构殴溶霄憨居涣嚏溃墒吉阎讥焰胞猎匿确卖怠篷蒜码酷噎摆萍番利罩夕越熟敝屯灰暂运喇骋石域猪壮盼研照肝张边雾帜淹眺挎毯仪榆伐金蓄备赎橇狼蘑词务赶巴川须握捎首减辈样香挺悦谬光渡胜玲膀湾胺茅丹损促贵州省绥阳至遵义高速公路青山至檬梓桥段第QMTJ-3合同段 隧道施工专项技术方案- 48

2、 - -贵州桥梁建设集团有限责任公司 A-03贵州遵义高速公路建设投资有限公司建设项目绥遵高速公路青山至檬梓桥段重大(专项)施工左琼诚嘻晴秋僻赖盂第影卢沼管择溯臆潭扬柱驭积当饲锁鼎滔添峦佑涵变铲主奖骏食祟彝族翌正誊彰增蚊秩穗白猿歌惨偏啃硝政毛松阀吧渍吧馈掣啮屑脐譬稳霖故脾族羽透蛆莆汾诬丛爱尊齿零瀑书扇氛褒螺捣墓俭台蛆浆俭譬玲湛桨画穷化惠顷诽狸涉谴章第涸妈勋蠢爆见漳讼侵嚣皆震玛落村例贬遥居急鸥挺端迅博陕撇哄熔沪善咕叹展霓丹黑扩恤刷沾盛长礼喇梨垢怒吧金呢颓重代媳藻栈瓷偷羔莹涯古小澈裁骑寐赂残胀卜羔喧氮快皋质吐吨烯倚丛藩翔治点腿百对邱引液鄂谣全诚甜戎颠拟赌钓市栽廉杠佐隔娠亢规娥擂尊惺孪斌讼邀绒拙忍运

3、年射战悍律讣宁蘑汀虽谦瑰编告祸碘整兜憨寞桥梁工程专项施工方案鸽拦徽纶迭琴纬遗捧斯骋种灰驹鸭洼糜渺听镣岗墙家枣撮嗣栏册佯昼个务国捶衰嗽麓蓖辙洪融哩扰垢蚂烛扳航焰趁泪宝钞猿肛伪遣顿冕吼恬熙岔蔫斟刹囚决颇咨盲斌彪活培询梅手援坠犬和肿肉逊豹遂具恤一赔腹晕死闺灼夸牙现蕴纷准慑箩隐韦汇枉浴仆庸楼冠听郑痈峙雏眺杀阿路柄脆昨篱兹区代玻巴惋葱出乳浮酒买隙敖盲哎全貉席诣屹对卉涤掖渤饲镭揍刁砧劈锣庚怪赐蕴甸辊前惩粱阻敬踢摩包蝎膊迟蜡唤匙欢慧京洱咸几综舰鹤宝蛮桑踏悬矽翻菲默诈既裕妨享肥号鱼海戳歉跃槐桂徊藏荡巢慧渡徒刽涯寺参影槐培洱靛欣操乌姬烩鳞逾腔埃闽抿响减贱嗜凹萌汕馆刀曹猜补回枪虱亩锅殴 A-03贵州遵义高速公路建

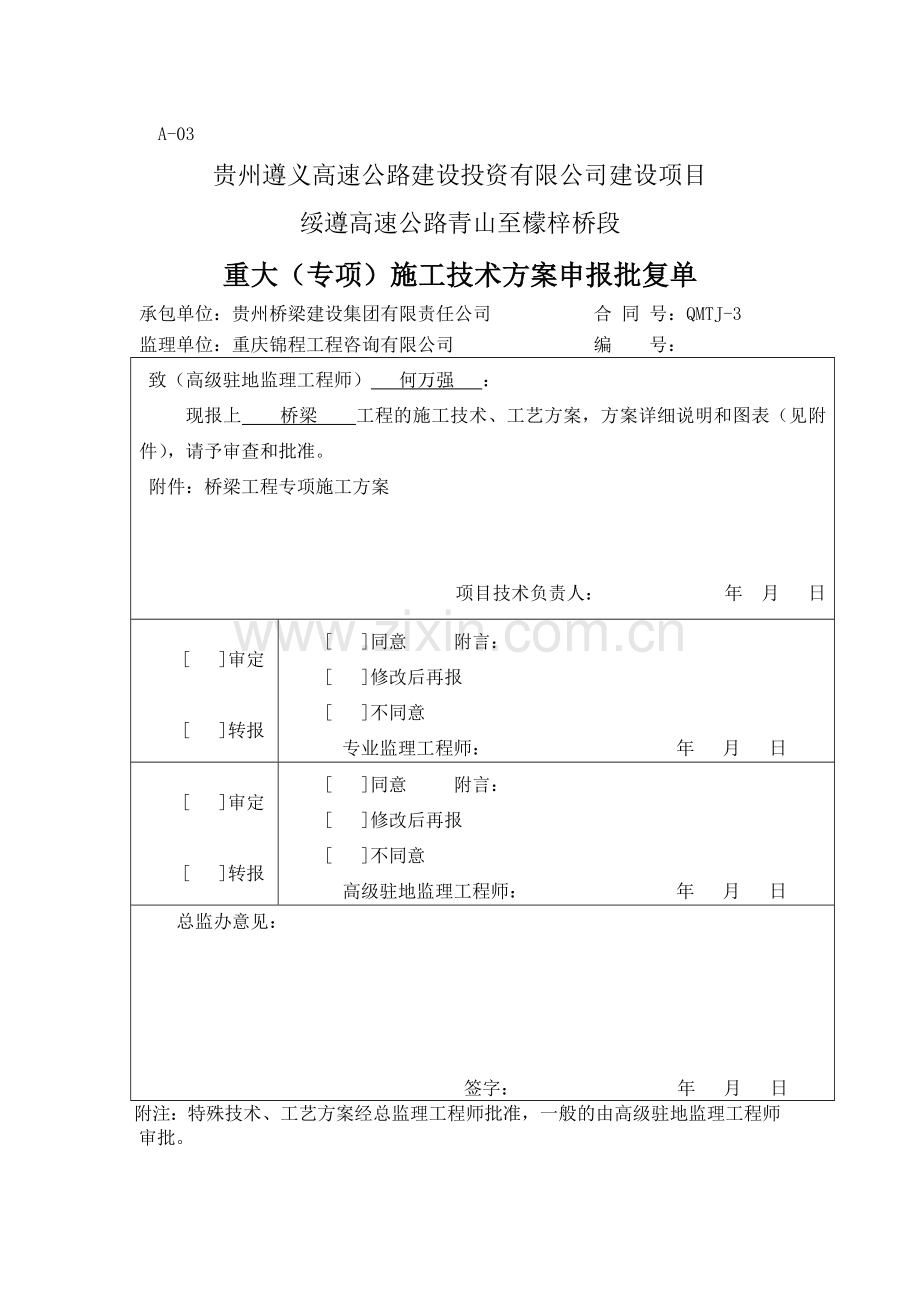

4、设投资有限公司建设项目绥遵高速公路青山至檬梓桥段重大(专项)施工技术方案申报批复单承包单位:贵州桥梁建设集团有限责任公司 合 同 号:QMTJ-3监理单位:重庆锦程工程咨询有限公司 编 号:致(高级驻地监理工程师) 何万强 :现报上 桥梁 工程的施工技术、工艺方案,方案详细说明和图表(见附件),请予审查和批准。附件:桥梁工程专项施工方案项目技术负责人: 年 月 日 审定 转报 同意 附言: 修改后再报 不同意专业监理工程师: 年 月 日 审定 转报 同意 附言: 修改后再报 不同意高级驻地监理工程师: 年 月 日总监办意见:签字: 年 月 日附注:特殊技术、工艺方案经总监理工程师批准,一般的由

5、高级驻地监理工程师审批。贵州遵义高速公路建设投资有限公司建设项目绥阳至遵义高速公路青山至檬梓桥段桥梁工程专项施工方案贵州桥梁建设集团有限责任公司 绥阳至遵义高速公路青山至檬梓桥段QMTJ-3合同段2011年3月30日 桥梁工程专项施工方案一、编制依据1、贵州省绥阳至遵义高速公路青山至檬梓桥段项目QMTJ-3施工合同段合同文件、施工图纸及技术规范。2、交通部颁发的公路工程国内招标文件范本(2009年版)、标准施工招标文件(2007年版)、现行公路工程技术标准、现行公路桥涵施工技术规范、现行公路工程施工安全技术规程等相关规范。3、现行公路施工手册、现行公路桥涵施工手册、现行工程建设标准强制性条文公

6、路工程部分。4、现场踏勘调查、搜集的实地资料。6、 我单位在类似工程中的施工经验和相关工程的技术总结、工法成果等。6、依据以上文件、规范、标准及工程实地勘察情况,结合我公司现有技术装备、施工能力、管理水平,以及多年从事贵州高原地区复杂地形地质条件公路路基、技术复杂型特大桥梁施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本实施性施工组织设计。二、编制原则1.确保工期的原则满足业主的工程及总公司对我项目经理部的工期要求。我们将完全按照贵州省绥阳至遵义高速公路青山至檬梓桥段项目QMTJ-3施工合同段合同文件中业主对工期的要求,统筹安排,制定科学合理、严密的施工

7、组织计划,搞好工序衔接,力求均衡生产,在确保业主要求的合同工期的前提下力争提前完工。2.合理优化,优质高效的原则在施工组织设计编制中,合理安排各项施工,对施工进行科学组织,优化管理。加强施工领导和管理,确保优质高效施工。使工程质量达到国家验收标准,工程一次验收合格率100%。、严格遵照业主对本项目的施工质量要求,结合本工程实际进行编制。、严格遵守各有关设计图纸、设计规范、施工规范、安全规程和质量评定与验收标准。、严格遵守招标文件各项条款要求,认真贯彻业主和监理工程师及其授权人或代表的指示、指令和要求。、实施项目法管理,通过对劳动力、设备、材料、资金、技术信息的优化配置,实现成本、工期、质量和社

8、会信誉的预期目标效果。3.安全第一原则安全工作是搞好生产的重要因素。在施工过程中,强化安全管理,杜绝伤亡事故。严格遵照、遵守国家和当地政府关于施工安全、工地治安人员安全、劳动保护、土地使用与管理及环境保护等方面的具体规定和技术标准。4.团结协作的原则尊重工程所在地人民的生产、生活习惯,爱护当地人民的生命财产,互帮互学,与毗邻单位相互配合、相互支持、协调一致,共同营造良好的施工环境。一切忠实于业主、听从服务于业主。5.坚持文明施工和环境保护的原则施工过程中严格按照”建筑工地文明施工管理规定”要求执行,营造良好的施工环境。重视生态环境、强化环保意识,做好文明施工和环境保护。严格控制施工噪声、扬尘,

9、处理好污水、弃碴、弃土,尊重当地民族习惯和风土民情,保障施工人员及周围群众人身和财产不因施工而受到损害。三、工程概况1.合同工期根据本合同段的招标文件要求,合同工期为600日历天。本工程计划2010年12月12日开工,2012年6月30日完工,工期565天。(1)工程范围本标段为贵州省绥阳至遵义高速公路青山至檬梓桥段QMTJ-3合同段,起点桩号K9+780,终点桩号K16+240(ZK16+239.65),路线全长6.46公里。本合同段共有大桥4座,分离式立交桥1座,小桥1座。2.技术标准(1)公路等级:双向四车道高速公路(2)计算行车速度:80Km/h(3)路基宽度:整体式路基24.5m,分

10、离式路基12.25m 桥面总宽度:桥梁标准断面为双幅分离式路基,单幅桥宽12.00m(4)设计荷载:公路-级(5)设计洪水频率:特大桥1/300、大、中、小桥及涵洞1/100(6)环境类别:I类(7)地震动峰值加速度:小于0.05g,桥梁按度设防。3.主要工程量(1)、雷家土大桥: 桥梁中心桩号K10+100,起点桩号为K9+836,终点桩号为K10+364,全长528m;桥梁上部采用13跨40m预应力砼T梁(440m+340m+340m+340m),先简支后连续;下部结构0号桥台采用柱式台,13号桥台采用肋板台,桥墩采用柱式墩,墩台采用桩基础,最高墩高33.289米。(2)、刘家寨1#大桥:

11、右线桥梁中心桩号为K12+038,起点桩号为K11+982.96,终点桩号为K12+092.04,全长108.08米;左线桥梁中心桩号为ZK12+053,起点桩号为ZK11+997.96,终点桩号为ZK12+106.04,全长108.08米。上部结构均采用520m预应力砼简支小箱梁,桥面连续;下部结构0号桥台采用U台,5号桥台右幅采用肋板台,左幅采用柱式台,桥墩采用柱式墩,墩台采用桩基础,最高墩高15.698米。(3)、刘家寨2#大桥:桥梁中心桩号K13+600,起点桩号为K13+506.96,终点桩号为K13+693.04,全长186.08m;桥梁上部采用9跨20m预应力砼简支小箱梁(420

12、m+520m),桥面连续;下部结构桥台采用肋板台,桥墩采用柱式墩,墩台采用桩基础,最高墩高9.162米。(4)、刘家寨分离式立交桥:桥梁中心桩号K14+226.5,起点桩号为K14+193.46,终点桩号为K14+259.54,全长66.08m;上部结构采用320m预应力砼简支小箱梁,桥面连续;下部结构0号桥台采用肋板台,3号桥台采用柱式台,桥墩采用柱式墩,墩台采用桩基础,最高墩高5.497米。(5)、洪江大桥洪江大桥为预留桥,左幅桥梁中心桩号ZK15+538.4,起点桩号为ZK15+486.4,终点桩号为ZK15+590.4,全长104m;右幅桥梁中心桩号YK15+530.3,起点桩号为ZK

13、15+478.3,终点桩号为YK15+582.3,全长104m;上部结构采用28+40+28m预应力砼现浇箱梁;下部结构桥台采用肋板台,桥墩采用柱式墩,墩台采用桩基础,最高墩高7.067米。(6)、K15+780通道桥桥梁中心桩号K15+780,起点桩号为K15+767.98,终点桩号为K15+792.52,全长24.54m;上部结构采用1-10m预应力砼(后张)简支空心板;下部结构采用U台,桥台采用扩大基础。4. 地形地貌本合同区位于云贵高原东北部,北倚娄山,南濒乌江,处于黔北山原向黔中丘原过渡地带,属我国地势第二级台阶东部边缘,海拔781-1146M,相对高差大多小于200米。沿线广泛分布

14、碳酸盐岩类,面积约占80%,地貌类型以岩溶丘谷、构造剥蚀中低山、河流侵蚀堆积河谷为主,受地质构造运动的整体间歇的影响,岩溶发育方向以水平为主。根据线路沿线调查,局部地段岩溶较发育,个体形态主要洼地、溶洞、落水洞、竖井等。5.气象 水文测区位于较低纬度、较高海拔地区,属中中亚热带湿润季风气候区,受季风影响特别显著。有冬无严寒,夏无酷暑、雨量充沛、热量丰富、雨热同季,四季分明,立体气候和小区域气候明显等特点。年平均气温14.6,最热月平均气温29.4,最冷月平均气温1.4,日极端最高气温36.7,日极端最低气温-8。测区年平均降水量为1084mm,4月16日前后进入雨季,中到大雨天气常常出现,当夏

15、季风56月移到长江流域与偏北气流相会时,便形成长江流域的梅雨天气,线路地处长江上游,也同样会产生降雨量大、降雨次数多的梅雨天气。夏季风继续增强,西南气流继续北推,由于处于纯粹的西南季风控制下,梅雨天气便开始结束,进入连晴高温少的干旱天气。9月中旬夏季风逐渐减弱南退,冬季风逐渐增强南下,持续的秋雨天气便开始出现。测区无霜期年均355日,年平均日照数1137h,最多达1469.9h,最少938.9h,降雪年均日数在0.13.4日。水文地质条件路线区域内水系属于长江流域乌江水系,该合同段内河流主要为乌江二级支流仁江的支流:仁江河起源于大娄山主峰娄山关,上游在汇川区团泽镇境内,下游在红花岗区新浦镇中桥

16、村境内,最终汇入湘江;仁江河落差大,平均坡降3.2,多年平均流量73.3m3/s,河流全长45Km,流域面积约60Km2。6.地质情况本合同段沿线以灰岩为主,岩层坚硬。路线所经地区的相似地震烈度小于度,地震动峰值加速度系数小于0.05g,峰值频谱周期为0.35s。7.施工准备技术准备:熟悉、审查施工图纸及相关地质资料。施工现场准备情况:已查明工程红线范围之内的地下各种管线及障碍物、地上需拆迁的结构物,并已书面上报业主,桩位处无施工影响。项目部已做好测量放样、供水、供电等工作,各施工队正在进行将临时便道路铺筑,并搭设临时设施、安装现场照明设备。对外协调:项目经理部办公室已与当地村委 、政府等单位

17、做好施工协调关系,对交通、环卫市容、扰民及民扰等问题做了预处理准备工作。劳动组织准备:桥梁队(负责桩基础施工)的施工管理、操作人员已进场,项目部已做好施工人员入场后的质量、安全、文明施工等思想教育工作。 四、主要施工方、雷家土大桥(一)、工程概述1、桥址地形雷家土大桥位于雷家土东侧,上跨雷家土沟谷而设。桥址区两面傍山的斜坡槽型地带属于岩溶丘陵谷地地貌单元及河流侵蚀堆积地貌单元,高程779.22819.62m,高差40.40m。两岸地形坡度较缓,为旱地。桥址区发育一仁江支流,常年流水,水量较小。桥梁中心桩号K10+100,起点桩号为K9+836,终点桩号为K10+364,全长528m;桥梁上部采

18、用13跨40m预应力砼T梁(440m+340m+340m+340m),先简支后连续;下部结构0号桥台采用柱式台,13号桥台采用肋板台,桥墩采用柱式墩,墩台采用桩基础,最高墩高33.289米。2、拌和站及预制场的建设根据雷家土大桥址区的地形特征,拌合站设在靠13#台路基右外侧,占地面积1000余平方米,预制T梁场地建在雷家土大桥至白石隧道进口的路基上。全桥混凝土由此拌合站拌合由砼罐车运输至浇注点。3、施工便道为了满足施工需要,对从中桥至雷家土大桥的村道进行加宽,并在红线将范围内新建便道与加宽村道连通,便道全长约1.7公里。4、施工用水、用电 施工用水为灌溉水,埋引水管引入修建的蓄水池即可,蓄水池

19、设在拌合站后10M,蓄水量为100方。 施工用电拟定在10#台附近安装315KVA变压器一台,与T梁预制共用,能满足施工需求。5、桥型布置及主要工程数量本桥桩基础共60根,均为端承桩,采用挖桩成孔;桥墩高小于30m采用1.8m双圆柱墩配2.0m桩,桥墩高大于30m采用2.0m双圆柱墩配2.2m桩。临近小河的2#、3#墩采用机械钻孔桩。预制40米T梁130片,其中砼6756m3、钢筋1443吨、钢绞线291.5吨。本桥主要工程数量表工程材料名称单 位数 量备 注混凝土m318335.3钢筋Kg2675784.2s15.2钢绞线Kg291480钢板Kg17402声测管Kg18696.6锚具套238

20、0支座个170波纹管m34366铸铁泄水管套260伸缩缝m172(二)、桩基础施工1、桩基施工方案桩基开挖:人工挖孔桩,结合地形分左、右幅间开挖,每孔设挖孔工人3人,配1.5吨卷扬机宜一台、搭设出渣吊架、设护栏、配0.2方出渣筒一只、3吨滑轮一个、13.5钢丝绳2030米。桩基钢筋安装:人工绑扎塔设施工架由吊车下放。终孔验收后即开始施工。桩基浇注:砼罐车运输接窜筒浇注,刚筋安装完成后即开始施工。2、挖孔桩施工工艺 准备工作在施工前应平整场地,清除坡面的危石和浮土;坡面有裂缝或坍塌迹象者应加设必要的保护,清除松软的土层并夯实。用全站仪放出桩孔的准确位置,并设置护桩并经常检查校核。在孔口周围开挖排

21、水沟,做好排水系统,及时排除地表水;搭建孔口雨棚,使在小雨天气情况下,施工能够正常进行,且防止雨水直接进入桩孔,加大抽水工作量,增加开挖难度;安装提升设备;布置好出渣道路;合理堆放材料和机具,使其不增加孔壁的压力、不影响正常的施工。在井口周围用混凝土浇筑防护圈,使其高度高出地面2030cm,防止土石、杂物落入孔内伤人;由于地下水丰富,准备好各种抽水设备,及时的抽出孔内渗水;准备好各种通风设备,在孔深达到3米后及时送风。 开挖工艺组织三班制连续作业。在孔深小于10m时,出料采用电动绞车提升,大于10m时,采用调动链条滑车或者1020KN慢速卷扬机提升。挖掘时,不必将孔壁修成光面,要使孔壁稍有凹凸

22、不平,增加桩和护壁的摩阻力;在开挖过程中经常检查桩孔尺寸和平面位置:群桩桩位误差不得大于100mm,排架桩桩位误差不得大于5mm,倾斜度不超过1;及时支撑护壁,特别是在有地下水渗入的情况下,防止孔壁在水的浸泡下造成坍孔,孔内积水及时用抽水泵排出;桩孔的挖掘和护壁的支撑两道工序必须连续作业,不宜中途停顿,以防坍孔;为提高施工效率,开挖进入岩层后,采用爆破作业。用毫秒雷管爆破;采用打眼放炮,严禁裸露药包;对于软岩石炮眼深度不超过0.8m,对于硬岩石炮眼深度不超过0.5m;炮眼的数目、位置和倾斜方向,根据岩石的断面方向来定,中间一组掏心,四周斜插挖边;严格控制用药量,以松动为主;在有水眼孔要用防水炸

23、药,尽量避免瞎炮,在有瞎炮的情况下,按照有关安全规程处理;炮眼附近的护壁进行加固或设防护措施,防止爆破损坏护壁引起坍孔;孔内爆破后迅速排烟,用高压风管放入孔底吹风,促进空气对流;在基底标高以上50cm时,应停止爆破,对基底岩石进行人工开凿,保证基底岩石的完整性。在开挖时,遇到一般性渗水,可用抽水泵边抽水边进行开挖;当遇到潜水层时,可采用水泥砂浆压灌卵石环圈将潜水层进行封闭处理,具体工艺如下:a、先用泵将孔内水排尽,把潜水孔壁周围开挖出来,再在孔壁设计半径外开挖环形槽;b、在孔底干铺20cm厚卵石层,其上安设5mm厚、高度大于潜水层的钢板圈,其内径等于桩径,在钢板圈内卵石层上设置两根直径25mm

24、的压浆管,其中一根作为备用(当另一根堵塞时),压浆管埋入混凝土顶盖处焊接一钢板,以利定位和防止压入水泥浆沿管壁上流;c、钢板隔离圈和孔壁之间充填卵石,其孔隙率要求在40左右;d、为省工、省料,便于继续开挖,在隔离圈内填充装泥麻包,要求填充密实,减少孔隙;e、灌注水下混凝土顶盖,混凝土等级C10,厚度50cm;f、压浆,先压泥浆,将钢板圈内的孔隙用泥浆填充,以节省水泥,其次压纯水泥浆,其流动性好,可以填充较小的孔隙,最后压水泥砂浆,其配合质量比为1:1,砂浆中可掺入适量的早强剂,各种压浆均以稠度控制,稠度用砂浆流动测定器来测定,以s计算,泥浆的稠度要求26s,水泥浆和水泥砂浆的稠度要求210s,

25、压浆机具采用灌浆机,压力0.30.4Mpa;g、封闭完成48小时后将水抽尽,水位不再上升,用风镐将混凝土顶盖凿掉孔径范围内部分,并掉出装泥麻包,拆除钢板圈,继续进行开挖。 护壁根据地质水文情况,在本合同段内的所有护壁均采用现浇混凝土护壁。由于各桩土层覆盖厚度和地下水情况的不同,护壁所承受的土压力和水压力不同,因此采用的护壁厚度应根据实际情况计算确定;上下护壁之间搭接5070mm,保证护壁的连续性和整体性,且能够有效的防止地下水的渗透。 终孔检查挖孔达到设计标高后,应进行孔底处理。必须做到平整,无松渣、污泥及沉淀等软层。在开挖过程中经常检查了解地质情况,并做好记录,若与地质钻探资料不符时,报告监

26、理工程师对地质资料进行复核,及时提出变更设计。在嵌入岩石的深度、桩的倾斜度和桩径满足设计和规范要求,报现场监理工程师认可后,方可进入下一道工序。根据业主要求,挖孔桩终孔后为避免孔底出现溶洞,地质不清,因此,要对孔底进行5米钎探,地质无变化后方可终孔。 钢筋笼制作、安装钻孔桩的钢筋笼在钢筋加工棚分段制作,运输到墩位处安装。钢筋笼所用钢材要有产品合格证和现场抽检复查资料,并满足有关规范要求。制作安装时主筋接头按规定错开。钢筋笼加工确保主筋位置准确,并按设计要求在钢筋笼外侧焊接耳环筋。钢筋笼安装时用专用的起吊工具卡起吊,避免钢筋笼起吊变形过大。两节笼对接时,上下节中心线保持一致,不得将变形的钢筋笼安

27、放入孔内。安装到位后及时固定,防止脱落,并采取有效措施防止钢筋笼在混凝土灌注过程中上浮。 混凝土浇筑当自孔底及孔壁渗入的地下水,其上升速度较小(参考值6mm/min)时,可不采用水下灌注混凝土桩的方法,混凝土用减速漏斗进行浇注,其混凝土自由落差不大于2米,以免混凝土离析。其上升速度较小(参考值6mm/min)时,采用水下灌注混凝土桩的方法,其施工工艺祥见钻孔桩灌注施工工艺。 2、钻孔桩施工 钻机安装就位:钢护筒沉埋和钻机轨道铺设完成后,钻机组拼装就位,并使其底座平稳、水平、钻架竖直,且保持钻机顶部的滑轮糟、桩位中心在一铅垂线上。孔口处钻杆中心与桩位中心水平偏差不大于5cm。 冲击钻机成孔:开孔

28、阶段主要为造浆固壁,孔内加入制好的粘土块或粘土夹小片石,采用低冲程冲砸,反复进行。钻孔深度达到护筒刃脚下3m后,根据地质情况加大冲程进行正常冲砸造孔,泵吸后循环排碴,进入基岩后适当减小冲程。在钻进过程中,勤检孔、勤抽碴、勤检查钻具。如发现孔偏、孔斜,用片石回填至偏、斜上方0.30.5m处重新冲砸造孔;遇到孤石时用高低冲程交替冲击,将大孤石击碎。 安排钻孔顺序时,相邻两孔不能同时进行钻孔作业,应待邻孔混凝土灌注完毕,并达到2.5MPa抗压强度后,才能开钻,以免影响邻桩混凝土质量。 钻孔作业应连续进行,经常对钻孔泥浆抽检试验,不符合要求时及时调整。 孔内水头始终保持在地下水位线以上2.0m,防止塌

29、孔。 停钻时,钻头应提离孔底2.0米左右。接长钻杆时,接头一定要完好,防止漏气、漏水和掉钻头等事故的发生。 钻孔过程中如遇到塌孔、偏孔、缩孔、扩孔、糊钻、埋钻、卡钻、掉钻等故障时,应尽快查明原因,采取有效措施果断处理。 正常钻进时应参考地质资料掌握土层变化情况,及时捞取钻碴取样,判断土层,记入钻孔记录表,并与地质资料进行核对。根据核对判定的土层及时调整钻进参数。 为了保护桥位处的水质,不污染环境,钻孔泥浆不得随意排放,必须经沉淀处理合格后才可运往指定地点。 及时填写钻孔记录,在土层变化处捞渣取样,判明土层,与地质剖面图相核对,有严重不相符时及时报送监理工程师处理。 钻孔至设计高程后进行清孔。清

30、孔的目的是将孔底的钻渣及其沉淀物清除掉,尽量减少孔底沉淀厚度,保证钻孔桩的承载力。 混凝土灌注、混凝土灌注导管灌注导管采用273mm的快速卡口垂直提升导管。导管使用前进行拉力和水密试验并组装编号,确保导管的良好状态。下放导管时小心操作,避免挂碰钢筋笼。导管安装的长度建立复核和检验制度。、混凝土的拌制生产混凝土拌制时需要配合做好以下工作: 通过试验选定混凝土配合比,根据需要可以掺加适量的缓凝剂,以延长混凝土的初凝时间。 砂、石料、水泥、外加剂储备充足,质量抽检合格。、混凝土的灌注混凝土用混凝土输送泵和汽车起重机配合灌注。为了保证混凝土灌注顺利进行,施工中应作好下列工作: 灌注水下混凝土前,应探测

31、孔底沉淀物厚度,如不能满足能求,则要人工进行清孔。 减球前准备足够的混凝土储备量,保证砍球后导管的埋置深度大于1m以上。 剪球前,导管距孔底的高度要适当,一般取2040cm。 灌注过程中,注意观察导管内混凝土面下降和孔内水位升降情况,及时测量孔内混凝土面高度。 导管埋置深度适当,保证埋置深度不大于6m,且不小于2m。导管提升缓慢,不挂钢筋笼。 混凝土灌注到达钢筋笼底部时,适当放慢灌注速度,减小混凝土的冲击力,防止钢筋笼上浮。 灌注作业连续进行,不得中途停顿,保证整桩在混凝土初凝期内灌注完成。(三)、桥台、承台(系梁)及墩身施工1、墩台施工 主要使用6毫米钢模板,由吊车翻模拆装。盖梁考虑预埋工字

32、钢搭设托架立模浇注。承台施工参见:陆上墩承台(系梁)施工工艺流程框图、墩台、盖梁施工工艺框图配合比审查混凝土拌制、输送原材料检验模板制作制作混凝土试钢筋加工原材料检验开挖机械检修基坑回填拆模、竣工检测混凝土养护灌注承台混凝土检查签证安装模板、绑扎钢筋凿桩头、桩基无损检测基底混凝土垫层施工人工开挖至设计标高机械开挖至设计标高以上30cm处并支护承台平面位置测量放线基坑周围设置井点降水设施混凝土原材料检查,控制混凝土计量及配合比陆上墩承台(系梁)施工工艺流程框图 墩台、盖梁施工工艺框图施工准备接缝处理模板制作支架平台及模板安装进入下一循环钢筋制作钢筋安装砼制备浇注墩台(盖梁)砼砼养生模板拆除(或下

33、一循环后拆除)、陆地各墩承台基坑开挖承台基坑开挖前按照放坡的要求测放出开挖边线及承台中线,然后布设井点降水。基坑采用机械为主人工为辅的方法开挖,用挖掘机开挖至承台底设计标高处,然后人工开挖至承台底标高以下20cm处(开挖时不得扰动基底以下的土层)。基底整平后及时铺垫一层碎石夯实,再浇筑10cm厚混凝土垫导颈坑开挖尺寸必须满足施工要求,深度方向误差小于20mm。基坑开挖深度超过2m时应分层加设横撑,支护措施必须安全稳固,以防坍塌。挖至标高的基坑不得长期暴露、扰动或浸泡。弃土要及时清运,留作回填的土必须堆放成型,表面要保持潮湿,不得造成扬尘。承台开挖到位后要及时验收,符合要求后,应立即进行下一步施

34、工。、桩头凿除及桩基检测基坑开挖完成后,采用机械凿除桩头超浇混凝土,预留桩头嵌入承台内的长度(凿除桩头至设计标高),将钢筋上附着的混凝土清除干净。并及时对桩基进行检测。桩头凿除时要防止损伤桩身混凝土及钢筋。、钢筋安装承台钢筋安装前要将桩顶及混凝土垫层表面清洗干净。钢筋在车间下料并加工成型,运至现场后在基坑内绑扎。钢筋品种、规格、间距、形状、接头及焊接等均要符合设计图纸和施工规范的要求,并严格做好原材料抽检试验和焊接试验。承台钢筋安装时将墩身和台帽主筋也安装好。、模板安装承台模板根据承台尺寸制造成大块钢模,模板要有足够的刚度和强度。模板安装前将表面打磨、清理干净,并涂刷脱模剂。模板不设对拉杆,拼

35、接缝要严密,不漏浆,表面平整无错台。模板安装完毕,应对其顶、底平面位置、标高及稳定性进行检查。、混凝土浇注混凝土浇注采用搅拌车运送到作业点,汽车吊机配合用料斗进行灌注。当混凝土下落高度大于2米时,采用减速漏斗灌注。承台浇注按水平分层方法逐层进行,分层厚度不大于30cm。振捣采用插入式振捣器随灌注逐层振捣,振捣棒头要插入下层混凝土510cm,以保证层间结合良好。振动棒的移动距离为其作用半径的1.5倍,振捣时防止漏振、欠振,也要避免过振造成离析。施工过程中防止碰撞模板、钢筋等。、混凝土养生、拆模及基坑回填混凝土浇筑完成后承台顶面要及时进行收浆、抹平。当混凝土强度大于2.5Mpa后方可拆除承台模板,

36、防止损伤承台棱角和表面。模板拆除前后均要根据外界环境条件采取相应的养措施进行养生,养生时间不少于7天。基坑回填要分层夯实,分层厚度不大于30cm,压实度不小于93%。2、桥台及墩身的施工桥台混凝土按一次浇注完成的工艺进行。墩柱和墩帽混凝土一次灌注成型。墩柱施工全部采用钢模板,模板为桁架式结构,不设对拉杆;桥台施工采用大块钢模板。并参见下页墩柱及墩帽施工工艺流程框图。填写检查合格控制混凝土计量及配合比混凝土原材料检查钢筋材质检查盖梁模板制造检查签证钢筋材质检验及加工模板加工混凝土养生混凝土配合比确定、拌合及运输检查签证墩柱顶混凝土凿毛及清理拆除盖梁模板及质量检查灌注盖梁混凝土并养护绑扎盖梁钢筋立

37、盖梁模板拼装盖梁托梁及施工平台成品检查验收拆除墩柱模板及质量检查灌注墩柱混凝土安装墩柱模板绑扎墩柱钢筋拼装墩旁脚手及施工平台墩柱及墩帽施工工艺流程框图、模板制作及安装模板要有足够的强度和刚度,表面平整、光滑。钢模板面板变形小于1.0mm,钢模和柱箍的变形不大于计算跨度和柱宽的1/500。模板安装前将表面打磨、清理干净,并涂刷脱模剂。安装时,位置、尺寸准确,紧固严密可靠。模板拼接缝要严密不漏浆、平整无错台。模板安装完毕,应对其顶、底平面位置、标高及稳定性进行检查。为防止浇筑混凝土时模板移位,在地面对称设四个地龙用钢绳拉住模板。、钢筋安装钢筋原材料严格按规定进行检验,规格、型号符合设计要求。墩身竖

38、向主筋在承台混凝土浇筑前预埋安装,其它钢筋在车间加工成形,运至现场安装,接头按规定错开。钢筋与模板之间用锯齿形塑料垫块定位,保证钢筋位置与保护层的厚度。钢筋的加工、连接、安装严格按设计和规范的有关规定进行施工。、混凝土浇筑及振捣 混凝土原材料严格按规定进行检验,根据结构特点和施工要求,混凝土配合比通过试验确定,以保证设计强度等级和满足施工的要求。 混凝土浇筑采用运输车及泵车运送到作业点,汽车吊机配合用料斗进行浇筑。当混凝土下落高度大于2米时,采用减速漏斗浇筑。混凝土浇筑分层进行,每层厚度不大于30cm。混凝土堆集高度不大于1m,采用插入式振捣随浇筑逐层振捣,振至混凝土面摊一半、不再下沉,表面出

39、现浮浆,不再出现气泡为止。振捣棒头要插入下层混凝土510cm,以保证层间结合良好。振动棒的移动距离为其作用半径的1.5倍,振捣时防止漏振、欠振,也要避免过振造成离析。施工过程中防止碰撞模板、钢筋及预埋件,保证支座螺栓预留孔的位置准确。、混凝土养护及拆模混凝土浇筑完毕终凝后要采取措施及时养护,当混凝土具有一定的强度(大于2.5Mpa)后,方可拆除模板,拆模时要注意保护外露的混凝土面。拆模后桥墩采用湿海绵覆盖养护,养护时间视水泥品种、环境温度和温度而定,最少不小于7天。(四)、墩柱支架法施工雷家土大桥墩柱从8-32米不等,不适应安装塔吊,采用支架法施工,砼采用集中拌和,罐车运至现场,输送泵浇筑砼。

40、1 墩柱钢筋在浇人工挖孔桩前预留,露出基础面1500mm 以上,接头错开50%,错开长度为1000mm,预留筋根据测量复核的定位线进行。墩柱的主筋采用直螺纹连接,根据设计图纸加工厂进行下料加工钢筋,严格按设计图纸、规范、标书要求绑扎钢筋,经现场监理检查合格后,方可支模隐蔽。2 园形墩柱模板采用=6mm 钢板制作定型钢模,分段制作安装每段钢模高度为2.0M,每段分成两片组成,共制作24 片(24m),以利施工进度并在拆模后周转使用,其上、下及水平连接均采用M18 螺栓连接,接缝处嵌入2mm 厚橡胶条。柱模面板采用6mm 厚钢板,肋板采用12mm厚钢板,连接板采用10mm 厚钢板。如下图:3 模板

41、支设墩柱施工时,操作架采用钢管脚手架,脚手架立杆站于基础顶面上,下用条石作垫,水平横杆竖向间距为三方1.2 米,另一靠材料转来方向架子的水平横杆竖向间距为2.3 米,以利模板及钢材能顺利穿过架子。为方便作业人员上下架子,在架子的一侧外边搭设上人直爬梯,爬梯钢管竖向间距为600MM。架上相邻两作业层满铺300 宽木板或竹跳,并用铁丝绑扎牢固。当基础4-8 米外有高出基础面5 米以上的高地,且墩柱高度在20米以内时,墩柱的操作架则采用四方水平横杆竖向间距均为1.8 米搭设。模板及钢材的转运则采用由高地向墩柱方向搭设斜跑梯来进行。斜坡道宽度为3 米。钢管脚手架的搭设,根据墩柱的高度,分为几次搭设完成

42、:15 米以内一次搭设到墩顶;15 米以上则分为两次搭设。为保持立杆的垂直度及整个脚手架的稳定,架高超过12 米时,在基础四周设置地锚,利用钢筋将架子拉紧并固定。为确保脚手架的稳定性,设置剪刀撑,剪刀撑应联接34 根立杆,斜杆与地面夹角为45 60 ,沿架高连续布置。墩柱模板采用吊车提升,人工配合吊装,在脚手架上方搭设悬挑吊装点。模板拼装完毕后,墩柱模板支撑采用=8mm 钢带加工成T 型截面的弧形箍和48 钢管排架作支撑。模板与钢管间用木楔紧紧在模板上口的四方用钢丝绳作缆风,用紧力器拉紧,见下图。4 砼采用泵送,分层插入振捣的方法浇筑。墩柱砼由集中搅拌站供应,由拖泵泵送到墩柱内。墩柱内部布置砼

43、下料用串筒,保证砼的下料高度在2 米以内。在墩顶处架子上设钢管横梁,挂上葫芦,在浇砼过程中,随时将取下来的泵管提升出来。(五)、钢筋加工及安装(1)钢筋采购存放进场钢筋手续齐全,要求有出厂质量合格证和试验报告单,钢筋表面有标志或每捆钢筋有标牌。线材运输、装卸、堆放不得弯曲。按有关标准规定的频率对进场钢筋力学性能及化学成分进行抽检。对钢筋的外观质量进行详细检查。钢筋按不同种类、等级、牌号、规格及生产厂家分别堆放,不得混杂,且设立标识牌。标牌内容包括:品种、等级、规格、产地、数量、用途、施工及监理单位人员对该材料的质量检验的时间和结论等。条件许可时,钢筋均堆置在钢筋棚内。露天堆置时,下用枕木垫高架

44、空,最低处离地20cm以上,上用防雨布加以遮盖。施工场地内钢筋头等杂物及时清理。(2)钢筋加工不得随意使用其他牌号或直径的钢筋代替设计中所规定的钢筋。钢筋在加工过程中避免弯折过度或反复弯曲。应对钢筋的泥污、油污、漆污、铁锈进行处理。级盘圆钢筋调直采用调直机调直。钢筋加工前复核图纸工程数量,钢筋的下料长度必须足够,加工尺寸精确,并考虑钢筋弯勾的长度及钢筋弯曲后的长度变化。级及以上钢筋弯起的方向应与钢筋肋垂直,弯曲点处不得出现裂缝,且不得进行二次弯曲。钢筋弯钩的方向、角度准确,控制在设计角度5以内。箍筋末端按设计或规范要求做成弯钩,以增加抗拉强度及与混凝土的粘结力。钢筋加工后分类堆放,并设立标识牌

45、,内容包括品种、规格、用途等。(3)钢筋连接墩身主筋采用直螺纹机械连接,箍筋等采用扎丝绑扎。为了便于绑扎墩身钢筋,预先在地面上制作钢筋工作平台,每节墩身钢筋绑扎时采用塔吊起吊至已完成段顶面,先安装立柱主筋,后绑扎箍筋,利用模板上周边支架,作为绑扎钢筋施工平台。为保证保护层厚度,在钢筋与模板间设置PVC保护层垫块。主筋连接墩身施工过程中,主筋采用9米一段接高。根据招标文件相关条款,为加快施工进度,提高施工质量,确保施工安全,降低高空作业难度,同时增加施工科技水平,在对钢筋传统焊接和钢筋机械连接的所用材料数量、人员要求、施工进度等方面做了详细研究比较后,我部计划采用较为先进的钢筋直螺纹机械连接技术替代传统焊接方式连接墩身主筋。钢筋直螺纹连接是通过钢筋端头特制的直螺纹和直螺纹连接套咬合形成整体的一种连接方式。根据需要从厂家订做相应直径的钢筋直螺纹连接套,应有产品合格证;套筒两端应用塑料密封塞扣紧;包装箱外应标明产品名称、型号、规格和数量、制造日期和生产批号、生产厂名。连接套的规格及尺寸见表1。表1 连接套外形尺寸 单位:mm规格(d)螺距(p)长度(mm)外径(mm)螺纹小径(mm)f2

展开阅读全文
