一、工程概况
世纪花城6# 7#楼工程位于桐庐县大奇山路与白云源路交叉口,为框剪结构,地下一层,地上二十四层,工程建筑面积30211.5m2。由浙江富春房地产开发有限公司投资兴建,浙江工业大学建筑设计研究院设计。根据施工场地及文明施工要求,施工作业区和生活区分开设置,详见施工平面布置图。
自然地面标高15.3M;±0.000相当于黄海高程16.1M,基础埋深4.3M,挖土深度约3.5M。因施工场地狭窄,为保证周边建(构)筑物的安全和基础施工的顺利进行,须对基坑进行有效支护。
二、施工部署
根据工程地质勘察报告,综合现场的地理位置、土质条件,基坑开挖深度和周围环境条件,本基坑具有如下特点:
1、本基坑周边环境条件较好;
2、基坑开挖深度为3.50~4.20米;
3、基坑浅部以填土、粉质粘土为主,下部及基底主要为粉质粘土混碎石、强风化泥岩和中风化泥岩为主,土质情况较好;
4、场地地下水较低、土层渗透系数不大,因此基坑必须做好排水工作。
结合本工程的上述特点和已有的工程经验,根据“技术可行、经济合理、方便施工”的原则,采用放坡土钉墙进行支护,且安全能够得以保证。
5、在基坑上口距基坑80㎝周围设集水井进行有组织排水。
6、计划于2006年3月16日开工,4月10日完工。
7、施工人员组织:
主要施工管理人员
序号
姓 名
管理职务或工作
备 注
1
潘竹根
项目经理
二级项目经理、工程师
2
倪国增
技术负责
工程师
3
方国平
施工员
助工
4
洪德军
施工员
助工
5
黄泉华
施工员
助工
6
潘永平
质量员
助工
7
高建烈
安全员
上岗
8
潘根富
材料员
上岗
9
郑勇
资料员
10、
后勤管理人员
5个
主要班组人员配备计划
序号
施工班组
人数
备注
1
挖桩队
50
2
钢筋施工班
5
3
砼施工班
6
4
普工
9
5
挖掘机司机
1
6
运输车司机
5

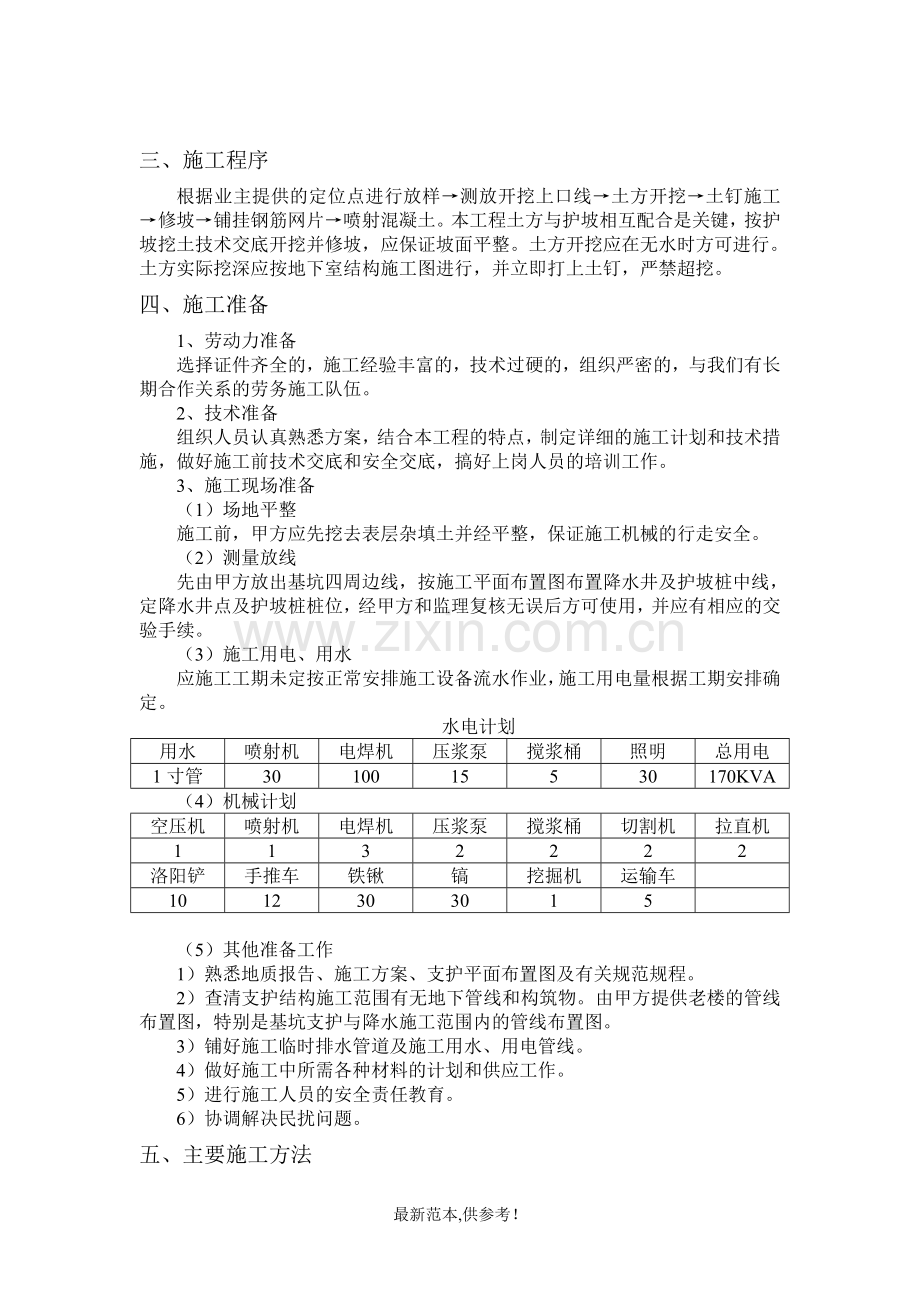

三、施工程序
根据业主提供的定位点进行放样→测放开挖上口线→土方开挖→土钉施工→修坡→铺挂钢筋网片→喷射混凝土。本工程土方与护坡相互配合是关键,按护坡挖土技术交底开挖并修坡,应保证坡面平整。土方开挖应在无水时方可进行。土方实际挖深应按地下室结构施工图进行,并立即打上土钉,严禁超挖。
四、施工准备
1、劳动力准备
选择证件齐全的,施工经验丰富的,技术过硬的,组织严密的,与我们有长期合作关系的劳务施工队伍。
2、技术准备
组织人员认真熟悉方案,结合本工程的特点,制定详细的施工计划和技术措施,做好施工前技术交底和安全交底,搞好上岗人员的培训工作。
3、施工现场准备
(1)场地平整
施工前,甲方应先挖去表层杂填土并经平整,保证施工机械的行走安全。
(2)测量放线
先由甲方放出基坑四周边线,按施工平面布置图布置降水井及护坡桩中线,定降水井点及护坡桩桩位,经甲方和监理复核无误后方可使用,并应有相应的交验手续。
(3)施工用电、用水
应施工工期未定按正常安排施工设备流水作业,施工用电量根据工期安排确定。
水电计划
用水
喷射机
电焊机
压浆泵
搅浆桶
照明
总用电
1寸管
30
100
15
5
30
170KVA
(4)机械计划
空压机
喷射机
电焊机
压浆泵
搅浆桶
切割机
拉直机
1
1
3
2
2
2
2
洛阳铲
手推车
铁锹
镐
挖掘机
运输车
10
12
30
30
1
5
(5)其他准备工作
1)熟悉地质报告、施工方案、支护平面布置图及有关规范规程。
2)查清支护结构施工范围有无地下管线和构筑物。由甲方提供老楼的管线布置图,特别是基坑支护与降水施工范围内的管线布置图。
3)铺好施工临时排水管道及施工用水、用电管线。
4)做好施工中所需各种材料的计划和供应工作。
5)进行施工人员的安全责任教育。
6)协调解决民扰问题。
五、主要施工方法
1、土方开挖
本工程土方开挖采用两次开挖,第一次开挖至地下室底板垫层上30㎝,再进行人工挖孔桩施工,人工挖孔灌注桩施工结束后再进行第二次开挖至地下室底板下承台标高。
(1)本工程地下室开挖深度3m左右,为确保地下室土方开挖时基坑周边边坡稳定,基坑支护采用锚杆土钉墙围护。
(2)地下室开挖采用机械开挖和人工开挖修土配合的方法进行,其他浅基础土方采用人工挖土。
(3)采用挖掘机进行开挖,配备自卸汽车运土。由挖掘机分层挖土至基坑底面以上300㎜,余方由人工挖土。
(4)施工员直接在坑内指挥,使挖土过程始终处于有序的受控状态,挖斗回旋半径下严禁站人。
(5)基坑开挖期间,严格控制周边材料的堆放。
(6)基坑内采用盲沟加集水井的方式组织排水。对局部落深的承台和地梁,通过小型抽水泵的移动,排出坑内的积水。
(7)在场地面上,周边设置500㎜×400㎜地面排水明沟,间隔布置集水井,通过水泵将水排入市政排水系统。防止地表水流入坑内,保证基坑干燥。
2、土钉墙施工
(1)土钉墙施工工艺流程
土方开挖→定位→土钉成孔→注浆→钢筋网编制→混凝土喷射
(2)施工要点
1)采用洛阳铲成孔,水平孔距、排距按设计要求,成孔时应精心操作,土钉孔径Φ100㎜,倾角15o,呈梅花型布置,采用Φ48钢管作抗拉材料,为保证钢管的侧摩阻力钢管渗眼间距为0.30米,严禁土钉施工时破坏周边地下构筑物、管线及工程桩。达到成孔深度后,应及时下锚筋,锚孔内注满水泥浆成锚。
2)注浆配比均为水泥:砂:水=1:0.2:0.5。注浆压力不小于0.5MPa,须慢速进行,确保注浆充盈系数≥1.1。浆液应随搅随注,搅和均匀。注浆至孔口溢浆,初凝前应补浆一次至浆液饱满,注浆时间间隔过长应及时洗管。对孔口不实处应用填土或喷混凝土等方法塞实。确保土钉的全长锚固,严禁土钉端头注浆不满。
3)采用Φ6.5@200双向钢筋网片,网片用插入土中的钢筋固定,并与Φ14加强筋焊接牢固,土钉端部应与加强筋互相焊接牢固。每步钢筋网片均应与上部搭接,给予下部留茬,两步的钢筋网片接头应上下错开焊接,横向压筋交叉与土钉锚杆焊接在一起。
4)面层内的钢筋网片应牢固固定在边壁上并符合规定的保护层厚度要求,经检验合格后进行面层喷混凝土施工,喷前处理施工缝并将钢筋网片用石块垫起,保证钢筋网片在混凝土面层中间,喷C20细石混凝土厚8cm至覆盖全部钢筋,表面平整,喷玩后按规范进行养护。
5)每层土钉锚喷完成在养护24h后,方可进行土放开挖。以确保基坑边坡土体稳定。
6)基坑在水平向的开挖应分段进行,保证修整后的裸露边坡能在规定的时间内保持自立并在限定时间内完成支护,对稳定性不好部位必须立即进行支护。
7)成孔后应进行清孔检查,对于孔中出现局部掉落松土应及时处理。成孔后应及时按要求下土钉钢筋并注浆。
8)锚孔定位放线时注意错开周围的地下障碍物。
9)在喷射混凝土前,面层内的钢筋网片应牢固固定在边壁上并符合规定的保护层厚度要求。
10)喷射混凝土时枪头距边坡面宜在0.8m~1.5m的范围内,喷射方向应垂直指向喷射面,并从底部向上喷射。
11)严格按施工程序逐层施工,严禁在土钉养护期间开始挖运下部土层。
【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】
