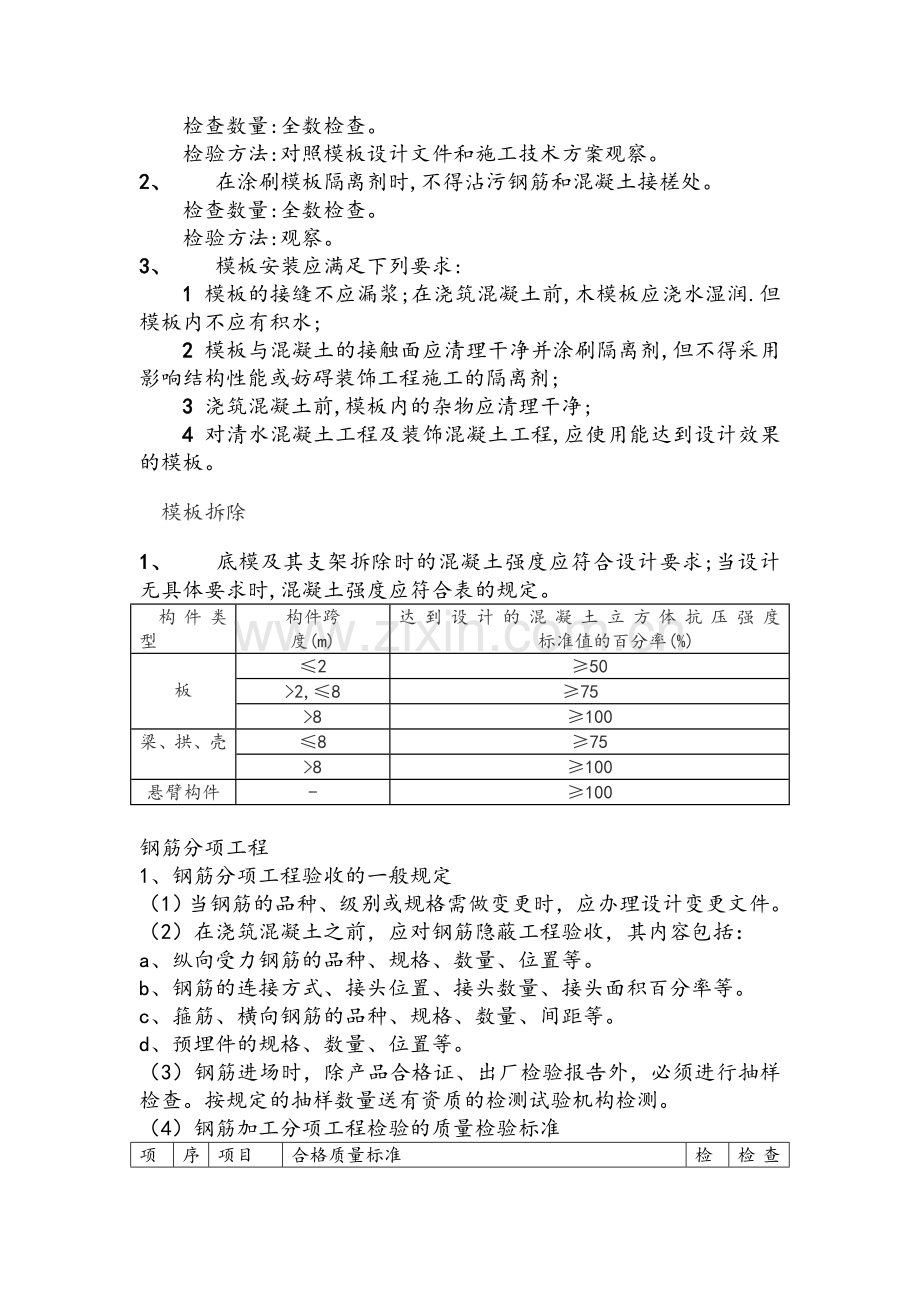

主体结构验收标准 混凝土结构分部工程 1、  分项工程的质量验收应在所含检验批验收合格的基础上, 进行质量验收记录检查。 2、  检验批的质量验收应包括如下内容:  1 实物检查,按下列方式进行: 1) 对原材料、构配件和器具等产品的进场复验,应按进场的批次和产品的抽样检验方案执行 2) 对混凝土强度、预制构件结构性能等,应按国家现行有关标准和本规范规定的抽样检验方案执行;    3) 资料检查,包括原材料、构配件和器具等的产品合格证(中文质量合格证明文件、规格、型号及性能检测报告等)及进场复验报告、施工过程中重要工序的自检和交接检记录、抽样检验报告、见证检测报告、隐蔽工程检收记录等。 3、  检验批合格质量应符合下列规定: 1 主控项目的质量经抽样检验合格; 2 一般项目的质量经抽样检验合格 ;当采用计数检验时,除有专门要求外,一般项目的合格点率应达到80%及以上,且不得有严重缺陷 ; 3 具有完整的施工操作依据和质量验收记录。 4、对验收合格的检验批,宜作出合格标志。 模板分项工程 1、 模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。模板及其支架应具有足够的承载能力、刚度和稳定性 ,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。 2、  在浇筑混凝土之前,应对模板工程进行验收。 模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。发生异常情况时,应按施工技术方案及时进行处理。 3、  模板及其支架拆除的顺序及安全措施应按施工技术方案执行。  模板安装 1、 安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。 检查数量:全数检查。 检验方法:对照模板设计文件和施工技术方案观察。 2、  在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。 检查数量:全数检查。 检验方法:观察。 3、  模板安装应满足下列要求: 1 模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润.但模板内不应有积水; 2 模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂; 3 浇筑混凝土前,模板内的杂物应清理干净; 4 对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。  模板拆除 1、  底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合表的规定。 构件类型 构件跨 度(m) 达到设计的混凝土立方体抗压强度 标准值的百分率(%) 板 ≤2 ≥50 >2,≤8 ≥75  >8 ≥100 梁、拱、壳 ≤8 ≥75 >8 ≥100 悬臂构件 - ≥100 钢筋分项工程 1、钢筋分项工程验收的一般规定 (1)当钢筋的品种、级别或规格需做变更时,应办理设计变更文件。 (2)在浇筑混凝土之前,应对钢筋隐蔽工程验收,其内容包括: a、纵向受力钢筋的品种、规格、数量、位置等。 b、钢筋的连接方式、接头位置、接头数量、接头面积百分率等。 c、箍筋、横向钢筋的品种、规格、数量、间距等。 d、预埋件的规格、数量、位置等。 (3)钢筋进场时,除产品合格证、出厂检验报告外,必须进行抽样检查。按规定的抽样数量送有资质的检测试验机构检测。 (4)钢筋加工分项工程检验的质量检验标准 项 序 项目 合格质量标准 检验方法 检查数量 主控项目 1 受力钢筋的弯钩和弯折 受力钢筋的弯钩和弯折应符合下列规定1、HPB235级钢筋末端应做180°弯钩,其弯弧内直径应不小于钢筋直径的2.5倍,弯钩的弯后平直部分长度应不小于钢筋直径的3倍。2、当设计要求钢筋末端需做135°弯钩时,HRB335级、HRB400机钢筋的弯弧内直径应不小于钢筋直径的4倍,弯钩的弯后平直长度应符合设计要求。3、钢筋作不大于90°的弯折时,弯折处的弯弧内直径应不小于钢筋直径的5倍 钢尺检查 同一类钢筋不应少于3件 2 箍筋弯钩形式 1、 箍筋弯钩的弯折角度:对一般结构,应不小于90°,对有抗震要求的结构应为135° 2、 箍筋弯后平直部分长度:对一般结构,不宜小于箍筋直径的5倍,对有抗震等要求的结构,应不小于箍筋直径的10倍 钢尺检查 一般项目 1 钢筋调直 钢筋调直宜采用机械方法,也可采用冷拉方法。 钢尺检查 同一类钢筋不应少于3件 2 钢筋加工的形状、尺寸 钢筋加工的形状、尺寸应符合设计要求,其偏差应符合设计标准 钢尺检查 钢筋加工的允许偏差 项目 允许偏差(mm) 受力钢筋沿长度方向全长的净尺寸 ±10 弯起钢筋的弯折位置 ±20 箍筋内净尺寸 ±5 5、混凝土浇筑完毕后,应按施工技术方案及时采取有效的养护措施。混凝土的养护除应按施工技术方案执行外,还应符合下列规定: a) 应在浇筑完毕后的12h内对混凝土加以覆盖并保湿养护。 b) 混凝土浇水养护的时间:对采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥拌制的混凝土,不得少于7天,对掺用缓凝型外加剂或有抗渗要求的混凝土,不得少于14天。 c) 浇水次数应能保持混凝土处于湿润状态,混凝土养护用水应与拌制用水相同。 d) 采用塑料布覆盖养护的混凝土,其敞露的全部表面应覆盖严密,并保持塑料布内有凝结水。 e) 混凝土强度达到1.2N/mm²前,不得在其上踩踏 砌体分部工程 1、 砌体工程所用的材料应有产品合格证书、产品性能检测报告。块材、水泥、钢筋、外加剂等尚有材料主要性能的进场复验报告。严禁使用国家明令淘汰的材料。 2、 基底标高不同时,应从低处砌起,并应由高处向低处搭砌。当设计无要求时,搭接长度不应小于基础扩大部分的高度。 3、 砌体的转角处与交接处应同时砌筑。当不能同时砌筑时,应按规定留槎、接槎。 4、 施工脚手眼的补砌,灰缝应填满砂浆,不得用干砖填塞。 5、 设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体。宽度超过300mm的洞口上部,应设置过梁。 6、 设置在潮湿环境或有化学侵蚀的环境中的砌体灰缝内钢筋应采取防腐措施。 砖砌体分项工程 1、 在冻胀环境地区,地面以下或防潮层以下的砌体,不宜采用多孔砖。 2、 砌筑砖砌体时,砖应提前1-2d浇水湿润。 3、 砌砖工程当采用铺浆法砌筑时,铺浆长度不得超过750mm:施工期间气温超过30℃时,铺浆长度不得超过500mm 4、 多孔砖的孔洞应垂直于受压面砌筑, 5、 砌筑时的蒸压砖产品龄期不应小于28d, 6、 竖向灰缝不得出现明缝、瞎缝和假缝。 7、 砖砌体施工临时间断处补砌时,必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。 8、 小砌块墙体应对孔错缝搭砌,搭接长度不应小于90mm。墙体的个别部位不能满足上述要求时,应在灰缝中设置拉结钢筋或钢筋网片。 9、 配筋墙体砌筑一般规定 1) 构造柱浇筑混凝土前,必须将砌体留槎部位和模板浇水湿润,将模板内的落地灰、砖渣和其他杂物清理干净,并在结合面注入适量与构造柱混凝土相同的去石水泥砂浆,振捣时,应避免触碰墙体,严禁通过墙体传震。 2) 设置在墙体水平灰缝中钢筋的锚固长度不宜小于50d,且其水平或垂直弯折段的长度不宜小于20d和150mm,钢筋的搭接长度不应小于55d。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
