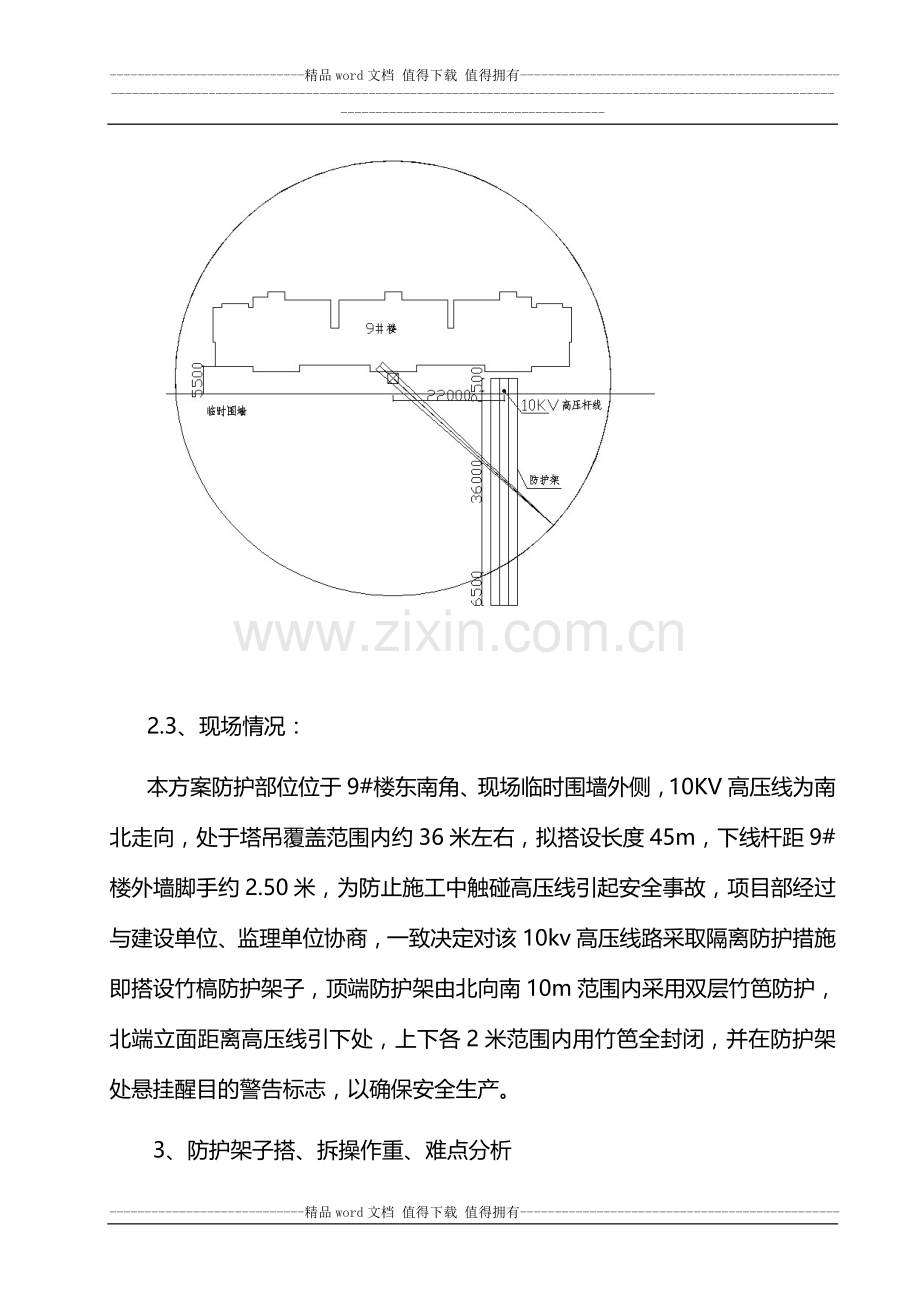

1、-精品word文档 值得下载 值得拥有-10kV高压线防护施工方案1、编制依据建设工程施工现场供用电安全规范(GB 50194-93); 施工现场临时用电安全技术规范(JGJ 46-2005); 建筑施工安全检查标准(JGJ 59-99); 本公司有关安全生产的管理规定;2、 工程概况2.1、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东南角、9#楼外侧,1#塔吊回转半径范围之内,见下图:2.3、现场情况:本方案防护部位位于9#楼东南角、现场临时围墙外侧,10KV高压线为南北走向,处于塔吊覆盖范围内约36米左右,拟搭设长度45m,下线杆距9#楼外墙脚手约2.50米,为防止施
2、工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取隔离防护措施即搭设竹槁防护架子,顶端防护架由北向南10m范围内采用双层竹笆防护,北端立面距离高压线引下处,上下各2米范围内用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应请业主向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。3.
3、2、 操作难点3.2、1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。3.2、2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。4 、施工现场主要危险因素分析与防范4.1、 搭、拆防护架子操作过程违章操作造成高处坠落事故。防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定
4、。4.2 、在高压外电线路正下方搭设防护架子,竖立杆时高举竹槁触及高压线发生事故。防范措施:搭拆防护架应选择在晴好天气,严禁阴,雨天搭拆,在防护架最高层搭设时应选用干燥,不导电的竹槁搭设;对工人加强安全教育,搭、拆过程中注意与高压线路保持安全距离;施工操作人员做好个人劳保用品。4.3、作业现场与其他工种交叉作业发生物体打击事故。防范措施:错开作业时间,尽量避免交叉作业;搭、拆作业现场设置隔离区,悬挂明显的警告标志,安排专人负责巡查、监护,闲杂人员不得进入作业现场。4.4 、现有塔吊调运材料碰撞防护架搭设操作人员或触及高压线。防范措施:高压线防护架子搭设完成并验收之前,不得在高压电线区域内运行塔
5、吊作业。4.5、防护架搭设在施工现场之外,防止人员攀登发生触电事故。防范措施:在架体下方距地2米范围内,使用旧竹胶板全封闭,并挂设显目的警告标志牌,并定期安排专人巡视,确保安全。5 、施工准备5.1 、技术准备搭设脚手架之前,勘察作业现场,全面熟悉现场情况,做好防护架子搭设的安全施工组织设计;脚手架作业人员经过相应安全、技术培训,操作人员经考试合格持证上岗,严格贯彻执行脚手架支搭工艺标准及操作规程,确保脚手架安全。对操作人员做好安全技术交底,确保安全施工。5.2、 物资准备5.2.1、竹槁(1)竹架竹材应选用生产四年期以上竹材。(2)立杆:大横杆有效部份的小头直径(含剪力撑),斜撑等不得小于7
6、.0cm;小横杆有效部份的小头直径不得小于8.0cm。(3)禁止使用青嫩、枯脆、裂纹直通两节以上的竹材。(4)毛竹可用8#(或10#)镀锌铁丝,次品和锈蚀严重的铁丝禁止使用。5.2.2 、竹笆板防护竹笆板应使用有韧性,规格为1米1.5m,严禁使用损坏或腐朽的竹笆板,并与小横杆、托杆绑扎牢固。5.2.3、镀锌铁丝本方案竹木脚手架使用的绑扎材料主要采用10号镀锌铁丝,直径为3.5mm,抗拉强度为1000N/mm2;镀锌铁丝使用时不允许用火烧,次品和锈蚀严重的镀锌铁丝不得使用。5.2.4 、附件操作人员劳保用品等均应有出厂合格证、质量检测报告等。警告标示牌按标准规范采取现场制作或购买成品。5.3、
7、现场准备组织人员对现场进行清除,提前对现场各种材料、管线进行转移,同时对操作工人进行安全教育,重点讲解竹架子搭设过程中需要注意的安全事项,为防护架搭设做好充分准备。6 、施工部署6.1、 组织架构现场总指挥现场安全负责人搭设作业班组长现场技术负责人现场急救负责人操作工人6.2、 岗位职责现场总指挥:负责高压线防护架子搭、拆施工现场总体策划、组织、指挥与协调工作。现场安全负责人:负责编制高压线防护架子搭、拆施工专项安全方案及安全技术交底,对施工操作人员进行安全教育工作,并在操作过程对现场进行安全检查、落实各项安全措施。现场技术负责人:参与编制高压线防护架子搭、拆施工专项安全方案,负责为高压线防护
8、架子的搭、拆施工提供技术支持。物资供应负责人:根据高压线防护架子搭、拆施工专项安全方案,做好物资准备,并在护线架子搭设过程中了解现场各项物资的需求情况,保证物资充足。现场巡查负责人:负责对施工现场进行巡视检查,禁止闲杂人员进入施工现场;确保高压线防护架子搭、拆施工专项安全方案及安全技术交底能落实到位。搭设作业班组长:负责操作人员劳动力的组织与协调工作,协助监督,确保安全生产。现场临电负责人:负责临时用电的接线工作,处理在高压电附近施工所涉及到的各类问题。现场急救负责人:负责对施工现场有可能发生的高处坠落、物体打击、触电事故等伤员患者的现场急救及向外界社会呼救等方面事宜。7 、搭、拆高压线防护架
9、子安全施工要点7.1、护线架体结构形式护线架体采用满堂脚手架形式,立杆东西向间距1.8米,南北向间距1.5米;边侧立杆高度为16.00米,内侧立杆高度为距高压线下2米;立杆之间采用大小横杆连接,东西向设立剪刀撑,上下两道,南北向间距为1.5米;护架上部满铺竹笆板两层,下层距高压线1.5m。具体防护架结构形式见附图7.2、搭设护线架子施工程序确定立杆位置、清理现场挖立杆坑竖立杆绑扫地大横杆绑扫地小横杆第一步大横杆第一步小横杆第二步大横杆第二步小横杆临时斜支撑第三步大横杆第三步小横杆加设剪刀撑接立杆绑斜撑、剪刀撑铺顶端脚手板组织验收7.2.1、立杆坑:坑深1000mm,坑底直径稍大于坑口直径,这样
10、可容纳较多的回填土,尽量减少对坑口自然土的破坏,便于将立杆挤紧,埋设稳固。回填土要分层夯实,做好排水措施,防止积水引起脚手架下沉。7.2.2、扫地杆:按要求竖立杆并做好立杆根部处理后,即可在立杆底部加绑扫地杆。7.2.3、竖立杆:立杆应大头朝下,上下垂直,立杆杆身垂直偏差不得超过架高度的1/300,且不得大于100mm。不得向两边偏斜。最后一根立杆应大头朝上,为使立杆顶端齐平,可将高出的立杆向下错动。立杆竖好后,应纵成行,横成方,杆身垂直。立杆弯曲时,其弯曲面应顺纵向方向,既不能朝着高压线方向也不能背着高压线方向,以保证大横杆能与立杆接触良好。立杆必须按规定进行接长,相邻立杆的接头至少应错开一
11、步架,接头的搭接长度不得小于1.5m。为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向错开。立杆时必须23人配合操作。7.2.4、绑大横杆:脚手架两端大横杆的大头应朝外伸出立杆200300mm。绑扎第一步架的大横杆时,应检查立杆是否埋正、埋牢。同一步架的大横杆大头朝向应一致,上下相邻两步架的大横杆大头朝向应相反,以增强脚手架的整体稳定。大横杆绑扎在立杆内侧,沿纵向平放。大横杆必须按规定进行接长,接头应置于立杆处,并使小头压在大头上,搭接长度不小于1.5m。上下相邻大横杆的接头应错开一个立杆。7.2.5、绑小横杆:小横杆绑在大横杆上,大头朝里。小横杆绑在立杆上,等距离均匀布置,上下相邻的两
12、排小横杆应绑在立杆的不同侧面。小横杆伸出立杆部分长度不得小于300mm。7.2.6、绑斜撑、剪刀撑:脚手架搭设至三步以上时,即应绑设斜撑、剪刀撑。斜撑设置为南北向,在脚手架的外侧,与地面成45-60。角倾斜,底端埋入土中500mm;剪刀撑设置在脚手架内侧,东西向,是与地面成45-60角的交叉杆件。从下至上与脚手架其它杆件同步搭设,杆件的端部应交于立杆与大横杆的结点处,并与立杆和大横杆绑牢。剪刀撑本身与立杆、大横杆相交处应绑牢。剪刀撑设置成上下两道,纵向连续设置,与南北向立杆对应。7.2.7、铺竹笆板:防护架子的顶端应铺设双层竹笆板。由北向南敷设10m长,在顶部小横杆上,铺设与大横杆同相的纵向竹
13、杆,间距不大于30cm,在纵向竹杆上铺设竹笆板,竹笆板之间搭接不小于10cm,且在搭接下方必须铺设毛槁杆件。躺杆与小横杆,竹笆板与躺杆必须用镀锌铅丝绑扎牢固,以防坠落伤人。7.2.8、组织验收:护线架子搭设完毕并挂设警告标示后,由施工负责人召集技术、安监、搭设班组三方人员,进行外观和实测检验。检验合格后方可正式使用。7.2.9、 护线架子搭设示意图,详见附图。7.3、拆除防护架子安全操作要点7.3.1、拆除架子时,作业区周围及进出口处,必须派有专人看护,严禁非作业人员进入危险区域,并且要注意高压线及变压器等电路设施,严禁碰触。7.3.2、严格遵循由上而下按层按步的拆除,后绑者先拆,先绑者后拆,
14、先拆栏杆,竹笆板、剪刀撑,而后拆除小横杆、大横杆、斜支撑等。7.3.3、拆杆和放杆时,必须由2-3人协同操作,拆顺水杆时应由站在中间的人将杆转向将大头顺下,握住小头尽量下递,等上方人员接到下方人员接住的通知后再放手。严禁向下抛物。7.3.4、操作人员必须佩带安全带及安全帽,拆除的全部过程中应指定一个责任心强技术水平高的工人担任指挥,并负责拆除、撒料和看护全部操作人员的安全作业,拆除过程中注意架子的缺扣、崩扣,避免踩在滑动的杆件上发生事故。7.3.5、拆除连接件须注意,上一层立杆、水平杆未拆除时,禁止拆除下层连接件,连接件须随末层杆件一同拆除。8 、搭设高压线防护架子安全技术措施8.1 、架子工
15、岗位要求8.1.1、 所有进场作业的架子工,都必须经专业安全技术培训,考试合格,持特种作业操作证上岗作业。架子工在操作实习阶段,必须在技术熟练的技工带领、指导下操作,非架子工未经同意不得单独进行作业。8.1.2、 班组(队)接受任务后,必须组织全体人员,认真领会安全技术交底具体要求,研讨搭设方法,明确分工,并派1名技术好、有经验的人员负责搭设技术指导和监护。8.1.3 、正确使用个人安全防护用品,必须着装灵便(紧身紧袖),在高处(2m以上)作业时,必须佩戴安全带与已搭好的立、横杆挂牢,穿防滑鞋。作业时精神要集中,团结协作、互相呼应、统一指挥、不得“走过档”和跳跃架子,严禁打闹玩笑、酒后上班。8
16、.1.4 、架子工必须经过体检,凡患有高血压、心脏病、癫痫病、晕高或视力不够以及不适合于登高作业的,不得参与安全防护架子搭、拆作业。8.1.5、 高压电安全防护架子要随搭设随固定,搭设未完的高压电安全防护架子,在离开作业岗位时,不得留有未固定架子体和不安全隐患,确保架子稳定。8.1.6 、在搭、拆安全防护架子时。在外电架空线路附近作业时,与外电架空线路的边线之间的最小安全操作距离不得小于6米。8.1.7 、风力六级以上(含六级)强风和高温、大雨天气,应停止高处露天作业。风、雨过后要进行检查,发现倾斜下沉、松扣、崩扣要及时修复,合格后方可使用。8.1.8、高压电安全防护架子搭设、拆除、维修必须由
17、架子工负责,非架子工不准从事高压电安全防护架子操作。8.2、安全操作要点8.2.1、 外电架空线路安全防护脚手架应使用有韧性的竹槁作为杆件,腐朽、折裂、枯节等易折竹杆和易导电材料不得使用。8.2.2 、立杆应先挖杆坑,本方案要求深度1000mm,并要设扫地杆。立杆时必须23人配合操作。8.2.3 、递杆(拔杆)上下、左右操作人员应协调配合,拔杆人员应注意不碰撞上方人员和已绑好的杆子,下方递杆人员应在上方人员中接住杆子呼应后,方可松手。8.2.4、 纵向水平杆应搭设在立杆里侧,搭设第一步纵向水平杆时,必须检查立杆是否立正,搭设至四步时,必须搭设临时抛撑和临时剪刀撑。搭设纵向水平杆时,必须23人配
18、合操作,由中间1人接杆、放平,由大头至小头顺序绑扎。8.2.5 、剪刀撑杆子不得蹩绑,应贴在立杆上,剪刀撑下桩杆应选用粗壮较大杉槁,由下方人员找好角度再由上方人员依次绑扎。剪刀撑上桩(封顶)椽子应大头朝上,顶着立杆绑在纵向水平杆上。8.2.6 、两杆连接,其有效搭接长度不得小于1.5m,两杆搭接处绑扎不少于三道。大头必须绑在十字交叉点上。相邻两杆的搭接点必须相互错开,水平及斜向接杆,小头应压在大头上边,水平杆搭接处与立杆交叉绑扎。8.2.7 、外电架空线路安全防护脚手架应高于架空线1.5m。8.2.8 、遇到两根交叉必须绑扣,绑扎材料,可用扎绑绳。如使用铅丝严禁碰触外电架空线。铅丝扣不得过松、
19、过紧,应使4根铅丝敷实均匀受力,拧扣以一扣半为宜,并将铅丝末端弯贴在杉槁外皮,不得外翘。9、 搭、拆高压线防护架子需特别注意的安全事项搭、拆防护架施工过程中因是带电操作 。绑扎使用的铅丝严禁碰触外电架空线路,铅丝扣不得过松、过紧,应使4根铅丝敷实均匀受力,拧扣以一扣半为宜,并将铅丝末端贴在竹槁外皮,不得外翘。递杆(拔杆)上下、左右操作人员应协调配合,拔杆人员应注意不碰撞上方人员和以绑好的杆子,下方递杆人员应在上方人员中接住杆子呼应后方可松手。在防护架子顶端搭设或拆除时,不得高举杆件触及高压线或越过所规定的安全距离。不得上下抛扔材料、工具,以免触碰高压线。-精品word文档 值得下载 值得拥有-
