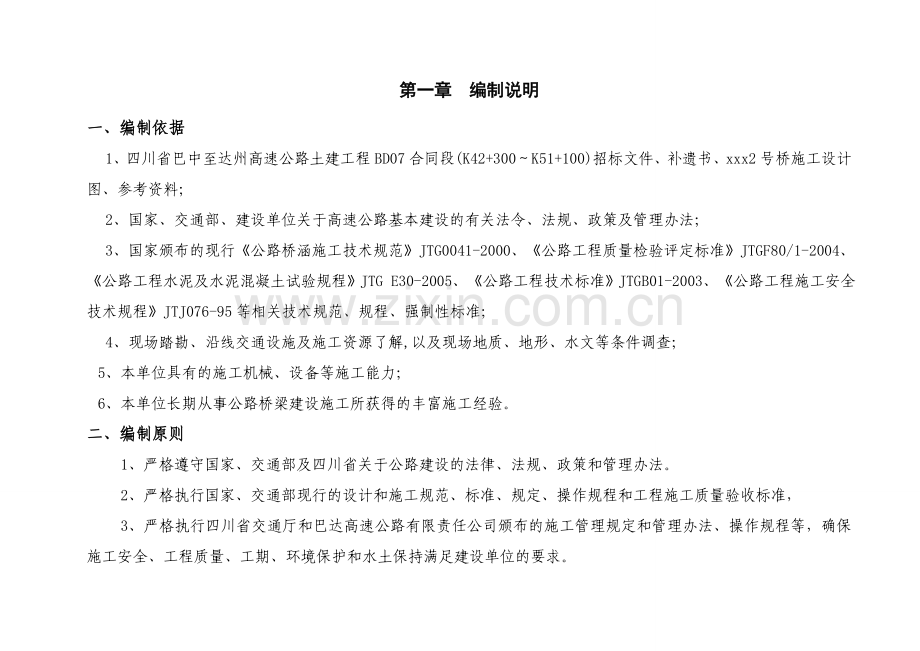

1、第一章 编制说明一、编制依据1、四川省巴中至达州高速公路土建工程BD07合同段(K42+300K51+100)招标文件、补遗书、xxx2号桥施工设计图、参考资料;2、国家、交通部、建设单位关于高速公路基本建设的有关法令、法规、政策及管理办法;3、国家颁布的现行公路桥涵施工技术规范JTG0041-2000、公路工程质量检验评定标准JTGF80/1-2004、公路工程水泥及水泥混凝土试验规程JTG E30-2005、公路工程技术标准JTGB01-2003、公路工程施工安全技术规程JTJ076-95等相关技术规范、规程、强制性标准;4、现场踏勘、沿线交通设施及施工资源了解,以及现场地质、地形、水文等

2、条件调查;5、本单位具有的施工机械、设备等施工能力;6、本单位长期从事公路桥梁建设施工所获得的丰富施工经验。二、编制原则1、严格遵守国家、交通部及四川省关于公路建设的法律、法规、政策和管理办法。2、严格执行国家、交通部现行的设计和施工规范、标准、规定、操作规程和工程施工质量验收标准,3、严格执行四川省交通厅和巴达高速公路有限责任公司颁布的施工管理规定和管理办法、操作规程等,确保施工安全、工程质量、工期、环境保护和水土保持满足建设单位的要求。三、编制范围K47+680xxx2号桥1#5#墩挖孔灌注桩。第二章 工程概况一、工程简介K47+680xxx2号桥地处xx县xx镇xx村,位于老线xxxx旁

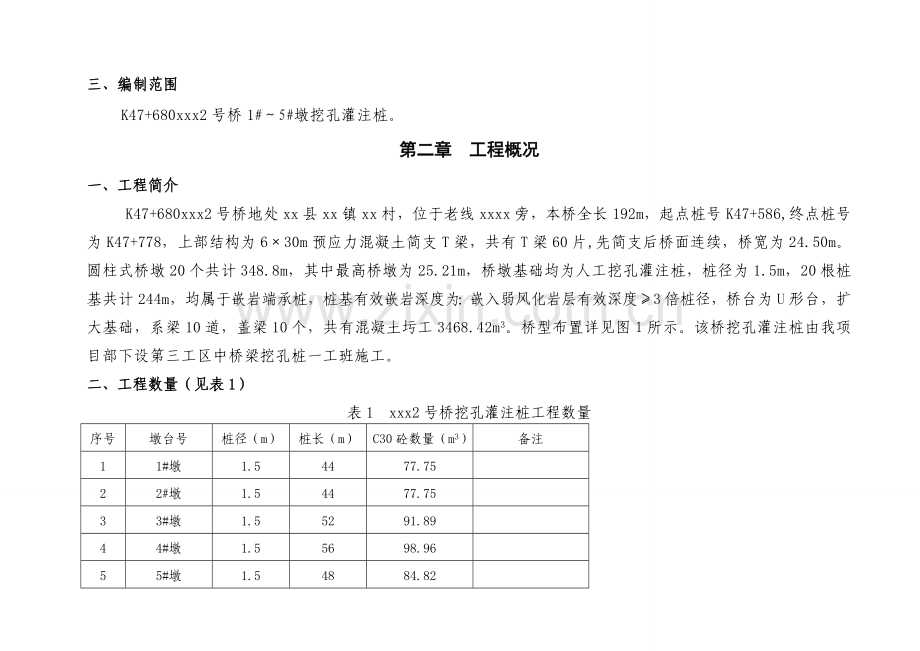

3、,本桥全长192m,起点桩号K47+586,终点桩号为K47+778,上部结构为630m预应力混凝土简支T梁,共有T梁60片,先简支后桥面连续,桥宽为24.50m。圆柱式桥墩20个共计348.8m,其中最高桥墩为25.21m,桥墩基础均为人工挖孔灌注桩,桩径为1.5m,20根桩基共计244m,均属于嵌岩端承桩,桩基有效嵌岩深度为:嵌入弱风化岩层有效深度3倍桩径,桥台为U形台,扩大基础,系梁10道,盖梁10个,共有混凝土圬工3468.42m3。桥型布置详见图1所示。该桥挖孔灌注桩由我项目部下设第三工区中桥梁挖孔桩一工班施工。二、工程数量(见表1)表1 xxx2号桥挖孔灌注桩工程数量序号墩台号桩径

4、(m)桩长(m)C30砼数量(m3)备注11#墩1.54477.7522#墩1.54477.7533#墩1.55291.8944#墩1.55698.9655#墩1.54884.82合计244431.2第三章 总体施工规划一、施工管理目标1、安全目标 杜绝因工死亡事故,现场施工人员重伤、轻伤频率控制在0.5以内,不发生重大设备事故、重大交通事故、爆破事故、火灾事故和其他安全事故,争创安全生产先进单位。图1 xxx2号桥桥型布置图2、质量目标全部工程质量符合国家、交通部颁发的施工规范、质量标准和业主相关的质量要求。单位工程一次验收合格率达到100%,优良率达95%及以上。确保工程质量达到优良等级。

5、3、工期目标确保工程能按期完成所有工程施工项目,提前1个月达到验收条件。4、环境保护及文明施工目标贯彻国家和四川省的有关环境保护方面的法律、法规,确保施工噪音、扬尘、污染、建筑垃圾清理达到国家、四川省有关环境保护的法律、法规和招标文件要求,创建文明施工现场。二、总体施工方案桥墩灌注桩基础采用人工挖孔,岩层部分采用弱爆施工,砼全部采用拌和站集中拌合,砼罐车运输,砼输送泵或滑槽灌注砼。三、组织机构及主要进场人员根据本工程特点,为了优质高效的完成施工任务,实现我项目部的管理目标,本项目经理部设立项目经理、总工程师、副经理各一名,下设五科两室,分别为工程科、安全科、计划合约科、财务科、机料科、综合办公

6、室和工地试验室。 下设四个工区和两个隧道队及一个专业预制场,队下设路基、桥梁、涵洞作业工班。目前,项目部进场人员已达43人,各部室负责人均已到位。队部已到48人,队长、技术负责人及作业人员也已到位。该桥施工工班已到作业人员30人。项目部各管理层与作业层组织机构设置见下图2所示。图2 组织机构框图第四章 施工准备及现场布置一、施工准备情况1、我单位已按业主及监理的要求和施工计划安排,组织施工人员和机械设备,形成生产能力。各种临时道路、场地平整、临时房屋的修建,生产生活用水、电力供应等临设工程已基本完成;2、施工图纸和技术文件的复审及技术资料已准备就绪,全面熟悉核对设计文件,充分了解设计意图,核对

7、地形及地质资料,组织现场调查,在此基础上编制了具体、详实的施工方案;3、组织测量人员已完成线路的交接桩和复测工作,对线路中线、高程已进行贯通闭合。根据施工需要,已增设水准点、导线控制桩、加密中心桩,在此基础上将根据施工进度安排做好该桥施工放样及控制桩的护桩测设工作;4、试验人员持证上岗,完善各种检测手段,配备数量、精度满足要求的测试仪器和检测设备;所有检测仪器、仪表、计量用具都已经在开工前经有关部门标定。并已组织试验人员做好各种原材料的取样、试验工作和砼、砂浆、级配料的配合比选配工作;5、落实各种施工用材料的供应渠道及材料进场的运输方法、道路,保证各种用料按时、保质、有计划的供应,做到不积压、

8、不短缺;6、针对本段路基特点,做好职工上岗前的安全、技术再教育、培训工作,进一步提高职工安全、质量意识;7、征地拆迁工作按征地图范围已全部完成,满足施工条件。二、施工资源准备1、材料准备所有物资材料的采购都由项目部材料科负责统一招标办理,工地试验室协助质量把关,严格选择供料厂家,并按要求做好材料抽检、试验,上报业主、监理审批后方能采购。经过现场实际调查,主要材料来源和运至施工现场方法如下:水泥:由物资设备部招标选定利森及华新两种品牌的水泥,汽车直接运输到拌和站;钢材:由物资设备部招标选定重庆及达州的钢材供应商,提供符合国家有关标准的合格钢材,通过汽车运输至钢筋加工场地;细砂、碎石、片石:在xx

9、附近地区采购合格的石料,汽车运输至施工现场,并经试验检验合格后使用;天然砂:从渠县地区采购,汽车运输至拌和站。 2、施工机械资源具体见施工机械配备表:(见表2)表2施工机械配备表序号名称规格型号数量技术状况说明1挖掘机PC2201台良好2空压机VY-9175台良好3风镐/风钻CJ7/16台/6台良好4汽车吊25吨1台良好5发电机120KW1台良好6砼拌和站JS5002台良好7挖孔设备12套良好8砼运输车8m33台良好9电焊机BX1-3003台良好10钢筋剥肋 滚丝机床HGS-401台良好11钢筋弯曲机GW6-402台良好12钢筋切断机GQ-402台良好13震动棒2.2KW3台良好14定型钢模自

10、制4套良好3、施工人力资源xxx2号桥由我项目部下设第三工区中桥梁挖孔桩一工班负责施工,混凝土由3#拌和站供应。桥梁挖孔桩一工班配置66人,具体工种及人员数量如下表3所示。表3 xxx2号桥挖孔灌注桩施工各工种劳动力投入表序号工种名称桥梁挖孔桩一工班(人)持证情况备注1混凝土工62钢筋工83模板工64挖孔工245起重工2持证上岗6电焊工4持证上岗7机修工18测量工2持证上岗9电工1持证上岗10安检员1持证上岗11质检员1持证上岗12试验员1持证上岗13普工614管理人员3持证上岗15合计664、现场准备临时便道根据现场勘查,xxx2号桥交通较为便利,S202老省道贯穿大部分桥梁桩基位置,只需在

11、K47+680线路右侧附近切口,修建长80m的施工便道到达K47+586巴中岸桥台附近,就可以解决材料运输问题。(见图3所示)混凝土拌送运输砼集中拌和,从2号拌和站拌和,采用混凝土输送车运至施工现场,目前,2号拌和站已建设完成。(见图4所示) 图3 xxx2号桥施工便道 图4 建设完成后的2号拌和站施工用电经现场调查,xxx2号桥附近无电力设施,且xx镇境内电力负荷不够,前期施工用电只有采用一台120KW发电机机组解决,待xx变电站增容改造完成后,在线路K47+000位置,安装一台500KVA变压器及其配套设施解决xxx2号桥的施工用电问题。临时住房职工临时住房采用就近租用闲置民房解决。施工现

12、场临时房屋、库房及钢筋加工棚采用彩钢棚和活动板房建设。施工现场的“五牌一图”标识已经完善。 图5 xxx2号桥前期施工用的发电机 图6 三工区驻地图7xxx2号桥安全、文明标识牌三、施工平面布置1、平面布置原则在保证施工能够顺利进行的前提下,尽量减少施工用地,少占农田,使平面布置紧凑合理;所有临时性建筑和运输、水、电等线路位置,不得妨碍地面和地下构造物的正常施工;外购材料力求直达工地,减少或避免二次搬运。合理布置施工现场的运输道路及各种材料堆放场,工件车间、仓库位置、各种机具的位置,尽量使其运距最短,以缩短场内的搬运距离;力争减少临时设施的数量,降低临时设施费用;施工区域的划分和场地的确定,符

13、合施工工艺流程的要求,尽量减少专业工程和各工程之间的干扰,以利于生产的连续性;符合环境保护、安全防火和劳动保护的要求,并考虑避免各种自然灾害侵袭的措施;各种设施便于工人的生产和生活;场地布置与施工进度、施工方法、工艺流程和机械设备相适应。2、施工平面布置(详见图8)图8 xxx2号桥施工平面布置图第五章 施工进度计划一、工期计划计划开工日期:2010年8月1日,计划完工日期:2010年11月30日;总工期4个月。桥墩台基础施工2010年8月1日11月30日。二、确保工期措施1、 安排具有丰富施工管理经验的工程师和技术人员组成强有力的施工队伍,配备数量充足并有富余的机械设备。2、熟悉工程特点、业

14、主要求和施工图设计内容,掌握现场实际情况和实际困难,动态的了解现场施工中的困难,及时解决问题保证按期完工。3、 健全工期保证体系,完善竞争机制,实行全员风险承包,使作业层落实,使现场的施工走向一个有序高效的良性环境。4、合理组织安排,尽快形成生产能力,提高施工进度,使得施工作业程序化,标准化。第六章 施工方法及措施一、施工总体方案根据本工程的实际地质特点和环境状况,该桥灌注桩基础均采用人工挖孔,卷扬机配三角架提升出碴,松软土层采用人工挖掘,风化岩层采用风镐挖掘,弱风化岩层和较硬岩层采用浅孔松动爆破。砼均采用拌和站集中搅拌,砼罐车运输,砼采用输送泵或塔设滑槽浇注。二、桥墩、台基础施工本桥墩基础为

15、桩径1.5m的圆桩,采用人工挖掘成孔的施工方法,挖至基岩时均采用松动爆破。1、挖孔桩施工方案桥梁挖孔灌注桩采用人工以风镐、风钻,辅助适当的爆破开挖成孔,配以简单提升机具设备,成孔后灌注混凝土成桩。挖孔桩施工工艺流程见图9所示。挖孔桩挖孔施工程序见图10所示。护壁上放出井位控制点平整场地放线定桩位挖第一节桩孔土支模浇筑第一节护壁砼第二节桩孔挖土清理井孔周围护壁、检查井孔垂直度和平面位置拆第一节模板、支第二节模板浇筑第二节护壁砼挖至孔底后检查持力层安装垂直提升架安装活底吊斗安装排水、通风、照明设施砌孔口防护圈浇筑桩身砼桩基质量检查制备、输送砼钢筋笼制作重复以上施工过程直至挖至设计标高吊放钢筋笼安装

16、串筒或导管图9 挖孔灌注桩施工工艺流程图图10 挖孔桩挖孔施工程序图施工准备平整场地,清除坡面危石浮土。施工现场的出碴路线应畅通,满足环保要求。施工复测后,定出桩孔准确位置,在桩外侧设置桩中心的十字控制桩,设置护桩并固桩;经常检查校核护桩,桩位放样示意图如下图11所示。图11 桩位放样示意图现场四周做好排水系统,孔口四周挖排水沟,及时排除地表水以免深入孔内。准备卷扬机、弯切机、斗车、振捣棒、风镐、空气压缩机、潜水泵、风钻等施工机具。安装提升设备,布置好出渣道路,合理堆放材料和机具,使其不增加孔壁压力、不影响施工。技术人员按桩位编号,做好桩孔的垂直中心线、轴线、桩径、桩长和基岩土质的记录;钢筋笼

17、和桩身混凝土等隐蔽验收记录报监理检查签证。护壁模板分节的高度为0.51m。每节模板安装,应设专人严格校核中心位置及护壁厚度,可用十字架对准轴线标记,在十字交叉中心悬吊垂球,复核模板位置,保证垂直度。孔井口加固处理:在正式挖掘前,保留核心土,沿四周环向开挖第一节,施工第一节护壁及锁口圈以维护加固,其高度应高出地面2030cm,防止土、石、杂物滚入孔内伤人。人工挖孔施工本桥挖孔灌注桩地质情况自上而下依次为粉质粘土、强风化泥岩或砂岩、中风化砂岩,挖孔过程有微量地下水。粉质粘土层采用人工挖掘,强风化泥岩或砂岩层采用风镐挖掘,中风化砂岩层采用浅孔松动爆破,卷扬机提升孔碴方式进行施工。粉质粘土层和强风化泥

18、岩或砂岩层挖孔均施工混凝土护壁,有地下水时采用潜水泵抽水。挖孔工人必须配有安全帽、安全绳。提取土石碴的吊桶、吊钩、钢丝绳、卷扬机等机具,应经常检查。孔口锁口高出地面30 cm,防止土、石等杂物落入孔内伤人。挖孔工作暂停时,孔口采用钢筋网罩盖。挖孔时如孔内有水,则采用机械排水。挖孔时,当挖孔深度大于10m时,采用机械通风的方式向孔内输送新鲜空气,保证井下施工人员的安全。挖掘方法位于无水或极少量水地层的桩基,护壁施工后,可人工直接开挖,遇到岩石采用浅层小药量爆破,人工清渣掘进,通过小型慢速卷扬机提升设备将渣石吊运出井,提升架用角钢加工,架头可在180范围内转动,架角用地角筋锚固牢靠,手推车运送弃碴

19、。位于有水地基时要边开挖边用水泵排水。爆破开挖桩孔开挖至较坚硬土层或全风化、强风化及中风化岩层时,用风镐开挖,当遇中风化、弱风化岩层风镐挖掘难于作业时,可采用爆破方法开挖。孔口爆破时,现场其它孔内作业人员必须撤离,孔口应加盖。爆破后,孔内必须通风排烟15min并经检查无有害气体后,方可继续下孔作业。a、爆破技术设计 由于人工挖孔桩入岩爆破施工时,自由面狭小、作业面较深、岩石的夹制力较大,中风化层以上地段成孔时,受流沙、流泥的影响,有些地段护壁质量较差抗震能力小。所以孔桩入岩爆破采用小直径浅孔微差爆破。 钻孔方法:采用机械钻孔,钻孔设备采用手持式风动凿岩机。爆破方法:了解岩层性状、节理、走向和地

20、下水情况,确定所需钻孔参数、钻孔分布和爆破程序。钻孔参数的确定:桩基入岩爆破参数不同于自由面大的隧道爆破参数,但可参照矿山竖井开拓时的一些爆破参数。其实际值应根据所爆破的孔桩直径、岩石的物理力学性能、岩石的风化程度、岩石的结构组分、内聚力、裂隙性、特别是岩石的变形性及其动力特性、以及所用炸药的性能来确定。 (a)单位用药量系数 孔桩入岩爆破的岩石为中风化砂岩,孔桩直径为1.2-2.0m,周边对所爆破岩石的约束力大。根据我单位施工经验,得出单位用药量系数K如下表: 岩石类别 岩石坚固性系数(f) 单位用药量系数(g/ m3) 强-中风化 4-6 1200-1600 中风化 6-7 1600-20

21、00 中-微风化 7-8 2000-2400 微风化 8-10 2400-3000 (b)炮眼间距 孔桩入岩采用手持式气动凿岩机钻眼,炮眼直径d=32-42mm,即a=(15-20)d,a=500-800mm。 (c)炮眼深度与循环进尺 在小直径孔桩入岩爆破中,岩石的周边夹制力大,炮眼利用率低。一般炮眼深度L取孔桩直径D的0.6-0.8倍,即L=(0.6-0.8)D。其中掏槽眼应比周边眼加深100-200mm。 孔桩爆破炮眼利用率一般可以达到85-95%,则循环进尺L=L=(0.85-0.95)L。 (d)炮眼布置 在小直径孔桩爆破中,工作面通常按掏槽眼3-4个,周边眼7-13个。其中掏槽眼按

22、照锥形布置,倾角10-15;周边眼多用垂直眼,距孔桩护壁100-200mm均匀布置,但遇上有扩大头的孔桩,则周边应比扩大头倾角小5-10,以保证扩大头围岩的稳定性及避免超挖。(e)装药量计算 每循环进尺所需用药量Q = K*0.7854* L* D2式中:Q每循环进尺用药量(g) K单位用药量系数,见表1(g/m3) D孔桩掘进直径,(m) L炮眼的平均深度,(m) 单孔理论装药量q q= Q/ N式中:q单孔理论装药量(g) Q每循环进尺用药量(g) N工作面炮眼数量,(个) (f)装药量的分配 一般情况下,掏槽眼的药量qt比周边眼药量qb多装20-25% qt=(1.2-1.25)q qb

23、=(0.85-0.95)q 式中:qt掏槽眼装药量,(g) qb周边眼装药量,(g) 根据岩层特性,通过计算确定1.8m直径挖孔桩爆破参数如下:孔径:32-42mm,孔距:500-800mm,孔深:1.0-1.3m。每m3用药量15kg左右。炮孔布置及爆破程序:沿护壁四周400-600mm打一圈垂直炮孔,再由孔桩中心向护壁方向打斜孔,如下图12所示。图12 炮眼布置图b、爆破器材炸药采用2#岩石硝铵炸药,周边眼爆破采用专用光爆炸药,有水地段选用防水炸药,雷管采用非电毫秒导爆管。爆破严格按照爆破作业规定进行,桩孔爆破时,现场其它孔内作业人员必须全部撤离现场。c、飞石控制本工程爆破作业时,为防患于

24、未然,对周围建筑物不构成危害,井口采用钢筋网片覆盖,上面堆放砂袋的方法,确保爆破飞石基本都控制在井孔内,不外逸,确保施工安全。出碴于孔口安装半圆形防护罩,安设垂直提升架、起重卷扬机、活底吊土桶及排水、通风、照明等设施,并检查其安全性能。在使用过程中,施工现场所有设备、设施、安全装置、工具、配件以及个人劳保用品等必须经常进行检查,确保完好和使用安全。开挖时由人工逐层用镐、锹进行开挖,挖土顺序为先中间,后周边,开挖土石方由起重卷扬机配吊土桶起吊出孔外,挖孔所出土石方利用自卸汽车外运至指定弃土场。混凝土护壁第一节桩孔开挖完成后,进行锁口、护壁混凝土施工,护壁竖筋用6200沿周边布置,6250沿环向布

25、置(详见图13所示)。护壁混凝土需振捣密实,防止渗漏水,桩孔分段开挖完成后应尽快灌注护壁混凝土,且同段必须一次灌注完毕。护壁模型采用组合式钢模板,模板用U型卡连接,上、下由两半圆组成的钢圈顶紧,并用桩心点校正模板位置。护壁混凝土采用C20早强混凝土,现场自行拌制,由于护壁厚度较小,应用钢筋插捣及用力拍打模板的方法振捣,注意浇筑速度要快,振捣要密实,护壁下口要凿毛,上下护壁结合密实,不渗水。锁口砼顶面高出现场地面30cm,以防杂物掉入伤人及地表水流入孔桩内。待第一节孔圈护壁完成以后,重新布设桩心控制点,将孔桩中心点用十字线布设于护壁顶面,标高基点布设于护壁上,并检查复测其准确性和精度。在挖孔桩成

26、孔过程中,以此为标准来检查其垂直度和几何尺寸。护壁混凝土强度等级按照设计要求,混凝土坍落度3050cm,并按照设计要求进行配筋。设计有护壁钢筋,土方开挖前应开始护壁钢筋的制作,进行钢筋绑扎时,注意竖向钢筋的间距和箍筋的间距竖向钢筋应锚入土层300mm。绑扎护壁时应注意整节护壁钢筋的位置,以免偏差过大影响模板安装及出现露筋现象。每挖0.9m左右校核模板,注意孔圈护壁任一方面直径偏差不得大于50mm。当工期较紧时,每天开挖节数可增加到2-3节,遇相应每个孔桩应备有2-3套钢模。采取不拆模,继续下挖,支模、浇护壁,上下护壁之间应按设计搭接。护壁混凝土为自拌混凝土,应按规范要求制作试块及送检,由于护壁

27、混凝土用量较小,拌制比较零星,应按每工作台班取样一次送检。图13 钢筋砼护壁大样图特殊地质情况处理孔桩流沙的处理人工挖孔时,当遇到地质突变,出现细沙、粉沙层时,特别是在地下水的作用下形成流沙,严重时会发声孔漏,要采取有效可靠的措施。流沙情况较轻时,可以缩短循环开挖深度,减少孔壁的暴露时间,及时进行护壁混凝土灌注。当孔壁塌落,有泥砂流入而不能形成桩孔时,可用纺织袋装土逐渐堆堵,形成桩孔的外壁,并控制保证内壁满足设计要求。流砂情况较严重时,可以下钢套筒,加强护壁。钢套筒与护壁钢模板相似,以孔外径为直径,可分成46段圆弧,再加上适当的肋条,相互用螺栓或钢筋环扣连接,每开挖0.5m左右,即可分片将套筒

28、装入,深入孔底不少于0.2m,插入上部混凝土护壁外侧不小于0.5m,安装后即支模灌注护壁混凝土。若放入套筒后流砂仍上涌,可采取混凝土封闭孔底,待混凝土凝结后,将孔心部位的混凝土清凿以形成桩孔。必要时,可以打管注浆,固结砂土后开挖。孔桩淤泥质土层的处理在遇到於泥质土层等软弱土层时,一般可用方木、木板、模板等支档,并要缩短这一段的开挖深度,及时灌注混凝土护壁。支档的方木沿周边打入底部不少于0.2m深,上部嵌入上段已浇好的混凝土后面,可斜向放置、双排布置互相反向交叉。终孔检查 挖孔达到设计高程后,应进行孔底处理。必须做到平整、无松渣、污泥及松碴等软弱层。检查孔底形状、桩径、垂直度、嵌入岩层深度,应符

29、合设计要求,可采用检孔器进行终孔检查。开挖过程中应经常检查了解地质情况,如有与设计资料不符的,应提出变更设计。技术规范要求时,检查桩位、成孔的倾斜度、孔径,如符合要求,经监理工程师检查同意后,进入下一道工序。检查详见表4挖孔灌注桩检查项目表。表4 挖孔灌注桩检查项目表序号检查项目规定值或允许偏差值检查方法和频率1桩混凝土强度(MPa)在合格标准内按JTJ041-2000检查2桩位(mm)群桩100用全站仪或经纬仪:每桩检查排架桩允许50极值1003孔深(m)不小于设计值测量绳:每桩测量4孔径(mm)不小于设计值探孔器:每桩测量5桩的倾斜度(%)0.5%桩长,且不大于200垂线法:每桩检查6钢筋

30、骨架底面高程(mm)50水准仪测骨架顶面高程后反算:每桩检查钢筋笼制作与吊装 为确保钢筋笼质量,钢筋笼在钢筋加工房加工,并绑扎成型,通过临时便道由小平车运至现场。加强筋点焊在主筋上,保证钢筋笼骨架刚度。螺旋箍筋调直后均匀地绑扎在主筋上,为确保连接牢固,每节钢筋笼两端箍筋点焊在主筋上。接头同一截面受拉区主筋接头不能超过50,受压区不限制。主筋连接采用剥肋滚压直螺纹接头,其他钢筋接头采用搭接焊,接头双面焊接的长度不应小于钢筋直径5d,如采用单面焊接长度不应小于钢筋直径10d。钢筋笼预先在钢筋笼上设导向鼻(钢筋制作),同一截面设置三个,在竖向错开60度布置,或预制8cm厚的水泥垫块绑扎于钢筋笼外侧,

31、以确保保护层的度。为使钢筋骨架正确牢固定位,除主筋上安设钢筋“耳环”或混凝土垫块外,也可在孔壁上打入钢钎,用铁丝与主筋绑扎使其牢固定位。 在安放钢筋笼前,先用探孔器检查桩孔有无缩孔现象,探孔器长为钢筋笼直径3倍,或4 m-6 m长,孔径应比桩径小2cm为宜。察看探孔器是否顺利放到底,孔径是否符合要求。 钢筋笼利用吊车分节起吊、安放,现场焊接各段钢筋笼。钢筋笼底口应向内弯曲10-15 cm为宜,钢筋笼慢慢吊起移至孔口,在操作人员的扶持下将正位后的钢筋笼骨架慢慢吊入孔内。在骨架入孔时,清除骨架上的泥土和杂物,修复变形或移位的箍筋,重焊或绑扎已开焊的焊点。钢筋笼焊接时上下两节必须保证在同一竖直线上,

32、主筋采用机械连接,在连接时,先将孔内钢筋笼用两根16号工字钢或钢管穿过,并固定在孔俩侧方木上,上部钢筋笼露出适当高度,以方便操作,然后用吊车将上节钢筋笼垂直吊起,慢慢移至孔口,将上下两钢筋笼对好,采用直螺纹套筒连接。钢筋笼在起吊、运输或安装时应采取措施防止变形、扭转、弯曲。 钢筋笼吊装应对准孔位,吊直扶稳,缓慢下放,不得碰损孔壁,吊放就位时,钢筋笼必须居中设置,应特别注意钢筋笼配筋方向与设计一致,不得偏转,并应检测其水平位置和高程以及预埋检测管的位置是否达到设计要求后,方可固定钢筋笼。 桩的钢筋骨架在砼灌注前整体放入孔内。钢筋笼按设计长度及实际成孔的尺寸(有时会超出设计长)分节制作,采用机械连

33、接接长钢筋笼。为了保证运输或安装时不变形,应在制作时加设三角内撑。钢筋笼用吊车起吊竖直下至孔内,并适时割去钢笼内三角形支撑,当放至上端接头时,将钢笼临时固定在平台上松去吊点,用吊车依次吊起相邻的上一节钢筋笼,与临时固定在平台上的钢笼焊接。接头完成后,埋设好无破损检测的预埋管(桩径1.8m的桩基埋设57声测管4根,桩径1.8m的桩基埋设57声测管3根),并完成接头处的箍筋绑扎工作,经监理工程师同意后,即可用吊车起吊松去平台上的临时固定设施,再下放钢筋笼。钢筋笼下放至孔内后,应进行定位,选36根纵向主筋接长并与钢护筒顶端焊好防止其上浮和偏位。钢笼安装完毕,声测管上端口也必须用10mm钢板封口,防止

34、杂物及泥浆进入管内。钢筋笼安装示意图如图14所示。图14 钢筋笼安装示意图灌注混凝土混凝土集中拌和,搅拌运输车运至孔口,下料采用串筒或导管,不得在孔口抛铲或倒车卸入。混凝土浇筑应连续分层浇筑,每层厚度不得超过1.5m,采用插入式振捣棒振捣。浇筑前应将孔内积水排干净,并检查钢筋笼上预埋件是否固定牢靠,位置是否准确,之后浇筑混凝土,混凝土桩头超浇0.15m0.3m。灌注后加以保护并设明显标志,以免发生意外,浇筑桩芯混凝土时,相邻孔内不得作业,孔底不得留人。桩头混凝土应适时凿除。灌注桩身混凝土时应留置试块,试块组数按照规范要求留置。桩芯混凝土施工中对混凝土的浇筑、振捣、养护等工序严格按技术标准进行操

35、作,加强质量监督与自检,控制各工序的施工质量,为保证施工质量应注意以下问题:每辆混凝土输送车必须有配料单和混凝土使用部位及性能的相关资料,到达施工现场后,试验人员检查混凝土的数量、坍落度、和易性、含砂率、混凝土运输时间及混凝土的温度,若不能满足要求,则不签收。严格控制混凝土骨料粒径,保证混凝土密实度,混凝土自由倾落高度不得大于2m,否则应加串筒,防止引起混凝土离析。混凝土采用分层连续浇筑,每层浇筑高度不得大于1.5m,中断时间不得大于45min,紧随分层捣实,振捣采用插入式振捣器,振捣器转动后方可插入混凝土内,振完后徐徐提出,不能过快或停转后再拔出来。振动过程中应避免振动器与钢筋接触。成桩的质

36、量检测为了检查挖孔灌注桩的砼浇筑质量,桩径1.8m的挖孔灌注桩钢筋笼内埋设4根57x3mm的声测管,呈正方形状布置,桩径1.8m的挖孔灌注桩钢筋笼内埋设57声测管3根,呈正三角形状布置,声测管用钢板密封管底,管顶临时加盖,以防砼或杂物掉入管内(声测管埋设见图15所示)。图15 声测管埋设示意图桩基达到一定强度后,通过预埋的检测钢管逐桩采用超声波对成桩的砼质量进行检测,要求I类桩比例不低于98%,类桩不大于20%,且不允许出现III类桩。超声波检测管采用573mm钢管采用无缝钢管,不得使用焊管,其长度应延伸自平台顶面。声波检测前清理出超声波管头,锯开封口,灌放清水,等待检测。声测管底部用钢板焊接

37、封底,管内充水,并用木塞钢板焊接封堵管口。检测合格后,管内用水泥浆灌注填充。必要的时候还需采取钻心取样进行桩基检测。施工注意事项施工作业人员应佩带劳保用品。井底作业人员必须带安全帽,电工作业应穿绝缘鞋并带绝缘手套,在井口作业的人员应系安全带。孔壁配备专用爬梯(见图16所示),以便出现意外情况时作业人员能迅速撤离井底回到地面。同时,孔口四周设置高度不低于1.0m的钢管围栏进行防护(详见图17所示),并设置安全标志,夜间设置红灯警示。图16 钢筋爬梯示意图图17 桩孔防护栏示意图当孔深超过10m时,应用压力风管向孔底送风,特别是有臭水、污泥和异味的孔底,作业前必须先对孔内送风至少半小时;作业人员下

38、孔前必须做动物试验,或用仪器检查孔内的含氧量及有害气体含量,确认安全后方可下孔。作业中通风设备要不间断地向孔内送风。同时,地面要准备氧气瓶等急救用品。每天施工前及作业中,必须对投入使用的机具做全面检查,升降设备应装有必要的安全装置,如刹车、吊钩防脱器、断绳保险器及限位装置等,施工后要对机具进行保养。施工现场用电应符合规范要求,装拆电器必须由电工进行,坚持执行用电检查的制度。孔内吊运物料或土方时,应保持垂直平稳,不准斜吊、过急或晃动;应采用稳定性较好的双耳吊篮,上料不准超过篮口,大块石头宜先破碎后装运,避免落物伤人。孔底作业人员在作业过程中,应提高警觉性,随时注意井内的各种情况及突发意外,如地下

39、水、流砂、流泥、塌方、护壁变形、有害气体及不明物等,发现问题应及时回到地面,并报告有关人员处理解决。爆破施工必须经由公安部门培训,持中、高级爆破安全技术合格证人员进行,所有参加爆破人员必须经公安部门专门培训,持爆破作业证方可上岗作业。起爆信号以音响信号为主,第一次信号为准备起爆信号,要求全体人员撤离警戒区。第二次信号为起爆信号,确认人员、设备已全部撤离,由爆破指挥人员发出。第三次信号为解除警戒号,爆破后5分钟,经检查人员检查确认全部准爆后发出。严禁闲杂人员进入爆破区,严禁在爆破区内抽烟和明火。严禁在雷雨、大风天及黄昏、夜间进行爆破作业。混凝土浇灌采用串筒法,连续分层灌注,分层厚度不超过1.5m

40、,采用插入式捣固器和人工插实相结合的方法振捣,以保证混凝土的密实性。浇筑时,在孔底段应迅速灌注,以防孔底渗水量增多影响桩身砼质量。第七章 工程质量管理体系及保证措施 一、成立质量保证组织机构成立以项目经理为组长,总工程师为副组长的质量保证组织机构,明确各级管理职责,管生产必须管质量,建立严格的考核制度,将经济效益与质量挂钩。除在队部设质检工程师外,在桥梁施工工班设专职质检员,由队部质检工程师领导,负责桥梁施工中的质量检验。1、建立质量专职机构,项目部设安质环保部、工地试验室,工程队设质检工程师,工班设质检员,逐级把好质量关。2、加强质检、试验工作项目部设专职试验员2名,工程队配1名试验员。保证

41、试验成果的准确性。3、测量班组配备测量小组配备计算机、全站仪、经纬仪、水准仪等仪器,严格遵守操作规程,坚持换手测量,杜绝测量错误。4、人员配备、本桥梁施工配备质检工程师1人,试验员1人,测量工程师1人。5、人员培训、考核开工前,对本工程所需的各工种人员进行上岗培训考核,培训学习本工程质量标准,经考核合格后方可上岗工作。二、加强全过程的质量监控,严把操作质量关1、确保所有进场材料的性能及技术指标符合标准,杜绝不符合质量标准的材料入场,从源头把好质量关。对进场的合格材料要分类堆放,做好标识,以防错用。2、做好施工机械的选型配套,使用的机械设备性能满足施工及设计要求。3、选择最佳工艺参数,重要施工项

42、目的工艺参数通过试验确定。4、坚持严格的质量评定和验收制度。三、作业指导坚持对各道工序进行书面技术交底和作业指导,质检人员要严格按照技术交底检查验收,确保工程质量达到技术交底及验标要求。四、严格质量检查制度工程队每月进行一次质量检查评比,对发现的质量问题,按“四不放过”(即:查不出事故原因不放过,找不出责任者不放过,拿不出解决办法不放过,落实不到人不放过)原则审批处理办法。杜绝同一类质量问题再次出现,确保质量目标的实现。主动接受业主和监理工程师对工程质量的监督和检查。教育全体职工重视质量,服从监理,对违反监理程序的干部和职工要严肃处理直至下岗。每道工序完工后,由分管该工序的技术人员、质检人员、

43、工班长,按规范和验收要求进行验收,对不符合质量验收标准的,返工重作,直至再次验收合格。隐蔽工程的检查验收坚持自检、互检、专检“三检制”。并采取签字制度,上道工序不合格,不签字,下道工序不施工。所有隐蔽工程必须经监理工程师签字认可后,方能进行下一道工序施工,未经签字认可的,严禁进行下道工序施工。五、 检测与试验1、开工前,在工地现场建立工地试验室,负责试验和资料收集整理。2、试验室配备具有专业理论知识和实践经验的工程师负责试验工作并接受监理工程师的监督。3、现场试验室主要负责现场材料进货检验、标识、抽样检验、强度试验及现场质量控制与指导,并负责有关资料的收集与整理。六、桥梁工程质量保证措施1、进

44、行定位测量,准确确定桥位,并埋设必要的护桩,设置必要的水准基点,施工期间定期进行中线及水平测量,确保桥位、中线、跨度及各部位标高准确,桥梁线形顺畅。2、混凝土采用自动计量搅拌站生产,浇注混凝土采用泵送或滑槽施工工艺。桩基应连续浇筑,并加强振捣,防止漏捣。3、砼浇筑施工前,对基底的水文地质情况做自检核对,确认地基承载力符合设计要求。认真填写工程检查记录,报监理工程师检查签认,同意后方可施工基础砼。第八章 安全生产保证措施一、坚持国家政策、法规贯彻执行国家和四川省及业主有关安全生产方面的政策、法规,依照国家和有关部门颁布的法规、标准和规定,做好安全生产工作,努力克服安全生产中的薄弱环节,积极认真地

45、解决安全生产中的各种问题。二、建立安全生产管理体系健全以项目经理为第一负责人,安质环保部牵头的安全施工管理体系,安全组织机构。工地上除了配备专职安全员外,现场各工作负责人同时兼任安全员,具体负责本工序的安全技术工作。制定安全规划,搞好安全教育,消除事故隐患。经常组织安全技术人员搞好安全检查和验收工作,及时发现隐患,及时限期整改。对重大隐患应立即采取果断措施。三、加强宣传教育,开展员工安全培训广泛开展安全生产方面的宣传教育,定期召开安全生产工作会议,使广大职工真正认识到安全生产的重要性和必要性,懂得安全生产、文明施工的科学知识,牢固树立“安全第一”的思想,自觉遵守各项安全生产法令和规章制度。通过宣传和安全培训,提高施工人员安全生产意识,按标准要求施工,避免

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
