收藏 分销(赏)

新疆某高级中学运动场改造工程施工组织设计方案.doc

上传人:fa****a 文档编号:15501 上传时间:2020-07-11 格式:DOC 页数:71 大小:320.50KB
下载 相关 举报
新疆某高级中学运动场改造工程施工组织设计方案.doc_第1页
第1页 / 共71页
新疆某高级中学运动场改造工程施工组织设计方案.doc_第2页
第2页 / 共71页
新疆某高级中学运动场改造工程施工组织设计方案.doc_第3页
第3页 / 共71页
新疆某高级中学运动场改造工程施工组织设计方案.doc_第4页
第4页 / 共71页
新疆某高级中学运动场改造工程施工组织设计方案.doc_第5页
第5页 / 共71页
点击查看更多>>
资源描述

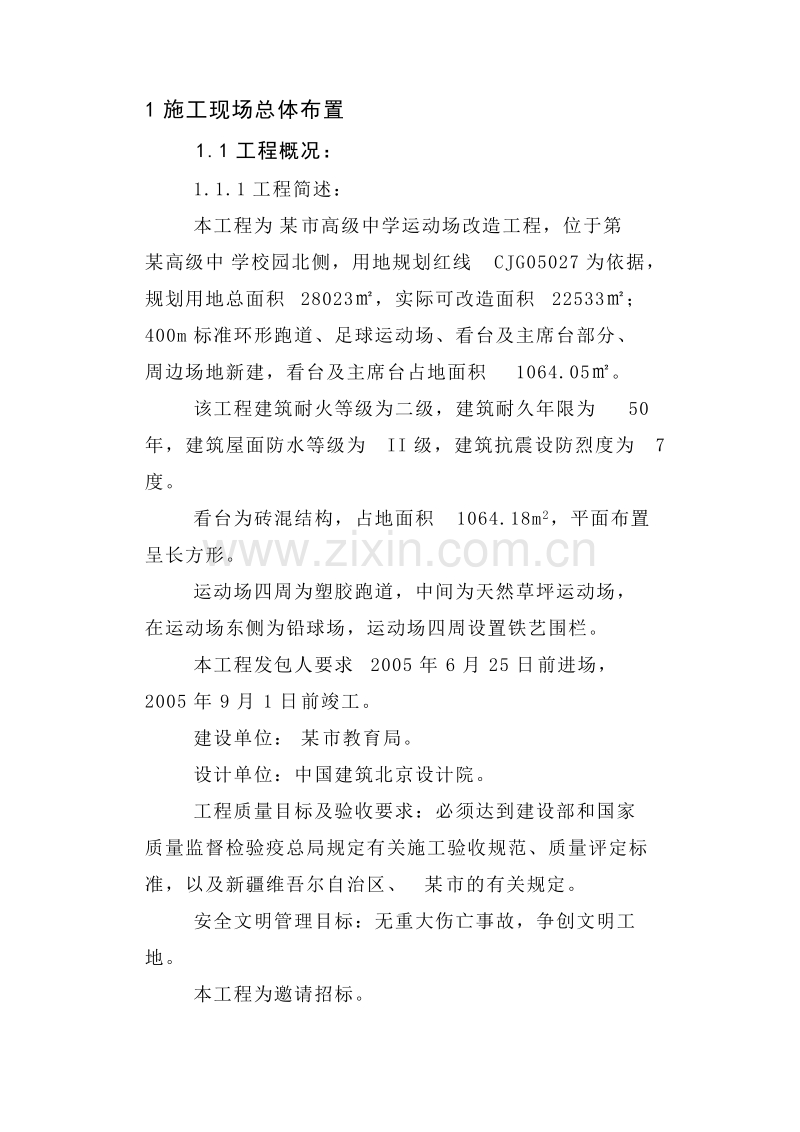

1、1施工现场总体布置 1.1工程概况: 1.1.1工程简述: 本工程为某市高级中学运动场改造工程,位于第某高级中学校园北侧,用地规划红线CJG05027为依据,规划用地总面积28023,实际可改造面积22533;400m标准环形跑道、足球运动场、看台及主席台部分、周边场地新建,看台及主席台占地面积1064.05。 该工程建筑耐火等级为二级,建筑耐久年限为50年,建筑屋面防水等级为II级,建筑抗震设防烈度为7度。 看台为砖混结构,占地面积1064.18m2,平面布置呈长方形。 运动场四周为塑胶跑道,中间为天然草坪运动场,在运动场东侧为铅球场,运动场四周设置铁艺围栏。 本工程发包人要求2005年6月

2、25日前进场,2005年9月1日前竣工。 建设单位:某市教育局。 设计单位:中国建筑北京设计院。 工程质量目标及验收要求:必须达到建设部和国家质量监督检验疫总局规定有关施工验收规范、质量评定标准,以及新疆维吾尔自治区、某市的有关规定。 安全文明管理目标:无重大伤亡事故,争创文明工地。 本工程为邀请招标。 1.1.2建筑设计内容: 1.1.2.1建筑设计遵循的主要标准: 1.1.2.1.1中小学校建筑设计规范 GBJ99-86 1.1.2.1.2民用建筑设计通则 JGJ37-87 1.1.2.1.3建筑设计防火规范 GBJ16-87(2001版) 1.1.2.1.4甲方提供的设计委托书及设计要求

3、 1.1.2.1.5体育场地设计资料集 1.1.2.2主要内容: 1.1.2.2.1地面: 1.1.2.2.1.1看台下库房为80厚C15混凝土垫层、水泥浆一道(内掺建筑胶)、20厚1:2水泥砂浆压实抹光。 1.1.2.2.1.2主席台下休息室为80厚C15混凝土垫层、水泥浆一道(内掺建筑胶)、30厚1:3干硬性水泥砂浆结合层(内掺建筑胶)、撒素水泥(洒适量清水)、铺5-10厚地面砖,干水泥擦缝。 1.1.2.2.1.3看台面层为水泥浆一道(内掺建筑胶)、50厚C25耐磨彩色混凝土面层、3-5厚撒布彩色耐磨硬化剂。 1.1.2.2.1.4踢脚线同地面材料。 1.1.2.2.1.5门窗洞口的内外

4、侧壁内墙阳角处用1:2水泥砂浆抹面压光120宽。 1.1.2.2.2内墙面: 1.1.2.2.2.1水池周围1000,高1800为瓷砖墙面,做法为12厚1:3水泥砂浆打底扫毛或划出纹道、6厚1:2水泥砂浆结合层、5厚釉面砖面层(在釉面砖粘贴面上随贴随刷一道混凝土界面处理剂,增强粘结力或在釉面砖粘贴面上涂抹专用粘结剂)。 1.1.2.2.2.2主席台下休息室为浅色乳胶漆墙面,做法为12厚1:3水泥砂浆打底扫毛或划出纹道、6厚1:2.5水泥砂浆压实抹光、刷乳胶漆面层。 1.1.2.2.2.3看台下库房为白色涂料墙面,做法为15厚水泥砂浆打底、5厚1:2.5水泥砂浆抹面,压实赶光、刷白色涂料面层。

5、1.1.2.2.3顶棚: 1.1.2.2.3.1刷白色内墙涂料,做法为刷素水泥浆一道(内掺建筑胶)、5厚1:3水泥砂浆打底、5厚1:2.5水泥砂浆抹面、刷内墙涂料。 1.1.2.2.4上人屋面-主席台: 1.1.2.2.4.1 90厚水泥聚苯板保温层; 1.1.2.2.4.2 1:6水泥焦渣找2%坡,最薄处30厚; 1.1.2.2.4.3 30厚C20细石砼找平层; 1.1.2.2.4.4两层3厚自带保护层SBS改性沥青防水卷材; 1.1.2.2.4.5 20厚1:3水泥砂浆找平层; 1.1.2.2.4.5 3厚麻刀灰(或纸筋灰)隔离层; 1.1.2.2.4.6 20厚1:3水泥砂浆找平层;

6、1.1.2.2.4.7 8-10厚防滑地砖用3厚1:3水泥砂浆(加建筑胶)粘贴,缝宽3,用1:1水泥砂浆(加建筑胶)勾缝; 1.1.2.2.5外装修:15厚1:3水泥砂浆打底扫毛、5厚1:2.5水泥浆抹面、外墙乳胶漆面层。 1.1.2.2.6门窗: 1.1.2.2.6.1门为木门,外包26#镀锌铁皮。 1.1.2.2.6.2窗为单框双玻塑钢内开窗,带砂。 1.1.2.2.7一、二层窗内侧均设铝合金护栏网(成品),详新02J3/66页。 1.1.2.2.8砖垛铁艺围墙做法见新02J7/12,高2400。铁艺式样由业主定。 1.1.2.2.9天然草坪内种植耐旱、耐寒、耐踏草坪,种植土厚度应满足城市

7、绿化工程施工及验收规定的要求。 1.1.3结构设计特点: 1.1.3.1主要标准、规范和依据 1.1.3.1.1民用建筑设计通则 JGJ37-87 1.1.3.1.2建筑设计防火规范 GBJ16-87-2001 1.1.3.1.3建筑抗震设计规范 GB50011-2001 1.1.3.1.4屋面工程质量验收规范 GB50207-2002 1.1.3.1.5工程建设标准强制性条文 房屋建筑部分2002年版 1.1.3.1.6建筑地基基础设计规范 GB50007-2002 1.1.3.1.7建筑结构荷载规范 GB50009-2001 1.1.3.1.8混凝土结构设计规范 GB50010-2002

8、1.1.3.1.9砌体结构设计规范 GB50003-2001 1.1.3.1.10建筑工程施工质量验收统一标准 GB50300-2001 1.1.3.1.11建筑地基基础工程施工质量验收规范 GB50202-2002 1.1.3.1.12砌体工程施工质量验收规范 GB50203-2002 1.1.3.1.13混凝土结构工程施工质量验收规范 GB50204-2002 1.1.3.1.14建筑地面工程施工质量验收规范 GB50209-2002 1.1.3.1.15建筑装饰装修工程质量验收规范 GB50210-2001 1.1.3.1.16建筑给排水设计规范 GB50015-2003 1.1.3.1

9、.17采暖与卫生工程施工及验收规范 GB50242-2002 1.1.3.1.18建筑排水硬聚氯乙烯管道工程技术规范 CJJ/T29-98 1.1.3.1.19工业金属管道工程施工及验收规范 GB50235-97 1.1.3.1.20建筑电气工程施工质量验收规范 GB50303-2002 1.1.3.2基本数据: 1.1.3.2.1本建筑抗震设防烈度为7度,设计加速度取0.1g,为第2组。 1.1.3.2.2本建筑计算结构可靠度采用的设计基准期为50年。 1.1.3.2.3基本风压值0.90KN/。 1.1.3.2.4基本雪压值0.30KN/。 1.1.3.2.5地基土标准冻深1.63m。 1

10、.1.3.2.6结构重要性系数为1.0。 1.1.3.2.7建筑结构的安全等级为二级。 1.1.3.4地基基础部分: 1.1.3.4.1基础均置于自然地面下未挠动的角砾土层上,地基承载力特征值为240Kpa。 1.1.3.4.2基底若遇特殊土层,如遇坑、墓穴、杂填土、人防地道等,必须通知设计人员及地基勘察工程师共同对地基进行处理。 1.1.3.4.3基槽检验应按工程地质勘察报告和施工图要求进行,并需要有勘察设计人员参加。 1.1.3.4.4基础施工完毕用不含对基础有侵蚀作用的卵石土角砾土或黄土分层回填夯实,地坪垫层以下及基础底面以上的压实填土压实系数不小于0.94。 1.1.3.6钢筋砼结构:

11、 1.1.3.6.1砼强度等级:基础垫层为C15沥青砼,条基为C15毛石砼,楼层梁为C25砼,其余现浇构件均采用C25砼。 1.1.3.6.2钢筋分别选用一级钢筋(HPB235),二级钢筋(HRB335)。 1.1.3.6.3本工程板为预制砼空心板、预制砼板。 1.1.3.6.4构造柱选用02G011图集中的构造柱,断面为240240。 1.1.3.6.5所有女儿墙的构造柱均沿柱高设置3根直径6的钢筋,间距500的通长拉筋,柱断面及配筋详新02G01-1/4页表2A,女儿墙转角处必须设构造柱,且构造柱间距不大于2000。 1.1.3.6.6预应力混凝土空心板详02G09,板钢筋采用CRB650

12、级冷扎带肋钢筋,板与板、墙、梁连接详02G09/92页96页。 1.1.3.6.7预制构件安装铺放前,应先将支座用水淋湿,再用20厚1:3水泥砂将坐垫。 1.1.3.7砌体: 1.1.3.7.1本工程砌体用M5混合砂浆砌强度等级为MU10的粘土砖。 1.1.3.7.2屋面女儿墙用M5混合砂浆砌强度等级为MU10粘土砖。 1.1.3.7.4墙与构造柱的拉结详新02G02-44页。 1.1.3.7.5墙顶与楼层梁联结详新02G02-45、46页,在墙长5m时,按详图,墙长5米时详图。 1.1.3.7.6预制构件间相遇或预制构件与现浇构件相遇时,预制构件改为现浇,并将过梁顶上部钢筋改为同下部钢筋。

13、1.1.4设备安装、材料说明: 1.1.4.1场地绿化、排水系统: 1.1.4.1.1绿化管线采用PVC管材,工作压力1.0Mpa,管与管连接采用热熔连接,与阀门等部件连接时采用配件连接。 1.1.4.1.2绿化喷头采用FALCOM全圆升降式喷头,喷头与绿化管道的连接采用铰接接头连接。 1.1.4.1.3整个运动场地分为4个轮灌组,利用电磁阀控制轮流浇灌,电磁阀的控制采用控制器自动或者人工控制。 1.1.4.1.4排水管线采用UPVC管材,承插连接,排水检查井做法详见02S515-20。 1.1.4.2采暖系统: 1.1.4.2.1本工程采暖热媒为9570的热水,采暖热负荷为16.81KW。

14、1.1.4.2.2管材采用焊接钢管,DN32为丝接,DN32为焊接,支管阀门采用柱塞阀,平稳阀采用SPF15T-10型,其它阀门均采用钢制闸阀。 1.1.4.2.3散热器采用760型散热器,工作压力为0.8MPa,每组散热器均于回水侧上部装D3的手动放风阀一个。 1.1.4.2.4管道及铁件均刷红丹底漆一遍,白色调和漆二遍,地沟内的供回水管线均用保温。 1.1.4.3给水部分 1.1.4.3.1供水管采用ABS合金管材,管与管连接采用冷熔连接,与阀门等部件连接时采用配件连接,墙体固定采用管夹。 1.1.4.4、电气系统: 1.1.4.4.1设计依据: 1.1.4.4.1.1民用建筑电气设计规范

15、 JGJ/T16-92 1.1.4.4.1.2低压配电系统设计规范 GB50052-95 1.1.4.4.1.3低压配电装置及线路设计规范 GBJ54-83 1.1.4.4.1.4建筑设计防火规范 GBJ16-87 1.1.4.4.2负荷等级:本工程电力负荷为三级。 1.1.4.4.3供电电源:供电电源采用外部低压供电网络380/220V引来,距供电变压器的距离不大于100M。 1.1.4.3.4电源进线电缆的金属外皮的两端须重复接地,进线电缆埋深-1.7M。 1.1.4.4.5本工程采用T-N-S保护接地系统,设总等电位连接端子箱,做法见02D501-2,所有电气设备外露可导电部分、插座接地

16、孔、PE线、穿线钢管等均应与接地装置可靠连接。 1.1.4.4.6所有经过漏电开关的工作零线与保护地线应严格区分。 1.2施工总平面图: 1.2.1现场条件说明: 根据施工场区实际情况,在平面布置时,现场布置充分依据项目文明施工和环境管理目标及公司各类体系文件规范结合同类工程经验,充分考虑以下几个因素: 1.2.1.1充分利用施工空地、避开拟建已建建筑物、构筑物,减少一次性临建费用,现场设立办公、生活、生产基地以便于现场管理; 1.2.1.2平面布置必须实用、方便、快捷; 1.2.1.3施工道路与总平面规划道路力求一致,减少施工道路费用,并能缩短总平面规划道路施工时间; 1.2.1.4运输工具

17、布置安全简便; 1.2.1.5各类安全、文明、消防、标识及设施明显易取。 其余具体情况见后附施工平面布置图。 1.2.1.6混凝土搅拌设施和水平运输的布置 1.2.1.7现场设一台400型强制式混凝土搅拌机,由机动翻斗车进行水平运输。1.2.1.8现场道路及临时设施布置1.2.1.9施工现场场地基本较平坦。1.2.1.10施工临时用地状况搅拌区 25 m2钢筋作业区 20 m2 模板加工区 20 m2 材料堆放区 20 m2其它 20 m21.2.1.11现场办公室布置根据现场实际情况,现场场地比较狭小,临时办公室由甲方另行安排,现场不设临时设施,只设置临时库房以便于材料的集中领用及保管。1.

18、2.1.12现场临时用电、用水现场三通一平已完成,由业主提供现场供水、供电电源,接入临设区后设专用计量表方可使用,其余各施工点的用电用水采用DN32钢管和临时电缆接入,临设区用水采用DN20钢管接入现场水箱,再用泵抽取,设开关。拌和机旁设10m3铁水箱。施工现场的生产排水排入附近污水坑,生活污水以污水坑收集。1.2.1.13施工用电现场设总箱1个,2个分配电箱,分别控制各作业区用电,电线埋地铺设,配电箱、漏电保护器的设备均符合国家规定的施工现场用电安全规程。电缆延围栏架空敷设。1.2.1.14施工用水现场用水需满足施工、生活及消防所需,因管线试水水量不便确定。本次用水量按预算定额用水量的两倍考

19、虑。1.2.1.15现场安全文明标识布置现场设七牌两图和彩门,详见文明施工措施。临设区用型钢彩板围护,在各开挖坑槽边用铁丝围护,挂防坠入警示牌。在各材料堆放区立标示牌,标示出材料规格、型号、进场期、合格状态,在拌合机处挂劳动安全标示牌,配合比牌和责任牌,各营房挂责任人牌。 1.2.1.16现场消防布置在各作业区堆场、拌合场和食堂各配两具灭火气,并在主施工区配消防箱,主临设区架设消防架,因本工程消防点为两个临设区,为此,现场通向两个临设区的道路,设专人维护,保证施工期随畅通。2质量、技术、地下设施、文明施工措施 2.1质量保证措施 2.1.1质量等级目标:合格达到建设部和国家质量监督检验疫总局规

20、定有关施工验收规范、质量评定标准,以及新疆维吾尔自治区、某市的有关规定。实施精品战略,质量管理达到同行业先进水平;单位工程一次验交合格率100%; 2.1.1.1.工程质量确保五方验收一次性合格,工程竣工验收合格率100。 2.1.1.2、单位工程优良率80以上,各项质量保证资料齐全,观感质量的评定得分率在90以上。 2.1.1.3、工程产品回访服务率100。 2.1.1.4、工程合同履约率100%。 2.1.1.5、所有隐蔽工程经业主代表或监理和设计部门验收合格。 2.1.1.6、所有设备安装调试符合验收规范规定要求。 2.1.1.7、合同范围内全部工程的使用功能符合设计图纸要求。2.1.2

21、质量管理2.1.2.1在公司质量方针的指导下,工程具体实施中,我公司将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品和服务满足业主的愿望和要求。2.1.2.2根据通过第三方认证的ISO9002来管理质量保证体系,广泛开展质量职能分析和健全企业质量保证体系。2.1.2.3大力推行“一案三工序管理措施”即“质量保证方案、监督上工序、保证本工序、服务下工序”和QC质量管理活动。2.1.2.4强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量。 2.1.2.5提高职工素质,对职工进行技术交底,组织学习新工艺、新技术、新规范的使用

22、,积极开展技术练兵活动,逐渐提高操作水平,努力创出一流的工程质量。 2.1.2.6及时进行质量反馈,建立具有高效灵敏的质量反馈系统,由各工种组长、技术人员组成,发现问题及时反馈。 2.1.2.7建立由项目经理领导,专职质量检查员基层检查横向专业,纵向从领导到生产班组的质量管理网络。 2.1.2.8优化施工方案。做好交底工作,严格按图纸施工,对工程特殊和关键部位严格控制,重点检查,以专职质量检查员,技术员及班组质检为信息中心。 2.1.2.9每道工序施工完后进行下道工序施工前,必须做到工序交接清楚,有交接记录,且工程技术负责人进行周密的技术交底和施工组织安排。工程资料及进整理,做到完善正确。 2

23、.1.2.10严格按照规范要求施工加强施工中的中间检查和隐蔽工程的验收检查,质量通病,制定纠正和预防措施,杜绝一切质量事故的发生 2.1.2.11设置质量控制点,明确职责对关键工序予以严格控制。 2.2技术安全措施 2.2.1方针目标本工程安全生产目标为:无重大伤亡事故,重大事故发生率0,一般事故率1,职工安全教育率100%。杜绝机械设备、交通运输、爆炸、火灾、中毒等重大事故。2.2.2施工安全风险评价2.2.2.1危害与影响判别依据2.2.2.1.1JGJ46-88施工现场临时用电安全技术规范。2.2.2.1.2JT/T3144-91汽车运输企业行车安全管理标准。2.2.3影响本工程的安全危

24、险因素有安全用电、交通安全、土方塌方、机械伤害等。 2.2.4职工健康保证措施 2.2.4.1对参与施工人员进行健康知识教育,有针对性地采取预防措施,保证员工身体健康。 2.2.4.2按公司员工健康检查制度组织员工定期参加健康体检,对危害性大的疾病做到早期发现,及时治疗。 2.2.4.3营房防腐保温现场应配备消防灭火器和防静电接地装置,宣传食品卫生法,食党服务人员应有健康检查证。 2.2.4.4食党配备冰箱,餐具消毒柜等卫生设施,保证食品卫生和员工健康,防止食物中毒。 2.2.4.5制定卫生检查制度,搞好营房、厕所内外环境卫生。 2.2.4.6项目部营地配备急救药品,有专人管理,发放。夏季尽可

25、能避免在酷署高温时组织施工,提供充足的食用水和防暑降温用品。 2.2.4.7现场由项目经理的驻地医师负责,同防疫部门联合做好传染病预防工作。2.2.5安全保证措施2.2.5.1安全生产责任制2.2.5.1.1项目经理全面负责施工现场的安全措施、安全设施的落实、安全制度、安全生产等各种情况,保证施工现场安全生产。2.2.5.1.2技术负责人负责制定项目安全技术措施和分项安全方法,监督安全措施落实,解决施工过程中的不安全技术问题。2.2.5.1.3专职安全员督促施工中全过程的安全生产,纠正违章,配合有关部门排除施工的不安全因素,参与组织项目内安全教育及安全活动的开展。督促劳动用品的发放和正确使用。

26、2.2.5.1.4机电负责人保证所使用的各种机械的安全使用,监督机械操作人员持证尊章操作,并对安全用电进行检查。2.2.5.1.5消防负责人保证防火设施的齐全、合格,消灭火灾隐患,开具动火证,组织建立现场消防队和日常消防工作。2.2.5.1.6各作业队组长负责上级安排的安全工作的实施。进行施工前安全交底工作。2.2.5.2安全生产制度2.2.5.2.1安全教育制度进场前先进行安全教育,学习坚持安全第一,预防为主的安全方针,学习现行的安全施工规范和公司安全生产制度,学习怎样运用安全知识,教育与安全无关的人员,不进入施工现场。2.2.5.2.2安全检查制度公司组织有关部门每月对项目部进行一次安全生

27、产检查,项目部每月组织两次大检查。专职安全员每天、每时进行跟踪检查,督促执行各项安全条例。2.2.5.2.3安全交底制度施工队在安排每一道工序时,必须对班组进行安全口头交底,另用书面进行交底,写清安全注意事项、如何执行,并做到双方签字认可。2.2.5.2.4安全活动记录队组每周进行一次安全活动,集中学习安全知识,对上周安全工作总结,安全本周安全工作,让所有施工人员做到心中有数,并做好记录,在日常生产中发现隐患,做好记录,并安排进行整改活动,整改一项,清除一项。2.2.5.3安全技术措施2.2.5.3.1施工用电施工电线均架空或穿管理地,现场用电全部采用三相五线制。现场配电箱统一编号、上锁,箱壳

28、接地符合标准,由现场持证上岗的电工专人保管钥匙,设有可靠有效的三相漏电保护器和分项漏电保护器。照明、动力线分开使用。他人不得乱接、乱换、乱拉电线。施工用电的设备、电缆线、漏电保护器等应有产品质量合格证,漏电保护器要经常检查,发现问题立即更换,熔线(保险丝)要相配。2.2.5.3.2施工机械设备现场机械设备安全保险装置齐全,设有接地接零、防雷装置。现场用电设备(包话小型电工工具)实行“一机一闸一漏”。现场设备应进行日常的检查维护工作,操作人员必须熟悉机械性能及保养知识,不得带病运转。现场所有机械在停用、停电时必须切断电源,操作人员必须持证上岗,他人不得代替,如有发生,根据情节追究当事人责任。机械

29、设备和电器线路进行维修时,必须先切断电源,电箱挂牌并设专人看管。2.2.5.3.3施工人员进入施工现场必须载好安全帽,2米以上高空作业,无专门安全防护设施情况下,应系好安全带。2.2.5.3.3.1现场通道口、土方开挖的地方和有障碍物的地方均设1.2m高钢管栏杆维护(中间加密横杆),夜间设红色警示灯。2.2.5.3.3.2施工现场必须保证畅通的消防车道,料场、仓库、木工加工房配备足够的消防器材。现场库房堆放合理,易燃、易爆物品隔离存放,专门保管。2.2.5.3.3.3施工地段设置人行及车辆通行与绕行路线的标志。由项目部组织安全人员实行24小时巡视制度。晚场照明要充分,有电工值班。2.2.5.3

30、.3.4对参加本工程项目施工的人员,必须进行技术培训和安全教育,使其了解本工程施工特点,熟悉本岗位的安全技术操作规程,并通过考核合格后方能上岗工作,主要施工人员应相对固定。2.2.5.3.3.5员工体检率达100%,禁止带病高空作业和操作机械,禁止酒后上岗作业,高空作业禁止喧闹打斗。2.2.5.3.3.6遇到雷雨、5级以上大风时,必须停止施工。停工前做好木工机械、砼机械的防护措施,切断供电电源。2.2.5.3.3.7施工现场必须具备场地平整、道路畅通、电通、水通的条件,现场布置应按施工组织设计总平面图进行。2.2.5.3.3.8施工现场安全设施如:安全网、护栏、防护罩、各种限制保险装置必须齐全

31、有效,并且不得擅自拆除或移动。2.2.5.3.3.9基坑开挖、管沟开挖应编制基坑开挖防护施工方案,制定有针对性的安全技术措施,严禁盲目施工。2.2.5.3.3.10施工现场应设置安全宣传标语牌,危险作业区应设置围拦和明显的警戒标志,并设专人维护。危险警戒区内的建筑物出入口通道及机械操作场所,应搭设高度不低于2.5m的安全防护棚。2.2.5.3.3.11施工机械设备,应有完善可靠的各种安全保护装置,加强机械设备维修保养工作,严禁使用安全保护不完善的机械设备和设备带病运转。2.2.5.3.3.12操作时正确使用劳保用品,雨天、大风于禁止高空作业。2.2.5.3.3.13施工现场用电严格执行JGJ4

32、6-88标准要求,执行“三级配电两极保护”开关箱(末级)按标准设置漏电保护器,现场做到“一机、一闸、一漏、一箱”接地接零符合要求。2.2.5.3.3.14机械设备管理有专人进行负责,保证使用的各类机械安全运行,监督机械操作人员持证遵章作业,检查机械的防护设施是否有效。2.2.5.3.3.15施工现场安全生产应建立活动记录,包括安全生产会议记录、安全教育档案、班组班前安全检查、安全交底、安全学习记录、事故隐患整改记录、工伤事故处理记录。在实施种收取安全信息反馈,进行必要的技术调整或巩固安全技术效果。建立健全安全资料管理制度,各种资料应手续齐全,字迹清楚,并设专人管理。 2.3地下设施保护措施 在

33、施工过程中,可能涉及到原有的地下管线及地上、地下其他设施,因此我们将采取以下措施: 2.3.1施工前首先对以前的地下可能有的管线,确定地下管线的位置,并做好鲜明的标识。 2.3.2在有标识的位置挖土,禁止使用机械,一律采用人工挖土。 2.3.3在施工过程中对已暴露的地下管线,我们将在管底铺设砂垫层或临时支撑进行保护,上部将使用夹板或其他的材料进行覆盖保护。 2.3.4禁止施工荷载直接作用于管线与其他设施上,如必须在其上部通过时,应架设斜桥。 2.3.5对于地面上的管线,也应加以保护,可用砂子进行埋设。 2.3.6如车辆等重型设备必须经过其上部时,可在管线四周铺设砂子或细石砂后浇筑一定厚度的砼。

34、 2.3.7地上的设施,尽可能使用钢管搭设架子进行保护。 2.3.8对特种设施,施工单位难以提供保护措施的,应报告业主,由业主组织有关单位提供保护加固措施。 2.3.9如在施工中涉及到损伤管线及其他设施,应及时报告业主及监理人员,及时修复。 2.4全封闭文明施工措施 2.4.1文明施工总则 2.4.1.1文明施工是一个系统工程,贯穿于项目管理的始终。它是施工现场综合管理水平的体现,涉及项目每一个人员的生产、生活及工作环境。 2.4.1.2本项目部结合以往工程的施工经验,并遵照有关规定,把该工程建成文明工地。 2.4.1.3在施工过程中,自觉地形成环保意识,要创造良好的生产工作环境,最大限度地减

35、少施工所产生的噪声与环境污染,本次参与施工的设备噪音均控制在国家允许的范围内。 2.4.2实施责任 2.4.2.1项目经理是施工管理的第一责任者,中标后项目工程管理部制定出文明施工计划。 2.4.2.2项目部成立以项目经理为首的文明施工领导小组,对施工人员进行文明施工教育,加强文明施工意识。 2.4.2.3每周至少二次对现场进行文明施工检查,项目副经理直接负责该工程的文明施工。 2.4.2.4设置专职文明施工管理人员,专门负责现场文明施工。2.4.3文明施工管理要点2.4.3.1施工现场应设置“七牌两图”(即工程概况牌、管理人员名单及电话牌、安全生产牌、文明施工牌、消防保卫牌、施工现场平面布置

36、图、项目组织机构图),要求字迹端正,位置明显,张挂牢固。2.4.3.2按59-99形象策划要求标准统筹对施工现场进行设计和规划,以确保文明工地的实现。施工现场要保持场容场貌整洁,物料堆放整齐,建筑垃圾集中堆放外运。各种料具要按施工总平面图位置放置施工区域与生活区域严格分形,危险区域要有醒目的安全警示标志。施工现场主要管理人员要佩载证明身份的证卡、袖标。2.4.3.3严格遵守有关消防、保卫方面的法令、法规,制定有关消防保卫管理制度,完善消防设施,消除事故隐患。佩带统一印制的出入证,加强现场保卫工作。2.4.4场区环境保护措施2.4.4.1施工现场临时道路用戈壁土铺设,这既给雨期施工带来很大的便利

37、,给工人提供了良好的工作环境,又防止了尘土、泥浆被带到场外,保护了周边环境,很大程度上加强了现场文明施工。2.4.4.2运输散装材料,车厢后封闭,避免撒落;砼运输车辆撒离现场前,派人用水将下料斗及车身冲洗干净。2.4.4.3设立专门的垃圾通道,派专人进行现场洒水,防止灰尘飞扬,保护周边空气清洁。2.4.4.4建立有效的排污设施,保证现场和周围环境整洁文明。2.4.4.5合理安排作业时间,在夜间避免进行噪声(55dB)较大的工作;采用进口低噪声振动器等设备,减少噪声。2.4.4.6施工期间灯光集中照射,避免灯光影响交通。2.4.4.7严格按市区有关环保规定执行。2.4.4.8搞好施工现场卫生施工

38、现场垃圾按指定的地点集中收集,并及时运出现场,时刻保持现场的文明。现场的厕所、排污沟及阴暗潮湿地带要经常进行消毒以防蚊蝇滋生。场施工道路要保持畅通与清洁,不得随意堆放物品,更不允许堆放杂乱物品或建筑垃圾。2.4.5场区宣传板、标识板在紧靠施工现场值班室边上方设一灯箱透光彩宣传板,在各工序作业点和加工间、材料堆放处均设标识板,标识板由公司统一制作,统一规格。2.4.6害虫控制方案2.4.6.1施工现场环境卫生应划区定点包干,紧持日常打扫与突击清扫相结合,制定切实可行的卫生制度。2.4.6.2控制和消灭蚊子滋生地,消除积水,填平无用垢坑沟。2.4.6.3消灭苍蝇滋生地,经常清扫现场早厕所,定期对厕

39、所进行消毒,要保持垃圾箱附近的环境清洁卫生。2.4.6.4现场食堂及民工住所应定期投放灭蟑螂药片。2.4.6.5施工现场应安放灭鼠笼或鼠夹,定期投放灭鼠药、粘鼠胶等,并定期检查,鼠药要妥善保管,防止误服。2.4.6.6现场办公室安放灭蚊蝇灯和粘蝇胶。3主要分部工程施工方案3.1基础施工: 3.1.1基础工程施工顺序: 定位放线验线挖土验槽基础支模板钢筋绑扎基础砼浇筑拆模防腐验收回填土夯实。 3.1.2按土方开挖和建筑物定位放线,撒出土方开挖灰线,报请规划部门进行验收通过,然后进行土方开挖的施工。 3.1.3土方开挖还应进行土方平衡计算,按照土方开挖图,计算出土方开挖量。 3.1.4根据现场自然

40、地坪和设计高程,结合基础的回填断面计算出土方的回填量,两者进行平衡测算,符合设计要求的可回填的土方,可就地堆放,多余的土方考虑外运,减少不必要来回倒运的损失。 3.1.5土方开挖时,应由专职技术人员统一指挥,并配备相应人数的工人配合机械,进行人工修整铲平。挖土至一定深度,现场技术人员随时测量其水准高度防止超挖,而影响原地基质量。 3.1.6为了保证基底高程符合设计要求,清底时先用水准议按高程基准点,测至基坑,敲上水平高程控制小桩,人工修整清底时就可按控制小桩来控制其基底高程。 3.1.7土方开挖为一次开挖,采用人工清土。基坑边坡按规定放坡。 3.1.8回填前首先清除基坑内的杂物垃圾,通过现场监

41、理工程师进行隐蔽验收。 3.1.9按要求的土质进行分层回填、夯打密实,每层填土厚度应控制在200250以内,每层填土夯打不少于4遍,并派专人监督。 3.1.10回填夯打时要注意,防止损坏基础墙体。3.2主体工程施工方案3.2.1测量方案3.2.1.1主体施工放线经纬仪设放在地面坐标上,垂直对准龙门桩上的轴线点。在基础上依此投测出各轴线位置线。3.2.1.2标高测量从给定的0.00标高点,作为永久水准点,把0.00标高引到建筑群上或电杆上,做好明显标记,以便施工时效对标高及高程传递。3.2.2主体结构施工主体结构为现浇砼结构,因此施工的关键工序应是模板、钢筋、砼工程。对砌体工程应注意砌体与柱的拉

42、结和砂浆强度及砌筑质量。3.2.2.1模板工程:以采用钢模板为主。3.2.2.1.1模板施工前的准备工作:进行中心线和位置的放线,引测建筑物构造柱和墙轴线,按施工图用墨线弹出柱模内边线和中心线,以便于模板安装和校正。做好标高测量工作,用水准仪把建筑物水平标高,根据实际标高的要求引测,保证模板安装质量。对所需用的模板及配件逐项检查,变形和未经修复的不得使用。向班组做好技术交底。模板应涂刷脱模剂,严禁使用废机油。做好施工机具及辅助材料的准备,木条、橡皮条、油灰或粘胶纸,及以模板嵌缝,防止板缝漏浆;用于保护模板,便于脱模。3.2.2.1.2模板的支设安装:按配板进行布置排列模板,并保证模板系统的整体

43、稳定。配件必须装插牢固,支柱及斜撑下部应支承在平整、坚实,并有足够的受压面积上。将予埋件、予留洞的位置留准确,并要安设牢固。支柱及所设的水平撑及剪刀撑,应经计算设计按构造与整体稳定性布置。3.2.2.1.3模板安装时,应符合下列要求:同一条拼缝上的U型卡子,不宜向同一方向卡紧。钢楞宜采用整根杆件,接头应错开设置,搭接长度不应少于200mm在模板上使用的电动工具,应采用电缆软线、且不得有接头或破损。登高作业时,各种配件应放在工具箱或工具袋中,严禁放在模板或脚手架上;各种工具应系挂在操作人员身上或放在工具袋内,不得掉落。在安装柱模时,应随时用支撑固定,防止倾覆。安装柱模板时,高度已超过2.0米,须

44、搭临时脚手架,除操作人员外,周围不得站人,在安装2.5米以上模板时,操作人员应挂上安全带。拆模板时,上下应有人接应,随拆随运转。并把活动部件固定牢靠,严禁堆入在脚手板上和抛掷。柱在安装模板前,应将柱底部、马牙槎上、墙体拉结筋上挂的砌筑灰浆彻底清理并冲洗干净。3.2.2.1.4活动模板:在复核梁底标高、轴线位置无误后,搭设和调平模板支架,固定模楞和卡具,再在横楞铺设梁底板拉线直,并用钩头螺栓与钢楞固定,拼接角模。在钢筋绑扎完成,安装并固定两侧模板。按设计要求,梁4M时,模板按跨度的2%起拱,悬臂构件悬挑长度的5%起挑,且起挑高度不小于20mm。3.2.2.1.5模板安装允许偏差:轴线位移5mm、

45、墙柱梁截面尺寸+4 -5mm、每层3mm、相邻两板表面度低差2mm、表面平整度5mm,预理管预留孔中心线位移3mm,预留洞中心线位移10mm、预留截面内部尺寸+10mm3.2.2.1.6模板的拆除:侧模板拆除应以保证砼表面及棱角不受损坏,一般砼强度应大于1.2n/mm2。底模的拆除应按砼结构工程施工质量验收规范(GB5033-2002)的相关规定执行。模板拆除顺序应遵循“先支后拆、后支先拆;先非承重部位、后承重部位及自上而下”的原侧。拆模时,严禁用大锤和撬棍硬砸硬撬。拆模时,操作人员应站在安全处,拆模区域应设警戒线和警示标志,禁止通行,以免发生安全事故,待该片(段)模板全部拆除后,方准将模板、配件、支架等运出堆放。拆下的模板、配件等,严禁抛掷,要有人接应传递,按指定地点堆放,并做到及时清理、维修和涂刷隔离剂,以备待用。3.2.2.1.7模板的运输、维修和保管。不同规格的模板严禁混装混

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
