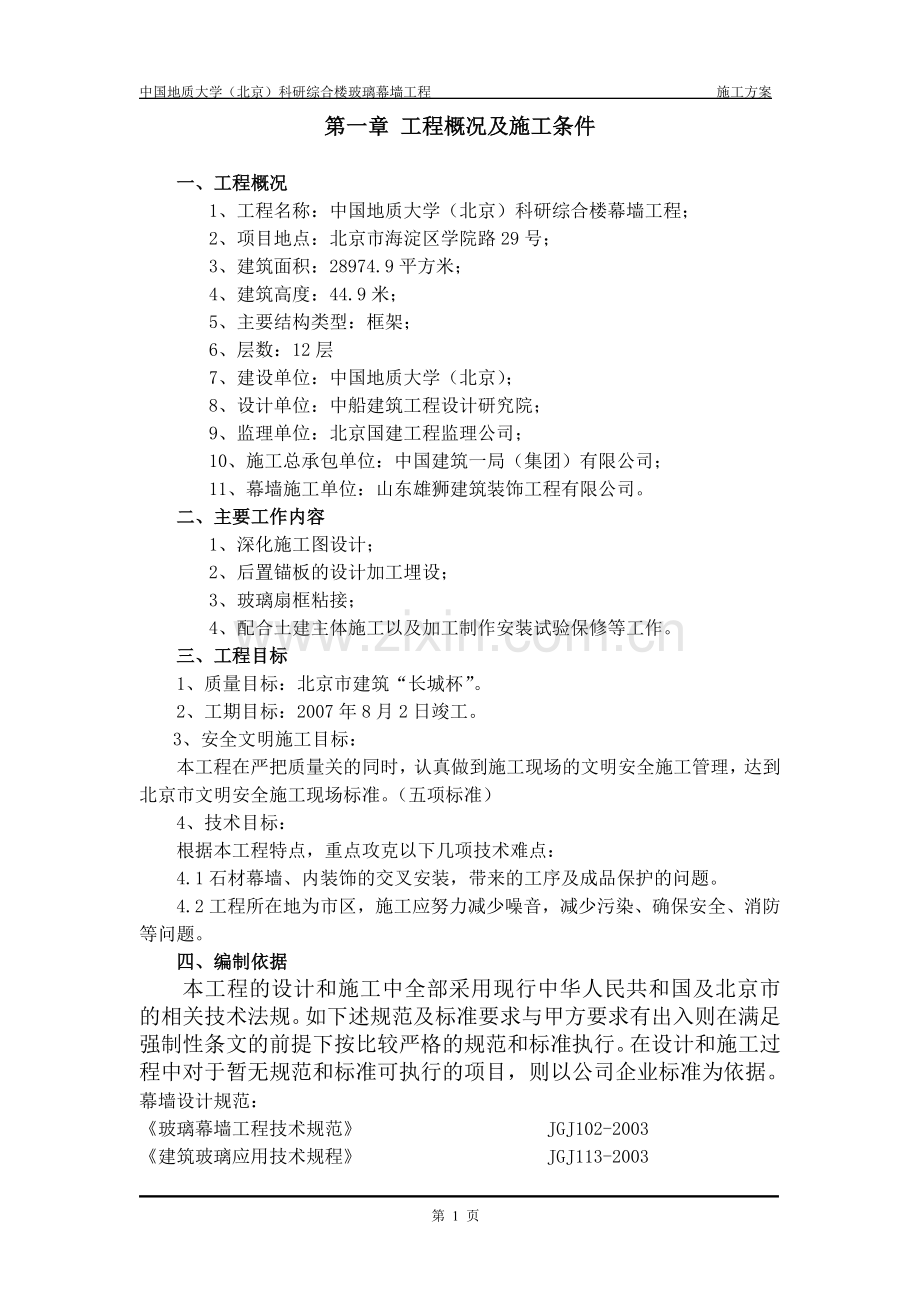

中国地质大学(北京)科研综合楼玻璃幕墙工程 施工方案
第一章 工程概况及施工条件
一、工程概况
1、工程名称:中国地质大学(北京)科研综合楼幕墙工程;
2、项目地点:北京市海淀区学院路29号;
3、建筑面积:28974.9平方米;
4、建筑高度:44.9米;
5、主要结构类型:框架;
6、层数:12层
7、建设单位:中国地质大学(北京);
8、设计单位:中船建筑工程设计研究院;
9、监理单位:北京国建工程监理公司;
10、施工总承包单位:中国建筑一局(集团)有限公司;
11、幕墙施工单位:山东雄狮建筑装饰工程有限公司。
二、主要工作内容
1、深化施工图设计;
2、后置锚板的设计加工埋设;
3、玻璃扇框粘接;
4、配合土建主体施工以及加工制作安装试验保修等工作。
三、工程目标
1、质量目标:北京市建筑“长城杯”。
2、工期目标:2007年8月2日竣工。
3、安全文明施工目标:
本工程在严把质量关的同时,认真做到施工现场的文明安全施工管理,达到北京市文明安全施工现场标准。(五项标准)
4、技术目标:
根据本工程特点,重点攻克以下几项技术难点:
4.1石材幕墙、内装饰的交叉安装,带来的工序及成品保护的问题。
4.2工程所在地为市区,施工应努力减少噪音,减少污染、确保安全、消防等问题。
四、编制依据
本工程的设计和施工中全部采用现行中华人民共和国及北京市的相关技术法规。如下述规范及标准要求与甲方要求有出入则在满足强制性条文的前提下按比较严格的规范和标准执行。在设计和施工过程中对于暂无规范和标准可执行的项目,则以公司企业标准为依据。
幕墙设计规范:

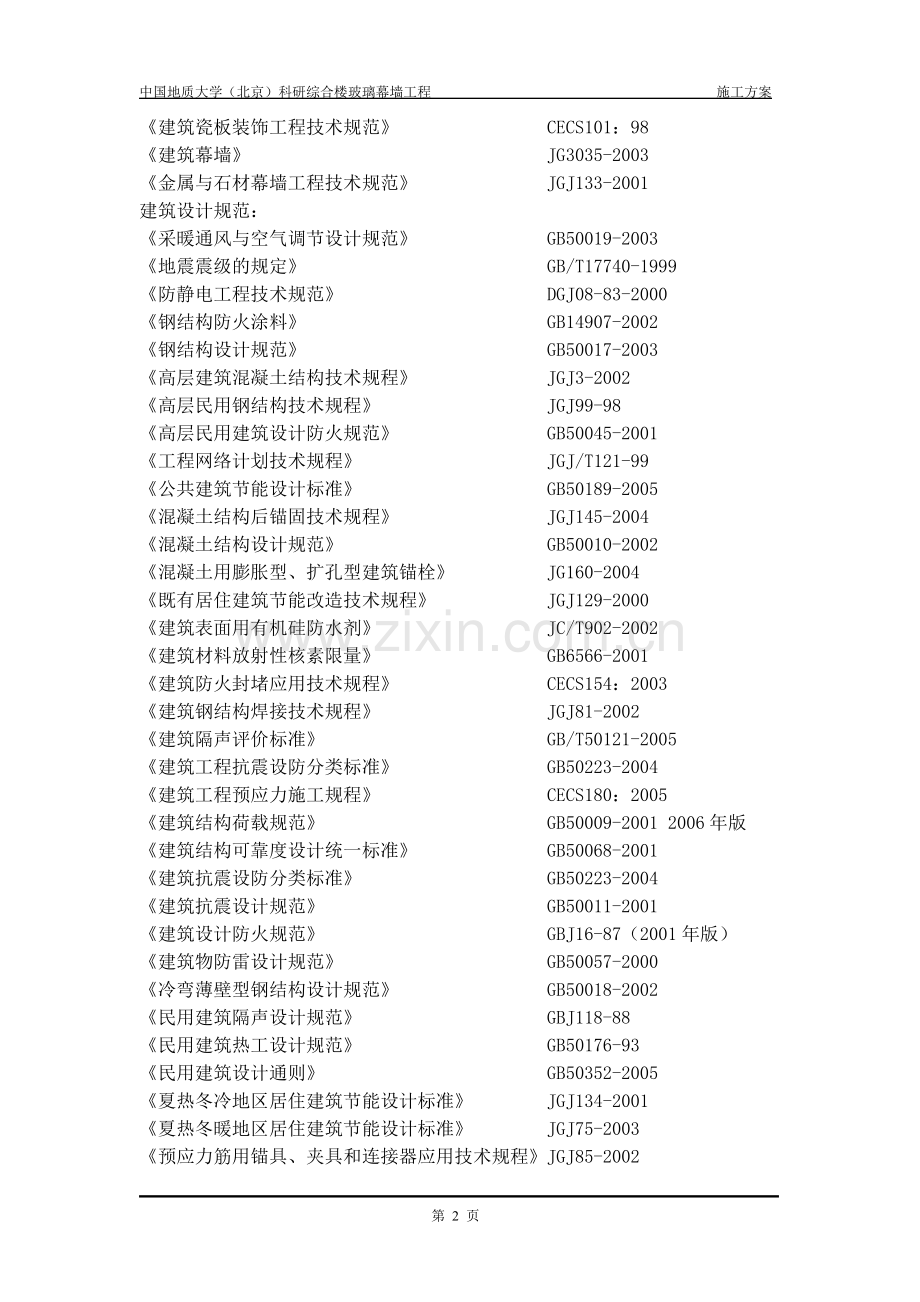

《玻璃幕墙工程技术规范》 JGJ102-2003
《建筑玻璃应用技术规程》 JGJ113-2003
《建筑瓷板装饰工程技术规范》 CECS101:98
《建筑幕墙》 JG3035-2003
《金属与石材幕墙工程技术规范》 JGJ133-2001
建筑设计规范:
《采暖通风与空气调节设计规范》 GB50019-2003
《地震震级的规定》 GB/T17740-1999
《防静电工程技术规范》 DGJ08-83-2000
《钢结构防火涂料》 GB14907-2002
《钢结构设计规范》 GB50017-2003
《高层建筑混凝土结构技术规程》 JGJ3-2002
《高层民用钢结构技术规程》 JGJ99-98
《高层民用建筑设计防火规范》 GB50045-2001
《工程网络计划技术规程》 JGJ/T121-99
《公共建筑节能设计标准》 GB50189-2005
《混凝土结构后锚固技术规程》 JGJ145-2004
《混凝土结构设计规范》 GB50010-2002
《混凝土用膨胀型、扩孔型建筑锚栓》 JG160-2004
《既有居住建筑节能改造技术规程》 JGJ129-2000
《建筑表面用有机硅防水剂》 JC/T902-2002
《建筑材料放射性核素限量》 GB6566-2001
《建筑防火封堵应用技术规程》 CECS154:2003
《建筑钢结构焊接技术规程》 JGJ81-2002
《建筑隔声评价标准》 GB/T50121-2005
《建筑工程抗震设防分类标准》 GB50223-2004
《建筑工程预应力施工规程》 CECS180:2005
《建筑结构荷载规范》 GB50009-2001 2006年版
《建筑结构可靠度设计统一标准》 GB50068-2001
《建筑抗震设防分类标准》 GB50223-2004
《建筑抗震设计规范》 GB50011-2001
《建筑设计防火规范》 GBJ16-87(2001年版)
《建筑物防雷设计规范》 GB50057-2000
《冷弯薄壁型钢结构设计规范》 GB50018-2002
《民用建筑隔声设计规范》 GBJ118-88
《民用建筑热工设计规范》 GB50176-93
《民用建筑设计通则》 GB50352-2005
《夏热冬冷地区居住建筑节能设计标准》 JGJ134-2001
《夏热冬暖地区居住建筑节能设计标准》 JGJ75-2003
《预应力筋用锚具、夹具和连接器应用技术规程》JGJ85-2002
铝材规范:
《变形铝及铝合金化学成份》 GB/T3190-1996
《建筑用隔热铝型材-穿条式》 JG/T175-2005
《建筑用铝型材、铝板氟碳涂层》 JC133-2000
《铝合金建筑型材第1部分基材》 GB5237.1-2004
《铝合金建筑型材第2部分阳极氧化、着色型材》 GB5237.2-2004
《铝合金建筑型材第3部分电泳涂漆型材》 GB5237.3-2004
《铝合金建筑型材第4部分粉末喷涂型材》 GB5237.4-2004
《铝合金建筑型材第5部分氟碳漆喷涂型材》 GB5237.5-2004
《铝合金建筑型材第6部分隔热型材》 GB5237.6-2004
《铝合金建筑型材》 GB/T5237-2004
《铝及铝合金彩色喷涂层》 YS/T431-2000
《铝及铝合金彩色涂层板、带材》 YS/T431-2000
《铝及铝合金轧制板材》 GB/T3880-1997
《铝型材截面几何参数算法及计算机程序要求》 YS/T437-2000
《有色电泳涂漆铝合金建筑型材》 YS/T459-2003
金属板及石材规范:
《干挂饰面石材及其金属挂件》 JC830.1、2-2005
《建筑装饰用微晶玻璃》 JC/T872-2000
《铝幕墙板板基》 YS/T429.1-2000
《铝幕墙板氟碳喷漆铝单板》 YS/T429.2-2000
《铝幕墙板》 YS/T429-2001
《铝塑复合板》 GB/T17748-1999
《铝塑复合板用铝带》 YS/T432-2000
《天然板石》 GB/T18600-2001
《天然大理石荒料》 JC/T202-2001
《天然大理石建筑板材》 GB/T19766-2005
《天然花岗石荒料》 JC/T204-2001
《天然花岗石建筑板材》 GB/T18601-2001
玻璃规范:
《镀膜玻璃第二部分低辐射镀膜玻璃》 GB/T18915.2-2002
《镀膜玻璃第一部分阳光控制镀膜玻璃》 GB/T18915.1-2002
《浮法玻璃》 GB11614-1999
《钢化玻璃》 GB/T9963-1998
《夹层玻璃》 GB9962-1999
《建筑用安全玻璃第2部分钢化玻璃》 GB15763.2-2005
《建筑用安全玻璃防火玻璃》 GB15763.1-2001
《幕墙用钢化玻璃与半钢化玻璃》 GB17841-1999
《普通平板玻璃》 GB4871-1995
《热反射玻璃》 JC693-1998
《热弯玻璃》 JC/T915-2003
《压花玻璃》 JC/T511-2002
《中空玻璃》 GB/T11944-2002
《着色玻璃》 GB/T18701-2002
钢材规范:
《不锈钢棒》 GB/T1220-1992
《不锈钢和耐热钢冷扎带钢》 GB/T4239-1991
《不锈钢冷加工钢棒》 GB/T4226-1984
《不锈钢冷扎钢板》 GB/T3280-1992
《不锈钢热扎钢板》 GB/T4237-1992
《不锈钢热扎钢带》 GB/T5090-1985
《不锈钢丝》 GB/T4240-93
《不锈钢丝绳》 GB9944-88
《不锈钢小直径无缝钢管》 GB/T3090-2000
《低合金钢焊条》 GB/T5118-1995
《低合金高强度结构钢》 GB/T1591-1994
《钢丝绳铝合金压制接头》 GB6946-1993
《高耐候结构钢》 GB/T4171-2000
《高碳铬不锈钢丝》 YB/T096—1997
《焊接结构用耐候钢》 GB/T4172-2000
《合金结构钢》 GB/T3077-1999
《结构用无缝钢管》 JBJ102
《金属覆盖层钢铁制品热镀锌层技术要求》 GB/T13912-1992
《冷拔异形钢管》 GB/T3094-2000
《碳钢焊条》 GB/T5117-1995
《碳素结构钢》 GB/T700-1988
《碳素结构和低合金结构钢热轧薄钢板及钢带》 GB/T912-1989
《碳素结构和低合金结构钢热轧厚钢板及钢带》 GB/T3274-1988
《优质碳素结构钢》 GB/T699-1999
《预应力筋用锚具、夹具和连接器》 GB/T14370-2000
胶类及密封材料规范:
《丙烯酸酯建筑密封膏》 JC484-1992
《玻璃幕墙接缝用密封胶》 JC/T882-2001
《彩色钢板用建筑密封胶》 JC/T884-2001
《彩色涂层钢板用建筑密封胶》 JC/T884-2001
《丁基橡胶防水密封胶粘带》 JC/T942-2004
《干挂石材幕墙用环氧胶粘剂》 JC887-2001
《工业用橡胶板》 GB/T5574-1994
《硅酮建筑密封膏》 GB/T14683-2003
《硅酮建筑密封胶》 GB/14683-2003
《混凝土接缝用密封胶》 JC/T881-2001
《建筑窗用弹性密封剂》 JC485-1992
《建筑密封材料试验方法》 GB/T13477.1~20-2002
《建筑用防霉密封胶》 JC/T885-2001
《建筑用硅酮结构密封胶》 GB16776-2005
《建筑用岩棉、矿渣棉绝热制品》 GB/T19686-2005
《建筑用硬质塑料隔热条》 JG/T174-2005
《建筑装饰用天然石材防护剂》 JC/T973-2005
《聚氨酯建筑密封胶》 JC/T482-2003
《聚硫建筑密封胶》 JC483-1992
《绝热用岩棉、矿棉及其制品》 GB/T11835-98
《硫化橡胶或热塑性橡胶撕裂强度的测定》 GB/T529-1999
《幕墙玻璃接缝用密封胶》 JC/T882-2001
《石材幕墙接缝用密封胶》 JC/T883-2001
《石材用建筑密封胶》 JC/T883-2001
《橡胶袖珍硬度计压入硬度试验方法》 GB/T530-1999
《修补用天然橡胶胶粘剂》 HGT3318-2002
《中空玻璃用弹性密封胶》 JC/T486-2001
《中空玻璃用丁基热熔密封胶》 JC/T914-2003
门窗及五金件规范:
《闭门器》 GB/T9305-1988
《抽芯锚钉技术条件》 GB12619-90
《地弹簧》 GB/T9296-1988
《封闭型沉头抽芯铆钉》 GB/T12616-2004
《封闭型平圆头抽芯铆钉》 GB/T12615-2004
《紧固件螺栓和螺钉》 GB/T5277-1985
《紧固件公差螺栓、螺钉、螺柱和螺母》 GB/T3103.1-2002
《紧固件机械性能不锈钢螺母》 GB3098.15-2000
《紧固件机械性能不锈钢螺母》 GB/T3098.15-2000
《紧固件机械性能不锈钢螺栓、螺钉、螺柱》 GB/T3098.6-2000
《紧固件机械性能抽芯铆钉》 GB/T3098.19-2004
《紧固件机械性能螺母、粗牙螺纹》 GB/T3098.2-2000
《紧固件机械性能螺母、细牙螺纹》 GB/T3098.4-2000
《紧固件机械性能螺栓、螺钉和螺柱》 GB/T3098.1-2000
《紧固件机械性能自攻螺钉》 GB/T3098.5-2000
《紧固件机械性能》 GB/T3098.1~20-2000
《紧固件术语盲铆钉》 GB/T3099-2004
《铝合金窗》 GB/T8479-2003
《铝合金窗不锈钢滑撑》 GB/T9300-1988
《铝合金窗撑挡》 GB/T9299-1988
《铝合金窗锁》 GB/T9302-1988
《铝合金门》 GB/T8478-2003
《铝合金门插销》 GB/T9297-1988
《铝合金门窗工程设计、施工及验收规范》 DBJ15-30-2002
《铝合金门窗拉手》 GB/T9301-1988
《铝合金门窗型材粉末静电喷涂层技术条件》 JG/T30451-1998
《铝合金门锁》 GB/T9303-1988
《螺纹紧固件应力截面积和承载面积》 GB/T16823.1-1997
《平开铝合金窗执手》 GB/T9298-1988
《十字槽盘头螺钉》 GB/T818-2000
《推拉铝合金门窗用滑轮》 GB/T9304-1988
相关物理性能级测试方法:
《玻璃幕墙工程质量检验标准》 JGJ/T139-2001
《玻璃幕墙光学性能》 GB/T18091-2000
《采暖居住建筑节能检验标准》 JGJ132-2001
《钢结构工程施工质量验收规范》 GB50205-2001
《混凝土结构工程施工质量验收规范》 GB50204-2002
《建筑防水材料老化试验方法》 GB/T18244-2000
《建筑幕墙风压变形性能测试方法》 GB/T15227-94
《建筑幕墙抗震性能振动台试验方法》 GB/T18575-2001
《建筑幕墙空气渗透性能测试方法》 GB/T15226-94
《建筑幕墙平面内变形性能检测方法》 GB/T18250-2000
《建筑幕墙物理性能分级》 GB/T15225-94
《建筑幕墙雨水渗透性能测试方法》 GB/T15228-94
《建筑外窗保温性能分级及检测方法》 GB/T8484-2002
《建筑外窗采光性能分级及检测方法》 GB/T11976-2002
《建筑外窗抗风压性能分级及检测方法》 GB/T7106-2002
《建筑外窗空气隔声性能分级及检测方法》 GB/T8485-2002
《建筑外窗气密性能分级及检测方法》 GB/T7107-2002
《建筑外窗水密性能分级及检测方法》 GB/T7108-2002
《建筑装饰工程施工质量验收规范》 GB50210-2001
《金属材料室温拉伸试验方法》 GB/T228-2002
第二章 施工部署
一、施工策划
指导方针:质量至上,安全第一,优化总体配置,确保合同工期,保质量保信誉的完成施工任务。
根据本工程工程量大、工期紧、技术含量高的特点,幕墙施工安排的总体思路是“加大管理力度,提高管理层次,提前准备,提前试验,全面铺开,面面独立,分段流水,层层把关,保证材料供应,加强质量管理,确保一次到位”。
当施工中出现交叉作业时,服从业主、监理的统一协调、安排及时调整施工计划。使整个工程施工能同步进行,不影响整个工程的总工期。
1、总体工艺流程
材料准备 测量放线 深化施工图设计 材料的加工
制作 幕墙的施工 竣工
2、施工顺序
幕墙龙骨架安装从下往上,玻璃从上向下安装;玻璃安装采用外脚手架施工,因安全需要,外脚手架随外层玻璃安装、密封胶嵌缝由上至下而逐步拆除。
3、流水施工措施
根据工程平面分布、位置和各立面结构特点,分为两个施工区,即北立面、南立面区。两个区按不同的施工阶段划分施工段。分别组织流水施工与平行施工。根据幕墙施工的特点,各区内按洞口划分施工段。
幕墙主要分为两个阶段,即龙骨安装阶段和面材安装阶段。根据施工段的划分和各立面幕墙结构特点,在不同施工阶段进行不同的安排。
4、与其它专业交叉施工方法
基本原则是互不妨碍,互不影响,交叉施工确保工程进度。
4.1.与外墙石材的交叉施工:内部协调统一管理。
4.2与内装饰的交叉施工:与内装饰施工按计划进行协调施工,确保其穿插安装时间。
4.3与外架搭设配合施工,因外架与主体结构的连接将影响到竖框与横梁的施工,因此由专职架子工根据施工进度进行配合,做到既不影响玻璃幕墙安装又不影响脚手架使用安全。
二、进度计划及保证措施
1、进度计划
自2007年5月25日起,至2007年8月2日竣工,共计70天日历日。
详见附件:中国地质大学(北京)科研综合楼玻璃幕墙施工进度计划
2、主要控制节点
2.1.幕墙深化设计的完成日:也就是深化设计图纸通过业主,结构师认可日,意味着图纸设计成果将转化为物质成果。
2.2.加工周期较长的主要材料订单:指玻璃的提交日期。
2.3.玻璃到达现场的日期。
2.4.最后一批玻璃到达现场的日期。
3、保证措施
3.1严格进行计划管理
3.1.1根据本项目的工程、特点及难点,安排合理的施工流程和施工顺序,尽可能提供施工作业面,使各分项工程可交叉进行。
3.1.2在工程开工前一周内,向业主、监理提供幕墙施工总进度计划。总进度计划中应包括深化设计工作、现场安装工作、后场准备工作及各种采购和试验工作。总进度计划经监理审查后,报业主审批。经审批的总进度计划作为幕墙施工各阶段进度控制依据,项目部均应严格按计划实施。
3.1.3在各工序持续时间的安排上将根据以往同类工序的经验,结合本工程的特点,留有一定的余地,并充分征求有关方面意见加以确定。
3.1.3总计划分解成旬、周作业计划,以做到以周保旬、以旬保总体计划的工期保证体系。项目部每周将工作计划上报监理和业主,并每周核对工程进度是否与计划一致,如有不符,则应查清原因,及时补救。
3.1.4根据确定的进度检查日期,及时对实际进度进行检查,并据此做出各期进度控制点,及时利用微机对实际进度与计划进度加以分析、比较、及时对计划加以调整,在具体实施时牢牢抓住关键工序及设定的各控制点两个关键点,一旦发生关键工序进度滞后,则及时采取增加投入或适当延长日作业时间等行之有效的方法加以调整。
3.2加快开工前工作进度
3.2.1加快施工图深化进度,提高深化设计深度
3.2.2充分做好材料准备工作,保证材料供应
3.2.3提前做好试验检测工作,从工艺和试验上保证工期。
3.3全面铺开工作面,从人力上给予保障
3.3.1本工程工期紧,工作面较多,为确保工期,按工作面划分施工段,保证“全面突击,各个击破,全面完成”的战略指导思想。
3.3.2充分发挥大型企业的人才优势。
我们将充分发挥大型企业集团的人才优势,在本项目配备具有同类型工程施工经验的业务精、技术好、能力强的项目管理班子及满足各工种工艺技能要求的足够数量的技术工人。设置适合本工程特点的组织机构及各种岗位,制定各种规章制度,以确保机构正常运行,从而做到在人员数量、素质、机构设置、制度建设等方面加以保证。
3.3.3高素质劳动力队伍
本工程质量要求高,工期紧,施工中必须有效地组织好各专业施工队伍,选择素质好、技术水平高、有类似工程施工经验的施工队伍上岗操作,避免因返工耽误工期。为此,将配备充足的施工队伍。
3.4组织强大的技术力量攻关,从技术上确保工期
3.4.1由技术部,负责本工程深化设计、零星设计、试验检测和施工关键工序技术控制和保障。同时负责幕墙单元结构体系试验等关键技术问题。
3.4.2攻克施工技术难关
针对本工程特点,我们在充分发挥技术优势的同时,并加强与业主、设计、监理等各方面的联系,事前以本工程的实施难点、关键点加以分析、研究,充分理解设计意图;根据本工程的结构特点提出能保证质量、满足设计要求,又能缩短工期的施工方案,并根据施工方案制定各工序的作业指导书,对参与实施人员提前进行有针对性的技术再培训及各项工艺的前期设计、试验工作,从而做到在技术上加以保证。
3.4.3积极应用新技术,优化施工方案。
3.4.4与设计配合优化各连接节点,简化安装程序。
3.5严格按照ISO9001质量管理体系进行运作
严格按照ISO9001质量管理体系进行运作,确保各项施工及管理工作顺利进行。
3.5.1严格执行技术交底和图纸会审制度,将设计变更减少至最低限度。
3.5.2严格按照质量体系和业主、监理要求进行材料采购,杜绝出现材料不合格现象造成返工,确保材料、构件、设备保质保量按计划到位。
3.5.3施工中根据施工进度计划,编制工程材料、构件及相关设备需用量计划,作为定货、备料、供料和确定仓库、堆场面积及组织运输的依据。按计划分批进场,并作好进场验收、发放和保管工作。
3.5.4严格质量管理,确保一次成优,提高工作效率。
根据设计图和规范的要求,制定各工序的操作规程和质量标准,并在施工中严格执行,确保一次达到优良标准。
工序间交接实现完善的自检、交接检手续,后续工序为紧前工序的检查者和接收者,做到责任明确,手续齐全,质量跟踪记录完整。
3.6采取有效措施,控制影响工期的因素
为保证该工程项目能按计划顺利、有序地进行,并达到预定的目标,必须对有可能影响工程按计划进行的因素进行分析,事先采取措施,尽量缩小实际进度与计划进度的偏差,实现对项目工期的控制。影响该项目进度的主要因素有计划因素、人员因素、技术因素、材料和设备因素、机具因素、气候因素等,对于上述影响工期的诸多因素,我们将按事前、事中、事后控制的原则,分别对这些因素加以分析、研究,制定对策,以确保工程按期完成。
三、施工准备
1、施工技术准备
1.1.工程设计:根据招标文件中设计要求和说明按照本施工方案中的编制依据组织专业技术人员对玻璃幕墙进行专业设计。
1.2.熟悉与审查施工图纸
1.2.1.审查设计图纸是否齐全;审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各部分之间有无矛盾和错误;
1.2.2.对建筑图、结构图与石材工程设计施工图纸在几何尺寸、坐标、标高、说明等方面是否一致,技术要求是否正确;
1.2.3.审查玻璃幕墙工程的生产工艺流程的技术要求,掌握土建施工质量是否满足玻璃幕墙工程施工的要求;
1.2.4.复核结构墙体各组件的强度,刚度和稳定性是否满足要求;审查玻璃幕墙工程设计图纸中的工程复杂、施工难度大和技术要求高的分项,明确现有施工技术水平和管理水平能否满足工期和质量要求,拟采取可行的技术措施加以保证;
1.2.5.明确工期,分期分批施工或交付使用的顺序和时间;明确工程所用的主要材料、设备的数量、规格、来源和供货日期;
1.3.测量准备
现场实测量原结构实际尺寸为施工图设计提供数据,并把测量误差消除在施工之前,为材料准确加工提供精确数据。
2、施工人员的准备
2.1、玻璃幕墙工程施工人员名单
拟投入的主要施工管理人员表
名 称
姓 名
职 称
职责
项目经理
常久磊
工程师
项目管理
技术负责人
王江
工程师
技术负责人
质检负责人
田伟
助理工程师
质检
材料负责人
高鑫
助理工程师
材料管理
安全负责人
鲁文新
工程师
安全管理
2.2、劳动力计划
本工程计划投放施工队员(玻璃幕墙组)20人,分为两个班组(南、北立面),两班组之间互相协调,互相配合。
劳动力计划表
单位:人
工 种
按工程施工阶段投入劳动力情况
测量
放线
后置埋件找补
龙骨
安装
防雷防火安装
玻璃
安装
打胶
清理
测量员
4
4
4
4
4
-
-
电工
1
1
1
1
1
-
-
电焊工
-
-
4
4
-
-
-
安装技工
-
8
8
8
8
-
-
打胶工
-
-
-
-
-
8
-
辅助工
4
4
3
3
3
4
4
3、主要机械投入
主要施工机械设备表
序号
机械或设备名称
型号规格
数量
国别产地
制造年份
备注
1
自动安平水准仪
仿威尔斯
1台
天津
2002
2
激光经纬仪
J2-1
2台
北京
2002
4
双头斜榫切割机
KT-363A
1台
顺德
2006
5
电锤
喜利德牌
4台
德国
2006
6
视窗型扭力板手
MOT200N
4台
国产
2003
7
扭矩扳手
6台
国产
2003
8
氩弧焊电焊机
2台
国产
2004
9
直流氩弧焊机
T1G-180S
2台
武汉
2004
10
交流焊机
BX1-500
4台
国产
2004
11
冲击钻
BUSH
10台
国产
2006
12
AME单头锯
550SCA
1台
意大利
2005
13
双头锯
TD330-D
1台
国产
2005
14
斜切割机
255M/M
2台
国产
2005
15
铝材切割机
2400B,255M/M
3台
国产
2005
16
铝材切割机
251
1台
国产
2005
17
钻铣床
ZX-20
1台
国产
2005
18
电刨
3把
国产
2005
4、主要材料准备
4.1玻璃部分
采用6+9A+6中空钢化玻璃,品牌为秦皇岛耀华。
4.2铝合金型材
4.2.1铝合金型材均应符合LD31RCS铝合金的机械性能的要求,即受拉和受压强度≥85.5N/mm2,受剪强度≥49.6N/mm2。型材表面平滑,色泽均匀,不得有明显的流痕、皱纹、气泡、裂纹、划痕和夹杂物。由模具造成的纵向挤压痕深度不得超过0.05mm。
4.2.2所有室外铝合金材料表面需进行阳极氧化处理,漆膜厚度应≥15μm。
4.2.3表面光泽度在60度,压痕硬度:≥80
4.2.4在使用10%盐酸或碱性建筑用砂浆试验15分钟后,涂层无起皮、失粘或外观发生变化的现象。
4.2.5铝合金型材壁厚度受力构件≥3.0mm,非受力构件≥1.2mm
4.3 结构胶及密封胶
结构胶及密封胶选用浙江凌志“金鼠牌”,所有产品必须有生产厂家出具的粘结性、相容性的试验合格报告和质量保险年限保证书。应采用高模数中性胶、有良好粘着力和延伸率、抗气候变化、抗太阳紫外线破坏、抗撕裂和耐老化数据等。
4.3.1密封胶必须经过国家指定的检验,证实符合设计要求后才能使用。
4.3.2密封胶的颜色须经业主、设计院确定后方可使用。
4.4 密封垫和密封胶条
4.4.1密封垫和密封胶条采用黑色高密度的三元乙丙橡胶(EPDM)制品,并符合国家现行标准GB10711的有关规定。
4.4.2密封垫挤压成块,密封胶条挤压成条,邵氏硬度为70±5,并具有20%至35%的压缩度。
4.4.3铝合金之间以及铝合金与钢结构连接处采用折叠形的三元乙丙橡胶条作防水嵌缝,接头处进行硫化处理。橡胶条邵氏硬度为70±5、延伸率≥200%、抗拉强度≥11Mpa,并应具有良好的抗臭氧及紫外光性能,能耐-50℃~150℃的温度,耐老化年限不少于30年。
4.5不锈钢材
4.5.1所有锚件和构件除有特别要求外,均为不锈钢材料,每一螺帽和螺栓均配备不锈钢弹簧垫圈。
4.5.2玻璃幕墙采用的不锈钢材符合有关的国家规定。
4.6普通钢材
玻璃幕墙钢连接件村质为Q235-B.F,钢材表热浸锌处理,镀锌层厚度≥45µm钢材应符合中国国家现行标准《碳素结构钢》GB700和《低合金高强度结构钢》GB1597中的有关规定。
工程主要用材表
材料名称
规 格
备 注
玻璃
6+9A+6
秦皇岛耀华
铝型材
140系列
曲阜远东
预埋件
200x300
镀锌
连接钢角码
L100x63x6
镀锌
立柱螺栓
M12x90
不锈钢
硅酮结构胶
浙江凌志“金鼠牌”
硅酮耐侯胶
浙江凌志“金鼠牌”
第三章 加工工艺、施工方法及措施
一、铝合金型材加
