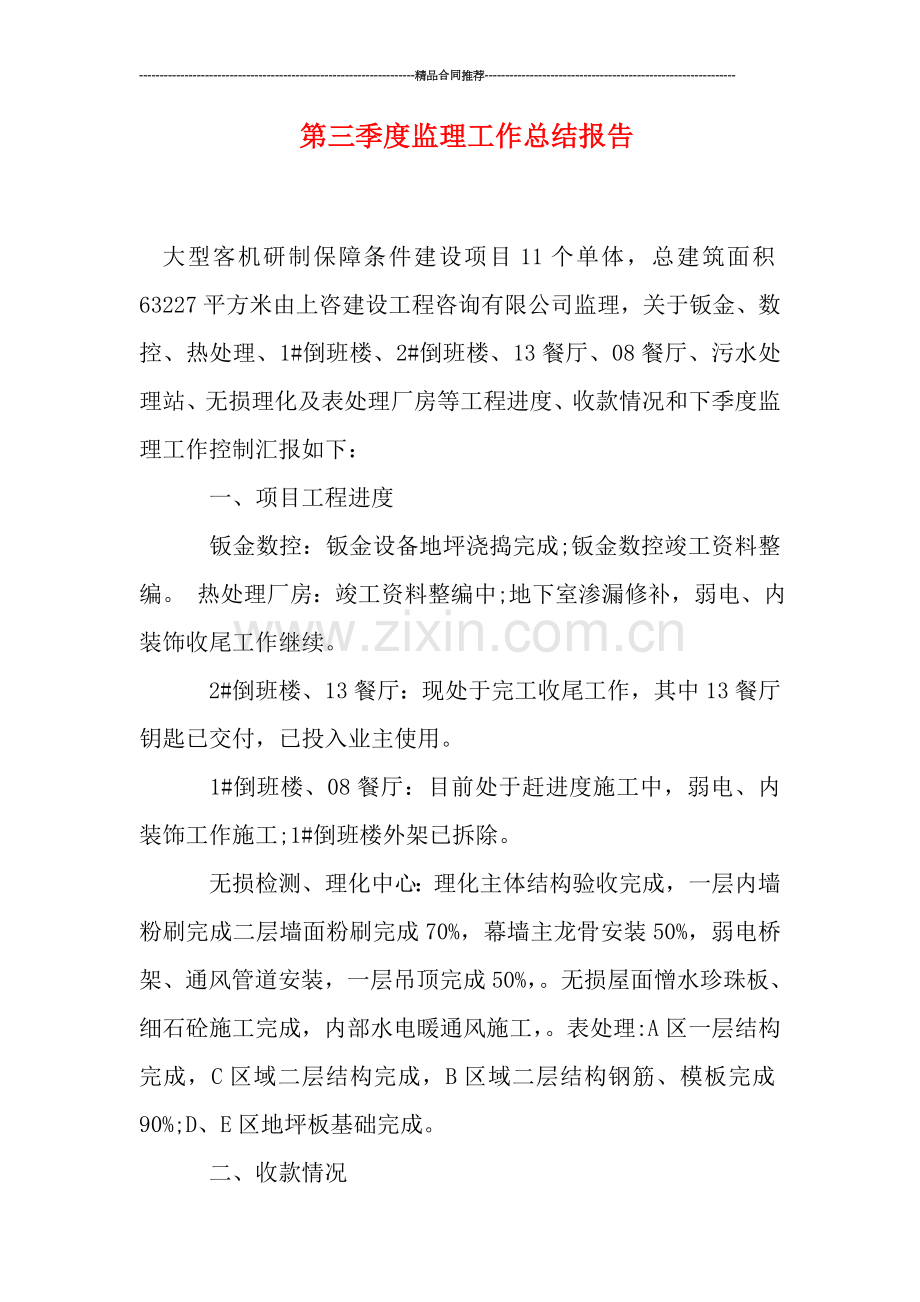

1、-精品合同推荐- 第三季度监理工作总结报告大型客机研制保障条件建设项目11个单体,总建筑面积63227平方米由上咨建设工程咨询有限公司监理,关于钣金、数控、热处理、1#倒班楼、2#倒班楼、13餐厅、08餐厅、污水处理站、无损理化及表处理厂房等工程进度、收款情况和下季度监理工作控制汇报如下:一、项目工程进度钣金数控:钣金设备地坪浇捣完成;钣金数控竣工资料整编。 热处理厂房:竣工资料整编中;地下室渗漏修补,弱电、内装饰收尾工作继续。2#倒班楼、13餐厅:现处于完工收尾工作,其中13餐厅钥匙已交付,已投入业主使用。1#倒班楼、08餐厅:目前处于赶进度施工中,弱电、内装饰工作施工;1#倒班楼外架已拆除

2、。无损检测、理化中心:理化主体结构验收完成,一层内墙粉刷完成二层墙面粉刷完成70%,幕墙主龙骨安装50%,弱电桥架、通风管道安装,一层吊顶完成50%,。无损屋面憎水珍珠板、细石砼施工完成,内部水电暖通风施工,。表处理:A区一层结构完成,C区域二层结构完成,B区域二层结构钢筋、模板完成90%;D、E区地坪板基础完成。二、收款情况这个季度按计划已收回140万左右。三、下季度监理工作钣金数控:配合业主做好竣工资料整编及完成竣工验收。热处理厂房:未完成工作,地下室渗漏、附楼装饰装修和弱电收尾工作;配合业主竣工验收。2#倒班楼、13餐厅:监理组织预验收,对存在问题通知施工单位整改,配合业主进行竣工验收。1#倒班楼、08餐厅:对未完成工作进行监控,10月底监理组织预验收,对存在问题通知施工单位整改,配合业主进行竣工验收。无损检测、理化中心:继续进行内部安装、幕墙、装饰装修工作,屋面防水保温监控。表处理:附楼、主厂房地坪、附楼结构、屋面施工、地下室设备基础等质量、进度、安全进行监理监控工作。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
