资源描述
一、 工 程 概 况
XXXX北环高速公路于1989年竣工,设计荷载等级为汽-超20级,挂车-120级,不考虑人群荷载。XXXX北环高速公路是连接广佛高速及广深高速的重要通道,年交通量增长十分迅速,而且超载严重,这已经成为桥梁病害发生发展的一个重要原因。
2007年XXXX铁科工程检测中心对北环沿线桥梁T梁横隔板进行调查,发现连接钢板钢筋断裂严重,部分接头部位引起翼板湿接缝破损。为保证结构的安全运营,业主委托铁科院对北环沿线所有T梁横隔板统一进行加固设计。
本加固工程建设单位为XXXX北环高速公路有限公司,设计单位为中国铁道科学研究院,监理单位为XXXX穗高工程监理有限公司,施工单位为XXXX市荣津特种工程有限公司,合同造价1192万。工程开工日期:2008年12月1日开工,完工日期2009年3月15日,扣除春节假期共历时89天。
工程范围:侨乐特大桥、石井河桥、广清立交桥、广清西北匝道桥、广清西南匝道桥、广清东南匝道桥T梁横隔板加固。
二、 主要施工方案简述

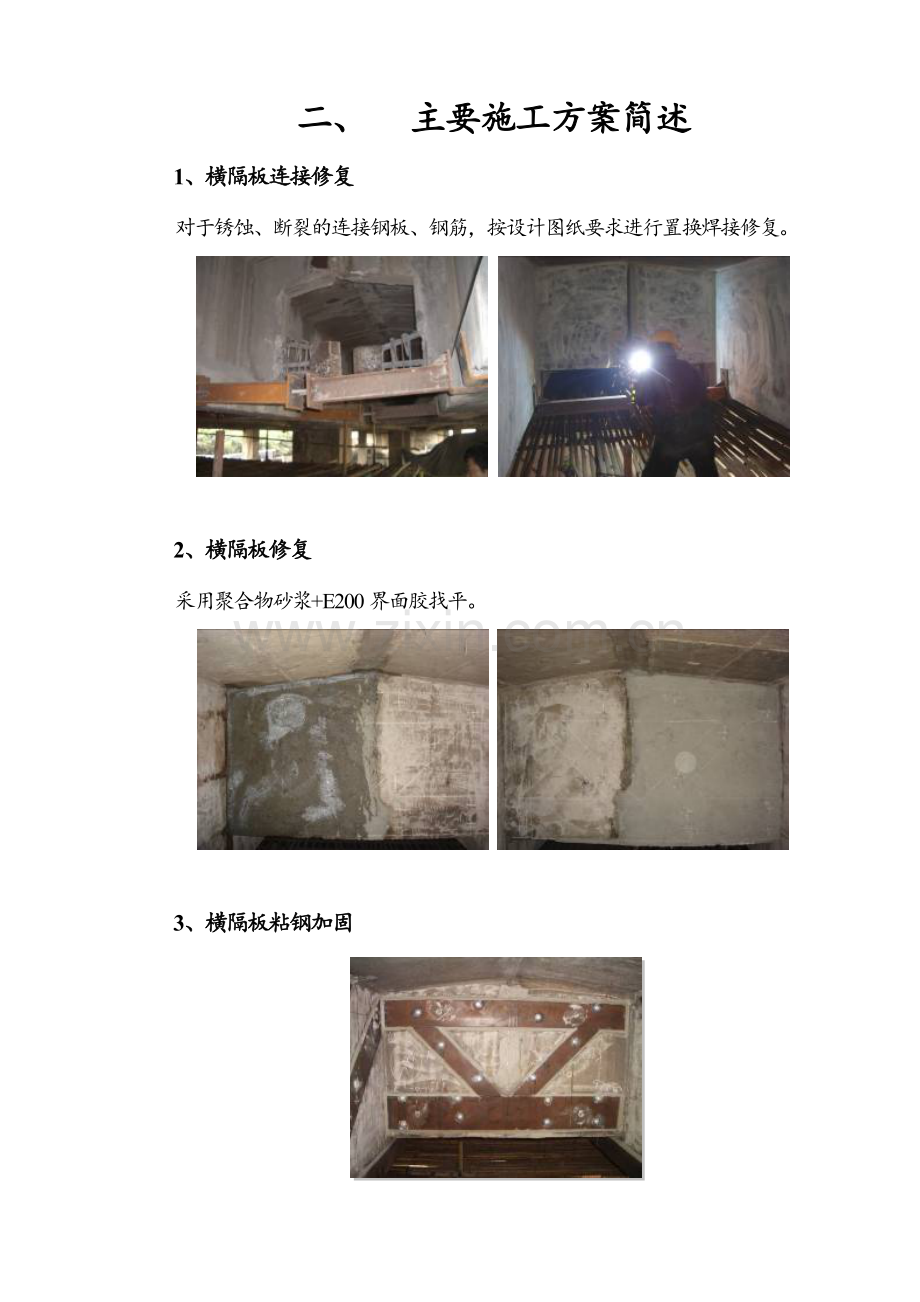

1、横隔板连接修复
对于锈蚀、断裂的连接钢板、钢筋,按设计图纸要求进行置换焊接修复。
2、横隔板修复
采用聚合物砂浆+E200界面胶找平。
3、横隔板粘钢加固
5、钢板锌加涂膜镀锌
按设计要求,本次对粘贴钢板进行锌加涂膜镀锌进行防护。
锌加涂装防护(实腹板) 锌加涂装防护(空腹板)
6、施工后外观
侧面外观 底面外观
三、 组织机构人员设置
根据工程需要及我公司以往的桥梁加固经验,成立6人的施工项目部。分管技术、施工、质检、安全、材料、合同。在本项目施工中,公司将加强技术管理、计划与合同管理、质量管理、进度管理、材料管理和安全管理,确保工程质量和施工安全,并按期完工。将本工程以白云隧道为界分成东西两段,广清桥、石井河桥为西线,侨乐桥为东线。
建立2个施工队,分管广清和侨乐施工段。每个施工队分别设立砂浆、粘贴钢板、铁工、涂装、脚手架五个组。砂浆组承担裂横隔板错台找平,破损修复;粘钢组承担植螺栓、粘贴钢板;铁工组负责横隔板破损凿除、临时连接、钢筋修复工作;涂装组负责粘钢后的油漆防腐工作;脚手架组负责所有施工部位的施工支架搭拆,随时满足施工要求。
施 工 组 织 机 构
项目经理
设备材料部
工程技术部
质量安全控制部
财务部
技术负责人
东线施工队
西线施工队
铁工组
粘钢组
搭架组
砂浆组
涂装组
铁工组
粘钢组
搭架组
砂浆组
涂装组
四、 工程进度情况
施工日期从2008年12月1日开工至2009年3月15日止,扣除春节假期,共历时89天。
序号
项 目
开始时间
结束时间
1
广清桥
2008年12月5日
2009年1月16日
2
广清西北匝道桥
2009年1月9日
2009年1月29日
3
广清西南匝道桥
2009年1月10日
2009年1月29日
4
广清东南匝道桥
2009年2月20日
2009年3月15日
5
侨乐桥
2009年2月16日
2008年3月13日
6
石井河桥
2008年12月5日
2008年3月10日
五、 主要工程量完成情况
1
侨乐大桥T梁横隔板加固
1.1
植M16深12cm锚栓
套
4176
1.2
植Ф16深16cm对拉螺杆
套
5256
1.3
灌注粘贴8mm钢板
m2
556.34
1.4
钢板表面防腐处理
m2
556.34
1.5
横隔板连接钢板处理
块
39
1.6
聚合物砂浆找平
m2
172.07
1.7
搭拆脚手架
m2
4739.98
1.8
交通维护费
孔
65
2
石井河桥T梁横隔板加固
片
2.1
植M16深12cm锚栓
套
3676
2.2
植Ф16深16cm对拉螺杆
套
2160
2.3
植Ф16深18cm对拉螺杆
套
9408
2.4
灌注粘贴8mm钢板
m2
1024.46
2.5
钢板表面防腐处理
m2
1024.46
2.6
横隔板连接钢板处理
块
101
2.7
聚合物砂浆找平
m2
59.54
2.8
搭拆脚手架
m2
8442.70
2.9
交通维护费
孔
34
3
广清跨线桥T梁横隔板加固
3.1
植M16深12cm锚栓
套
632
3.2
植Ф16深15cm对拉螺杆
套
336
3.3
植Ф16深16cm对拉螺杆
套
672
3.4
灌注粘贴8mm钢板
m2
90.25
3.5
钢板表面防腐处理
m2
90.25
3.6
横隔板连接钢板处理
块
15
3.7
聚合物砂浆找平
m2
20.54
3.8
搭拆脚手架
m2
919.88
3.9
交通维护费
孔
14
4
广清西北匝道桥T梁横隔板加固
4.1
植M16深12cm锚栓
套
496
4.2
植Ф16深16cm对拉螺杆
套
672
4.3
灌注粘贴8mm钢板
m2
64.29
4.4
钢板表面防腐处理
m2
64.29
4.5
横隔板连接钢板处理
块
3.5
4.6
聚合物砂浆找平
m2
27.36
4.7
搭拆脚手架
m2
568.42
4.8
交通维护费
孔
6
5
广清西南匝道桥T梁横隔板加固
5.1
植M16深12cm锚栓
套
16
5.2
植Ф16深15cm对拉螺杆
套
0
5.3
灌注粘贴8mm钢板
m2
0.55
5.4
钢板表面防腐处理
m2
0.55
5.5
横隔板连接钢板处理
块
0
5.6
聚合物砂浆找平
m2
0
5.7
搭拆脚手架
m2
1.59
5.8
交通维护费
孔
1
6
广清东南匝道桥T梁横隔板加固
6.1
植M16深12cm锚栓
套
36
6.2
植Ф16深16cm对拉螺杆
套
192
6.3
灌注粘贴8mm钢板
m2
15.96
6.4
钢板表面防腐处理
m2
15.96
6.5
横隔板连接钢板处理
块
0
6.6
聚合物砂浆找平
m2
4.70
6.7
搭拆脚手架
m2
220
6.8
交通维护费
孔
1
六、 工程质量及控制情况
1、分部工程质量
在08年桥梁横隔板补强的施工过程中,项目部本着“质量第一,争取创优”的方针,在“三检”的基础上,运用“技术交底、技术值班、每周例会、岗位责任制”等多种制度,充分运用新科技、新技术,并对重要环节、薄弱环节、关键部位进行经常性地QC活动。经过项目部全体员工的共同努力,并经过实践检验,施工质量达到预定的合格工程目标要求。
2、原材料质量情况。
本工程补强所用结构胶,如钢板胶、植筋胶、界面胶等,均为进口优质产品。粘钢胶、界面胶采用KONY BOND产品,植筋胶采用SHO BOND均为国际知名名牌进口,进口产品有原产地证明书、海关入口证明、产品合格证等,进场时均已提交给建设单位、监理单位核对,并经自检、监理有见证抽检合格后才进场使用。钢板采用国内大型钢厂的产品。钢板是除结构胶之外的另一主要材料,由项目部采购人员现场检查、核对运货单、原材料质保单和钢板上的标签与标识,只有四证齐全,才予收货。凭现场截取钢板做原材力学性能试验,只有试验结果均合格,才予使用。若初检不合格,则按规范要求进行复检和终检,若均不合格,则退还该批次钢板。
总之,对于原材料质量,项目部本着“严进货渠道,严进场关口(材料人员守关、质检人员把关,试验人员验关),放心使用”的原则保证原材料质量。
3、中间产品质量情况
结构胶的调配质量是本工程的关键。项目部派专门的质检人员动态检查监督配胶质量。为保证粘胶质量,安排专人负责调配,树脂配制时按产品使用说明的配比称量,用搅拌器均匀搅拌至色泽均匀,宜根据现场实际温度决定树脂的每次拌合量,并严格控制使用时间,一旦发觉不合格,即作废料处理。调胶使用的工具应为低速搅拌器,搅拌应均匀,无气泡产生,同时防止灰尘等杂质混入。
在施工过程中,监理工程师全程也跟踪,确保了所有用胶均为合格。
七、 安全生产情况
本工程在安全生产方面,由于措施得力,制度健全,领导有方,在整个工程施工过程中,实现了无一例安全事故的佳绩,真正做到了安全生产。
由于安全是施工质量、进度、效益的前提,是生产的关键。我项目部在施工过程中坚持贯彻“安全第一,预防为主”的方针政策,努力做到安全生产,杜绝不安全事故的发生,认真制定了值班制度、岗位责任制、机械设备操作规程等,积极开展安全活动,并设立专职安全员检查、监督施工安全。建立安全奖惩制度,对在安全上作出贡献人员进行重奖,对违反安全规程,不管是否造成安全事故,一律重罚。
八、 文明施工情况
1、 所有污水、泥浆及建筑垃圾均经过集中处理;
2、 施工道路有专人负责维护,确保道路平整,排水畅通;
3、 所有施工人员均挂牌上岗;
4、 在施工时,选用先进的环保型的机械设备,尽量降低噪音,减少环境污染。在安排施工时,尽量避免深夜施工。
5、 每项工程完工后都做到工完料尽、场地清结。
6、 对宿室、办公室仓库要求摆放整齐,对公共场所的卫生设专人每天打扫,并定期检查所有宿舍、办公室、公共场所的卫生状况,不合格时追究其责任人的责任。
九、 保修期服务
本工程属于结构补强,则我公司所加固过的部位在设计使用寿命内负责。当工程竣工验收时,提供一套病害详图,包括部位、长度、宽度、修复方法等。本工程保修期为一年,竣工后第一季度内,我公司每月一次、派人员到现场检查加固处理后的情况,及时向建设单位、设计单位汇报。之后的第二、三、四季度,我们将每季度一次进行回访、检查。
除此之外,只要出现问题的,一接到通知,我们也会尽快赶赴现场进行处理。
十、 总结
在XXXX交投集团领导、北环营运部、铁科院、穗高监理公司等多方单位的大力支持关心帮助下,在全体施工技术人员的艰苦努力下,08年北环桥梁横隔板补强维修工程保质、保量、按期顺利地完成了建设任务,工程质量得到了各方的好评,并为我们公司在XXXX市桥梁加固市场树立了一块里程碑。
在整个工程施工历时4个月的施工过程中,无一例安全事故发生,做到了“安全第一”的目标。
当然,我们自己也知道,还有很多地方存在着不少缺点,为此我们应坚持好的一面,改正不足之处,吸取各方面的经验,增强生产管理制度和知识,提高管理水平,以文明施工、质量第一为宗旨,使我们公司在建筑补强专业上争取更好成果。
应该说本工程的建设离不开各级领导、各有关单位的关心和全体施工作业人员的艰辛劳动。在这里,我们衷心感谢关心、支持过本工程的各级领导和参与过建设的全体劳动者!
2008年北环高速公路桥梁
横隔板加固工程施工总结
施工单位:XXXX市XX特种工程有限公司
二〇XX年X月X日
展开阅读全文
