收藏 分销(赏)

建筑工程概预算:第五章--土石方工程.pptx

上传人:胜**** 文档编号:1510202 上传时间:2024-04-29 格式:PPTX 页数:40 大小:329.63KB
下载 相关 举报
建筑工程概预算:第五章--土石方工程.pptx_第1页
第1页 / 共40页
建筑工程概预算:第五章--土石方工程.pptx_第2页
第2页 / 共40页
建筑工程概预算:第五章--土石方工程.pptx_第3页
第3页 / 共40页
建筑工程概预算:第五章--土石方工程.pptx_第4页
第4页 / 共40页
建筑工程概预算:第五章--土石方工程.pptx_第5页
第5页 / 共40页
点击查看更多>>
资源描述

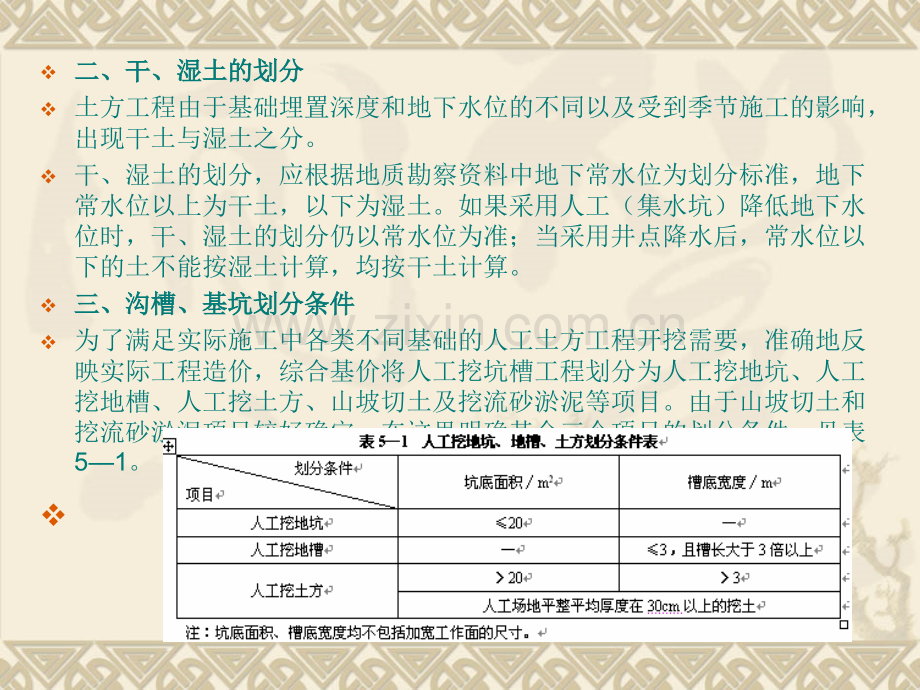

1、v二、干、湿土的划分二、干、湿土的划分v土方工程由于基础埋置深度和地下水位的不同以及受到季节施工的影响,出现干土与湿土之分。v干、湿土的划分,应根据地质勘察资料中地下常水位为划分标准,地下常水位以上为干土,以下为湿土。如果采用人工(集水坑)降低地下水位时,干、湿土的划分仍以常水位为准;当采用井点降水后,常水位以下的土不能按湿土计算,均按干土计算。v三、沟槽、基坑划分条件三、沟槽、基坑划分条件v为了满足实际施工中各类不同基础的人工土方工程开挖需要,准确地反映实际工程造价,综合基价将人工挖坑槽工程划分为人工挖地坑、人工挖地槽、人工挖土方、山坡切土及挖流砂淤泥等项目。由于山坡切土和挖流砂淤泥项目较好

2、确定,在这里明确其余三个项目的划分条件,见表51。v v四、放坡系数及工作面的确定四、放坡系数及工作面的确定v1放坡v不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。放坡是施工中较常用的一种措施。v当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。v(1)放坡起点。v放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。放坡起点应根据土质情况确定。综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表52。v(2)放坡系数。v将土壁做成一定坡度的边坡时,土方边坡

3、的坡度,以其高度H与边坡宽度B之比来表示。如图51。v v故称K为坡度系数。v图图51 土方边坡坡度土方边坡坡度v综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用,见表52。v例例51 已知开挖深度H2.2m,槽底宽度A2.0m,土质为三类土,采用人工开挖。试确定上口开挖宽度是多少?v解解 查表52知,三类土放坡起点深度h1.5m,人工挖土的坡度系数k0.33。由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。每边边坡宽度:vBKH0.332.20.73(m)v故,上口开宽度为:vAA2B2.020.733.46(m)v例例52 已知某基坑开挖深

4、度H10m。其中表层土为一、二类土,厚h12m,中层土为三类土,厚h25m,下层土为四类土,厚h33m。采用正铲挖土机在坑底开挖,试确定其坡度系数。v解解 对于这种在同一坑内有三种不同类别土壤的情况,根据综合基价的规定“在同一槽、坑或沟内如遇土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算其放坡系数”。v查表52知:v一、二类土坡度系数k10.33v三类土坡度系数k20.25v四类土坡度系数k30.10v故综合坡度系数:v2工作面v根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。v基础

5、工程施工时所需要增设的工作面,应根据已批准的施工组织设计确定。但在编制预算时,则应按下列规定计算:v砖基础每边增加工作面20cm;v浆砌毛石、条石基础每边增加工作面15cm;v混凝土基础或垫层需支模板时,每边增加工作面30cm;v基础垂直面做防水层时,每边增加工作面80cm(防水层面)。v3有关说明v(1)当开挖深度超过放坡起点深度时,可以采用放坡开挖,也可以采用支挡土板开挖或采取其它的支护措施。编制预算时应根据已批准的施工组织设计规定选定,如果施工组织设计无规定,则均应按放坡开挖编制预算。v(2)综合基价内所列的放坡起点、坡度系数、工作面,仅作为编制预算时计算土方工程量使用。实际施工中,应根

6、据具体的土质情况和挖土深度,按照安全操作规程和施工组织设计的要求放坡和设置工作面,以保证施工安全和操作要求。实际施工中无论是否放坡,无论放坡系数多少,均按综合基价内的放坡系数计算工程量,不得调整。综合基价与实际工作面差异所发生的土方量差,亦不允许调整。v(3)当预算内计算了放坡工程量后,实际施工中由于边坡坡度不足所造成的边坡塌方,其经济损失应由承包商承担,工程合同工期也不得顺延;发生的边坡小面积支挡土板,也不得套用支挡土板综合基价,其费用由承包商承担。v(4)当开挖深度超过放坡起点深度、而实际施工中某边土壁又无法采v用放坡施工(如:与原有建筑物或道路相临一侧的开挖、稳定性较差的杂填土层的开挖等

7、),确需采用支挡土板开挖时,必须有相应的已批准的施工组织设计,方可按支挡土板开挖编制预算。否则,不论实际是否需要采用支挡土板开挖,均按放坡开挖编制预算,支挡土板所用工料不得列入工程预算。v(5)计算支挡土板开挖的挖土工程量时,按图示槽、坑底宽度尺寸每边各加工作面10cm计算。这10cm为支挡土板所占宽度。v(6)已批准的施工组织设计采用护坡桩或其他方法支护时,不得再按放坡或支挡土板开挖编制预算。但打护坡桩或其他支护应另列项目计算。v第二节第二节 土方工程土方工程v一、人工土方工程v1人工场地平整v人工场地平整,是指为便于进行建筑物的定位放线,在基础土方开挖之前,对施工现场高低不平的部位进行平整

8、的工作。工作内容包括厚度在30cm以内的就地挖、填、找平。v工程量计算方法:按建筑物外墙外边线每边各加2m,以“m2”计算;围墙、地沟按单面放宽2m,以“m2”计算;水池、水塔、烟囱按周边放宽2m,以“m2”计算;管道支架、下水道、化粪池、窨井等零星工程不能计算场地平整。场地竖向布置挖填土方时,不再计算平整场地的工程量。v对于一般常见矩形或是有几个长形拼成的建筑平面场地平整工程量,可用下面公式计算:vS场S底L外216(m2)v式中,S场场地平整工程量(m2);vS底底层建筑物的面积(m2);vL外底层外墙外边线总长(m)。v例例53 如图52所示,计算其人工场地平整工程量。v图图52 场地平

9、整示意图(单位:场地平整示意图(单位:mm)v6000v14800v240v25000v9800v解解 此题有两种解法:v方法一:公式法vs底(250.24)(9.80.24)(60.24)(14.89.8)v284.61(m2)vL外(25.2415.04)80.56(m)v故,S场S底L外216(m2)284.6180.56216461.73(m2)v四舍五入取整,人工场地平整工程量为462m2。v方法二:一般计算法:vs底(25.244.00)(10.044.00)(6.244.00)(15.0410.04)v461.73m2v四舍五入取整,人工场地平整工程量为462m2。v从上述例题可

10、以看出,公式计算法适用于由矩形拼成的各种建筑平面场地平整工程量计算。对于由各种不规则形体拼成的建筑平面场地平整工程量的计算,公式法也是适用的,其精度也能满足要求。v人工场地平整综合基价是按各类土壤所占的不同比例综合取定的,在编制预算时不分土壤类别,均按综合基价综合子目执行。v2原土打夯v原土打夯是根据设计要求,在建筑物或构筑物工程施工时,对原状土进行夯实的工作。主要适用于槽底、坑底和地面垫层下要求打夯的项目。v原土打夯综合基价不分土质和施工方法综合取定为一个子目。回填土、垫层的分层夯实已包括在相应综合基价内,不得按原土打夯重复计算。v应注意:散水、坡道、台阶、平台、底层地面等部位,垫层底的底部

11、夯实均未包括在相应的定额内,应列项计算,与坑槽底打夯工程量合并,套用原土打夯子目。v工程量计算方法:按图示尺寸(含工作面),按“m2”计算。v3人工土方工程v综合基价中将人工土方工程开挖划分为人工挖地坑、人工挖地槽、人工挖土方、山坡切土和人工挖淤泥、流砂等项目。由于人工挖地坑的基价高于人工挖地槽的基价,人工挖地槽的基价高于人工挖土方的基价,人工挖土方的基价高于山坡切土的基价,所以,在预算编制前必须首先按表51判断属于哪一类挖土,以便于正确套用综合基价子目。v(1)人工土方部分相关规定。v干、湿土的换算规定。v1)综合基价中人工挖土方、挖地槽、挖地坑,均以干土编制,如果人工挖湿土,则湿土部分在套

12、用时,应按相应综合基价项目人工乘以系数1.18。v2)当同一坑槽内有干、湿土时,应分别列项计算各自的挖土工程量,但在套用综合基价时,仍按槽、坑的全深条件套用相应子目。v例例54 某地槽挖深2.8m,其中干土1.8m,湿土1.0m。普通土,采用放坡开挖施工,集水坑降水。经计算,其干土工程量为400m3,湿土工程量为200m3。试套用综合基价计算人工挖地槽的综合基价合计。v解解 a干土综合基价合计:v虽然干土层厚1.8m,但地槽全深为2.8m,根据综合基价规定,应取2.8m深为子目套用条件。v又因另一个套用条件为土质为普通土,因而应套用人工挖地槽综合基价中的普通土、深度3m以内综合基价子目(131

13、),基价为(913.60元100m3)。v所以,干土综合基价合计基价工程量913.604.003654.40(元)vb湿土综合基价合计:v以相应干土综合基价为基础,按湿土换算规定换算后计算。分析可知应套用人工挖地槽定额中的普通土、深度3m以内综合基价子目(131)。另外,根据综合基价规定,人工应乘以湿土系数1.18。乘以系数换算后基价为:v131换原基价人工费(换算系数1)v913.60548.94(1.181)1012.41(元100m3)v所以,湿土综合基价合计:1012.412.002024.82(元)vc干、湿土综合基价合计3654.402024.825679.22(元)v超深、支挡土

14、板的换算规定。v人工土方工程带挡土板挖土者,挖土综合基价中的工日乘以系数1.10;v人工挖地槽、地坑深度超过4m时,以相应的4m深的综合基价为基础,乘以以下系数:6m以内1.10;8m以内1.15;10m以内1.20;10m以上1.25。当人工挖地槽、地坑深度超过6m时,每100m3土方量另增加少先式起重机3.25台班(42.95元台班)。v例例55 试确定下列条件下的人工挖地坑综合基价。v开挖深度2.50m,普通土,干土,支挡土板开挖;v开挖深度2.50m,普通土,湿土,支挡土板开挖。v解解 a由开挖深度2.50m、普通土、人工挖地坑三个条件,可知应执行综合基价143子目。由支挡土板开挖的条

15、件,可知需按规定换算综合基价。v所以:换算后综合基价:v143换原基价人工费(换算系数1)v1010.41607.11(1.11)1071.12(元100m3)vb由开挖深度2.50m、普通土、人工挖地坑三个条件,可知应执行综合基价143子目。由湿土、支挡土板开挖两个条件,可知需分别按规定进行湿土换算和支挡土板开挖换算。v所以换算后综合基价:v143换原基价人工费(湿土系数1)v人工费湿土系数(支挡系数1)v1010.41607.11(1.181)607.111.18(1.11)v1191.33(元100m3)v例例56 试确定下列各条件下的人工挖地坑综合基价:va开挖深度7.50m,普通土,

16、干土,放坡开挖;vb开挖深度7.50m,普通土,干土,支挡土板开挖;vc开挖深度7.50m,普通土,湿土,放坡开挖;vd开挖深度7.50m,普通土,湿土,支挡土板开挖。v解解 a由开挖深度7.50m、普通土、人工挖地坑三个条件,可知应执行综合基价144子目,但应根据规定进行超深换算(基价乘以系数1.15,每100m3另增加少先式起重机3.25台班)。v由干土、放坡开挖两个条件,可知不需做其他换算。v所以,换算后综合基价144换原基价超深系数应增垂直运输费v1187.251.153.2542.951504.93(元100m3)vb由开挖深度7.50m、普通土、人工挖地坑三个条件,可知应执行综合基

17、价144子目,但应根据规定进行超深换算(基价乘以系数1.15,每100m3增加少先式起重机3.25台班)。v由干土、支挡土板开挖两个条件,可知需另按规定进行支挡换算。v所以,换算后综合基价:v144换原基价超深系数人工费超深系数v(挡土板系数1)应增垂直运输费v1187.251.15713.371.15(1.11)3.2542.95v1586.97(元100m3)vc由开挖深度7.50m、普通土、人工挖地坑三个条件,可知应执行综合基价144子目,但应根据规定进行超深换算(基价乘以系数1.15,每100m3增加少先式起重机3.25台班)。v由湿土、放坡开挖两个条件,可知需另按规定进行湿土换算。v

18、所以,换算后综合基价:v144换原基价超深系数人工费超深系数(湿土系数1)v应增垂直运输费v1187.251.15713.371.15(1.181)3.2542.95v1652.60(元100m3)vd由开挖深度7.50m、普通土、人工挖地坑三个条件,可知应执行综合基价144子目,但应根据规定进行超深换算(基价乘以系数1.15,每100m3增加少先式起重机3.25台班)。v由湿土、支挡土板开挖两个条件,可知需另按规定进行湿土换算和进行支挡土板换算。v所以,换算后综合基价:v144换原基价超深系数人工费超深系数(湿土系数1)人工费v超深系数湿土系数(挡土板系数1)应增垂直运输费v1187.257

19、13.371.15(1.181)713.371.151.18(1.11)v3.2542.951749.40(元100m3)v(2)人工土方注意事项。v人工挖土方、地槽、地坑综合基价,分别按土的类别,设置了不同开挖深度的综合基价子目。其中,人工挖地槽、地坑综合基价仅设置了开挖深度4m以内的基本子目,若开挖深度超过4m,需按上述规定进行换算计算。v人工挖土方的工作内容:挖土、装土、修理底边等全部操作过程。v人工挖地槽的工作内容:挖土、抛土或装土、修理底边、保持地槽两侧1m以内无弃土。v人工挖地坑的工作内容:挖土、抛土或装土,修理底边、保持地坑周围1m以内无弃土。v在编制预算时,注意应按照工程的实际

20、情况,根据土的类别、开挖深度、干湿土、挡土板支否等条件分别列项计算,具体来讲就是:v同一坑槽内,土的类别不同时,应分别列项计算。但在使用综合基价时,仍按坑槽全深套用相应子目;v在同一工程中的不同施工部位,开挖的深度不同时,应分别列项计算。在使用综合基价时,按各自的开挖深度套用相应子目;v同一坑槽内,若有干、湿土时,应分别列项计算。但在使用综合基价时,仍按坑槽全深套用相应子目;v在同一工程中如果有部分支挡土板开挖,挖土应按支挡板和不支挡土板分别列项计算。同一沟槽中若一边支挡土板、一边放坡,挖土也应按支挡土板和不支挡土板分别列项。v(3)人工挖土工程量计算。v人工挖土工程量计算的一般规定。人工挖土

21、工程量均以挖掘前的天然密实体积(即自然方)为准计算。天然密实体积与其他土方体积折算见表53。v挖土一律以设计室外地坪标高为准计算。v建筑物、构筑物工程挖土方、地槽、地坑应从设计基础底标高(基础垫层底标高)至设计室外地坪标高的高度计算。管道挖土方,沟槽从设计管道基础底标高至设计室外地坪标高的高度计算,沿管线设计管道基础底、设计室外地坪有若干个不同标高时,沿管线长度加权平均计算。v设计室外地坪标高与实际标高在300mm以内的挖、填土方,按平整场地项目计算。若超过300mm以上的挖方,按挖运土方项目计算;如超过300mm以上的填土方,按夯填(松填)项目计算。v放坡、支挡土板、基础施工加宽工作面等增加

22、的土方量,并入相应工程量内计算。v计算放坡时,交接处的重复工程量不予扣除。原槽、坑作基础垫层时,放坡自垫层上表面开始计算。单位工程中,若内墙过多、过密、交接处重复计算量过大,已超出大开口所挖土方量时,应按大开口开挖计算土方工程量。v挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间挖土净长线长度计算。内外突出部分(如:垛、附墙烟囱等)体积并入沟槽土方工程量内计算。v挖管道沟槽按图示中心线长度计算。沟底宽度设计有规定的,按设计规定尺寸计算;若设计无规定,可按表54规定计算。v当坑槽开挖时,部分坑槽边支挡土板时,应按带挡土板和不带挡土板同时列项计算,挖土工程量应按支挡不支挡的比例分别计算

23、。v例例57 已知:某地坑采用三面放坡一面支挡土板开挖,放坡部分的坑底边长为13m,支挡土板部分的坑底边长为5m,总挖土量为90m3。试确定带挡土板和不带挡土板的挖土分项工程量各为多少?v解解 坑底总边长13518mv所以:带挡土板挖土分项工程量 9025m3v不带挡土板挖土分项工程量 9065m3v例例58 某住宅楼设计为条形基础,其中二边放坡开挖的基槽长度200m,挖土量为1500m3,一边放坡一边支挡土板的基槽长度为15m,挖土量为110m3。试确定带挡土板和不带挡土板的挖土分项工程量各为多少?v解解 带挡土板挖土分项工程量11050%55m3v不带挡土板挖土分项工程量150011050

24、%1555m3v例例59 某基坑垫层的双向尺寸为3.60m4.00m,垫层底面距设计室外地坪3.10m。已知:普通土、垫层采用支模浇筑。v试计算下列条件下的人工挖土综合基价合计:va放坡开挖;vb支挡土板开挖。v解解 因为垫层底面积3.64.0l4.4(m2)20(m2),所以属挖地坑。v又因为是普通土,开挖深度H3.10m普通土放坡起点深度1.20m,所以,应放坡或支挡土板开挖计算。va放坡开挖。v查取综合基价可知:人工开挖、普通土的放坡系数K0.50。因为垫层采用支模浇筑,所以周边应增加支模工作面30cm.。v工程量V(AKH)(BKH)H1/3K2H3(4.020.30.53.1)(3.

25、620.30.53.1)3.11/30.523.13112.11m31.12(100m3)v根据人工挖地坑,普通土,开挖深度3.10m,可知应套用综合基价144子目。v所以,人工挖土综合基价合计1187.251.1211330.91(元)vb支挡土板开挖。v因为垫层采用支模浇筑,所以周边应增加支模工作面30cm;又因为采用支挡土板挖土,所以,周边应再增加工作面10cm。v工程量VABH(4.020.4)(3.620.4)3.1v65.47(m3)0.655(100m3)v根据人工挖地坑、普通土、开挖深度3.10m,可知应套用144子目,由于采用挡土板挖土,所以,子目基价应根据规定予以换算。换算

26、后子目基价144换1187.25713.37(1.101)1258.59(元100m3)v所以,人工挖土的综合基价合计1258.590.655824.38(元)v人工挖地槽工程量计算。人工挖地槽工程量计算公式:v式中,V单位工程地槽工程量;vFi第i个地槽(包括放坡或支挡土板工作面等增加在内)的断面面积;vLi第i个地槽的长度。外墙按中心线长度计算,内墙按槽底净长线计算,凸出部分的体积应并入地槽土方工程量内计算。v在利用公式计算挖土工程量时,应注意槽底宽度包括设计图示尺寸、工作面、支挡土板增加等在内的宽度;放坡时,应注意放坡是应从垫层下面还是从垫层上表面开始放坡。另外,还应注意,若地槽中有几种

27、断面情况时,应分段分别计算,然后汇总。v几种常断面计算公式,如图55。v人工挖土方工程量计算。人工挖土方工程量应按相应人工挖地坑或人工挖地槽的计算方法计算。v(4)回填土。v回填土包括基础回填土和室内回填土、管道沟槽回填土。v回填土注意事项。回填土综合基价根据施工方法和质量要求不同,分为松填和夯填两个子目。在编制预算时应根据设计质量要求和已批准的施工组织设计的规定选定相应子目。基础回填土和室内回填土、管道沟槽回填土,均套用回填土相应综合基价。v回填土如买土者,土的费用另计,列入材料差价。回填土要求筛土者,每100m3增加人工15.6工日。v基础回填土工程量计算。基础回填土是指当基础施工完后,将

28、基础周围用土回填至设计室外地坪的回填土。其工程量按图示回填体积,以“m3”计算。v基础回填土挖方体积设计室外地坪以下埋设砌筑物的体积v室内回填土工程量计算。室内回填土是指设计室外地坪标高至室内地面垫层底标高之间的回填土。其工程量按主墙之间的面积乘以回填土厚度以“m3”计算。v室内回填土厚度,按设计室外地坪标高至室内地面垫层底标高之间的厚度计算。v管道沟槽回填土工程量计算:vV回填V管挖V管v式中,V回填管道沟槽回填土(m3);vV管挖管道沟槽挖方体积(m3);vV管管道所占体积。管径在500mm以下的不扣除管道所占体积,管径在500mm以上时,每米管长按表55所给体积扣除。v(5)土方运输。v

29、土方运输包括基础坑槽挖土全部外运至指定地点、待基础工程完成以后,将回填土部分从相应堆土地点运回来;挖土全部在坑槽边堆放;待回填完后有余土时;余土外运;其他需运进或运出的土方运输等。v综合基价中列出了50m以内运土方子目,并给出了在1000m以内运土方时,每增加50m运距辅助子目。若运距离过50m,则应使用辅助子目对运土方基价进行换算后使用。v人工挖土的运输工程量,等于其挖土工程量;回填土的运输工程量,等于其回填土工程量乘以工程量系数计算,即当回填土为松填时,工程量系数为0.92,夯填时,工程量系数为1.15。这是由于回填土工程量是按松填体积或夯填体积计算的,而运土方综合基价是按天然密实体积计算

30、的,故应相应折算。v在编制预算时应注意:v人工挖地坑、地槽,施工组织设计规定直接将土堆放在基坑、基槽边时,不另计算运土费用。v人工挖土方,施工组织设计规定直接将土堆放在基坑、基槽边时,若抛土距离超过1.5m的土方,应另列项目计算运土方的费用。v回填土综合基价中已综合了5m以内取土的运距。回填土自场外堆放地点回运至施工现场,可按运距和运输方案的规定另列项目计算回填土回运。回填土自施工现场的堆放地点取土时,其取土距离若超过5m,则可另列项目计算回填土回运。v当土方运输距离超过1000m,但在2000m以内时,应执行翻斗车土方运输相应子目;当土方运距超过2000m时,应按人工装土、自卸汽车运土项列项

31、计算。v在运距确定时,按其距离全入不舍。v二、机械土方工程二、机械土方工程v1机械土方部分相关规定v(1)当土壤中砾石比例大于30%,或遇多年沉积的砂砾及泥砾层石质时,不再执行机械土方综合基价,改为执行机械明挖出渣综合基价。v(2)铲运机铲运压实的堆积土、砂时,执行三类土综合基价。v(3)推土机推运未经压实的堆积土时,按一、二类综合基价乘以系数0.87执行。v(4)当土壤天然含水率大于25%时,综合基价中的人工、机械乘以系数1.15。若天然含水率大于40%时,另行计算。但当采用井点降水的方v法降低地下水位后,不论实际含水量为多少,均不再考虑含水量造成的降效影响。v(5)当机械挖土方的单位工程量

32、小于2000m3时,综合基价应乘以系数1.10。v(6)当推土机推土或铲运机铲土土层平均厚度小于300mm时,综合基价中推土机台班用量乘以系数1.25,铲运机台班用量乘以系数1.17。v(7)当挖掘机在垫板上进行作业时,综合基价中人工、机械乘以系数1.25。综合基价内不包括垫板铺设所需的工料、机械消耗。v(8)当开挖深度超过5m,采用反铲挖掘机施工时,相应综合基价中挖掘机台班数量乘以系数1.09。v(9)当采用机械开挖桩间土方时(不包括空桩部分),综合基价中人工及机械(不包括自卸汽车及洒水汽车)乘以系数1.30。v2机械土方工程量的计算v机械土方的工程量,均以挖掘前的天然密实体积,以“m3”计

33、算。v在工程量计算时,应注意以下问题:v(1)机械挖土方工程量,按机械挖土方90%,人工挖土方10%分别列项,执行相应综合基价。其中,人工挖土方部分按相应综合基价项目,人工乘以系数2。v(2)当存在桩间土方开挖时,桩间土方应单独列项,工程量按实挖体积计算,即应扣除桩占体积。v(3)当采用正铲挖掘机开挖土方,其开挖深度超过5m时,可按实际增加坡道土方工程量。v(4)当开挖深度超过放坡起点深度时,可按施工组织设计中的方案,用放坡或支挡土板开挖。v(5)在挖土工程量计算时,应根据基础施工情况考虑所需工作面的增加量。v3机械土方部分注意事项v(1)推土机推土。v推土机推土综合基价中,按照土的类别设置了

34、三个综合基价子目,还设置了一个运距每增加10m的辅助综合基价子目。v在套用综合基价时,应根据前述综合基价的换算条件进行相关内容的换算。利用辅助综合基价子目进行20m以外的运距修正。v(2)铲运机铲运土。v铲运机铲运土综合基价中,按照机械类型的不同分别设置了拖式铲运机和自行式铲运机两类综合基价。每一类又按照土的类别设置了三个综合基价子目。还分别设置了一个拖式铲运机运距每增加50m、自行式铲运机运距每增加100m的辅助综合基价子目。v在铲运机铲运土综合基价中,还考虑了推土机及洒水车洒水等辅助施工机械的施工。在套用综合基价时,应根据前述综合基价的换算条件进行相关内容的换算,利用辅助综合基价子目进行运

35、距200m(拖式)或500m(自行式)以外的修正。v(3)挖掘机挖土。v挖掘机挖土综合基价中,按照机械类型的不同分别设置了正铲挖掘机和v反铲挖掘机两类综合基价。每一类又按照土的类别分别设置了三个综合基价子目。v在挖掘机挖土综合基价中,还考虑了推土机的辅助配合施工。v在套用综合基价时,应根据前述综合基价的换算条件进行相关内容的换算。v若施工组织设计中采用挖掘机挖土,装载机装运土方或翻斗车运土方至堆土地点,则按包括人工挖土和机械挖土在内的总挖土量,另列项目计算装载机装运土方或翻斗车运土方,装载机装运土方设置了一个运距20m以内的综合基价子目和一个运距每增加20m的辅助综合基价子目。翻斗车运土方按运

36、距不同分别设置了运距1002000m以内的八个综合基价子目。v例例510 某工程大型基坑采用反铲挖掘机挖土、机动翻斗车运土方。三类土,开挖深度5.5m,土方总量为5400m3,运土距离为120m。试确定其土方工程综合基价合计。v解解 反铲挖掘机挖土:v工程量土方总量90%540090%4860(m3)v执行综合基价1121子目。但由于开挖深度超过5m,故应按规定对综合基价进行换算。v换算后综合基价1121换原基价挖掘机台班费用(换算系数1)v2084.332.38752.81(1.091)2245.58(元l000m3)v人工挖土方:v工程量土方总量10%540010%540(m3)v执行综合

37、基价114子目。根据人工配合机械土方施工的规定,应对综合基价进行换算。v换算后综合基价114换原基价人工费(换算系数1)v1719.891033.41(2.01)v2753.30(元l00m3)v机动翻斗车运土:v工程量土方总量5400(m3)v执行综合基价1135子目。v综合基价11351198.80(元l00m3)v综合基价合计:v综合基价合计采用列表计算,见表56,即综合基价合计为:90516.54元。v(4)挖掘机挖土、自卸汽车运土。v挖掘机挖土、自卸汽车运土综合基价中,按照机械类型的不同分别设置了正铲挖掘机挖土、自卸汽车运土和反铲挖掘机挖土、自卸汽车运土两类综合基价。每一类又按照土的

38、类别不同分别设置了运距1000m以内的三个综合基价子目。还设置了自卸汽车运土每增加1000m的辅助综合基价子目。v在综合基价中,均考虑了推土机及洒水车洒水等辅助施工机械的施工。v在套用综合基价时,应根据前述综合基价的换算条件进行相关内容的换算,利用辅助综合基价进行运距的修正。v对于挖掘机挖土、自卸汽车运土的施工组织方案,其人工开挖部分(即总量的10%)的装车,综合基价中另外设置了自卸汽车运土1000m以内的人工装土子目、装载机装土子目。v例例511 某工程大型基坑采用反铲挖掘机挖土自卸汽车运土。三类土,基础混凝土垫层(厚l00mm、支模浇注)双向尺寸为15m40m,垫层底标高为4.800m,室

39、外地坪标高为0.600m,采用坑上挖土,放坡开挖,土方运距5500m,人工挖土方部分,采用装载机装土自卸汽车运土。v试计算:各分项工程量;综合基价合计。v解解 (1)工程量计算:v因为开挖深度(4.80.64.2m)大于放坡起点深度1.50m,所以需放坡开挖。查三类土、坑上作业的放坡系数为1:0.67。放坡应自垫层底开始计算。v查混凝土基础垫层需支模时工作面为300mm。所以,基底开挖双向尺寸应为15.6m40.6m。v土方总量(AKH)(BKH)HK2H3v(15.60.674.2)(40.60.674.2)4.20.6724.23v3368.673(m3)v反铲挖掘机挖土自卸汽车运土(10

40、00m以内):v工程量土方总量90%3368.67390%3031.810(m3)v执行综合基价1127子目。综合基价为:8468.74(元l000m3)。v人工挖土方v工程量土方总量10%3368.67310%336.87(m3)v执行综合基价113子目。根据人工配合机械土方施工的规定,应对综合基价进换算。v换算后综合基价113换原综合基价人工费(2.01)v1560.87937.86(2.01)2498.73(元l00m3)v装载机装土自卸汽车运土(1000m以内):v工程量同人工挖土方工程量:336.87m3v执行综合基价1130子目,综合基价为:6162.67元l000m3v自卸汽车运

41、土(每增l000m):v工程量同土方总量:3368.673m3v总土方运距5500m。由于反铲挖掘机挖土自卸汽车运土综合基价和装载机装土自卸汽车运土综合基价中均已包括1000m以内的运距,故应按自卸汽车运土每增1000m辅助综合基价子目(1131)进行综合基价换算,即:5500m1000m4500m,按全入不舍的原则,故应取5。v换算后综合基价1131换原综合基价51580.3657901.80(元l000m3)v(2)综合基价合计:v综合基价合计采用列表计算,见表57,即综合基价合计为:62793.42元。v第三节第三节 石方工程石方工程v建筑工程中,石方工程根据施工方法不同可分为人工凿岩石

42、、人工打炮眼爆破石方、摊座、机械打眼爆破石方、人工装渣手推车运输、推土机推渣、挖掘机挖渣自卸汽车运渣等。v在编制预算时,应根据设计施工图纸及施工组织设计的规定,区别不同情况,分别列项计算。v一、人工凿岩石一、人工凿岩石v人工凿岩石,是指用人工开凿石方、打碎及修边检底。v综合基价中,人工凿岩石分为平基、地槽、地坑等三个分项,每个分项又分别设置了松石、次坚石、普坚石、特坚石等四个子目。v综合基价中,地槽为单面槽子,地坑为三面槽子。v人工凿岩石工程量,按图示尺寸以“m3”计算。v在编制预算时,应注意以下问题:v(1)若采用人工凿岩石施工时,不再另列项目计算其他内容(石渣运输除外)。v(2)人工凿岩石

43、(平基),应按石渣的装运方式及运距另列项目计算,执行相应综合基价子目。v(3)人工凿岩石(地槽、地坑),抛石渣于槽、坑边3m以外的费用已包括在综合基价内,不另计算。若施工组织设计要求将石渣装运到规定堆弃地点时,可按石渣的装运方式及运距另列项目计算,执行相应综合基价子目。v二、爆破石方二、爆破石方v爆破石方,分为人工打眼爆破石方和机械打眼爆破石方两种施工方法。编制预算时,只能按施工组织设计选用其中一种。v1人工打炮眼爆破石方v综合基价中,人工打炮眼爆破石方分为松动爆破岩石、平基、沟槽、基坑等四个分项,每个分项又分别设置了松石、次坚石、普坚石、特坚石等四个子目。v2机械打眼爆破石方v综合基价中,机

44、械打眼爆破石方分为平基、沟槽、基坑等三个分项,每个分项又分别设置了松石、次坚石、普坚石、特坚石等四个子目。v3爆破石方工程量的计算v人工打炮眼爆破石方及机械打眼爆破石方工程量,均按图示尺寸以“m3”计算。沟槽和基坑的爆破石方工程量,另加深度和宽度允许超挖量部分的体积。v沟槽和基坑的深度和宽度允许超挖量为:v松石、次坚石,为200mm;v普坚石、特坚石,为150mm。v4石方爆破部分应注意问题v(1)综合基价中已综合了不同开挖阶段高度、坡石开挖、改炮、找平因素。如设计规定爆破有粒径要求时,需增加的人工、材料和机械费用,应按实际发生计算。v(2)石方爆破根据现场情况,必须采用集中供风时,增加的风量

45、损失v不得另行计算,增加临时管路的材料、安拆费应另行计算。v(3)施工现场如遇不允许放明炮而必须采用无声静力爆破、控制爆破者,其费用另行计算。v(4)综合基价中的爆破材料是按炮孔中无地下渗水、积水编制的。炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。v(5)综合基价中,未包括爆破时所需覆盖的安全网、草袋、架设安全屏障等设施的费用,发生时另行计算。v(6)综合基价中,是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮覆盖材料应另行计算。v(7)综合基价中,爆破材料是按电雷管导电起爆编制的。若采用火雷管爆破时,雷管应换算,数量不变,扣除子目中的胶质导线,换为导火索,导火索的长度按每

46、个雷管2.12m计算。v(8)爆破石方综合基价中,不包括石渣的装运费用,应按石渣的装运方式及运距另列项目计算,执行相应综合基价子目。v(9)爆破石方综合基价中,不包括槽、坑、地面的摊座费用及修整边坡的费用,应另列项目计算。v三、摊座及修整边坡三、摊座及修整边坡v摊座,是指对爆破后的基底进行人工凿平、整理,达到设计要求的标高、平整度,并清除石渣的工作。v修整边坡,是指对爆破后的边坡进行人工凿平、整理,达到设计要求的坡度、平整度,并清除石渣的工作。v综合基价中,槽、坑的摊座合并为一个分项,地面摊座为一个分项,每v个分项又分别设置了松石、次坚石、普坚石、特坚石等四个子目。修整边坡,设置了松石、次坚石

47、、普坚石、特坚石等四个子目。v摊座工程量,按“m3”计算。v修整边坡工程量,按“m3”计算。v在编制预算时,应注意:v(1)摊座和修整边坡,仅适用于爆破石方。人工凿岩石,其摊座及修整边坡已包括在相应综合基价内,不得单独列项计算摊座和修整边坡。v(2)只有爆破石方施工时,设计规定永久留置的边坡,才能列项目计算修整边坡。基础施工完后还回填的槽、坑边壁,不得列项计算修整边坡。v四、石渣装运四、石渣装运v综合基价中,分别设置了人工装石渣手推车运输运距60m以内和每增加20m运距的综合基价子目;人工装石渣自卸汽车运石渣运距1km以内的综合基价子目;挖掘机挖石渣自卸汽车运石渣1km以内的综合基价子目及每增

48、加1km的辅助综合基价子目;推土机推运石渣运距20m以内和每增加10m运距的综合基价子目。v在编制预算时,应根据施工组织设计规定,选用其中的一种石渣装运方式,套用相应综合基价,并根据实际运距另列项目进行运距修正。v石渣装运工程量,等于相应人工凿岩石或爆破石方的工程量。v摊座和修整边坡的石渣体积,已包括在相应爆破石方的工程量内,不另增加石渣装运体积。v运石方系按天然密实体积计算的。若运虚体积时,运石合计工时乘以系数0.65。v第四节第四节 强夯工程及降水工程强夯工程及降水工程v一、强夯工程一、强夯工程v1强夯工程的概念v强夯工程,是用起重机将大吨位夯锤(一般不小于80t)起吊到很高处(一般不小于

49、6m)自由落下,对土体进行强力夯实,以提高地基强度、降低地基的压缩性。其作用机理,主要是用很大的冲击能(一般为50300tm)使土中出现冲击波和很大的应力,迫使土中的孔隙压缩、土体局部液化,夯击点周围产生间隙,形成良好的排水通道,使土体迅速固结。适用于粘性土、湿陷性黄土及人工填土地基的深层加固。夯后地基强度可提高25倍,压缩性可降低210倍。v夯击点布置,可采用梅花形或正方形网格排列。每点夯击数及夯击遍数应按设计要求确定。按所布置的形式依次夯击完成为第一遍,第二次选用已夯点间隙,依次补点夯击为第二遍,以下各遍均在中间补点。当各点均夯完后,再低锤满夯一遍,且使夯印互压12或13,以加固前几遍夯点

50、之间的松土和被振松的表土层。v两遍之间的间歇时间,取决于强夯产生的孔隙水压力的消散。一般是土质颗粒细、含水量高、粘土层厚的,间歇时间宜加长,一般间歇14周;对于粘土或冲积土为3周左右;对于地下水位较低、含水量较少的碎石类填土和透水性强的砂性土,可采用连续夯击而不需要间歇,前一遍夯完后,将土推平,即可进行下一遍。v2强夯工程量计算及应注意事项v强夯工程综合基价,根据夯击能大小(100tm以内、200tm以内、300tm以内)、每点夯击的次数多少(5击以内、10击以内、15击以内v20以击内),分别列出了相应综合基价子目,并列出了不同夯击能下的互压12和互压13低锤满拍综合基价子目。v在工程量计算

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
