资源描述

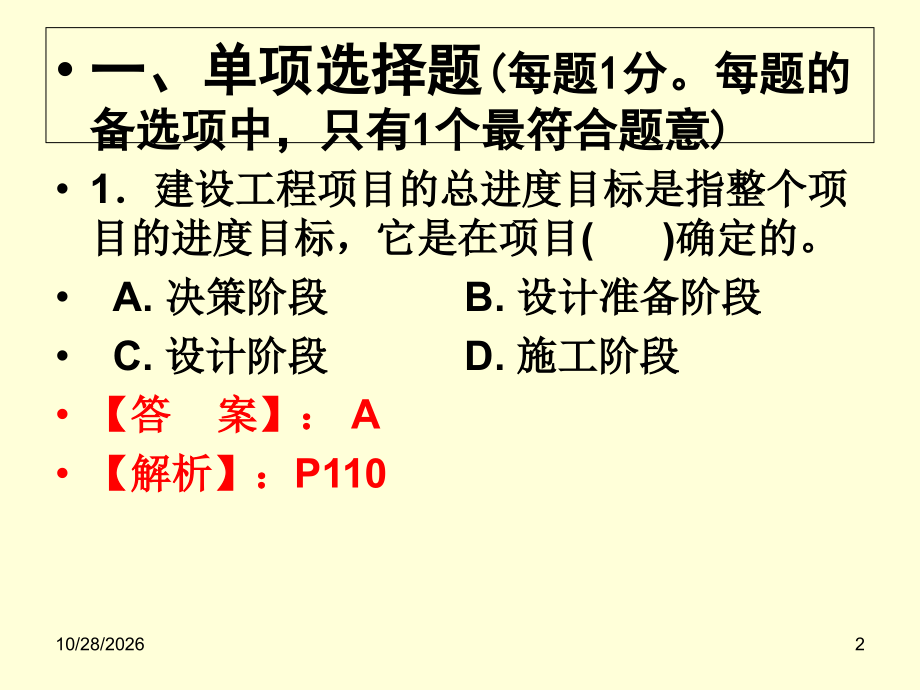

单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,*,全国二级建造师执业资格考试,(,综合,),建设工程施工管理,-,习题解析,(1),10/28/2026,1,一、单项选择题,(,每题,1,分。每题的备选项中,只有,1,个最符合题意,),1,建设工程项目的总进度目标是指整个项目的进度目标,它是在项目,(),确定的。,A.,决策阶段,B.,设计准备阶段,C.,设计阶段,D.,施工阶段,【,答 案,】,:,A,【,解析,】,:,P110,10/28/2026,2,2,大型建设工程项目总进度目标论证的核心工作是,(),。,A.,运用项目分解结构方法划分结构层和计划层,B.,编制项目的工作编码标识不同计划对象,C.,通过编制总进度纲要论证总进度目标实现的可能性,D.,协调各层进度计划的关系确定里程碑,【,答 案,】,:,C,【,解析,】,:,P111,10/28/2026,3,3,建设工程项目总进度目标论证包括:项目的工作编码;调查研究和收集资料;编制各层进度计划;进度计划系统的结构分析;协调各层进度计划的关系,编制总进度计划;项目结构分析;若所编制的总进度计划不符合项目的进度目标,则设法调整;若经过多次调整进度目标无法实现,则报告决策者。其正确的工作步骤为,(),。,A.,B.,C.,D.,【,答 案,】,:,B,【,解析,】,:,111,10/28/2026,4,4,建设项目进度控制是一个动态的管理过程,其中进度目标分析和论证的目的是,(),。,A.,落实进度控制的具体措施,B.,论证进度目标是否合理、能否实现,C.,决定进度计划的不同层面,D.,分析进度计划系统内部的关系,【,答 案,】,:,B P111,【,解析,】,:,答案,A,落实进度控制的措施是项目具体实施阶段的内容;答案,C,和答案,D,,决定进度级划的不同层面及确定进度计划系统内部关系都是制定进度目标阶段的工作,故选,B,。,10/28/2026,5,5,在国际上,设计进度计划主要是各设计阶段的设计图纸的,(),,它是设计方进度控制的依据,也是业主方控制设计进度的依据。,A.,出图计划,B.,专业协调计划,C.,数量计划,D.,交底计划,【,答 案,】,:,A,【,解析,】,:,P,113,在国际上,设计进度计划主要是各设计阶段的设计图纸,(,包括有关的说明,),的,出图计划,,在出图计划中标明每张图纸的出图日期。,出图计划是设计方进度控制的依据,也是业主方控制设计进度的依据。,10/28/2026,6,6,建设工程项目进度计划系统是由多个相互关联的进度计划组成的,它可以由,(),等不同周期的计划构成进度计划系统。,A.,总进度计划,B.,实施性进度计划,C.,年、季、月等计划,D.,施工和设备安装进度计划,【,答 案,】,:,C,【,解析,】,:,P 112,10/28/2026,7,二、多项选择题,(,每题,2,分。每题的备选项中有,2,个或,2,个以上符合题,意至少有,1,个错项。错选,本题不得分;少选。所选的每个选项得,0.5,分,),7,建设工程项目进度控制是一个动态的管理过程。其主要工作环节包括,(),。,A.,进度计划的跟踪检查与调整,B.,工期索赔条件的分析与比较,C.,进度目标分析和论证,D.,建立辅助进度控制的信息处理平台,E.,编制进度计划,【,答 案,】,:,ACE,【,解析,】,:,本题主要考查对进度控制工作内容的理解,进度控制的主要工作环节包括,进度目标的分析和论证,、,进度计划的编制、进度计划的跟踪检查与调整,。答案,A,、,C,、,E,包括上述主要工作环节的内容;答案,B,、,D,主要表现为进度控制的具体工作方法。,10/28/2026,8,8,根据项目进度控制不同的需要和用途,业主方和项目各参与方可以按,(),构建建设工程项目多个不同的进度计划系统。,A.,不同计划深度,B.,不同项目参与方,C.,不同计划功能,D.,不同计划方法,E.,不同计划周期,【,答 案,】,:,ABCE,【,解析,】,:,P,111-112,10/28/2026,9,9,在大型建设工程项目总进度目标论证时,所编制的总进度纲要主要包括,(),等内容。,A,项目实施的总体部署,B.,可行性研究报告,C.,各子系统进度规划,D.,确定里程碑事件的计划进度目标,E.,总进度目标实现的条件和应采取的措施,【,答 案,】,:,ACDE,【,解析,】,:,P 111,大型建设工程项目总进度目标论证的核心工作是通过编制总进度纲要论证总进度目标实现的可能性。总进度纲要的主要内容包括:,项目实施的总体部署、总进度规划、各子系统进度规划、确定里程碑事件的计划进度目标、总进度目标实现的条件和应采取的措施,等。答案,B,属于项目前期计划范畴,不属于总进度纲要的内容。,10/28/2026,10,10,建设工程项目总进度目标论证应分析和论证项目总进度计划中各项工作的进度及其各项工作进展的相互关系。在项目实施阶段,项目的总进度应包括,(),等内容。,A.,编制可行性研究报告的进度,B.,设计工作进度,C.,招标工作进度,D.,施工前准备工作进度,E.,工程施工和设备安装进度,【,答 案,】,:,BCDE,【,解析,】,:,P110,10/28/2026,11,全国二级建造师执业资格考试,(,综合,),建设工程施工管理,-,习题解析,(2),10/28/2026,12,一、单项选择题,(,每题,1,分。每题的备选项中,只有,1,个最符合题意,),1.,施工企业的施工生产计划包括,(),。,A.,单体工程施工进度计划,B.,企业月度生产计划,C.,施工总进度规划,D.,施工总进度方案,【,答 案,】,:,B,【,解析,】,:,P 113,10/28/2026,13,2.,实施性进度计划的编制应以,(),为依据,.,A.,施工企业的年度施工生产计划,B.,施工承包合同工期目标,C.,施工工期定额标准,D.,经分解的里程碑事件进度目标,【,答 案,】,:,D,【,解析,】,:,P116,10/28/2026,14,二、多项选择题,(,每题,2,分。每题的备选项中有,2,个或,2,个以上符合题,意至少有,1,个错项。错选,本题不得分;少选。所选的每个选项得,0.5,分,),3.,施工方所编制的与施工进度有关的计划包括,(),A.,施工企业的施工生产计划,B.,工程项目设计进度计划,C.,工程项目设备采购计划,D.,工程项目施工进度计划,E.,工程项目建设总进度计划,【,答 案,】,:,AD,【,解析,】,:,P113,10/28/2026,15,4.,编制控制性施工进度计划的主要目的是,(),A.,对进度目标进行分解,B.,确定施工的总体部署,C.,确定承包合同目标工期,D.,安排施工图出图计划,E.,确定里程碑事件的进度目标,【,答 案,】,:,ABE,【,解析,】,:,P114,10/28/2026,16,全国二级建造师执业资格考试,(,综合,),建设工程施工管理,-,习题解析,(3),10/28/2026,17,一、单选题,:,1,、根据下图所示的双代号网络计划,做以下,1,4,题。,工作,C,的最早开始时间为,(),。,A,0,B,3,C,5,D,8,答案:,C,P122,10/28/2026,18,2,、工作,C,的最早完成时间为,(),。,A,0,B,3,C,5,D,8,答案:,D,P122,10/28/2026,19,3,、工作,C,的最迟完成时间为,(),。,A,0,B,3,C,5,D,11,答案:,D,P122,10/28/2026,20,4,、工作,C,的总时差为,(),。,A,0,B,3,C,5,D,8,答案:,B,P123,10/28/2026,21,5,、在建设工程常用网络计划表示方法中,()是以箭线及其两端节点的编号表示工作的网络图。,A.,双代号网络,B.,单代号网络,C.,双代号时标网络,D.,单代号搭接网络,答案:,A,P118,10/28/2026,22,6,、已知工作,i,j,的持续时间为,4,天,其,i,节点的最早开始时为,18,天,最迟开始时间为第,21,天。则该工作的最早完成时间为,(),A.18,天,B.21,天,C.22,天,D.25,天,答案:,C,P122,10/28/2026,23,7,、在双代号时标网络图中,以波形线表示工作的,(),A.,逻辑关系,B.,关键线路,C.,总时差,D.,自由时差,答案:,D,P130,10/28/2026,24,二、多选题,:,8,、当计算工期不能满足计划工期时,可设法压缩关键工作的持续时间,以满足计划工期的要求。在选择缩短持续时间的关键工作时,宜考虑下述,(),因素。,A.,缩短持续时间而不影响质量和安全的工作,B.,有充足备用资源的工作,C.,缩短持续时间所需增加的费用相对较少的工作等,D.,缩短持续时间所需增加的人事组织相对较少的工作,E.,缩短时间对质量和安全影响较少的工作,答案:,BCE 132,10/28/2026,25,9,、我国,工程网络计划技术规程,(JGJ/T121-99),推荐的常用的工程网络计划类型包括()。,A.,双代号网络计划,B.,双代号时标网络计划,C.,单代号搭接网络计划,D.,单代号网络计划,E.,随机网络计划,答案:,ABCD P118,10/28/2026,26,10,、在双代号网络图和单代号网络图中,工作之间的逻辑关系可包括,(),A.,生产关系,B.,组织关系,C.,流程关系,D.,工艺关系,E.,地域关系,答案:,BD 1119/126,10/28/2026,27,全国二级建造师执业资格考试,(,综合,),建设工程施工管理,-,习题解析,(4),10/28/2026,28,一、单项选择题,(,每题,1,分。每题的备选项中,只有,1,个最符合题意,),1,在项目组织结构中应有专门的工作部门和符合进度控制岗位资格的专人负责进度控制工作是工程项目进度控制的,(),。,A.,组织措施,B.,管理措施,C.,经济措施,D.,技术措施,【,答 案,】,:,A,【,解析,】,:,P133,10/28/2026,29,2,为实现建设工程项目进度目标,不但应进行进度控制,还应,(),。,A.,分析影响项目进度的风险,采取风险管理措施,B.,重视信息技术的应用,C.,进行投资控制,D.,重视健全项目管理的组织体系,【,答 案,】,:,A,【,解析,】,:,P134,10/28/2026,30,二、多项选择题,(,每题,2,分。每题的备选项中有,2,个或,2,个以上符合题,意至少有,1,个错项。错选,本题不得分;少选。所选的每个选项得,0.5,分,),4,建设工程项目进度控制措施主要包括,(),。,A.,组织措施,B.,管理措施,C.,经济措施,D.,技术措施,E.,规划措施,【,答 案,】,:,ABCD,【,解析,】,:,P133,10/28/2026,31,5,建设工程项目进度控制的主要工作环节包括,(),。,A.,编制审批程序,B.,进度目标的分析和论证,C.,编制进度计划,D.,跟踪进度计划的执行情况,E.,调整进度计划,【,答 案,】,:,BCDE,PDCA,10/28/2026,32,6,进度控制会议的组织设计应明确的内容,包括,(),。,A.,会议的类型,B.,各类会议的主持人及参加单位和人员,C.,各类会议的召开时间,D.,各类会议文件的整理、分发和确认,E.,进度控制工作流程,【,答 案,】,:,ABCD,【,解析,】,:,P134,10/28/2026,33,7,下列选项中,属于建设工程项目进度控制的经济措施的有,(),。,A.,编制资源需求计划,B.,审核预算,C.,明确资金供应条件,D.,价值工程,E.,落实经济激励措施,【,答 案,】,:,ACE,【,解析,】,:,P,135,选项,A,、,C,、,E,是建设工程项目进度控制的经济措施。选项,B,、,D,属于投资控制措施。,10/28/2026,34,
展开阅读全文
