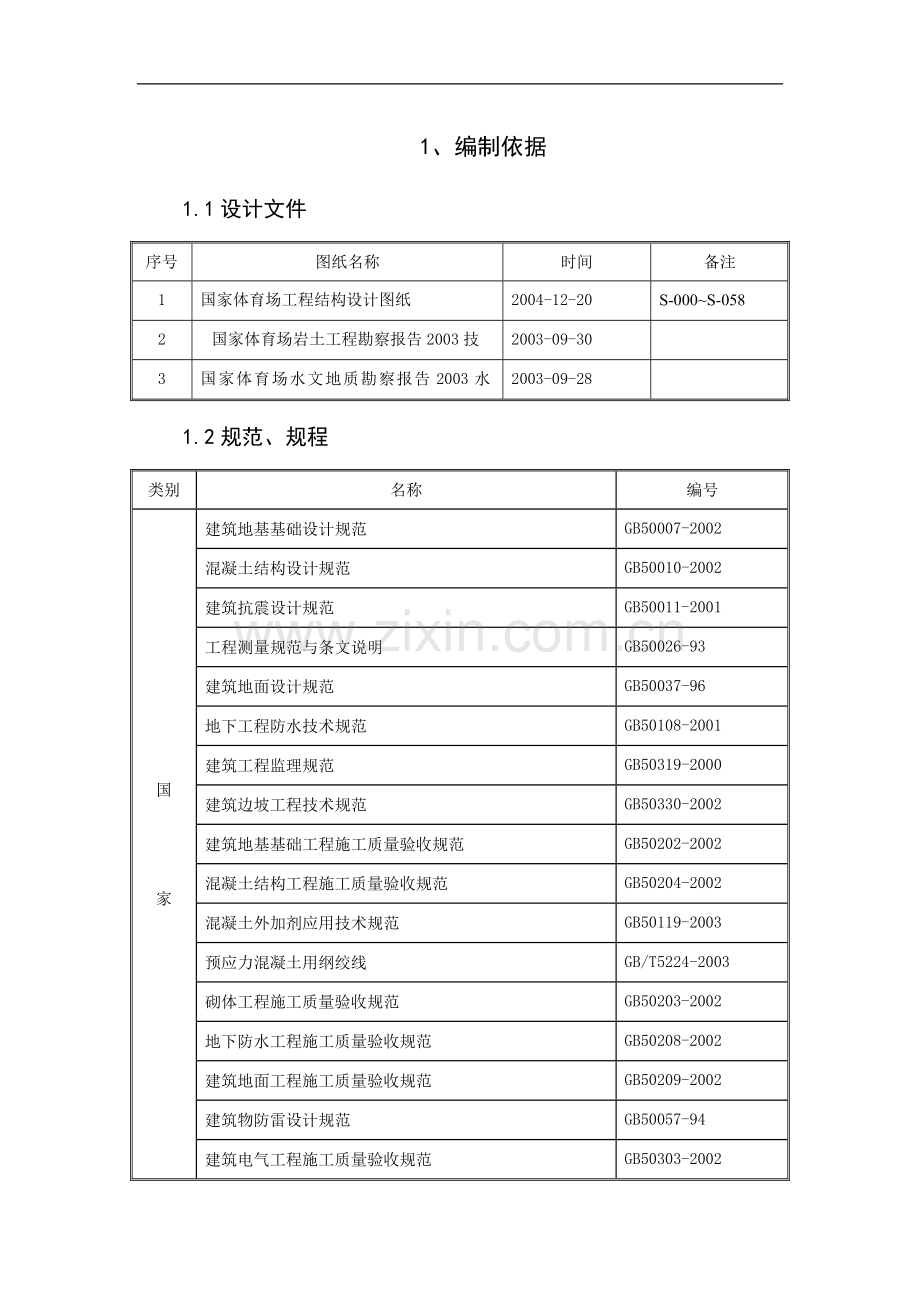

1、编制依据
1.1设计文件
序号
图纸名称
时间
备注
1
国家体育场工程结构设计图纸
2004-12-20
S-000~S-058
2
国家体育场岩土工程勘察报告2003技208
2003-09-30
3
国家体育场水文地质勘察报告2003水053
2003-09-28

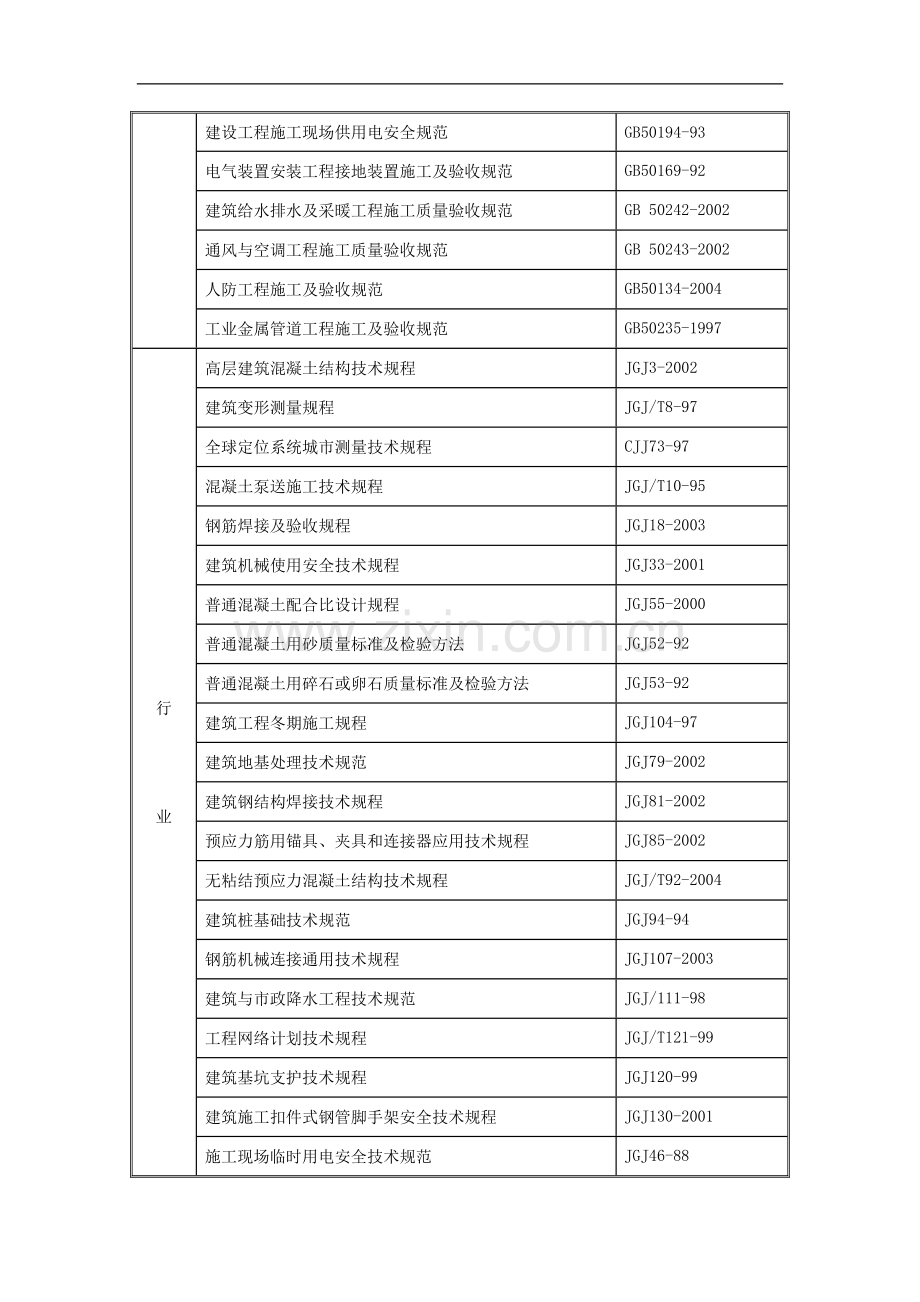

1.2规范、规程
类别
名称
编号
国
家
建筑地基基础设计规范
GB50007-2002
混凝土结构设计规范
GB50010-2002
建筑抗震设计规范
GB50011-2001
工程测量规范与条文说明
GB50026-93
建筑地面设计规范
GB50037-96
地下工程防水技术规范
GB50108-2001
建筑工程监理规范
GB50319-2000
建筑边坡工程技术规范
GB50330-2002
建筑地基基础工程施工质量验收规范
GB50202-2002
混凝土结构工程施工质量验收规范
GB50204-2002
混凝土外加剂应用技术规范
GB50119-2003
预应力混凝土用纲绞线
GB/T5224-2003
砌体工程施工质量验收规范
GB50203-2002
地下防水工程施工质量验收规范
GB50208-2002
建筑地面工程施工质量验收规范
GB50209-2002
建筑物防雷设计规范
GB50057-94
建筑电气工程施工质量验收规范
GB50303-2002
建设工程施工现场供用电安全规范
GB50194-93
电气装置安装工程接地装置施工及验收规范
GB50169-92
建筑给水排水及采暖工程施工质量验收规范
GB 50242-2002
通风与空调工程施工质量验收规范
GB 50243-2002
人防工程施工及验收规范
GB50134-2004
工业金属管道工程施工及验收规范
GB50235-1997
行
业
高层建筑混凝土结构技术规程
JGJ3-2002
建筑变形测量规程
JGJ/T8-97
全球定位系统城市测量技术规程
CJJ73-97
混凝土泵送施工技术规程
JGJ/T10-95
钢筋焊接及验收规程
JGJ18-2003
建筑机械使用安全技术规程
JGJ33-2001
普通混凝土配合比设计规程
JGJ55-2000
普通混凝土用砂质量标准及检验方法
JGJ52-92
普通混凝土用碎石或卵石质量标准及检验方法
JGJ53-92
建筑工程冬期施工规程
JGJ104-97
建筑地基处理技术规范
JGJ79-2002
建筑钢结构焊接技术规程
JGJ81-2002
预应力筋用锚具、夹具和连接器应用技术规程
JGJ85-2002
无粘结预应力混凝土结构技术规程
JGJ/T92-2004
建筑桩基础技术规范
JGJ94-94
钢筋机械连接通用技术规程
JGJ107-2003
建筑与市政降水工程技术规范
JGJ/111-98
工程网络计划技术规程
JGJ/T121-99
建筑基坑支护技术规程
JGJ120-99
建筑施工扣件式钢管脚手架安全技术规程
JGJ130-2001
施工现场临时用电安全技术规范
JGJ46-88
建筑施工高处作业安全技术规定
JGJ80-91
安全防范工程程序与要求
GA/T75—1994
安全防范系统验收规则
GA 308—2001
地
方
商品混凝土质量管理规程
DBJ01-6-90
混凝土掺加粉煤灰技术规程
DBJ01-10-93
无粘结预应力混凝土结构体系设计与施工规程
DBJ01-7-90
建筑工程测量规程
DBJ01-21-95
建设工程监理规程
DBJO1-41-2002
建筑安装分项工程施工工艺规程
DBJ/TO1-26-2003
预防混凝土工程碱集料反应技术管理规定
京TY5-99
北京市建筑工程施工安全技术规程
DBJ01-62-2002
建筑安装工程资料管理规程
DBJO1-51-2003
1.3标准
类别
名 称
编号
国
家
混凝土强度检验评定标准
GBJ107-87
建筑工程施工质量验收统一标准
GB50300-2001
行
业
钢筋焊接接头试验方法标准
JGJ/T27-2001
建筑施工安全检查标准
JGJ59-99
城市测量标准
CJJ8-99
混凝土碱含量限值标准
CECS53:93
建筑结构长城杯工程质量评审标准
DBJ/T01-70-2003
建筑 路桥 市政工程施工工艺标准(城建集团)
JQB-017-2004
1.4图集
类别
名称
编号
国
家
国家建设标准图集
J、G、S、K、R、D、X
混凝土结构施工图平面整体表示方法制图规则和构造详图
03G101-1
地
方
建筑构造通用图集
88J及88J新
北京市标准图集
京G.京sj
建筑电气通用图集
92DQ1-13
等电位连接安装图集
02D501-2
建筑设备施工安装通用图集
91SB1-91SB10
防空地下室通用图
FJT-2003
1.5其他
序号
名称
备注
1
国家体育场工程施工组织总设计(修改初步设计版)
2004.12
2
设计交底、图纸会审以及与设计单位沟通得到的有关信息
3
北京城建集团工程总承包管理体系文件
2005版
4
房屋建筑工程和市政基础设施工程实行见证取样和送检的规定
建设部建建[2000]211号
2、工程概况
2.1工程建设相关单位
建设单位:国家体育场有限责任公司
设计单位:H—DeM、ARUP及中国建筑设计研究院设计联合体
监理单位:中咨工程建设监理公司
质量监督单位:北京市建设工程质量监督总站
施工总承包单位:北京城建集团有限责任公司
参施单位:城建一分部、城建四分部、中信国华
2.2工程水文地质情况
土质情况
地表绝对标高为43.00~47.00m
土质在地表以下2m左右为人工堆积土;约2.00~12.00m范围内是第四纪粘性土、粉土层,层间夹有粉砂层;约12.00~16.00m是细砂层;约16.00~36.00m为粘性土、粉土层,层间夹有不连续分布的砂层透镜体;约36.00~60.00m为卵石层、砂层,且在深度约47.00~52.00m分布有一层粘性土层。
地震烈度达到8度且地下水位按历年最高水位时,本场地地基土不会产生地震液化。
地下水位
拟建工程场地地面以下60m深度范围内主要存在5层地下水,地下水类型为台地潜水、层间水、潜水和2层承压水。场区在该5层水以下的各含水层均具有较高的承压性。
台地潜水层:场区台地潜水的静止水位标高为37.86~40.63m;
层间水:场区层间水的静止水位标高在34.54~35.01m,该层水在场区范围内具有不同程度的承压性;
潜水:场区该层水静止水位埋深在28.28~30.20m,相应的水位标高为15.21~17.48m,该层水与区域性潜水~承压水有良好的水力联系;
承压水:场区该2层承压水静止水位埋深分别在30.15~33.06m和32.40~34.28m,相应的水位标高分别为12.12~15.20m和11.96~12.93m,这2层承压水在场区局部由于其间的相对隔水层缺失而相互连通。
地下水质
拟建工程场区台地潜水9个项目中的5个项目(氟化物、硒、总汞、铬、硝酸盐)符合一类标准、3个项目(氰化物、砷化物、铅)符合二类标准,1个项目(镉)符合三类标准;
层间潜水9个项目中的6个项目(氟化物、硒、总汞、铬、砷化物、硝酸盐)符合一类标准,2个项目(氰化物、铅)符合二类标准,1个项目(镉)符合三类标准;
综合:对混凝土结构无腐蚀性,对钢筋有弱腐蚀性。
2.3设计简介
基础形式
(钻孔灌注后压浆)桩基础
建筑物地基
灌注桩桩基以卵石、圆砾石⑨层为持力层;承台底板采用天然地基,地基持力层土质为第四沉积之粘质粉土,砂质粉土③1层,粉质粘土、重粉质粘土③层,局部为粉砂、砂质粉土③2层,和砂质粉土②1层;地基承载力标准值fka综合考虑为180kPa。
抗震设防烈度
8
人防防护等级
6
混
凝
土
强
度
等
级
桩承台,基础底板
C40 补偿收缩混凝土,抗渗等级P8
基础垫层
C15
防水保护层
C20 细石混凝土
地下室外墙
C40 补偿收缩混凝土,抗渗等级P8,掺加聚丙烯纤维
核心筒墙体
C50
板、楼梯
C40 人防顶板采用防水混凝土,抗渗等级P8
后浇带
C45 微膨胀防水混凝土, 抗渗等级P8
钢筋类别
直径φ6 ~φ14为HRB335(Ⅱ级)钢筋
直径大于等于φ16为HRB400(Ⅲ级)钢筋
预应力钢筋采用7φs5(φs15)钢绞线,截面积139m2,抗拉强度标准值1860N/mm2
钢筋接头形式
直螺纹机械连接、绑扎
预应力结构应用
预应力桩基础、部分楼板采用无粘结预应力技术
结构断
面尺寸
(mm)
底 板
500 550 650 700 800 1800(环梁)
墙 体
250 300 500 800
顶 板
200 220 250 500
钢结构组合柱P轴
大承台主要断面尺寸
(长×宽×高)
P1:14m×26m×5.8m
P2:18m×22.4m×5.8m
P3、P23:10m×26m×5.8m
P4:10.4m×26.4m×4.3m
P5、P7、P9:10m×18m×4.3m
P6、P8:9.6m×18m×4.3m
P10:10.4m×26.4m×8.5m
P11、P15:10m×26m×5.8m
P12、P14 、P24:18m×22m×5.8m
P13:14m×26m×5.8m
P16 、P22:14.4m×18.4m×10.1m
P17、P21:10m×17m×10.1 m
P18 、P20:9.6m×17m×10.1m
P19:14.4m×18m×10.1m
保
护
层
厚
度
(mm)
基础底板
底面
55
顶面
25
一般桩承台
底面
70
侧面
35
地下室外墙
外侧
35
内侧
25
钢结构组合柱桩承台
底面
100
侧面
35
板
20
剪 力 墙
20
层高
消防泵房
5.5m
基座、人防避难所
4m,4.2m
主要底板标高
-8.2m,-6.5m,-4.2m,-3.75m,-1.0m
机电专业预留预埋
包括电气、电讯、给排水、暖通空调、燃气动力专业的预留孔洞、预埋管线、预埋套管及电气防雷接地等
2.4、工程建设特点、难点
国家体育场作为北京2008奥运会的主会场,具有政治上重要性、功能上综合性、技术上挑战性、时间上紧迫性以及管理上复杂性等特点。
2.4.1质量标准高
建设验收标准要求严格,工程建设及工艺质量验收标准应符合国家规范、北京市结构长城杯标准。
2.4.2施工工期短
由于钢结构设计方案的优化调整,体育场工程施工工期相应减少,而竣工时间不变,同时钢结构工程与混凝土结构施工交叉作业,本工程为三边工程,目前地上部分的混凝土结构图纸和钢结构柱脚钢埋件图纸尚未到位,直接影响到P轴大承台及1/F轴部位环梁结构施工,大大增加了P轴大承台的施工难度和占用工期,进而影响零层以下结构的施工。
2.4.3结构复杂,施工技术难度大
·本工程地下结构复杂,24个钢结构组合柱下桩承台最厚达10.1m,12个核心筒承台深度不一,人防要员避难所和消防泵房,以及其他大量桩承台类型多、标高变化大,施工时须统筹考虑,动态控制,对局部施工部位需采取非常规措施安排施工。
·基座部分混凝土结构须等到钢结构施工完毕以后才能施工;而1/F轴地下环梁施工须考虑为钢结构斜柱预留位置,同时又为地上混凝土斜柱施工创造施工条件,因此施工缝无法按常规留设,很多部位施工缝均需与设计洽商确定。
·钢结构安装施工方案在施工看台区域布设78个临时支撑钢架,临时支撑钢架的位置很不规则,大大增加混凝土结构的施工难度。
·本工程设计使用年限100年,混凝土结构的耐久性要求非常高,同时混凝土表观质量要求达到清水效果,本工程底板、P承台属超长及大体积混凝土结构,因此混凝土施工中应从原材料选择、模板选型以及施工现场施工操作严格把关。
·纤维混凝土抗裂的应用,试验、试配及施工工艺需专门研究。
2.4.4机电工程配合施工难度大
本工程机电专业复杂,工程量大,管路大部分为结构内埋设,而土建结构板薄,施工难度大,要求各系统管路统筹安排,施工中避免过多交叉,确保工程质量、进度。
3、施工部署
3.1部署原则
全面贯彻“绿色奥运、科技奥运、人文奥运”理念,以“引入先进的管理理念、采用最佳的施工技术、选用高素质的建设队伍、投入精良的机械设备、实施科学合理的组织安排、塑造过程精品”为指导思想,进行施工总体部署。以实现建设安全、质量、功能、工期、造价方面的指标。
3.1.1强化质量创优意识
全面贯彻质量第一、全员参与质量管理的管理理念;针对施工重点、难点进行专门分析,制定专项施工方案,确保质量目标的实现;充分考虑季节性气候对工程质量可能造成的不利影响,合理安排作业时间,避免气候对施工所造成的不利影响。
3.1.2确保工期原则
根据总体施工部署,零层以下混凝土结构施工作为关键控制里程碑。因此必须加大人力、物力、财力的投入,合理组织,在确保质量的前提下按总工期总控制计划,完成零层以下结构施工任务,保证总工期的实现。
3.1.3兼顾后期施工的原则
零层基础底板和零层以下结构分别施工,A-C轴零层基础底板能提前施工的部位提前施工,为零层以上结构施工提供工作面。
部分夹层结构周围划分施工缝,加大人力及机械的投入,保证夹层结构与零层结构同步完成。
钢结构与混凝土结构交叉处充分考虑为钢结构施工创造条件,在钢结构预埋处按照施工缝预留,待此部分设计完成后及时插入。对于受零层结构底板影响的混凝土柱,在混凝土柱周围划分施工缝,先施工此部分混凝土柱的下部结构,以不影响零层以上结构施工为原则。
3.1.4优化施工总平面布置
充分利用已有条件,按照总施组平面布置原则,根据零层以下底板施工现状特点进行布置,满足零层以下施工需要,同时兼顾零层以上结构施工。重点解决大体量混凝土连续作业时对施工场地及交通的要求,
3.1.5资源配置原则
按照工期及工程质量的需要进行资源配置,提前组织劳动力及主要原材料进场,各分项工程施工前做好各项施工计划。
3.2施工组织
3.2.1组织结构图
零层以下混凝土结构工程组织结构框架
3.2.2管理模式
北京城建集团作为国家体育场总承包商负责组建工程总承包部,下设八部一室,对工程全面负责,履行施工总承包合同的各项建设任务。
对于主体混凝土结构,对一分部、四分部,总承包部采取授权、委托的管理模式。遵照总承包合同规定,中信国华参与结构施工,对其管理形式等同于专业参施。
3.3施工区域及任务划分
根据本工程施工的具体特点并结合类似工程施工的一般规律,体育场零层以下混凝土结构工程依照6条后浇带大致划分为六个区域:NE区、E区、SW区、SE区、NW区、W区。每两个区域组成一个施工区,共组成三个施工区,分别由三个施工单位承担施工,即中信国华承担EN、E区,简称A区;城建四分部承担ES、SW区,简称B1区;城建一分部承担W、NW区,简称B2区。见下图:
体育场混凝土结构施工区域划分图
零层以下混凝土结构施工总承包部统一管理下,由各参施单位组织高质量、成建制的施工作业队施工,具体任务划分如下:
零层以下施工任务划分表
施工区域
参施单位
备注
A区零层以下混凝土结构
SW、SE区
中信国华
B1区零层以下混凝土结构
SW、SE区
城建四分部
B2区零层以下混凝土结构
SW、SE区
城建一分部
零层以下防水工程
北京东方雨虹
各参施单位交接处基础底板后浇带钢筋拉通不截断,112轴~1轴间的后浇带由一分部区施工,36轴~37轴间的后浇带由中信国华,施工76轴~77轴间的后浇带由四分部施工。
3.4施工流水段划分
3.4.1流水段划分
各施工区域依照后浇带和施工缝位置及本区域的结构特点分别划分流水段。其中NE区、E区总共划分13个流水段,W区、NW区总共划分12个流水段,SW区、SE区划分12个流水段。(各区域流水段划分图如下)
NE区、E区流水段划分示意图
W区、NW区流水段划分示意图
SE区、SW区流水段划分示意图
各施工区域可在上述流水段划分的基础上,结合不同的分项工程特点,再单独考虑流水段的拆分与合并,以保证各区域流水施工的有序进行。
3.5施工程序
3.5.1.施工总体程序
各分部对零层以下结构(P承台、环墙、夹层结构)与零层基础底板按两条作业线平行组织施工,施工流程见下图示意。考虑到P轴大承台工程量大且工艺复杂,各分部在施工组织时,加大对P轴大承台结构施工的人力、物力、财力的投入,加快P轴大承台的施工进度,保证两部分结构同时完成。
3.5.2.各区域施工顺序:
零层以下结构6个施工区域同时展开施工,各区内自行组织流水。各分部施工首先从相交位置开始,依次向内推进,避免各分部间相交位置交叉施工带来的矛盾。
NE区、E区施工顺序:
W区施工顺序:
W-1
W-2
W-3
W-4
W-5
W-6
NW区施工顺序:
NW-1
NW -2
NW -3
NW -4
NW -5
NW -6
SW区
SW-1-11
SW-1-2
SW-1-3
SW-2-1
SW-2-2
SW-2-3
SE区
SE-1-11
SE -1-2
SE -1-3
SE -2-1
SE -2-2
SE -2-3
3.6施工进度计划
3.6.1主要施工项目控制计划
序号
主要项目工期安排
控制时间
备注
开始时间
完成时间
1
基础垫层混凝土
2005.04.08
2
基础防水
2005.05.02
3
基础钢筋工程
2005.05.24
4
基础模板工程
2005.06.07
5
基础混凝土
2005.06.10
3.6.1零层以下结构施工进度计划
4、施工准备
4.1技术准备
4.1.1图纸会审
·各施工分部接到设计图纸以后,立即进行图纸自审,将问题及时报到总包技术部进行汇总。总承包部技术部要积极协助业主组织好图纸会审,在图纸会审会议上提出图纸问题,并指定专人做好图纸会审记录及会议纪要,会后整理图纸会审记录并签认,以指导现场施工。
·总承包部技术部分阶段、分专业组织参加业主的设计交底。
·各施工分部认真做好图纸会审记录、工程洽商、设计变更通知单、专项施工方案、分部(项)工程的技术交底工作,并形成记录。
4.1.2施工方案编制
各参施单位在各分项工程施工前,根据施工图纸、现场实际情况、规范、图集、标准、法规等规定组织编制单项施工方案,作为指导现场实际施工的依据。方案编制计划如下:
施工方案编制计划表
序号
方案名称
编制人
计划编制完成时间
1
基础防水工程施工方案
陈早明
2005-3-27
2
A区钢筋工程施工方案
韩 羽
2005-3-28
3
B-1区钢筋工程施工方案
徐 欣
2005-3-28
4
B-2区钢筋工程施工方案
李 兴
2005-3-28
5
A区模板工程施工方案
程 剑
2005-3-29
6
B-1区模板工程施工方案
赵红梅
2005-3-29
7
B-2区模板工程施工方案
王 宾
2005-3-29
8
A区砼工程施工方案
熊泽平
2005-3-31
9
B-1区砼工程施工方案
宋丽敏
2005-3-31
10
B-2区砼工程施工方案
张子轩
2005-3-31
11
电气专业预留、预埋施工方案
张宏伟
2005-4-8
12
暖通、给排水专业预留、预埋施工方案
曾 林
2005-4-8
·针对大体积混凝土及超长结构裂缝控制问题,协同科研单位根据结构体系进行应力、应变计算,对裂缝控制提出预控措施。
·合理利用社会资源, 优化模板设计方案,做好技术准备工作。
4.1.3试验准备
·总承包部质量部设专业工程师负责试验业务的管理工作;各施工分部分分别建立现场实验室,每个现场实验室设不少于3名专职试验工。现场试验工须经过培训,考试合格后方可持证上岗。
·现场试验室负责原材料送试,混凝土和砂浆试块的制作、养护、送试,简易的土工、砂石试验等。试验室内的所用设备须按照计量管理规定进行检定,检定合格后方能使用。
·现场试验室建立完善的岗位责任制度、计量器具和试验设备管理制度、养护室管理制度及试验人员培训制度。
·项目技术人员与试验员结合工程进度编写工程试验计划,包括见证取样和实体检验计划。
·各施工分部试验室均应配备以下设备:
序号
器 具 名 称
单 位
数 量
备 注
1
标养室温湿度自控仪
台
1
2
砂浆稠度仪
台
3
3
温湿度计
支
4
±1℃
4
温度计(含一支高低温度计)
支
4
-10~100℃
5
砂浆标准养护箱
台
1
6
电子测温仪
台
2
7
环 刀
套
4
200(mm)
8
电 子 秤
台
1
2000g精度0.1g
9
混凝土抗压试模
组
80
100*100*100(mm)
10
砂浆抗压试模
组
10
70.7*70.7*70.7(mm)
11
混凝土抗渗试模
组
10
175*185*150(mm)
12
振 动 台
台
1
1000*1000mm
13
塌落度筒(含捣棒)
套
1
14
标准养护室养护架
个
8
15
钢板(振动台前用)
块
1
1000*1000*10mm
16
小 铁 锹
把
3
方头
17
铁 抹 子
把
4
18
冷暖空调
台
2
2P、1.5P各一台
4.1.4施工测量
·工程测量实行二级管理,即总承包部测量队和各施工分部专业测量班。
·总承包部测量队负责建立场区平面控制网(点)和高程控制网(点);负责本工程主要控制轴线及主点的施测与保护;负责及时准确地向专业施工单位提供控制网(点)桩位及成果,并办理签认手续;负责对现场各专业测量工作监督检查及重要部位测量复核。
·各施工分部专业测量班负责加密现场施工控制点、轴线、结构细部尺寸线等;负责测量技术资料的收集、整理及归档工作。
·所有测量人员均要持证上岗。
·各施工分部对测量设备建立管理台帐,并按计量管理要求进行定期检定,同时还须定期校准和维护,发现问题及时处理,保证测量工作的准确性。
·测量仪器设备的准备见下表:
序 号
仪 器 名 称
型 号
数量
用 途
1
全站仪
R-325M
1
工程定位、验线、监测
2
GTS-311S
1
3
SET 2110
1
4
TC2002
1
5
TC1100
1
6
全球定位仪
GPS
4
7
电子经纬仪
DJD 2
1
放线,打垂线
8
15237
1
9
DJD2-PG
1
10
激光铅垂仪
DZJ3
1
放线
13
NS20
2
14
水准仪
AL322
2
高程控制测量、精密抄平
15
AL 222
2
16
DZS 3-1
1
17
DS3
2
18
NAK2+GMP3
2
19
大钢尺
50m
6
放线、量距
20
接收靶
6
工程定位、验线、监测
21
塔尺
12
放线、抄平
22
盒尺
5m
45
放线、量距
23
对讲机
20
现场联系
24
塔 尺
5m
3
放线、抄平
25
墨斗
5
放线
4.2现场准备
4.2.1道路及交通组织
·按照施组总设计,现场已形成环行道路。
·大型机械、原材材料及混凝土罐车主要从现场西南门进入,施工车辆从西北门离开施工现场。东南门主要满足办公区人员及车辆的进出。
4.2.2施工用水
·现场南侧、东侧提供两处水源,接口为DN400mm。主干管选用DN200mm铸铁管,水管埋深为1m,两路环状布置。
·生活给水:办公区保留原有的供水水源及供水管线,施工区及民工生活区从相应干管接引。
4.2.3施工用电
现场西北角位置设立10KV高压配电室,施工现场布置7台800KVA厢式变电站,以380/220伏电压采用TN-S系统方式供现场施工用电。各分部应根据施工用电情况,合理布设用电闸箱,电缆埋地敷设。
4.2.4场区排水
4.2.4.1雨水
使用现场已有的排水沟、集水井,合理组织现场区域内排水。
4.2.4.2污水
办公区利用原有的化粪池、污水管线,对新建食堂设隔油池,处理后再行排入污水管线。民工生活区及施工区新建化粪池、隔油池,污水管线埋地深度1.2m,接入西侧临时路、北侧中一路污水井。
4.2.3主要的临时设施
临时生活区及办公室布置,按施工组织总设计执行。各分部应根据各自的施工计划和需求,对现场的木工棚、钢筋加工场等设施进行设计布设。
现场主要临设计划表
序号
区 域
名 称
面 积(㎡)
1
A区
钢筋加工棚
419
2
钢筋堆放场地
3143
3
木工棚
270
4
模板堆放场地
1450
5
B-1区
钢筋加工棚
480
6
钢筋堆放场地
3620
7
木工棚
200
8
模板堆放场地
1530
9
B-2区
钢筋加工棚
780
10
钢筋堆放场地
3100
11
木工棚
500
12
模板堆放场地
1100
详见零层以下混凝土结构施工平面布置图。
4.3劳动力组织
4.3.1劳动力招标
生产部门组织考察优选劳务施工队伍,综合考虑施工队伍的资质等级、施工业绩、大型工程施工经验。根据施工进度总控计划,及时组织劳动力招标,选择具有较强实力的国内一流的成建制施工队伍进场施工。
4.3.2劳动力需求计划
施工队伍按照劳动力需求计划及现场施工需要及时进场,并依据相关规定办理各项手续。
4.3.2.1劳动力计划一览表
工种
零层以下结构施工阶段投入劳动力情况
2005年2月
2005年3月
2005年4月
2005年5月
2005年6月
钢筋工
270
1000
1380
1400
1500
木 工
240
1200
1660
1700
1850
砼 工
176
500
600
650
650
架子工
24
72
110
264
320
信号工
12
24
36
36
36
瓦 工
30
240
180
180
180
壮 工
40
400
450
500
550
测量工
15
54
60
80
80
试验工
12
12
24
24
24
电 工
18
105
185
200
200
管 工
3
3
130
154
160
电焊工
15
90
222
264
282
气焊工
5
16
30
10
10
钳 工
20
22
22
油漆工
7
20
22
20
环保工
40
45
60
60
60
合计
900
3768
5167
5566
5944
4.3.2.2劳动力动态分布曲线
4.3.3劳动力进场教育
施工人员入场后各分部组织对其进行安全教育和专业技能培训,合格后方可参加施工作业,特殊工种人员须做到持证上岗。
4.4物资准备
依据施工组织设计,商务部、物资部组织对主要原材料供应厂家的考察及招标工作,并制定进场计划。
4.4.1主要实物工程量
序号
材料名称
单位
数量
1
钢筋
t
16310
2
商品砼
m3
78000
3
砖
千块
800
4
防水卷材
m2
160000
4.4.2大型机械设备需求计划
序号
名称
型号
单位
数量
拟进场计划
备注
1
塔式起重机
HK30/21B(R=70m)
台
1
3月7日
2
QTZ6021(R=60m)
台
1
3月7日
3
HK7030(R=70m)
台
1
3月7日
4
F0/23B(R=50m)
台
1
3月1日
5
ST6015(R=50m)
台
1
3月1日
6
C7030(R=70m)
台
1
4月15日
7
KZ4021B(R=70m)
台
1
4月15日
8
C7022(R=65m)
台
1
3月28日
9
TOPKRT K40-21(R=70m)
台
2
3月28日
10
TOWCRANE K30121(R=70m)
台
1
3月28日
11
混凝土泵
DC-S115B
台
6
4月1日
12
HBP-60
台
4
4月1日
13
汽车泵
辆
3
4.4.3主要机、器具需求计划
序号
名称
型号/规格
单位
数量
拟进场时间
备注
1
混凝土布料杆
M17-125/R=15m
台
8
4月3日
2
压刨
MB106C
台
12
3月26日
3
木工圆盘锯
ML400
台
12
3月26日
4
平刨
台
12
3月26日
5
钢筋切断机
GJ40-1
台
12
3月25日
6
钢筋弯曲机
GW40
台
12
3月25日
7
剥肋滚压直螺纹机
台
36
3月25日
8
平板振动器
台
15
3月25日
9
插入式振捣棒
ZX-50/30
套
118
4月1日
10
手 锯
/
把
240
3月25日
11
气泵
/
台
12
3月25日
12
空气压缩机
台
6
3月25日
13
力矩扳手
台
24
3月25日
14
无线电对讲机
/
部
60
3月25日
15
砂轮切割机
30台
30
4月11日
16
交流电焊机
BX1-500
台
124
4月15日
17
直流电焊机
500A
台
10
4月15日
18
焊条烘干箱
HY704-4
台
16
4月15日
19
氩弧焊机
WSE-500
台
20
4月15日
20
氧气、乙炔
套
10
4月15日
21
气焊工具
套
10
4月15日
22
砂轮锯
400
台
20
4月15日
23
台钻
13mm
台
25
4月15日
24
手电钻
6-12mm
把
30
4月15日
25
接地摇表
ZC-8
只
3
4月15日
26
套丝机
台
10
4月15日
27
万用表
只
3
4月15日
28
配电箱
台
20
4月15日
29
电锤
φ8—φ38
只
30
4月15日
30
手砂轮
台
10
4月15日
31
液压开孔器
套
20
4月15日
32
电动试压泵
4DSY-165
台
10
4月15日
33
无线电对讲机
台
60
4月15日
34
铝合金人字梯
9,11,13,15步
副
各8
4月15日
4.4.4周转材料需求计划
序号
名 称
规格 型号
单 位
数 量
1
多层板胶合板
15mm厚
㎡
1000
18mm厚
㎡
1500
2
碗扣架杆件及配件
/
t
300
3
架子钢管
φ48,壁厚3.5mm
t
3000
4
钢质脚手板
/
t
300
5
方 木
/
m3
1000
6
木质脚手板
/
m3
600
7
可拆卸穿墙螺栓
/
组
9000
8
钢管卡子
/
个
6000
9
可调支撑
/
个
3000
5、施工总平面布置
6、主要施工方法
6.1施工测量
6.1.1测量内容与任务
根据国家体育场施工组织总体设计安排,正负零以下土建施工主要包括土方开挖基坑支护、桩基础承台施工、基础施工三大内容。
配合各项土建施工,测量内容主要包含以下内容:
(1)土方开挖边线、标高测量,护坡桩定位
(2)边坡土体位移监测
(3)桩基放样定位及成桩的验收(桩位、标高)测量
(4)承台开挖边线及承台结构定位、标高测量
(5)基础施工测量
6.1.2仪器设备
完成正负零以下施工需配备以下设备:
序号
仪器名称
精度
用途
数量
施工分部
总包测量队
1
全站仪
测角±2″,测距2+2ppm
控制网检测、细部坐标、斜柱放样
各2台
1台
2
经纬仪
测角±2″
主要轴线、控制线放样,直柱放样
各2台
无
3
水准仪
±2mm/Km
高程控制网测量、检测、细部、槽底高程抄测
各2台
1台
4
铅垂仪
1/10万
内控点投测、斜柱定位
根据需要配置
1台(1/20万)
5
钢尺
一级,全长误差<5mm
高程传递、细部放线
各1把
1把
6
对讲机
HYT268/368远程
联络指挥协调
各3台
3台
6.1.3施工测量方法
6.1.3.1首级平面、高程控制:采用北京城建勘测设计研究院提供的施工平面、高程控制网最新成果。详见“《施工控制测量技术方案》(2003.12)”。
6.1.3.2施工加密导线网和施工加密高程网:
布设形式:根据正负零以下工程施工需要,在首级平面、高程控制网基础上,布设施工加密导线网和施工加密高程网,作为边坡开挖、桩基定位、承台定位及基础施工等测量的控制依据和施工测量用点。施工加密导线网施工加密高程网要求共点,以利于对各细部在平面和高程上同时进行定位和控制;A区、B1区、B2区三区的两类网由总承包测量队统一安排、协调,统一构网平差,以保证各施工分区的良好衔接。具体布网形式见图1“加密导线网示意图”和图2“加密水准网示意图”。
施工加密导线网示意图
施工加密水准网示意图
在统一布网联测前,中信、四公司和一公司对所属施工区
