资源描述

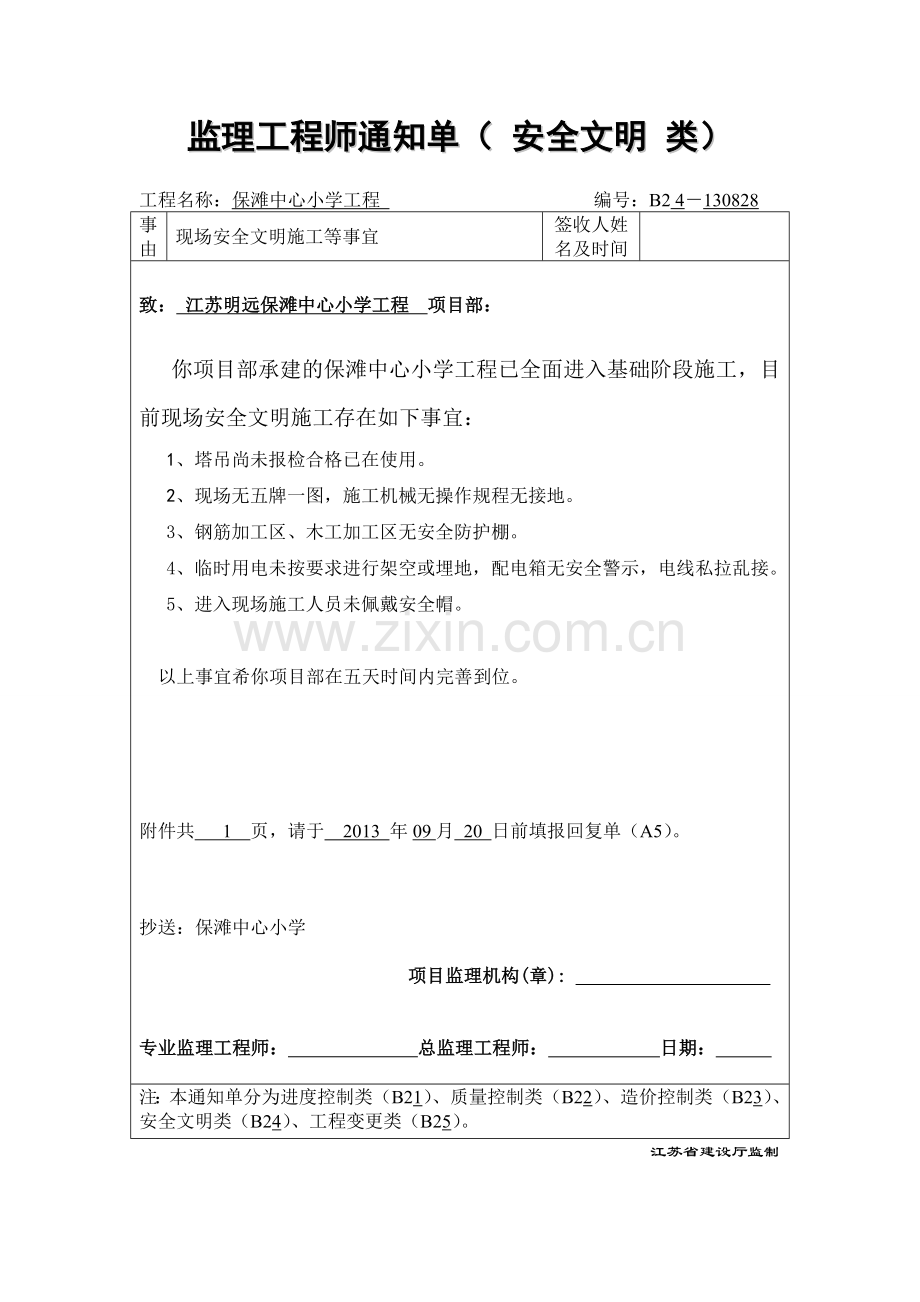

监理工程师通知单( 安全文明 类)
工程名称:保滩中心小学工程 编号:B2 4-130828
事
由
现场安全文明施工等事宜
签收人姓名及时间
致: 江苏明远保滩中心小学工程 项目部:
你项目部承建的保滩中心小学工程已全面进入基础阶段施工,目前现场安全文明施工存在如下事宜:
1、 塔吊尚未报检合格已在使用。
2、 现场无五牌一图,施工机械无操作规程无接地。
3、 钢筋加工区、木工加工区无安全防护棚。
4、 临时用电未按要求进行架空或埋地,配电箱无安全警示,电线私拉乱接。
5、 进入现场施工人员未佩戴安全帽。
以上事宜希你项目部在五天时间内完善到位。
附件共 1 页,请于 2013 年09月 20 日前填报回复单(A5)。
抄送:保滩中心小学
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制

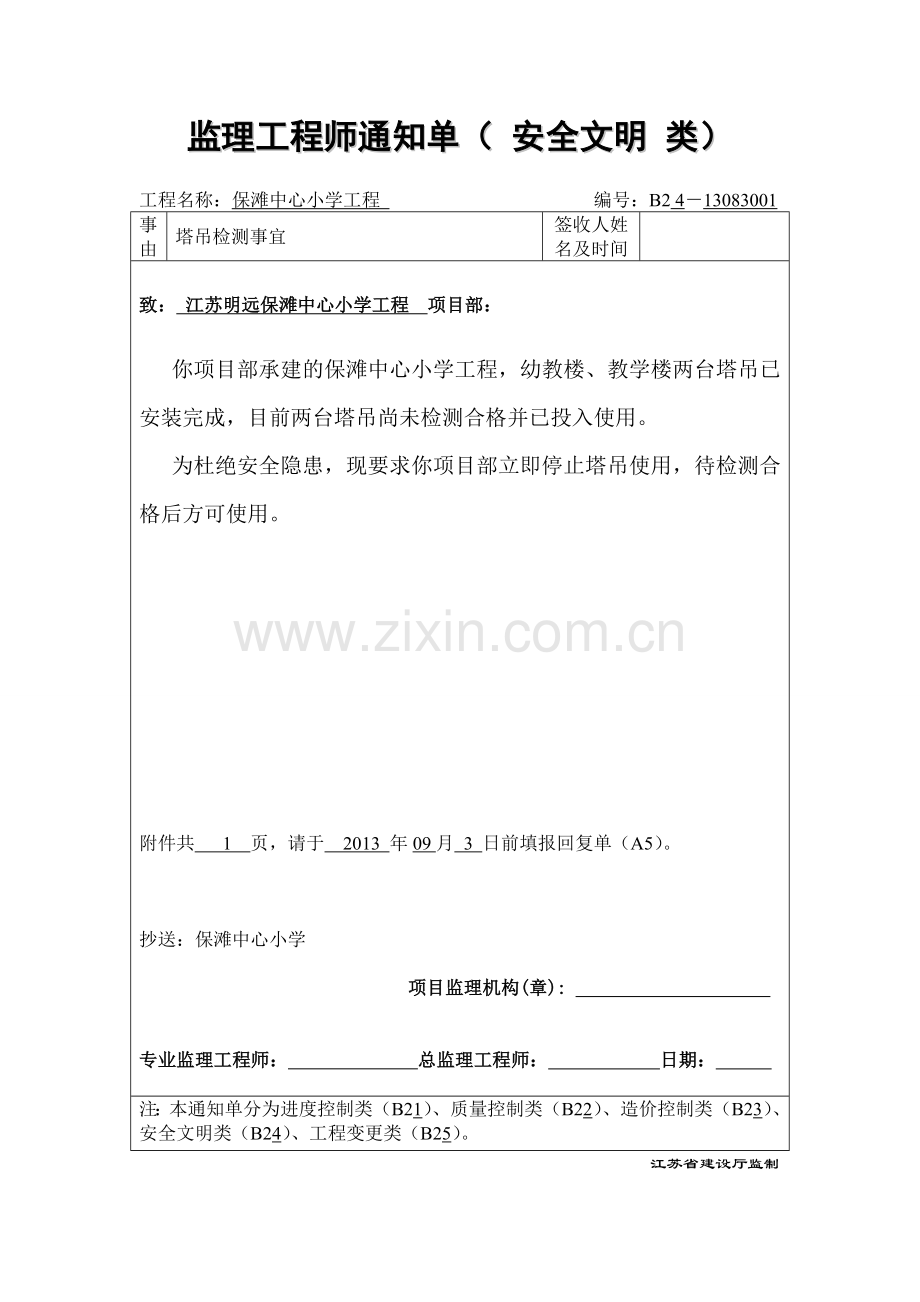

监理工程师通知单( 安全文明 类)
工程名称:保滩中心小学工程 编号:B2 4-13083001
事
由
塔吊检测事宜
签收人姓名及时间
致: 江苏明远保滩中心小学工程 项目部:
你项目部承建的保滩中心小学工程,幼教楼、教学楼两台塔吊已安装完成,目前两台塔吊尚未检测合格并已投入使用。
为杜绝安全隐患,现要求你项目部立即停止塔吊使用,待检测合格后方可使用。
附件共 1 页,请于 2013 年09月 3 日前填报回复单(A5)。
抄送:保滩中心小学
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
监理工程师通知单( 质量控制 类)
工程名称:保滩中心小学工程 编号:B2 2-13094001
事
由
基础砼成型事宜
签收人姓名及时间
致: 江苏明远保滩中心小学工程 项目部:
你项目部承建的保滩中心小学工程,幼教楼基础浇筑完成后,经监理部现场检查发现:1、混凝土成型较差,蜂窝麻面严重;2、混凝土内有部分板条未拆除;3、地梁上口表面不平整,有缺棱掉角现象。
4、部分模板拆除过早;5、教学楼地梁上口支撑使用板条,刚度达不到要求,容易陷入混凝土内。
以上问题要求你项目部立即进行整改,整改完成后再进行教学楼基础钢筋及模板验收。
附件共 1 页,请于 2013 年09月 5 日前填报回复单(A5)。
抄送:保滩中心小学
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
监理工程师通知单( 安全文明 类)
工程名称:保滩中心小学工程 编号:B2 4-13091501
事
由
现场安全文明施工等事宜
签收人姓名及时间
致: 江苏明远保滩中心小学工程 项目部:
你项目部承建的保滩中心小学工程经监理部现场检查发现现场安全存在如下隐患。
1、 塔吊未经检测合格后仍在使用,且无接地装置。
2、施工机械无操作规程无接地。
3、钢筋加工区、木工加工区未搭设安全防护棚。
4、临时用电未按要求进行架空或埋地,配电箱无安全警示,电线私拉乱接。无专人管理。
5、进入现场施工人员个别未佩戴安全帽。
以上事宜监理部曾多次口头通知及下发监理工程师通知单编号为:B24-130828要求你项目部进行整改,至今未整改到位,现要求你项目部在五日之日整改完成否则将不予验收。
附件共 1 页,请于 2013 年09月 1 日前填报回复单(A5)。
抄送:保滩中心小学
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
监理工程师通知单( 质量控制 类)
工程名称:保滩中心小学工程 编号:B2 2-13100601
事
由
质量事宜
签收人姓名及时间
致: 江苏明远保滩中心小学工程 项目部:
你项目部承建的保滩中心小学幼教楼、教学楼、行政楼工程一层框架柱在电渣压力焊未检测合格前不得进行框架柱封模,不得进行混凝土浇筑。
附件共 1 页,请于 2013 年10月 9 日前填报回复单(A5)。
抄送:保滩中心小学
保滩镇镇政府
项目监理机构(章):
专业监理工程师: 总监理工程师: 日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
展开阅读全文
