收藏 分销(赏)

广州某办公楼装饰施工组织设计方案.doc

上传人:j****y 文档编号:14114 上传时间:2020-07-10 格式:DOC 页数:165 大小:2.37MB
下载 相关 举报
广州某办公楼装饰施工组织设计方案.doc_第1页
第1页 / 共165页
广州某办公楼装饰施工组织设计方案.doc_第2页
第2页 / 共165页
广州某办公楼装饰施工组织设计方案.doc_第3页
第3页 / 共165页
广州某办公楼装饰施工组织设计方案.doc_第4页
第4页 / 共165页
广州某办公楼装饰施工组织设计方案.doc_第5页
第5页 / 共165页
点击查看更多>>
资源描述

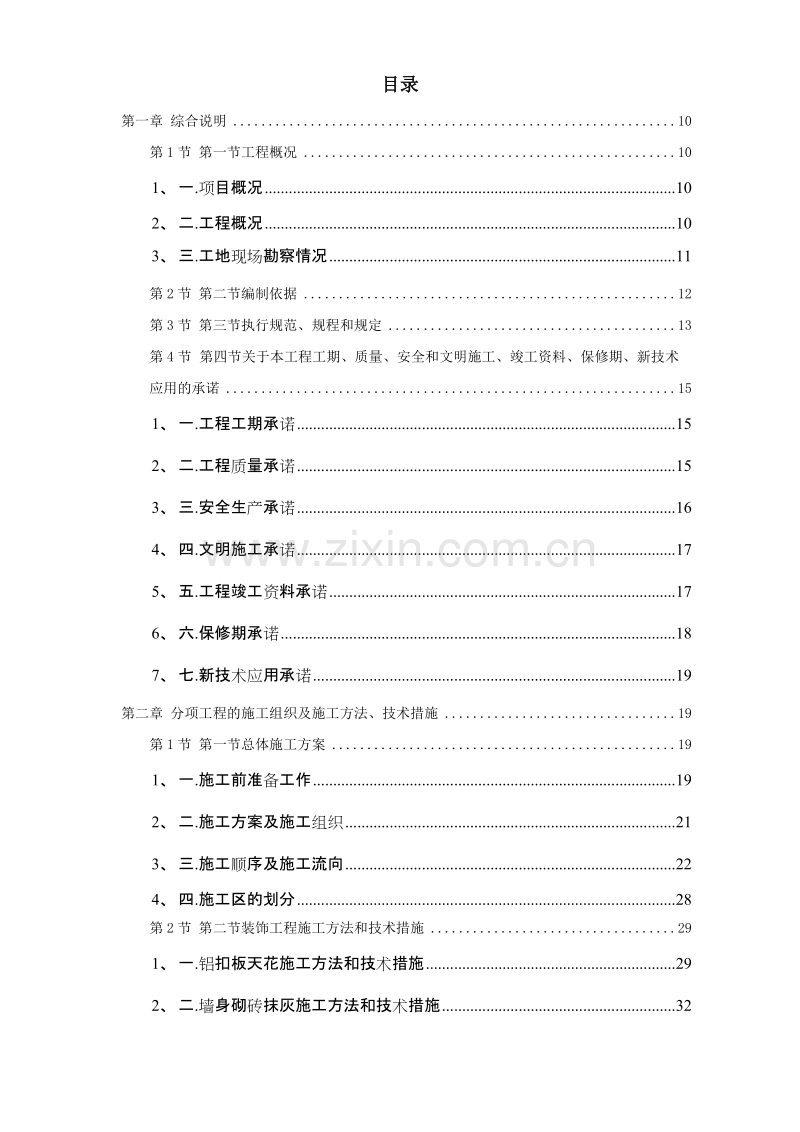

1、目录第一章 综合说明10第1节 第一节工程概况101、 一.项目概况102、 二.工程概况103、 三.工地现场勘察情况11第2节 第二节编制依据12第3节 第三节执行规范、规程和规定13第4节 第四节关于本工程工期、质量、安全和文明施工、竣工资料、保修期、新技术应用的承诺151、 一.工程工期承诺152、 二.工程质量承诺153、 三.安全生产承诺164、 四.文明施工承诺175、 五.工程竣工资料承诺176、 六.保修期承诺187、 七.新技术应用承诺19第二章 分项工程的施工组织及施工方法、技术措施19第1节 第一节总体施工方案191、 一.施工前准备工作192、 二.施工方案及施工组织

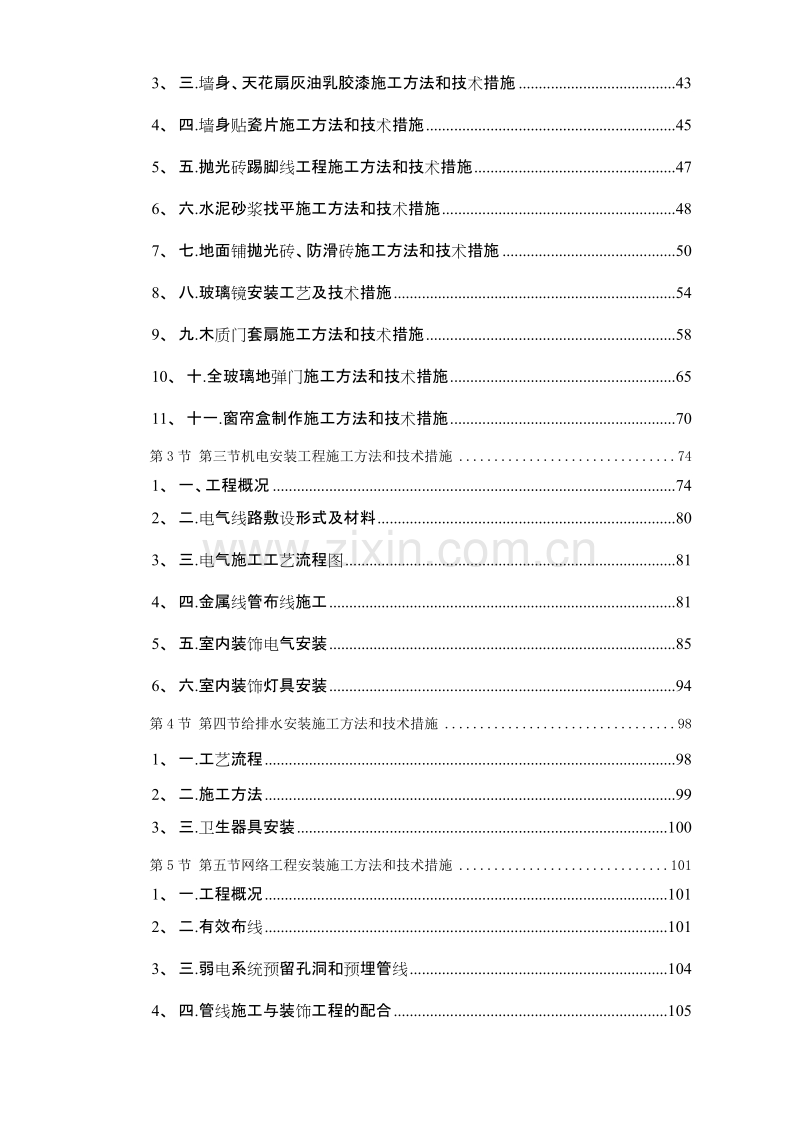

2、213、 三.施工顺序及施工流向224、 四.施工区的划分28第2节 第二节装饰工程施工方法和技术措施291、 一.铝扣板天花施工方法和技术措施292、 二.墙身砌砖抹灰施工方法和技术措施323、 三.墙身、天花扇灰油乳胶漆施工方法和技术措施434、 四.墙身贴瓷片施工方法和技术措施455、 五.抛光砖踢脚线工程施工方法和技术措施476、 六.水泥砂浆找平施工方法和技术措施487、 七.地面铺抛光砖、防滑砖施工方法和技术措施508、 八.玻璃镜安装工艺及技术措施549、 九.木质门套扇施工方法和技术措施5810、 十.全玻璃地弹门施工方法和技术措施6511、 十一.窗帘盒制作施工方法和技术措施

3、70第3节 第三节机电安装工程施工方法和技术措施741、 一、工程概况742、 二.电气线路敷设形式及材料803、 三.电气施工工艺流程图814、 四.金属线管布线施工815、 五.室内装饰电气安装856、 六.室内装饰灯具安装94第4节 第四节给排水安装施工方法和技术措施981、 一.工艺流程982、 二.施工方法993、 三.卫生器具安装100第5节 第五节网络工程安装施工方法和技术措施1011、 一.工程概况1012、 二.有效布线1013、 三.弱电系统预留孔洞和预埋管线1044、 四.管线施工与装饰工程的配合1055、 五.弱电系统接地防雷1056、 六.调试与竣工107第6节 第六

4、节脚手架1081、 一、脚手架的搭设要求及顺序1082、 二、脚手架的搭设方法1093、 三、脚手架的安全设施1114、 四、脚手架的使用规定1115、 五、脚手架拆卸顺序1126、 六、脚手架的拆卸方法1127、 七、脚手架搭设、使用及拆卸的安全措施113第三章 施工进度计划、工期保证措施115第1节 第一节工期目标115第2节 第二节施工进度计划115第3节 第三节工期保证措施116第4节 一.科学组织施工116第5节 二.合理配置优势资源118第6节 三.保证工期的具体措施122第7节 四.工期调整及追赶措施127第四章 施工平面布置图127第1节 第一节施工现场材料堆放和垂直运输127

5、第2节 第二节库房及加工场地的布置128第3节 第三节现场临时设施布置128第4节 第四节施工现场总平面布置1291、 施工总平面布置图129第5节 第五节水电用量计划1301、 一.现场用水(包括施工、生活用水)需求计划及供给1302、 二.现场用电(包括施工、生活用电)计划及供给131第五章 施工安全及文明施工措施说明133第1节 第一节安全生产的保证措施1331、 一.安全文明施工目标1332、 二.保证安全生产管理措施1333、 三.保证安全生产技术措施1354、 四.保证消防安全的主要措施1395、 五.消防管理的措施1406、 六.地下管理及其他地上设施的加固保护措施141第2节

6、第二节文明施工保证措施1421、 一、文明施工管理网络1422、 二、工组织保证体系监督检查1423、 三.文明施工管理措施1424、 四.场容场貌管理措施1445、 五.现场生活卫生管理措施1456、 六.现场环境保护措施1467、 七.现场消防管理措施1478、 八.现场治安管理措施148第六章 技术力量计划措施149第1节 第一节施工现场管理机构1491、 一.派驻本工程管理组织机构图1492、 二.拟投入本工程主要人员情况表149第2节 第二节施工现场管理人员岗位职责1491、 一.项目经理的岗位职责1492、 二.项目副经理的岗位职责1513、 三.技术负责人的任务与职责1554、

7、四.质量检验员的岗位职责1575、 五.材料员(及仓保员)的岗位职责1586、 六.安全员的岗位职责1597、 七.资料员的岗位职责1608、 八.财务部的岗位职责160第3节 第三节劳动力计划1611、 一.劳动力强度1612、 二.劳动力计划说明1623、 三.劳动力选择的原则1654、 四.劳动力分类1655、 五.劳动力安排保障措施166第七章 工程质量保证措施215第1节 第一节工程质量目标216第2节 第二节质量保证体系架构图216第3节 第三节质量要素分析及管理224第4节 第四节质量验收标准与检测236第5节 第五节质量通病的防治措施260第6节 第六节材料质量保证措施293第

8、7节 第七节竣工后保养维修服务计划307第八章 需要说明其他内容315第1节 第一节项目现场施工管理、配合与协调措施315第2节 第二节竣工验收方案320综合说明第一节工程概况一.项目概况广州市*区教育局,该局目前有办公楼一栋,本次装修改造的办公楼层高共9层,约500 。二.工程概况工程名称区教育局机关大楼装饰工程建设地点广州市*区建设单位广州市* 区建设单位招标代理机构广州市建设监理有限公司建筑规模建筑物为九层框架结构,约5000平方米质量目标按国家颁发的建筑安装工程质量检验评定标准进行验收评定,达到合格等级或以上招标范围1、装修工程:首层-九层;2、供电照明工程3、给排水工程4、网络布线安

9、装工程等;工期要求1.招标文中要求工期为:全部工程内容不超过88 日历天;三.工地现场勘察情况了解施工现场的环境,例如了解材料最适合堆放的地点,施工用水、用电的来源以及是否需设置临时设施;另外了解施工地点是否易与相邻施工单位产生摩擦而导致工作上的纠纷,以便提早予以沟通和订出解决办法,使施工能够顺利进行。工地勘察的主要目的是核对施工空间与设计图纸是否有误差,尤其是具体部位的尺寸,若有误差应及时反映给设计人员进行修正。其次需了解工地的交通运输、施工人员的食宿情况,以及施工地点周围材料供应商分布和品种供应能力,便施工中发生材料短缺时,及时就近购买。实施施工的首要工作是熟悉施工现场,对土建移交的施工现

10、场进行测量,并弹出基准线。测量的主要内容包括:各楼层的标高,楼梯尺寸的复测;构筑物、柱梁、中心线复测,并计算出偏移尺寸;管道位置是否准确;地面平整度如何,是否需设找平层;墙、柱面垂直度如何,是否影响墙饰面施工等等。复测时必须对照房间位置逐一测量,并形成测量记录报告,弹出各类基准线。测量记录报告,按业主规定的程序审批后,发至各有关部门。特别是设计组,将以此作为设计资料,成为设计施工详图的重要依据。测量设备必须校检,以保证数据的准确性。测量工作拟计划3天完工。为此,测量人员在入场前就必对工程图纸非常熟悉。测量工及有关施工员将在测量前五天熟悉施工图纸,以便入场工作更为顺利。本工程施工场地现已实现三通

11、,基本具备有施工条件,临时供水、供电已接至现场,均能满足施工要求。现场状况:第二节编制依据1、业主招标文件对本工程施工组织设计的编制要求。2、业主提供的施工图纸、工程量清单条件。3、本公司ISO9001 质量保证体系文件。4、我公司现时的施工管理模式及设备、材料配备情况。5、本公司同类工程经验及研究成果。6、现场工程现状和周边环境情况。7、深化设计图纸8、国家及地方建筑法规9、环境保护法10、国家和行业颁布的有关现行规范和规程。第三节执行规范、规程和规定序号名称备注1中国人民共和国建筑法2招标投标法3合同法4中华人民共和国安全生产法5建筑设计防火规范7住宅装饰装修工程施工规范8建筑装饰装修工程

12、质量验收规范10建筑装饰工程施工安装及验收规范13建筑工程施工质量验收统一标准14建筑地面工程施工质量验收规范15民用建筑工程室内环境污染控制规范41建筑电气工程施工质量验收规范42砌筑砂浆配合比设计规范43建筑与建筑群综合布线系统工程设计规范44建筑与建筑群综合布线系统工程验收规范45电气装置安装工程高压电器施工及验收规范46电气装置安装工程接地装置施工及验收规范47电气装置安装工程电缆线路施工及验收规范49电气装置安装工程母线装置施工及验收规范52电气装置安装工程电气设备交接试验标准53电气装置安装工程施工及验收规范第四节关于本工程工期、质量、安全和文明施工、竣工资料、保修期、新技术应用的

13、承诺如我公司中标,我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流的材料、一流的施工机具,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步地深化施工方案,以先进科学的施工管理技术,更加合理地调动各种资源,保证以优良的质量,快捷的工期、优良的施工管理水平和优良的服务,按时交出令业主及各方满意的工程。一.工程工期承诺我公司承诺,确保在 88 个日历天内完成全部工程内容并通过验收交付使用,争取提前完工,同时认真做好与其它专业公司的配合。施工中,如因我公司原因造成工程延误的,从延期的第2 天起,我方每天按本工程的0.3,向建设

14、单位支付违约金。二.工程质量承诺我公司承诺,本工程质量目标为 合格工程 ,争创市优。工程质量不符合设计要求,质量不合格者建设单位可要求我方停工或返工,返工费用由我方承担,工期不予顺延。我公司保证用于本工程的所有材料都是合格的,符合国家防火及环保要求,业主保留对我公司提供的在本工程中使用的材料品质确认和供应商资质审查的权利,对不符合业主要求的材料,业主有权拒绝使用。如我方供应材料的质量所引起的工程质量问题由我方承担责任。我方在本工程使用的主要装饰材料,提供样板装修,并经建设及监理单位确认,符合工程要求的方可用。如发生货不对板,建设单位有权拒用,并且我方承担损失。我方承诺提供厂商原装、全新的、符合

15、国家及用户提出有关质量标准的设备。三.安全生产承诺本工程的安全目标为:杜绝重大安全事故,将轻伤频率控制在3以下。我司是具有独立承担民事责任能力的法人,并且具备了广州市的施工单位安全资质。在工程施工期间,我方严格遵守国家、部、市颁布的安全生产有关规定,加强安全管理与教育,严格执行国家、省、市有关防火、施工安全规定。我方按发包方的要求,在工地设有安全监理主任,保证整项工程施工期内完全遵守政府部门所颁布的安全规则及避免发任何意外。若我方在工地的安全设施或处理方法不符合要求时,发包方可对我方发出指令直至修复妥当符合安全规则。停工期内的所有间接及直接损失全部由我方负责。在工程过程中,我方严格遵守执行中华

16、人民共和国政府(含地方政府)、行业主管部门颁布实施的有关安全生产的法律、法规及各项规定,积极参加各种能促进安全生产的活动。四.文明施工承诺我司郑重承诺,我司工程施工现场严格按照广州市安全文明工地要求进行管理, 确保达到广州市安全文明施工现场!我公司遵照业主的施工平面布置图指定的位置将施工现场各种物料堆放整齐;周转料随时清理干净,码放整齐,刷好各种标志及面层的保护;各工种均要做的工完、料净、场清,随时将施工垃圾清运出施工现场,施工现场和生活区须随时保持整洁和卫生。五.工程竣工资料承诺1.我方严格按照广州市城市建设档案管理方法的规定要求,在工程施工过程中及时作好收集、汇总、整理工程档案;2.在工程

17、竣工验收时,我方向建设单位提供符合国家档案部门要求规格编制成册的工程竣工图及有关的技术档案资料一式八份。3.如不按要求提供工程档案资料,建设单位有权扣留施工单位的剩余工程款,并且不予进行工程决算,直至提交合格的档案资料为止。六.保修期承诺1、保修期按中华人民共和国建设部令第80 号房屋建筑工程质量保修办法的有关规定执行。2、保修期限为两年,保修期自竣工验收签字之日起计,在保修期限内发生任何原因造成漏水、结构破坏、表面脱膜变色、腐蚀变形、五金配件损坏等现象,我方自接到该通知后,立即组织保修,若我方未按工程质量保修书约定保修的,建设单位有权按原设计标准自行组织返修,所发生的全部费用由我方承担并处以

18、双倍赔偿。如不及时保修,甲方可以委托其他单位维修,发生的修复费用从本公司的工程保修金中扣付。3、设立专人联系热线,建立工程回访制度,在保修范围以外的施工项目,我公司将本着只收回成本的原则热情为业主提供合格的服务。七.新技术应用承诺经我公司认真研究,我公司如中标本工程,将采取相关的新技术、新工艺及新设备进行施工,以争取更好的效果和速度,如所采取相关的新技术工艺及设备未能达到预期效果或造成损失,我公司将承担所有责任。分项工程的施工组织及施工方法、技术措施第一节总体施工方案加强现场的施工组织领导工作,建立项目部有权威性的统一指挥,协调业主、监理、设计各专业分包公司等各方面的关系,以适应多变的客观条件

19、,保证施工按预定的计划开展。贯彻公司质量方针,在调集优秀的管理人员、选择有质量保证的加工商、材料商、配备优秀的各专业工种队伍的基础上,加强项目质量保证体系的规范运作,同时优先采用先进技术和设备,以节约成本,提高功效,保证质量。通过严格的质量管理和全新的场容形象,确保施工管理目标的实现。一.施工前准备工作1.做好施工人员进场准备,办理各项有关手续,按规定搭设临时设施,如现场布置、工地办公室、仓库、材料堆放场地、临时水、电到位,以及生活、卫生设施的落实。2.对施工图纸进行全面会审,技术复核,熟悉图纸,了解各种工艺技术、材料性能及施工方法。3.进一步深化施工组织设计,确定施工方案,认真做好对各工种施

20、工前的技术交底。4.了解消防配套、水电安装、弱电综合布线的工程实施计划,制定相应的配合施工计划。5.按材料进场计划要求组织材料的定制加工、采购确认等进场准备。6.提交施工组织设计,质量计划、施工方案等工程技术文件给业主、监理审核批准。主要准备工作完成时间及负责人编号准备工作完成时间负责人a会审图纸开工前天技术负责人及技术员b编制施工组织设计开工前天技术负责人c材料采购进场计划开工前天计划统计员d机具进场计划开工前天计划统计员e技术交底开工时技术负责人及施工员f现场清理开工前天施工负责人及施工员g测量定线开工前天测量人员h组织人员进场开工前天项目经理i水电施工准备开工前天水电班j临时设施开工前天

21、项目经理及施工负责人k“五通”开工前天项目经理及业主l后勤保障开工前天办公室m施工报批手续等开工前办公室n与业主接开工前项目经理o质量安全三级教育开工前天公司、技术负责及施工员、安全p保安措施开工前天保安员二.施工方案及施工组织根据本工程工期短等特点,总体施工部署为:根据业主安排的用地范围合理布置平面,室内采用灵巧型工具脚手架等,测量放线采用高精度激光经纬仪,调度采用无线对讲联络,建材使用检验单证齐全的合格名牌,强化电脑全程管理和资料汇总管理,按经业主和监理审定的施工组织设计认真组织生产,全面贯彻执行。我公司准备采取如下方案:派设计人员作为驻场设计师,全程跟踪设计,发现问题及时解决,作好深化、

22、细化及变更设计的各项工作。选派有经验工艺美术师,全程跟踪材料半成品,工艺品的选材、选择、选板,把住艺术质量关。采用高水平装饰机械设备及配套机具,提高机械化作业程度。编制合理、详细、科学的施工进度计划,并强化落实。选派公司有经验的施工队伍,对工序加强精雕细刻。合理利用场地,科学组织垂直及平面运输,充分利用时间和空间,组织好全方位多工种工序的立体交叉流水作业施工。所有材料进场要经过严格的三检手续。三.施工顺序及施工流向安排施工顺序、确定施工流向安排施工顺序、确定施工流向是指:将上述已确定的施工过程和施工段,按具体工程情况和施工规律、明确排出它们投入施工的起点和先后次序。对施工过程的施工顺序和流向安

23、排装修工程的施工顺序和流向为:“由外而内,由上而下”的施工顺序和流向。优点是各施工过程之间没有相互干扰,使装修作业一气呵成,避免堵洞补漏现象,从而保证装修工程的质量。对施工段的施工顺序和流向安排一个施工过程的施工段,根据具体的工程情况,按施工段施工顺序进行安排它们的先后顺序。因此施工段的施工顺序和流向应以在施工工艺、按施工段施工顺序进行安排它们的先后顺序。(详见总体流程图)进场准备施工总平图纸规化材料准备劳动力量临时预算施工总计划编制办理手续开工测量单位施工进度员技术交底图纸规化材料准备线和预埋综合布线水电风柱墙面基层地面复核、找平脚手架搭设龙骨吊顶中间验收门窗施工墙、柱面施工地面施工天花施工

24、其他部位网络安装水电施工强弱电施工全玻璃地弹门木质饰面板面板电墙大理石门扇灰油乳胶漆胶玻璃防滑砖抛光砖扇灰油乳胶漆铝扣板开花洗 手台安装玻璃镜安装卫生间洁家具安装喷关探头安装开孔开孔收边施工开孔空调安装木器油漆踢脚线安装产品保护灯具、风口乳胶漆配套装饰五金安装产品保护细部整理验收、交付开关、插座风口、探头面板调试四.施工区的划分根据安装与装饰工程工作性质、位置分布情况和施工组织的需要,将8 个楼层进行施工区域划分:1.一三层为第一施工区,其施工内容为粗装修,其中首层需要布置前期的材料堆放和材料加工场地,因此最后施工。2.四七层为第二施工区,其工作性质属于精装修,施工面积大、施工要求较高,是整个

25、工程的重点。3.八层九层是第三施工区,由于材料、人员和机械设备须人工搬运,为加强成品保护,减少交叉作业,本施工区将采取重点突击的方法,在第一时间内完成。各个区域和楼层的总体安排见下面示意图:楼粗装修楼精装修楼粗装修楼粗装修楼层时间第二节装饰工程施工方法和技术措施一.铝扣板天花施工方法和技术措施一)主要施工工艺要求1固定方法龙骨兼卡具固定法,利用薄板所具有的弹性将铝扣板卡到龙骨上,龙骨兼具龙骨与卡具双重作用,同板块配套供应。2铝扣板安装板的固定:安装板块是在龙骨调平的基础上方可进行。安装条板时,从一个方向开始,依次安装。如果龙骨本身兼卡具,在安板时,只要将扣板轻轻用力压一下,扣板便会卡在龙骨上。

26、因为扣板比较薄,富有一定弹性,扩张较为容易。(2)接缝处理:安装铝扣板时应随安装随将方板与邻板调平调直。接缝应严密、笔直、板缝应宽窄一致。接缝平直偏差不得大于1.5mm(拉5m 线检查,不足5m 者拉通线检查),接缝高低偏差不得大于lmm(用直尺和楔形塞尺检查)。整个方板顶棚表面平整度偏差,不得大于2mm(用2m靠尺和楔形塞尺检查)所有铝扣板纵横方向均应严格对齐,接缝必须笔直奔条,不得稍有弯斜。方板接头可以齐缝,亦可错缝,应按具体设计规定办理。3细部调整与处理(1)与吊顶有关的灯饰、通风口、检查孔的处理。灯饰与风口蓖子本来是照明与空调设备的组成部分,但是在吊顶装饰中,它们除了具有本身的专业功能

27、外,亦是吊顶装饰中的组成部分。所以,选择合适得体的灯饰及风口笛子,对吊顶装饰效果影响较大,特别是灯饰,占有举足轻重的地位。这一点首先得从设计上考虑。从施工的角度分析,灯饰或风口蓖子、检查孔等是吊顶表面的附加物,位置显著,如果安装质量较差,在装饰效果上很能夺人眼目。如若其他部位做得很好,就是灯饰安得歪歪扭扭、里出外进,那么,这种吊顶仍然很难让人感到满意。至于设计上如何选择,可从吊顶的艺术风格及使用功能上去考虑。(2)与吊顶悬吊系统有关的大型灯饰或风口蓖子的悬吊系统的处理。对于软质铝合金板吊顶,其悬吊系统宜与大型灯饰、风口蓖子的悬吊系统分开。特别是龙骨兼卡具的吊顶,两者混在起更不合适。因为龙骨兼卡

28、具的铝合金板吊顶,设计时只考虑了板及龙骨本身的质量,其他荷载再加到龙骨上是不合适的。(3)自动喷淋、烟感器、风口等设备与吊顶表面衔接部位的处理。自动喷淋、烟感器、风口等设备,与吊顶表面衔接要得体,安装要吻合。经调查一些工程实例了解到,目前常出现的问题有:与吊顶脱开一段距离;管道甩搓预留短了,拧不上或使劲往上拧,结果造成吊顶局部凹进去。要想配合得好,需要在开工前同有关专业加强联系,发现差错,及时纠正。(4)特殊部位吊顶条板的封口处理。在检查孔、通风口、与墙面或柱面交接部位,扣板要做好封口处理,不得露白茬。一般常用的办法是用相同色彩的角铝封口。在检查孔部位,因牵涉到两面收口,所以,用两根角铝背靠背

29、,拉铆钉固定,然后按预留口的尺寸围成框。二)注意事项(1)铝扣板条龙骨一般可直接吊挂,也可增加大龙骨,大龙骨间距不大于1200mm,板块龙骨的形式应与扣板配套。(2)铝扣板应由中间向两边铺设,铝合金板吊顶与四周墙面所留空隙,用露明的铝合金压缝或补边吊顶找齐,铝合金压缝条材质应与铝扣板材质相同,这样既有利于接缝处理,又保证花色图案的协调。吊顶龙骨在运输安装中,不得扔摔、碰撞。龙骨应平放,以防变形。铝扣板在运输和安装时,应轻拿轻放,不得损坏板材的表面及。边角等处。运输时应采取相应措施,以防板被污染沿墙铝合金压条应按具体设计弹线,固定在四周墙上施工用的临时马道应架设或吊挂在结构受力构件上,不得吊于吊

30、顶龙骨上,严禁以吊顶龙骨作为支撑点跨度大的顶棚,施工时应在中间位置加设顶棚标高控制点铝扣板在安装前必须先进行选板。凡条板有规格不合、起皮、缺角、表面不平、边缘不齐、色泽不一致者,均应剔除不用。二.墙身砌砖抹灰施工方法和技术措施一)作业条件1.砌筑前,基础及防潮层应经验收合格,基础顶面弹好墙身轴线、墙边线、门窗洞口和柱子的位置线。2.砌筑部位(基础或楼板等)的灰渣、杂物清除干净,并浇水湿润。3.砂浆由试验室做好试配,确定配合比;准备好砂浆试模。4.随砌随搭好的脚手架;垂直运输机具准备就绪。二)施工操作工艺1.砖墙砌筑施工方法1.1 砖墙砌筑前应先在防潮层或其它基层上根据弹好的位置线进行排砖。前后

31、纵墙排顺砖。山墙两大角排砖应对称。窗间墙、扶壁柱的位置尺寸应符合排砖模数,若不符合模数时,可用七分头或丁砖排在窗间墙中间或扶壁柱的不明显部位进行调整。门窗洞口两边顺砖层的第一块砖应为七分头,各楼层排砖和门窗洞口位置应与底层一致。1.2 砌筑时,应根据墙体类别和部位选砖。1.3 砌筑时先盘角,每次不得超过五层,随盘随吊线,使砖的层数、灰缝厚度与皮数杆相符。1.4 砌一砖半厚及其以上的墙应两面挂线,一砖半厚以下的墙可单面挂线。线长时,中间应设支线点,拉紧线后,应穿线看平,使水平缝均匀一致,平直通顺,砌一砖混水墙时宜采用外手挂线,可以照顾砖墙两面平整。1.5 实心墙体砌筑方法宜采用一顺一丁、梅花丁(

32、沙包式)、三顺一丁、全顺(仅用于半砖墙)和全顺(仅用于圆弧面墙砌筑)等砌筑形式。1.6 砌砖宜采用一铲灰、一块砖、挤揉的“三一”砌砖法或采用铺浆法(包括挤浆法和靠浆法)。砖要砌得横平竖直,灰浆饱满,做到“上跟线,下跟棱,左右相邻要对平”。采用铺浆法砌筑时,铺浆长度不得超过500mm。清水墙面不得有三分头,不得游丁走缝。每砌五皮左右要用靠尺检查墙面垂直度和平整度,随时纠正偏差,严禁事后凿墙。1.7 砌筑砂浆应随搅拌随使用,水泥砂浆应在3h 内用完;水泥混合砂浆应在4h 内用完,不得用过夜砂浆。清水墙应随砌随刮缝,刮缝应深浅一致,清扫干净;混水墙随砌随将舌头灰刮尽。水平和竖向灰缝厚度不小于8mm,

33、不大于12mm,一般为l0mm。1.8 墙体日砌高度不宜超过1.8m。砂浆稠度应适当减少,收工时应将砌体沙浆收理好。1.9 墙转角处应同时砌筑,内外墙砌筑必须留斜槎,槎长与高度的比不得小于2/3。临时间断处的高度差不得超过一步脚手架的高度。后砌隔墙、横墙和临时间断处留斜槎有困难时,可留阳槎,并沿墙高每隔500mm,每120mm 墙厚预埋一根6mm 钢筋,其埋入长度从留槎处算起,海边均不小于500mm,末端弯钩88。1.10 预留孔洞和穿墙等均应按设计要求砌筑,不得事后凿墙。墙体抗震拉结筋的位置,钢筋规格、数量、间距,均应按设计要求留置,不应错放、漏放。1.11 砌筑门窗口时,若先立门窗框,则砌

34、砖应离开门窗框边3mm左右。若后塞门窗框,则应按弹好的位置砌筑(一般线宽比门窗实际尺寸大1020mm)。1.12 窗台出檐砌筑时,窗台标高以下的一层砖,应砌过分口线60mm,挑出墙60mm,出檐砖的立缝要打碰头灰。砌筑虎头砖时,斗砖应砌过分口线120mm,并向外倾斜20mm,挑出墙面60mm。1.13 独立砖柱砌筑时,应用整砖砌筑,其垂直灰缝至少错开1/4砖长,柱心不得有通缝,不许用包心砌法。成排砖柱应拉通线砌筑,楼层柱的两个方向中心线应与下层柱吻合。砖柱日砌高度不得超过1.8m。灰缝宽度与砖墙同。1.14 扶壁砖柱砌筑方法与独立柱相同,要点是壁柱与墙身同时砌筑,逐皮搭接。1.15 在砖墙中设

35、有钢筋混凝土构造柱时,在砌筑前应先将构造柱的位置弹出,并把构造柱插筋处理顺直。砌砖墙时与构造柱联结处,砌成马牙槎,每一马牙槎沿高度方向的尺寸不宜超过30cm。砖墙与构造柱之间应沿墙高每50mm 设置2 6mm 水平拉结钢筋,海边伸人墙内不应少于1.0m。1.16 平拱式过梁的砌筑,砌平拱式过梁洞口时,开始应在洞口两边墙上留出2030mm错台,砌一砖时,错台上口宽4050mm,砌一砖半磺时,错台上口宽6070mm。错台留设好以后,应按墙厚支设胎模,胎模应起拱l,并在胎模底板上划出灰缝位置。砌璇时,璇的立砖应为单数,应由两边往中间砌,一边一块进行,最后一块砖(俗称锁砖)的两边均应打灰往下挤紧,砌完

36、后应用稀砂浆灌满灰缝。砌璇应用MU7.5 以上的砖和M5 以上水泥砂浆砌筑。灰缝厚度在梁底应不小于5mm,梁顶应不大于15mm。当砂浆强度达到设计强度50以上时,方可拆去胎模。1.17 平砌式过梁(钢筋砖过梁)的砌筑,当砖墙砌到门窗洞平口时,可搭设支撑和胎模,胎模应起拱1。胎模支好后,铺2030mm 厚1:3 水泥砂浆,按设计要求规定把钢筋埋入砂浆中,钢筋两端伸人支座应不小于240mm,弯成88方钩,钩朝上放置。平砌式过梁应用N5 以上砂浆砌筑,砌法宜用一顺一丁,最下层用丁砖。每砌三层灌浆一次。当砂浆强度达到设计强度50以上时,方可拆除胎模。2.墙身抹灰施工方法2.1.1 一般抹灰施工要点(1

37、)抹灰前必须先找好规矩,即四角规方、横线找平,竖线吊直,弹出准线和墙裙、踢脚板线。(2)石灰砂浆的墙面阳角,如设计对护脚线无规定时,一般可用1:3 水泥砂浆抹出,其高度不低于15m。(3)无论基层为混凝土或加气混凝土,均应先刷108 胶水泥浆一遍。如果刷108 胶水溶液:混凝土基层为108 胶:水1:3;加气混凝土基层为108 胶:水1:2。(4)采用水泥砂浆面层时,须将底子灰表面扫毛或划出纹道,面层应注意接搓,表面压光不得少于两遍,罩面后次日进行洒水养护。(5)纸筋灰或麻刀灰罩面,宜在底子灰56 成干时进行,底子灰如过于干燥应先浇水湿润,罩面分两遍压实赶光。(6)板条或苇箔墙抹底灰时,砂浆要

38、挤入板条或钢丝网的缝隙中,抹得要薄,待底灰78成干再抹第二遍灰。(7)墙面阳角抹灰时,先将靠尺在墙角的一面用线锤找直,然后在墙角的另一面顺靠尺抹上砂浆。(8)室内墙裙、踏脚板一般要比罩面灰墙面凸出35mm,根据高度尺寸弹上线,把八字靠尺靠在线上用铁抹子切齐,修边清理。2.1.2 常见墙面抹灰一般做法常见墙面一般抹灰做法见表11。名称适用范围分层做法厚度(mm)操作要点水泥砂桨抹灰用于潮湿基层如墙裙、踢脚线第一层:1:3 水泥砂浆打底第二层:1:25 水泥砂浆罩面压光13581底于分两遍成活,头遍要压实,表面扫毛2待6 成干时抹第2 温水池、窗台第一层:1:25 水泥砂浆打底第二层:1:2 水泥

39、砂浆罩面水池抹灰要找出泛水加气混凝土基层第一层:1:5溶液涂刷基层第二层:1:3 水泥砂浆打底第三层:1:25 水泥砂浆罩面1抹灰前将墙面浇水湿润2溶液要涂刷均匀3先薄薄刮一遍底灰后,再抹底子灰4打底后隔2d 罩面三)安全措施1脚手架应经检查后方能使用。砌筑时不准随意拆改和移动脚手架,楼层屋盖上的盖板或防护栏杆不得随意挪动拆除。2在架子上砍砖时,操作人员应面向里把碎砖打在架板上,严禁把砖头打向架外。挂线用的坠砖,应绑扎牢固,以免坠落伤人。3脚手架上堆砖不得超过三层(侧放)。采用砖笼吊砖时,砖在架子上或楼板上要均匀分布,不应集中堆放。灰柚、灰斗应放置有序,使架子上保持畅通。4不得站在墙上勾缝或在

40、墙顶上行走。5起吊砖笼和砂浆料斗时,砖和砂浆不能装得过满。吊臂工作范围内不得有人停留。6操作人员应戴好安全帽。高空作业时应挂好安全网。四)施工注意事项1在砌筑过程中,耍经常检查校核墙体的轴线和边线,当挂线过长,应检查是否达到平直通光一致的要求,以防轴线产生位移。2立皮数杆要保持标高一致,盘角时要均匀掌握灰缝,砌筑时小线要拉紧,不得一层线鞍,一层线紧,以防水平灰缝出现大小不匀。3砌筑混水墙,应注意溢出墙面的灰渍(舌头灰)应随时刮尽,刮平顺;半头砖应分散使用;首层或楼层的第一皮砖砌筑要查对皮数杆的层数及标高;一砖厚墙砌筑外面要拉线,以防出现墙面沾污、通缝、不平直以及砖墙错层造成螺旋墙等疵病。4构造

41、柱砌筑应注意使构造柱砖墙砌成马牙槎,设置好拉结筋,应从柱脚开始先退后进;当齿深12.0mm 时,上口一皮应按先进60mm后,再上一皮进120mm,以保证混凝土浇灌时上角密实;构造柱内的落地灰、砖渣杂物应清理干净,防止夹渣,以免影响构造柱的整体性。三.墙身、天花扇灰油乳胶漆施工方法和技术措施1施工准备(1)材料准备:所选用的乳胶漆必须符合设计要求,本道工序主要材料:乳胶漆、嵌缝石膏、滑石粉或大白粉,2羧甲基纤维素、白乳胶、穿孔纸带;(2)机具及工具准备:搅拌机、砂纸机、排刷、小灰桶、铲刀、抹子(刮板)、毛刷等。2作业条件(1)吊顶、墙面及其设备施工完毕,表面清洁干净。(2)施工的环境温度能保证正

42、常施工(按说明书要求进行)。(3)用滑石粉、白乳胶、羧甲基纤维素拌好腻子。3操作工艺(1)基层处理混凝土基层如有坑、洞的需用1:3 的水泥砂浆或聚合物水泥砂浆修补,表面有面及缝隙的应用腻子填补齐平。清理罩面板缝隙。用防锈漆点刷所有螺钉帽。(2)嵌缝(混凝土、水泥砂浆基层无此项工序)第一道腻子:用嵌缝石膏在板接缝内满填刮平,用穿孔纸带封住接缝用嵌缝石膏轻轻覆盖。第二道腻子:轻抹板面并修边,宽度均为180mm,再次覆盖螺钉部位。第三道腻子:抹一层嵌缝石膏腻子,其宽度约为270mm 表面腻子凝固后,用转#360 砂纸打磨。(3)满刮腻子、打磨第一遍满刮腻子、打磨:要求刮薄、刮匀,不留野腻子。腻子干燥

43、后,用砂纸磨平磨光。第二遍满刮腻子及磨光:收缩裂缝、不平处,要复补腻子,腻子干燥后,打磨平整后清扫干净。第三遍满刮腻子及磨光:用2m 靠尺先检查,不平整的部位,再用腻子抹平,腻子干燥后,再打磨平整,清扫粉尘。(4)刷乳胶漆刷第一遍乳胶漆:加入适量的水或稀释剂,搅拌均匀后,用排刷涂刷,要求无漏刷、无明显接搓,同一独立面应用同一批号的乳胶漆。第二遍乳胶漆、磨光:乳胶漆不宜稀释,充分搅拌均匀,操作方法同第一遍。第三遍乳胶漆:第三遍乳胶漆与第二遍操作方法相同。4质量标准(1)选用涂料的品种、质量必须符合设计要求。(2)严禁掉粉、起皮、漏刷和透底。观察检查。三.墙身、天花扇灰油乳胶漆施工方法和技术措施1

44、施工准备(1)材料准备:所选用的乳胶漆必须符合设计要求,本道工序主要材料:乳胶漆、嵌缝石膏、滑石粉或大白粉,2羧甲基纤维素、白乳胶、穿孔纸带;(2)机具及工具准备:搅拌机、砂纸机、排刷、小灰桶、铲刀、抹子(刮板)、毛刷等。2作业条件(1)吊顶、墙面及其设备施工完毕,表面清洁干净。(2)施工的环境温度能保证正常施工(按说明书要求进行)。(3)用滑石粉、白乳胶、羧甲基纤维素拌好腻子。3操作工艺(1)基层处理混凝土基层如有坑、洞的需用1:3 的水泥砂浆或聚合物水泥砂浆修补,表面有面及缝隙的应用腻子填补齐平。清理罩面板缝隙。用防锈漆点刷所有螺钉帽。(2)嵌缝(混凝土、水泥砂浆基层无此项工序)第一道腻子:用嵌缝石膏在板接缝内满填刮平,用穿孔纸带封住接缝用嵌缝石膏轻轻覆盖。第二道腻子:轻抹板面并修边,宽度均为180mm,再次覆盖螺钉部位。第三道腻子:抹一层嵌缝石膏腻子,其宽度约为270mm 表面腻子凝固后,用转#360 砂纸打磨。(3)满刮腻子、打磨

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
