收藏 分销(赏)

锚索施工安全质量控制要点.doc

上传人:a199****6536 文档编号:1384183 上传时间:2024-04-25 格式:DOC 页数:6 大小:29KB 下载积分:6 金币
下载 相关 举报

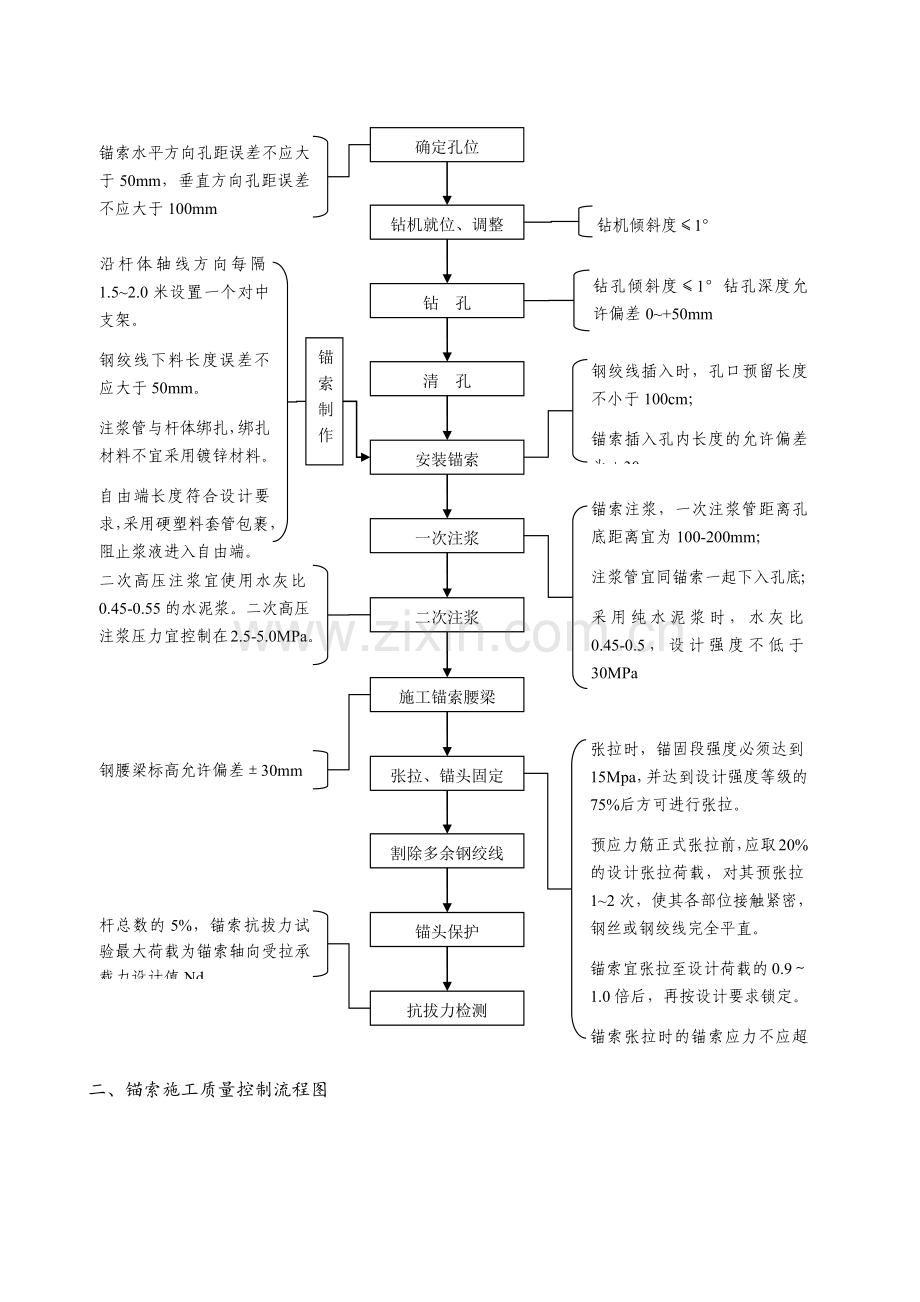

锚索施工安全质量控制要点.doc_第1页
第1页 / 共6页
锚索施工安全质量控制要点.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述
锚索施工安全质量控制要点 一、 锚索施工质量控制流程图 确定孔位 钻机就位、调整 钻 孔 清 孔 安装锚索 一次注浆 二次注浆 施工锚索腰梁 张拉、锚头固定 割除多余钢绞线 锚索水平方向孔距误差不应大于50mm,垂直方向孔距误差不应大于100mm 钻机倾斜度≤1° 钻孔倾斜度≤1°钻孔深度允许偏差0~+50mm 二次高压注浆宜使用水灰比0.45-0.55的水泥浆。二次高压注浆压力宜控制在2.5-5.0MPa。 锚索制作 沿杆体轴线方向每隔1.5~2.0米设置一个对中支架。 钢绞线下料长度误差不应大于50mm。 注浆管与杆体绑扎,绑扎材料不宜采用镀锌材料。 自由端长度符合设计要求,采用硬塑料套管包裹,阻止浆液进入自由端。 锚索注浆,一次注浆管距离孔底距离宜为100-200mm; 注浆管宜同锚索一起下入孔底; 采用纯水泥浆时,水灰比0.45-0.5,设计强度不低于30MPa 张拉时,锚固段强度必须达到15Mpa,并达到设计强度等级的75%后方可进行张拉。 预应力筋正式张拉前,应取20%的设计张拉荷载,对其预张拉1~2次,使其各部位接触紧密,钢丝或钢绞线完全平直。 锚索宜张拉至设计荷载的0.9~1.0倍后,再按设计要求锁定。 锚索张拉时的锚索应力不应超过锚索强度标准值的0.75倍。 钢腰梁标高允许偏差±30mm 杆总数的5%,锚索抗拔力试验最大荷载为锚索轴向受拉承载力设计值Nd 锚头保护 抗拔力检测 钢绞线插入时,孔口预留长度不小于100cm; 锚索插入孔内长度的允许偏差为±30mm 二、 锚索施工质量控制流程图 确定孔位 钻机就位、调整 钻 孔 清 孔 安装锚索 一次注浆 二次注浆 施工锚索腰梁 张拉、锚头固定 割除多余钢绞线 钻孔前应检查钻机是否牢固,孔口及周边土地是否稳定,应将不稳定土体清理干净。 拆卸钻杆过程中,应注意周边作业人员位置,防止误伤、互伤。 钻孔时遇到障碍物或有异常情况,应及时停钻,待情况清楚后再钻进并采取措施。钻至设计深度后空钻出土。以减少拔钻杆的阻力,拔出钻杆。 拌浆人员必须正确佩戴防尘口罩,防止吸入水泥粉尘,拌制浆液时禁止将手放入搅拌筒内。现场灌浆时严禁将出浆管口对准他人。 锚索制作 钢绞线下料必须采用砂轮机切割,严禁用电弧烧断或者气焊切割。 拌浆人员必须正确佩戴防尘口罩,防止吸入水泥粉尘,拌制浆液时禁止将手放入搅拌筒内。现场灌浆时严禁将出浆管口对准他人。 加强对已张拉的锚索锚头进行封锚保护 安装锚具时,钢绞线夹持部位必须清洗干净,防止滑脱伤人。 检查夹片、锚具及钢绞线外观质量,防止发生夹片飞出伤人。 张拉时千斤顶出力方向45°范围内严禁站人,以防夹片、锚具等飞出伤人;夜间张拉时必须有足够的照明。 浆液强度达到要求之后,方能进行锚索张拉。 锚头保护 抗拔力检测 锚索由加工厂运至施工现场可采用人工抬或者吊车吊运,在抬运过程中,必须全神贯注,注意脚下和周围情况,防止摔倒,防止触碰他人。 三、 质量控制资料 (1) 隐蔽工程验收记录 (C5-1) (2) 锚杆索成孔记录(C5-65) (3) 锚杆索安装记录(C5-66) (4) 锚杆索注浆记录(C5-67) (5) 锚杆索张拉锁定记录(C5-68) (6) 锚杆索检验批质量验收记录(C7-4-9),每20根为一个检验批。 四、 施工控制要点 序号 节点 作业控制要点 负责人 1 施工准备 施工前做好机械报验,不合格的钻机、注浆泵严禁入场。 做好材料的进场检验和复试工作,对不合格的钢绞线、锚具及水泥严禁使用。 专项施工方案通过监理审批,下达技术交底及安全技术交底。 所有施工人员接受安全教育。 施工前,作业人员应熟悉现场周围环境以及作业面宽度。 2 确定孔位 孔位由测量人员进行放线,并由施工员、质检员、专业分包质检行复检。 3 钻机就位、调整 锚杆钻机就位前应先检查锚位标高、锚距是否与设计图纸相符。就位后必须调正钻杆,用角度尺或罗盘测量钻杆的倾角,使之符合设计要求,并保证钻杆的水平投影垂直于坑壁,经检查无误后方可钻进。 钻孔前应检查钻机是否牢固,孔口及周边土地是否稳定,应将不稳定土体清理干净。 4 钻 孔 钻孔不得扰动周围地层。 钻孔时必须保持下倾角的稳定,并随时用角度尺或罗盘测量钻杆的倾角,发现倾角有偏差应及时纠正。 拆卸钻杆过程中,应注意周边作业人员位置,防止误伤、互伤。 钻孔时遇到障碍物或有异常情况,应及时停钻,待情况清楚后再钻进并采取措施。钻至设计深度后空钻出土。以减少拔钻杆的阻力,拔出钻杆。 5 清 孔 锚索钻孔完成后,应将孔内渣土等杂物清除干净,并保持孔内干燥。清孔可用清水在钻孔内充分冲洗,而后用高压空气将孔内积水吹干,孔底不得留有积水。 6 锚索制作及安装 制作锚索前,应将钢绞线表面的浮锈刷除,在锚索自由端涂上防锈剂。钢绞线不得有缠绞及扭麻花现象。 锚索自由段应套装塑料保护套,护套不得有破损,避免锚索自由段发生锚索与漏入浆液粘结现象,自由段锚索应能自由伸缩。 沿杆体轴线方向每隔1.5~2.0米设置一个对中支架。 钢绞线下料长度误差不应大于50mm。 注浆管与杆体绑扎,绑扎材料不宜采用镀锌材料。 钢绞线下料必须采用砂轮机切割,严禁用电弧烧断或者气焊切割。 安装锚索前应检查锚索,并做好隐蔽工程检查记录。 检查钢绞线插入时,孔口预留长度不小于100cm,以满足张拉的长度要求。逐根检查插入孔中长度的允许偏差应为±30mm。 锚索由加工厂运至施工现场可采用人工抬或者吊车吊运,在抬运过程中,必须全神贯注,注意脚下和周围情况,防止摔倒,防止触碰他人。 8 注浆 注浆时,浆液应搅拌均匀,随搅随用,浆液应在初凝前完成浇筑,锚索注浆,一次注浆管距离孔底距离宜为100-200mm,注浆管应保证畅通,注浆管应随浆液的注入徐徐向上拔,待孔口溢浆液时方可停止注浆,保证锚索锚固段的浆液饱满。浆液失水后不能充满锚固体是,应及时补浆,注浆量不得小于计算量。 拌浆人员必须正确佩戴防尘口罩,防止吸入水泥粉尘,拌制浆液时禁止将手放入搅拌筒内。现场灌浆时严禁将出浆管口对准他人。 10 施工锚索腰梁 检查安装腰梁的平顺度,与喷砼壁面接触是否密贴。 11 张拉、锚头固定 锚索张拉前,应对张拉设备进行标定。 张拉时,锚固段强度必须达到15Mpa,并达到设计强度等级的75%后方可进行张拉。 张拉前应按规定程序进行,在编排张拉程序时,应考虑对邻近锚索的影响。 张拉锚索时,应保证对相邻锚索进行间隔张拉;由于锚索间距偏小,施工过程中应错开相邻锚索的角度。 预应力筋正式张拉前,应取20%的设计张拉荷载,对其预张拉1~2次,使其各部位接触紧密,钢丝或钢绞线完全平直。 锚索宜张拉至设计荷载的0.9~1.0倍后,再按设计要求锁定。 锚索张拉时的锚索应力不应超过锚索强度标准值的0.75倍。 腰梁的垂直方向误差应小于30mm,且应保证锚杆杆体不与钢围檩相接触 安装锚具时,钢绞线夹持部位必须清洗干净,防止滑脱伤人。 检查夹片、锚具及钢绞线外观质量,防止发生夹片飞出伤人。 张拉时千斤顶出力方向45°范围内严禁站人,以防夹片、锚具等飞出伤人;夜间张拉时必须有足够的照明。 12 割除多余钢绞线 张拉后,从锚具量起,留出长10cm钢绞线,其余部分截去,需用机械切割,严禁电弧切割。 13 锚头保护 用水泥浆注满锚垫板及锚头各部分空隙,然后对锚头采用混凝土进行封锚,防止锈蚀兼顾美观。
