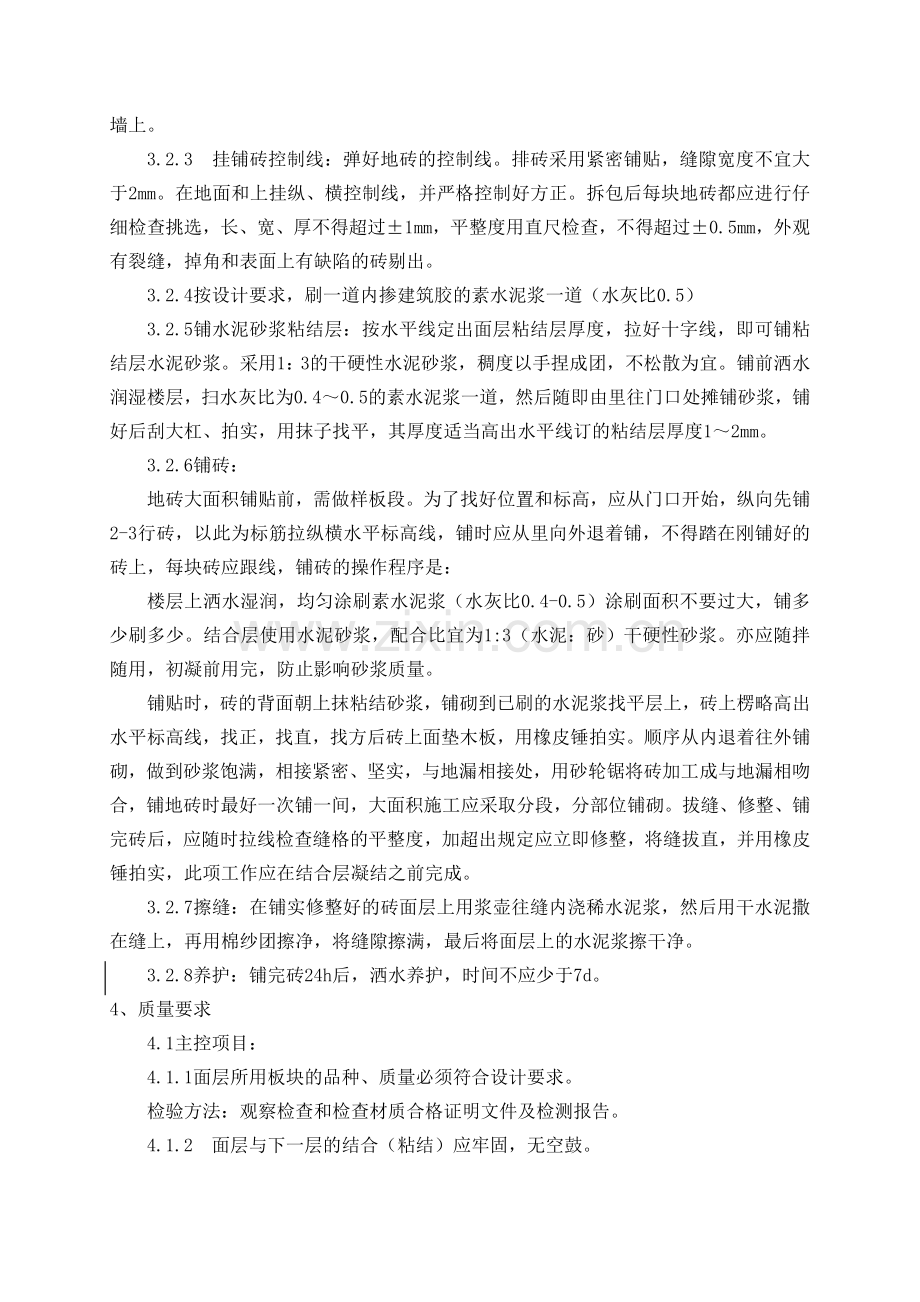

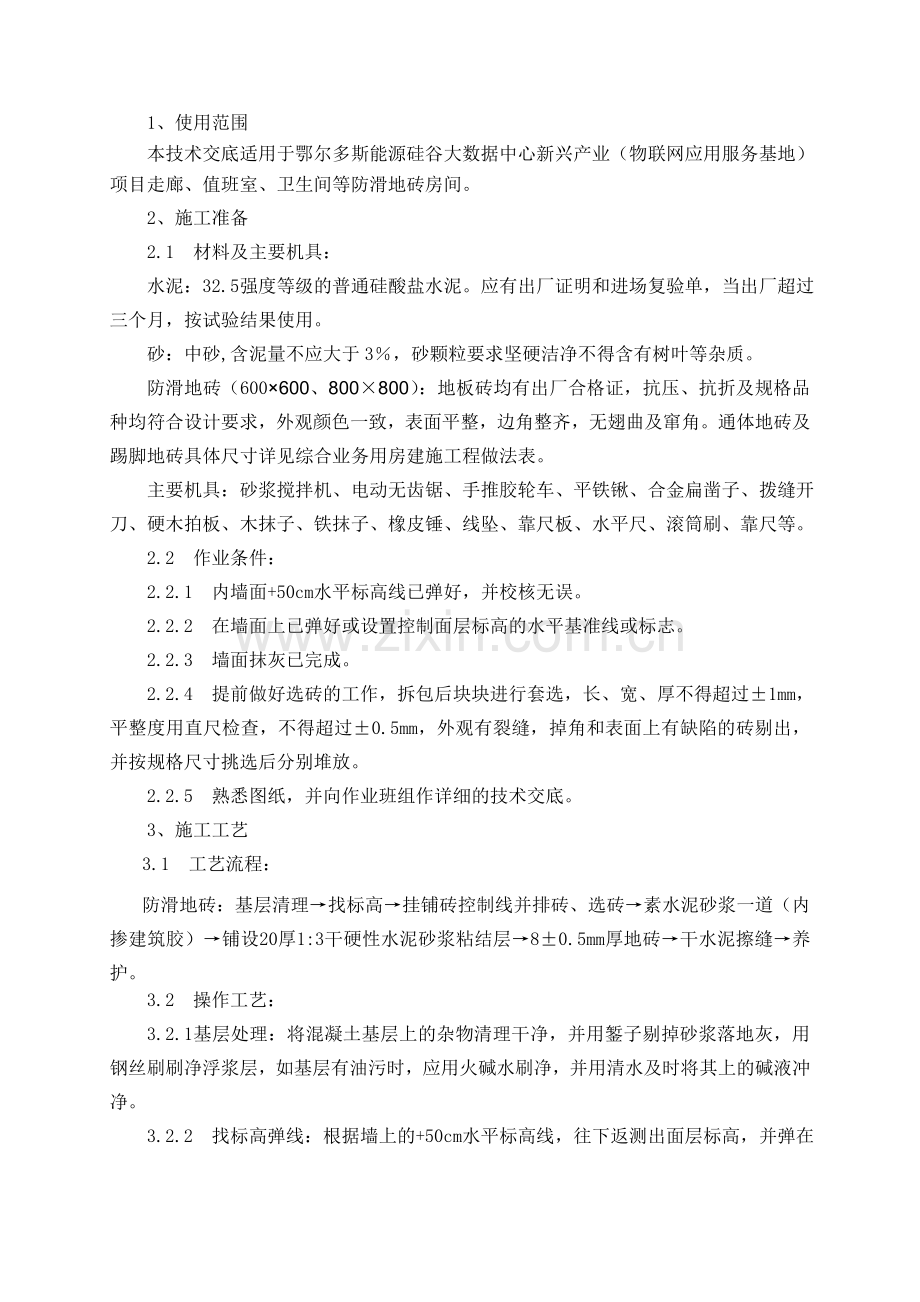

1、使用范围 本技术交底适用于鄂尔多斯能源硅谷大数据中心新兴产业(物联网应用服务基地) 项目走廊、值班室、卫生间等防滑地砖房间。 2、施工准备 2.1 材料及主要机具: 水泥:32.5强度等级的普通硅酸盐水泥。应有出厂证明和进场复验单,当出厂超过三个月,按试验结果使用。 砂:中砂,含泥量不应大于3%,砂颗粒要求坚硬洁净不得含有树叶等杂质。 防滑地砖(600×600、800×800):地板砖均有出厂合格证,抗压、抗折及规格品种均符合设计要求,外观颜色一致,表面平整,边角整齐,无翅曲及窜角。通体地砖及踢脚地砖具体尺寸详见综合业务用房建施工程做法表。 主要机具:砂浆搅拌机、电动无齿锯、手推胶轮车、平铁锹、合金扁凿子、拨缝开刀、硬木拍板、木抹子、铁抹子、橡皮锤、线坠、靠尺板、水平尺、滚筒刷、靠尺等。 2.2 作业条件: 2.2.1 内墙面+50cm水平标高线已弹好,并校核无误。 2.2.2 在墙面上已弹好或设置控制面层标高的水平基准线或标志。 2.2.3 墙面抹灰已完成。 2.2.4 提前做好选砖的工作,拆包后块块进行套选,长、宽、厚不得超过±1mm,平整度用直尺检查,不得超过±0.5mm,外观有裂缝,掉角和表面上有缺陷的砖剔出,并按规格尺寸挑选后分别堆放。 2.2.5 熟悉图纸,并向作业班组作详细的技术交底。 3、施工工艺 3.1 工艺流程: 防滑地砖:基层清理→找标高→挂铺砖控制线并排砖、选砖→素水泥砂浆一道(内掺建筑胶)→铺设20厚1:3干硬性水泥砂浆粘结层→8±0.5mm厚地砖→干水泥擦缝→养护。 3.2 操作工艺: 3.2.1基层处理:将混凝土基层上的杂物清理干净,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层,如基层有油污时,应用火碱水刷净,并用清水及时将其上的碱液冲净。 3.2.2 找标高弹线:根据墙上的+50cm水平标高线,往下返测出面层标高,并弹在墙上。 3.2.3 挂铺砖控制线:弹好地砖的控制线。排砖采用紧密铺贴,缝隙宽度不宜大于2mm。在地面和上挂纵、横控制线,并严格控制好方正。拆包后每块地砖都应进行仔细检查挑选,长、宽、厚不得超过±1mm,平整度用直尺检查,不得超过±0.5mm,外观有裂缝,掉角和表面上有缺陷的砖剔出。 3.2.4按设计要求,刷一道内掺建筑胶的素水泥浆一道(水灰比0.5) 3.2.5铺水泥砂浆粘结层:按水平线定出面层粘结层厚度,拉好十字线,即可铺粘结层水泥砂浆。采用1:3的干硬性水泥砂浆,稠度以手捏成团,不松散为宜。铺前洒水润湿楼层,扫水灰比为0.4~0.5的素水泥浆一道,然后随即由里往门口处摊铺砂浆,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出水平线订的粘结层厚度1~2mm。 3.2.6铺砖: 地砖大面积铺贴前,需做样板段。为了找好位置和标高,应从门口开始,纵向先铺2-3行砖,以此为标筋拉纵横水平标高线,铺时应从里向外退着铺,不得踏在刚铺好的砖上,每块砖应跟线,铺砖的操作程序是: 楼层上洒水湿润,均匀涂刷素水泥浆(水灰比0.4-0.5)涂刷面积不要过大,铺多少刷多少。结合层使用水泥砂浆,配合比宜为1:3(水泥:砂)干硬性砂浆。亦应随拌随用,初凝前用完,防止影响砂浆质量。 铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷的水泥浆找平层上,砖上楞略高出水平标高线,找正,找直,找方后砖上面垫木板,用橡皮锤拍实。顺序从内退着往外铺砌,做到砂浆饱满,相接紧密、坚实,与地漏相接处,用砂轮锯将砖加工成与地漏相吻合,铺地砖时最好一次铺一间,大面积施工应采取分段,分部位铺砌。拔缝、修整、铺完砖后,应随时拉线检查缝格的平整度,加超出规定应立即修整,将缝拔直,并用橡皮锤拍实,此项工作应在结合层凝结之前完成。 3.2.7擦缝:在铺实修整好的砖面层上用浆壶往缝内浇稀水泥浆,然后用干水泥撒在缝上,再用棉纱团擦净,将缝隙擦满,最后将面层上的水泥浆擦干净。 3.2.8养护:铺完砖24h后,洒水养护,时间不应少于7d。 4、质量要求 4.1主控项目: 4.1.1面层所用板块的品种、质量必须符合设计要求。 检验方法:观察检查和检查材质合格证明文件及检测报告。 4.1.2 面层与下一层的结合(粘结)应牢固,无空鼓。 检验方法:用小锤轻击检查。 4.2一般项目: 4.2.1砖面层的表面应洁净,色泽一致、接缝平整、深线一致,周边顺直。板块无裂纹,掉角和缺楞等缺陷。 检验方法:观察检查。 4.2.2面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐,光滑。 检验方法:观察和用钢尺检查。 4.2.3 砖面层的允许偏差: 项次 项目 国家标准允许偏差(mm) 检验方法 1 表面平整度 2 用 用2m靠尺和楔形塞尺 2 缝格平直 3 拉5m线和用钢尺检查 3 接缝高低差 0.5 用钢尺和楔形塞尺检查 4 板块间隙宽度 2 用钢尺检查 5、成品保护 5.1.1对已完工程在地面铺贴前,应做好成品保护,如推车运输应采用窄车,车腿底端应用胶皮等包裹。 5.1.2在已铺好的楼地面及踏步上工作时应注意防止砸碰损坏,严禁在其上任意放铁管,钢材等重物。 5.1.3油漆、刷浆等施工时应对已铺地面进行保护,防止面层污染。 5.1.4严禁在已铺好的面砖上拌合砂浆。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
