沈海复线高速公路漳州天宝至诏安段J3总监办
(第二次)
工地会议汇报材料
西安华兴公路工程咨询监理有限公司
二○一一年七月X日
J3总监办第二次工地例会汇报材料
一、工程进度情况
1、 形象进度

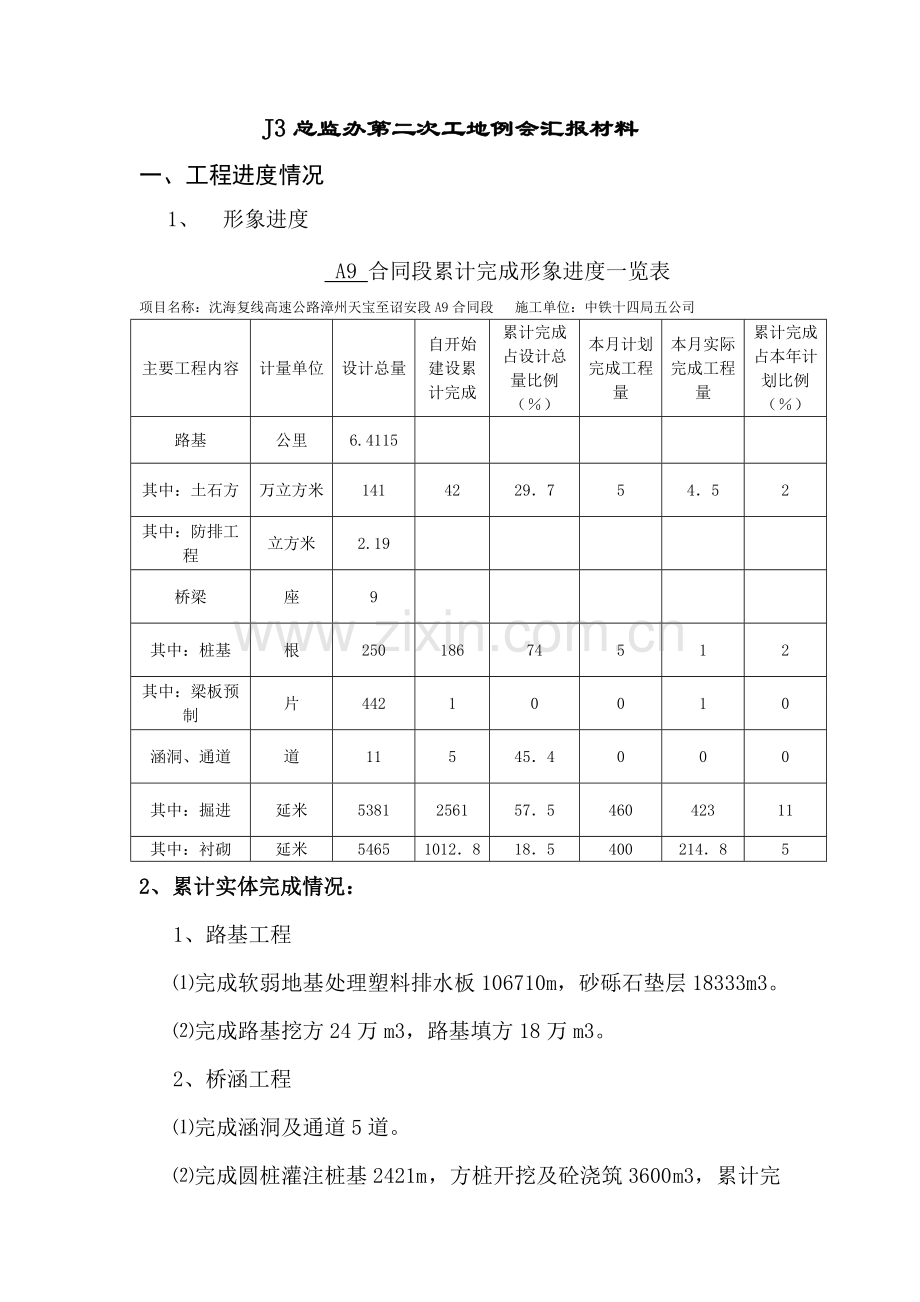

A9 合同段累计完成形象进度一览表
项目名称:沈海复线高速公路漳州天宝至诏安段A9合同段 施工单位:中铁十四局五公司
主要工程内容
计量单位
设计总量
自开始建设累计完成
累计完成占设计总量比例(%)
本月计划完成工程量
本月实际完成工程量
累计完成占本年计划比例(%)
路基
公里
6.4115
其中:土石方
万立方米
141
42
29.7
5
4.5
2
其中:防排工程
立方米
2.19
桥梁
座
9
其中:桩基
根
250
186
74
5
1
2
其中:梁板预制
片
442
1
0
0
1
0
涵洞、通道
道
11
5
45.4
0
0
0
其中:掘进
延米
5381
2561
57.5
460
423
11
其中:衬砌
延米
5465
1012.8
18.5
400
214.8
5
2、累计实体完成情况:
1、路基工程
⑴完成软弱地基处理塑料排水板106710m,砂砾石垫层18333m3。
⑵完成路基挖方24万m3,路基填方18万m3。
2、桥涵工程
⑴完成涵洞及通道5道。
⑵完成圆桩灌注桩基2421m ,方桩开挖及砼浇筑3600 m3,累计完成桩基约71%。
⑶完成下部结构1.4米559.95m3 /26根、方墩892.5m3
3、完成产值
A9 合同段完成情况统计表
填报日期:2011年2月20日 表格单位: 万元
清单号
内容
合同金额
变更后金额
本年度计划完成金额
本月计划及完成
本月占计划的%
截止目前完成
计划额
完成额
100章
总则
1475.1025
588.8
200章
路基
5143.7225
4510.92
140
42
0.3
825
400章
桥涵工程
13724.3561
11525.3
562
427
76
2309.7
合 计
38142.0381
29508.7
2002
1854
92.6
9948.4
A10合同段:
A10合同段累计完成形象进度一览表
主要工程内容
计量单位
设计
总量
自开始建设累计完成
累计完成占设计
总量比例(%)
本月计划完成
工程量
本月实际
完成
工程量
累计完成
占本年计划比例(%)
路基
公里
其中:土石方
万立方米
156.3
78
36%
12
12
80%
其中:防排工程
立方米
31906
6860
16.33%
800
800
40.53%
桥梁
座
13
其中:桩基
根
316
74
17.41%
52
19
27.92%
其中:梁板预制
片
839
涵洞、通道
道
11
3
27.27%
27.27%
隧道
处
其中:掘进
延米
其中:衬砌
延米
2、实体完成情况
①路基土石方
本月完成262万元,完成挖土石方9万方,填方3万方,具体完成分布情况如下:
路基一队:本月完成挖方3万方。
路基二队:本月完成挖方6万方,填方:5万方。
②挡防排水工程
本月完成24万元。
1、K62+733-K62+761路中墙完成200方,K62+719-K62+733路肩墙完成100方。
2、K60+395~K60+456路肩墙完成500方。
②桥梁工程
通江河特大桥:本月完成桩基4根,9号墩、10号墩封底砼。完成产值278万元。
彭家沟大桥:本月完成地系梁4个,完成产值2万元。
沈家坡大桥:本月完成桩基10个,完成产值48万元。
梨子沟大桥:本月完成地系梁1个,墩柱2根,完成产值7万元。
东互通跨线桥:本月完成桩基5根,完成产值16万元。
3、完成产值
A10 合同段完成情况统计表
填报日期:2011年2月21日 表格单位:万元
清单号
内容
合同金额
变更后金额
本年度计划完成额
本月计划及完成
本月占计划的%
截止目前
完成
计划额
完成额
100章
总则
1208
1208
584
200章
路基
4651
4651
793
286
286
0
1655
400章
桥涵工程
38680
38680
4405
641
361
54%
3977
500章
隧道工程
合 计
44540
44540
5198
927
647
70%
6216
二、J3总监办监理工作执行情况
1、本月,J3总监办2、2月28日,驻地办3、3月1日在BD08会议室驻地高监作了0#变更清理复核工作安排。
4、3月4日,驻地高监陪同李博士对8、9标高边坡进行了地质调查。
5、3月7日,在BD09项目部就本年度计划任务细化作了讨论。
6、3月8日至16日,配合省市质监站对BD08、BD09合同段进行了全面的检查。
7. 3月15日,驻地高监、桥梁专监同代表处谭工、项目部各负责人在BD09会议室召开通江河特大桥现场会,会上对于9#10#主墩水下桩的施工质量、水上作业平台的安全进行了有效的交流。
8、3月21日,驻地办组织了全体监理人员的安全教育学习。
9、3月23日至29日隧道专项治理活动在BD08标开展,由巴中代表处、BDJ2总监办、BDS2试验室、BDJ2-2驻地办、BD08标项目部相关人员组成三个小组,对白顶子隧道、孤山寺隧道(达州端)施工质量安全问题进行拉网式排查。
7、组织学习图纸和规范,学习代表处和总监办下发的各类文件,全面提高了监理工作能力。
8、定时召开了监理工作周例会,解决当周发现的问题,和作好下周的工作安排。
9、完成了各项统计报表的上报、文件的回复,确保工程信息有效的沟通。
10、本月驻地办对BD08合同段下发监理通知单1份(BDJ2-2监通BD08第008号);不合格通知单1份(BDJ2-2检BD08第001号)
本月,通过各级监理人员努力,完成了路桥隧的各工序的旁站、巡视、抽验工作,对工程质量、安全、进度、环保、投资进行了有效的监理。工程质量总体受控。
三、安全、环保情况
1安全生产情况
目前,安全生产情况良好,未发生任何安全事故。但施工现场仍存在的安全隐患有 :
(1)有些施工现场安全警示标语不规范、不齐全。
(2)专职安全员有时不到岗,工作不到位;
(3)配电箱有不上锁,不关门现象;
(4)施工人员有时不戴安全帽,洞内施工人员没穿反光背心;
(5)高墩施工作业人员有时不系安全绳、钢筋笼没拉缆风绳。
下步配合“平安工地”和“百日安全生产”活动,积极督促项目部全面强化日常安全管理,查堵各类事故隐患,积极整改,做到防患未然。
(二)环保情况
目前,没有发生环境破坏或环境污染事故;BD09标段2#弃土场的防护拦渣墙已经坍塌,存在环境破坏的隐患;
下步要求项目部作好弃土场的排水工程和防护,严防环境污染,保护环境。
四、现场存在问题及建议采取的措施
BD08标:
1、孤山寺隧道二衬施工进度缓慢。
2、梁场建设缓慢。
3、因征迁原因造成互通A道匝桥、B匝道桥桩基无法挖孔。4、杨家河大桥钢筋加工不规范:没有专门的加工场,随地加工。5、内业资料上报不及时,日报数据不精确。
建议措施:
1、修整便道,保证钢筋、砂石、水泥等原材的供应。
2、加大投入,组织队伍进场加快台座制作;场地硬化;上报T梁预制施工方案及张拉压浆方案。
3、加大与政府的协调力度。
4、修建钢筋加工棚,硬化场地,加强现场管理。
5、增加信息人员,重视信息交流。
BD09标:
1、K95+840通江河特大桥9#10#主墩桩基施工期较紧。
2、路基高边坡防护没作。
建议措施:
1、将2号拌和站至10#主墩的施工便道没硬化段全部硬化,保证雨天砼运输车的通行;增加一台备用砼输送泵;作好钢筋、水泥、砂石等原材的供应;制作检孔器、加强对成孔检查;请BDS2监理试验室对承台大体积砼配合比进行验证,为下步承台施工作好准备;落实防汛预案,防止汛期提前。
2、立即组织队伍进场,在雨季来临前完成。
五、下个月监理工作重点
1、按照巴达公司2011年月目标任务分解,与施工单位进一步细化施工计划及保证计划完成的措施。
2、配合巴中代表处开展各专项治理活动,督促施工单位全面落实整改发现的问题;
3、督促施工单位优化施工组织安排,合理进行资源配置,尽快开展流水作业。
4、加强安全文明施工的检查力度,督促施工单位建立健全安全管理保证体系,保证安全环保措施费用的投入,为现场顺利施工创造良好条件。
5、对施工技术方案及安全方案进行认真审查,确保施工方案针对性强、有可操作性,有效的指导施工,能够很好的控制施工质量。
6、加强施工前检查及施工过程中检查、旁站、抽检工作,既能对工程质量进行预控,又能及时检查到施工过程中质量缺陷,以便现场及时给予处理,避免工程施工中出现返工而延误工期。
7、对控制性工程重点监控,如BD09标的通江河特大桥,进行详细的施工计划安排,资源供应安排,关键工序安排及优质的监理服务安排。
8、下发监理实施细则及关键性工程控制要求;在施工过程中严格控制每道工序的工程质量,加强测量及试验检测工作,做好事前控制、过程控制,事中监督,事后反馈。
9、组织监理人员进一步学习设计图纸及规范,增强业务水平。
巴达BDJ2-2驻地办
二〇一一年四月五日
