收藏 分销(赏)

石砌挡土墙施工安全技术交底内容应知应会清单.docx

上传人:精**** 文档编号:13154276 上传时间:2026-01-26 格式:DOCX 页数:5 大小:13.38KB 下载积分:8 金币
下载 相关 举报
石砌挡土墙施工安全技术交底内容应知应会清单.docx_第1页
第1页 / 共5页
石砌挡土墙施工安全技术交底内容应知应会清单.docx_第2页
第2页 / 共5页


点击查看更多>>
资源描述

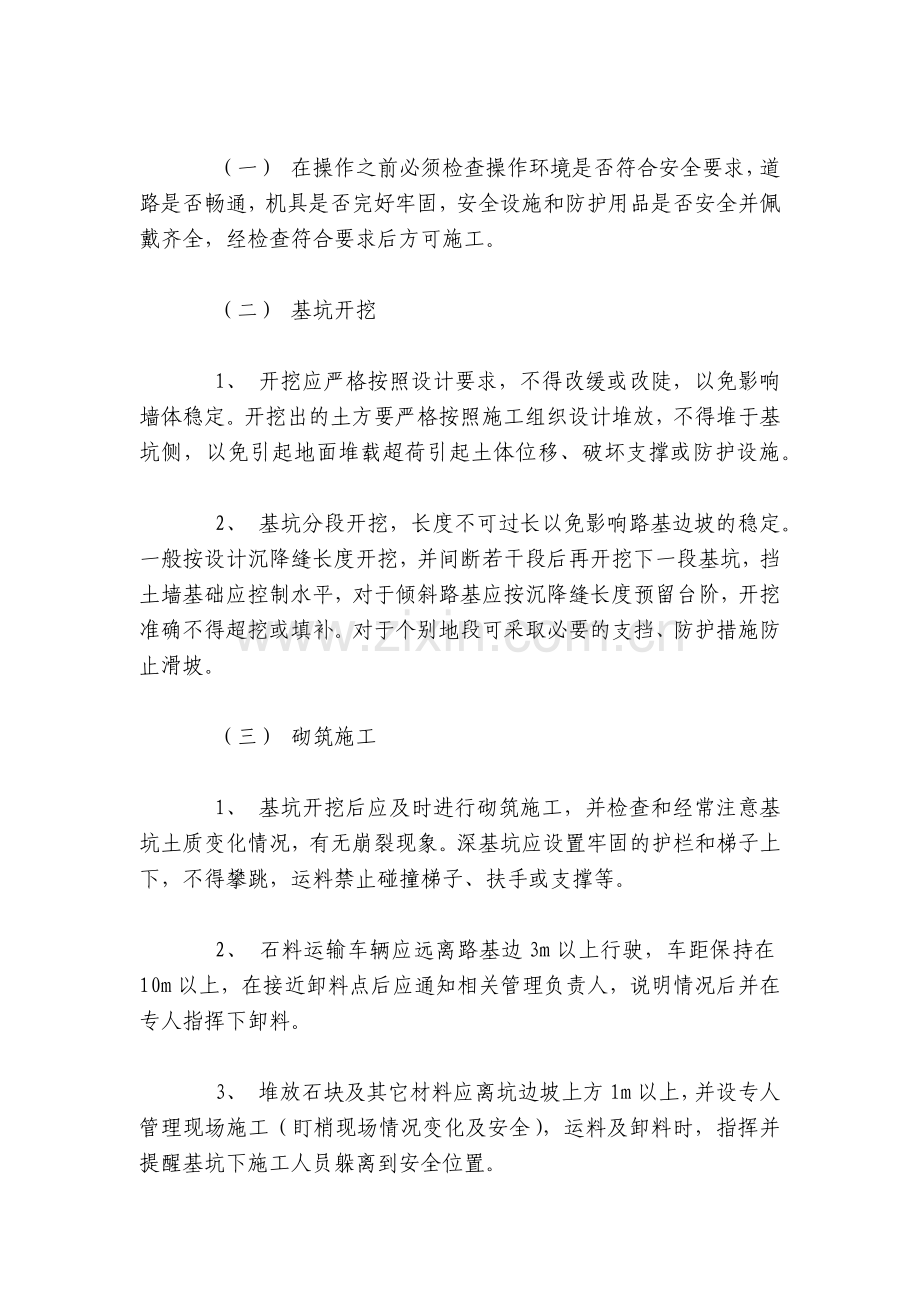

石砌挡土墙施工安全技术交底内容应知应会清单 项目名称: 第1合同段 施工单位: 工程部 工 程 名 称 路基工程 工程项目 路基砌筑防护工程 施 工 内 容 砌筑挡土墙 交底日期 交底内容: 交底安全技术的内容和要求: (一) 在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否安全并佩戴齐全,经检查符合要求后方可施工。 (二) 基坑开挖 1、 开挖应严格按照设计要求,不得改缓或改陡,以免影响墙体稳定。开挖出的土方要严格按照施工组织设计堆放,不得堆于基坑侧,以免引起地面堆载超荷引起土体位移、破坏支撑或防护设施。 2、 基坑分段开挖,长度不可过长以免影响路基边坡的稳定。一般按设计沉降缝长度开挖,并间断若干段后再开挖下一段基坑,挡土墙基础应控制水平,对于倾斜路基应按沉降缝长度预留台阶,开挖准确不得超挖或填补。对于个别地段可采取必要的支挡、防护措施防止滑坡。 (三) 砌筑施工 1、 基坑开挖后应及时进行砌筑施工,并检查和经常注意基坑土质变化情况,有无崩裂现象。深基坑应设置牢固的护栏和梯子上下,不得攀跳,运料禁止碰撞梯子、扶手或支撑等。 2、 石料运输车辆应远离路基边3m以上行驶,车距保持在10m以上,在接近卸料点后应通知相关管理负责人,说明情况后并在专人指挥下卸料。 3、 堆放石块及其它材料应离坑边坡上方1m以上,并设专人管理现场施工(盯梢现场情况变化及安全),运料及卸料时,指挥并提醒基坑下施工人员躲离到安全位置。 4、 搬运石块或倾泻砂浆时应自上而下进行设专门渠道或空出适当位置预留放浆和搬运石料,不可随意滚放石料,绝对保证人身安全。 5、 挡土墙墙身高出地面1m以上时,应搭设脚手架,在必要时可进行回填至等高再继续施工。 6、 砌块施工时,不准对着或距离其他施工人员较近敲砸整修石块,防止溅飞的石屑蹦伤人员,更不准站在墙身上进行砌筑、划线、检查等操作及安放其它设施,也不准在墙身上行走、休息等。 (四)回填及离场 1、回填时应在其上工序结束后进行,回填前应检查有无安全隐患,运输车辆及回填器具必须有专人指挥管理。 2、此段落施工结束后应进行清场撤离,各种机械器具撤离到下一处、剩余材料撤走并恢复本断面的平整,确保无安全隐患遗留。 (五)安全保证 1、为了安全文明施工和施工安全,每个施工队伍首先用保障安全的前提而施工,对于以上内容明确禁止或不允许的,应牢记在心,时刻警示自己和身边的其他人员,对于不按要求施工而造成的严重后果及影响,包括一切损失自己负责。 2、施工队是一个团体,要求集体合作,每个人应齐心协力、共同团结帮助把任务做好,杜绝因工作中带来的不快和怨恨而打架斗殴、危害他人安全及生命。对于违反者一律按法律法规进行法定处罚。 3、若发生特殊情况应及时妥善处理对于个人无法处理的应及时联系施工队负责人或联系安全小组进行抢救抢险。 交底人 被交底 责任人 施工单位负责人意见及签名 签字: 年 月 日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
