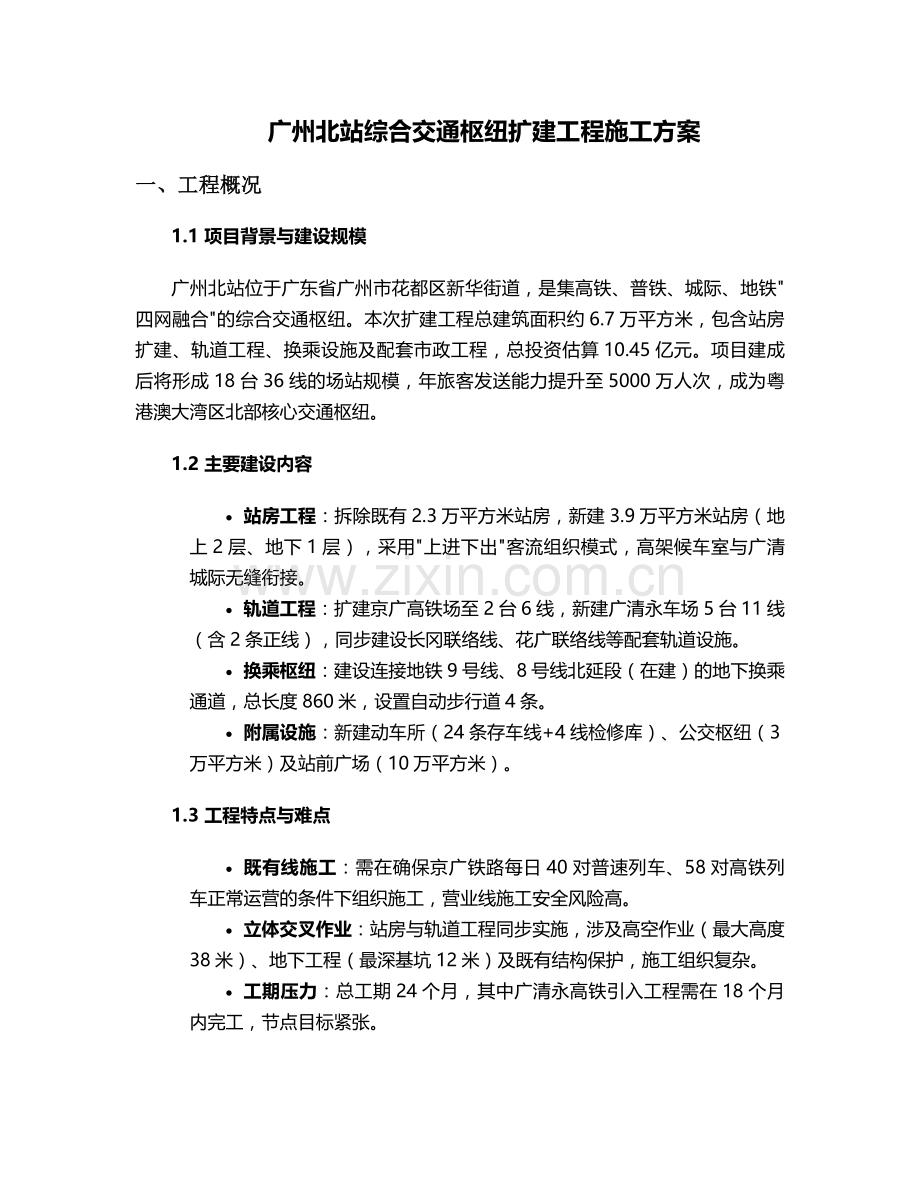

广州北站综合交通枢纽扩建工程施工方案
一、工程概况
1.1 项目背景与建设规模
广州北站位于广东省广州市花都区新华街道,是集高铁、普铁、城际、地铁"四网融合"的综合交通枢纽。本次扩建工程总建筑面积约6.7万平方米,包含站房扩建、轨道工程、换乘设施及配套市政工程,总投资估算10.45亿元。项目建成后将形成18台36线的场站规模,年旅客发送能力提升至5000万人次,成为粤港澳大湾区北部核心交通枢纽。
1.2 主要建设内容
· 站房工程:拆除既有2.3万平方米站房,新建3.9万平方米站房(地上2层、地下1层),采用"上进下出"客流组织模式,高架候车室与广清城际无缝衔接。
· 轨道工程:扩建京广高铁场至2台6线,新建广清永车场5台11线(含2条正线),同步建设长冈联络线、花广联络线等配套轨道设施。
· 换乘枢纽:建设连接地铁9号线、8号线北延段(在建)的地下换乘通道,总长度860米,设置自动步行道4条。
· 附属设施:新建动车所(24条存车线+4线检修库)、公交枢纽(3万平方米)及站前广场(10万平方米)。
1.3 工程特点与难点
· 既有线施工:需在确保京广铁路每日40对普速列车、58对高铁列车正常运营的条件下组织施工,营业线施工安全风险高。
· 立体交叉作业:站房与轨道工程同步实施,涉及高空作业(最大高度38米)、地下工程(最深基坑12米)及既有结构保护,施工组织复杂。
· 工期压力:总工期24个月,其中广清永高铁引入工程需在18个月内完工,节点目标紧张。

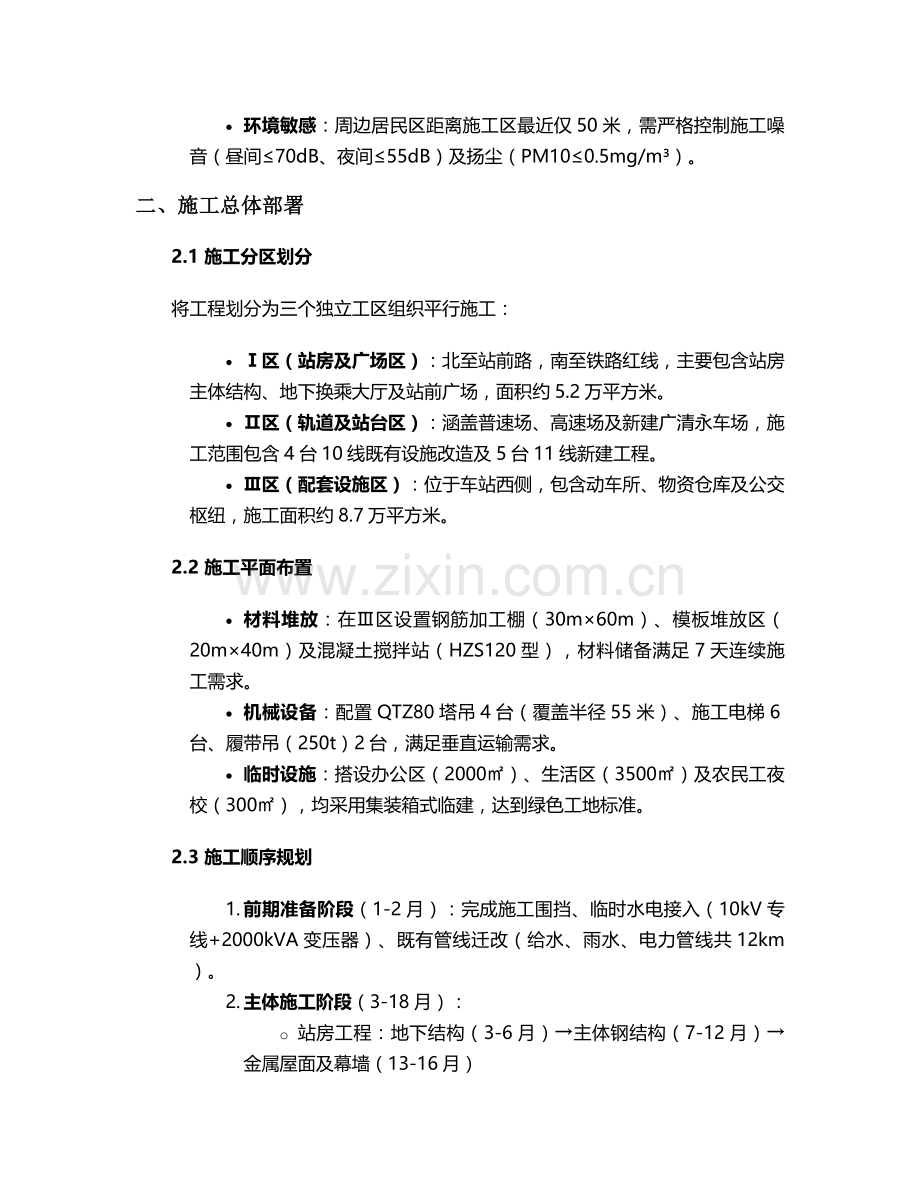

· 环境敏感:周边居民区距离施工区最近仅50米,需严格控制施工噪音(昼间≤70dB、夜间≤55dB)及扬尘(PM10≤0.5mg/m³)。
二、施工总体部署
2.1 施工分区划分
将工程划分为三个独立工区组织平行施工:
· Ⅰ区(站房及广场区):北至站前路,南至铁路红线,主要包含站房主体结构、地下换乘大厅及站前广场,面积约5.2万平方米。
· Ⅱ区(轨道及站台区):涵盖普速场、高速场及新建广清永车场,施工范围包含4台10线既有设施改造及5台11线新建工程。
· Ⅲ区(配套设施区):位于车站西侧,包含动车所、物资仓库及公交枢纽,施工面积约8.7万平方米。
2.2 施工平面布置
· 材料堆放:在Ⅲ区设置钢筋加工棚(30m×60m)、模板堆放区(20m×40m)及混凝土搅拌站(HZS120型),材料储备满足7天连续施工需求。
· 机械设备:配置QTZ80塔吊4台(覆盖半径55米)、施工电梯6台、履带吊(250t)2台,满足垂直运输需求。
· 临时设施:搭设办公区(2000㎡)、生活区(3500㎡)及农民工夜校(300㎡),均采用集装箱式临建,达到绿色工地标准。
2.3 施工顺序规划
1. 前期准备阶段(1-2月):完成施工围挡、临时水电接入(10kV专线+2000kVA变压器)、既有管线迁改(给水、雨水、电力管线共12km)。
2. 主体施工阶段(3-18月):
o 站房工程:地下结构(3-6月)→主体钢结构(7-12月)→金属屋面及幕墙(13-16月)
o 轨道工程:既有线加固(3-4月)→新站场开挖(5-9月)→轨道铺设(10-15月)
o 换乘通道:基坑支护(6-8月)→结构施工(9-14月)
3. 设备安装阶段(16-22月):机电安装、智能系统调试、装饰装修平行作业。
4. 验收交付阶段(23-24月):分区域竣工验收、清洁保洁及移交。
三、主要分部分项工程施工方案
3.1 站房钢结构工程
采用"工厂加工+现场吊装"的施工模式,总用钢量约8000吨。主桁架最大跨度36米,单榀重量52吨,采用250t履带吊在夜间天窗点(23:00-4:00)吊装。安装精度控制:轴线偏差≤3mm,标高偏差≤5mm,采用全站仪实时监测。焊接采用CO₂气体保护焊,一级焊缝比例不低于20%,所有焊缝进行100%UT探伤检测。
3.2 既有铁路改造工程
· 防护体系:采用D型便梁(32m跨度)对既有线路进行加固,设置临时支墩120个,基础采用Φ1.2m钻孔灌注桩(桩长20m)。
· 轨道拨接:分3个阶段进行,每次封锁施工不超过180分钟,采用"人工配合机械"方式拨接,配备应急抢修队24小时待命。
· 接触网改造:采用临时支柱架设过渡接触网,新支柱组立与既有支柱拆除交替进行,确保接触网导高保持5.7m±0.2m。
3.3 深基坑施工
换乘通道基坑长420m、宽22m、深12m,采用"Φ800@1200钻孔灌注桩+内支撑"支护体系,设置3道钢支撑(第一道609×16mm,第二、三道800×20mm)。降水采用管井(Φ600mm,间距15m)+轻型井点联合降水方案,将地下水位控制在基底以下1.5m。土方开挖采用"分层分段、限时开挖",每层开挖深度≤2.5m,分段长度≤30m,随挖随撑,基坑变形监测频率为1次/天。
3.4 机电安装工程
· 暖通系统:候车厅采用全空气系统,设置组合式空调机组12台(总冷量8000kW),气流组织采用"上送下回",温度控制精度±1℃。
· 给排水系统:生活给水采用无负压供水设备(Q=50m³/h,H=60m),设置中水回用系统(处理能力100m³/d)用于绿化灌溉。
· 智能系统:包含BAS(建筑设备监控)、FAS(火灾报警)、ATS(旅客服务)等12个子系统,采用光纤环网架构,传输速率1000Mbps。
四、施工进度计划
4.1 关键线路
地下结构施工(3-6月)→站房钢结构安装(7-12月)→轨道铺设(10-15月)→机电安装(16-22月)→竣工验收(23-24月)
4.2 进度保障措施
· 资源保障:配置钢筋加工设备20台(套),模板周转材料3万㎡,高峰期投入作业人员1200人(其中钢结构专业350人)。
· 工序穿插:结构施工完成30%即插入二次结构,机电安装提前6个月进场,与土建工程重叠施工。
· 进度考核:实行周进度考核与奖惩制度,延误1周处罚5万元,提前完成奖励3万元。
· 应急储备:关键线路工序预留10%的机动时间,储备200kW柴油发电机应对停电,与商品混凝土厂家签订应急供应协议(2小时内到场)。
五、质量安全与文明施工管理
5.1 质量管理体系
· 目标:分部分项工程合格率100%,优良率≥95%,杜绝重大质量事故。
· 控制点:
o 钢结构焊接:设置焊工准入制度,持证上岗率100%
o 混凝土工程:采用泵送商品混凝土(C40P8抗渗),坍落度控制180±20mm,试块留置数量增加20%
o 测量控制:建立三级复核制度,使用Leica TS60全站仪(精度0.5″+1mm)
· 验收程序:实行"三检制+监理验收",隐蔽工程留存影像资料(每50㎡不少于1张)
5.2 安全生产管理
· 风险管控:辨识重大危险源12项(营业线施工、深基坑、高空作业等),编制专项施工方案并组织专家论证。
· 防护措施:
o 高空作业:设置双层防护网(网目≤10cm),作业平台满铺脚手板,临边设置1.2m高防护栏杆
o 既有线施工:设置物理隔离(彩钢板+钢丝网),区间作业配备"四员一长"(防护员、驻站联络员等)
· 应急管理:编制18项应急预案,每季度组织演练,配备应急物资库(包含担架、急救箱、应急照明等)
5.3 文明施工措施
· 扬尘控制:施工区设置6台雾炮机、4道洗车槽,裸土覆盖率100%,PM10实时监测数据与环保局联网。
· 噪音管理:高噪音设备(破碎机、空压机)设置隔音棚,夜间施工办理许可手续并公告周边居民。
· 绿色施工:采用太阳能临时照明(覆盖率80%),建筑垃圾回收率≥90%,节水器具使用率100%。
六、应急预案与风险防控
6.1 既有线施工突发事件处置
· 列车延误:储备应急道砟500m³、钢轨100m,发生故障时30分钟内启动抢修,确保4小时内恢复通车。
· 接触网故障:配备2套应急抢修工具,接触网检修人员24小时值守,故障响应时间≤15分钟。
6.2 自然灾害应对
· 台风防御:预警发布后12小时内完成塔吊锚固(风速≥10.8m/s时)、临建设施加固,现场备用柴油发电机确保排水系统运行。
· 暴雨防范:基坑周边设置500m临时排水沟+8台Φ150mm水泵(扬程20m),雨前检查边坡位移(预警值50mm)。
七、验收与移交
7.1 验收计划
分四个阶段组织验收:
1. 分部分项验收:每月组织一次,重点检查隐蔽工程及关键工序
2. 专项验收:消防、人防、环保等专项验收在竣工前3个月完成
3. 初步验收:建设单位组织,邀请运营单位参加,提出整改意见
4. 正式验收:由铁路主管部门组织,按照《铁路工程施工质量验收标准》进行
7.2 资料移交
编制竣工文件12套(含电子版),包含工程照片(每个检验批不少于3张)、检测报告(钢材、混凝土等原材料检测≥3000组)、验收记录等,验收后30日内完成移交。
本方案实施过程中将根据现场实际情况动态调整,所有重大变更需经监理单位、设计单位及建设单位审批后方可实施。通过科学管理、技术创新和精细施工,确保项目按期优质交付,将广州北站打造为"安全、智能、绿色"的现代化综合交通枢纽。
