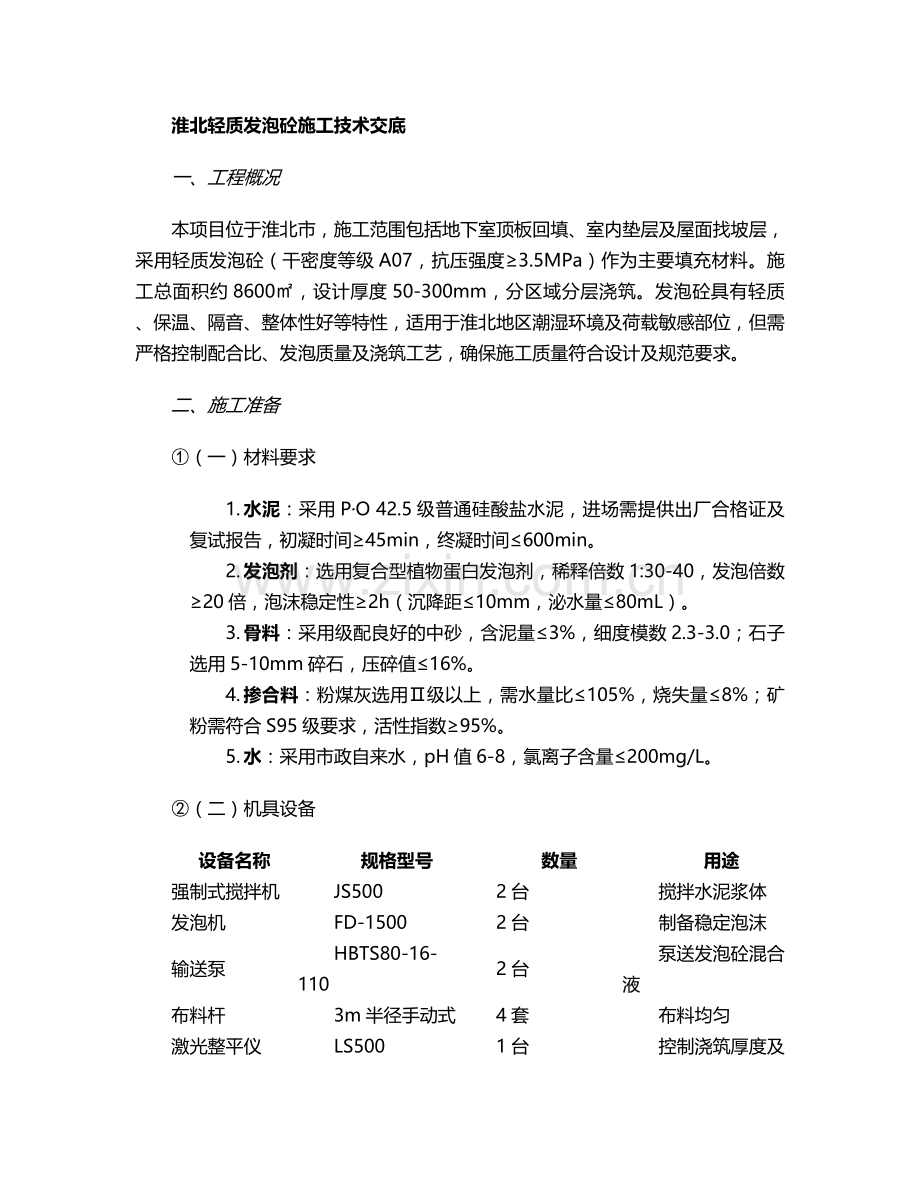

淮北轻质发泡砼施工技术交底
一、工程概况
本项目位于淮北市,施工范围包括地下室顶板回填、室内垫层及屋面找坡层,采用轻质发泡砼(干密度等级A07,抗压强度≥3.5MPa)作为主要填充材料。施工总面积约8600㎡,设计厚度50-300mm,分区域分层浇筑。发泡砼具有轻质、保温、隔音、整体性好等特性,适用于淮北地区潮湿环境及荷载敏感部位,但需严格控制配合比、发泡质量及浇筑工艺,确保施工质量符合设计及规范要求。
二、施工准备
① (一)材料要求
1. 水泥:采用P·O 42.5级普通硅酸盐水泥,进场需提供出厂合格证及复试报告,初凝时间≥45min,终凝时间≤600min。
2. 发泡剂:选用复合型植物蛋白发泡剂,稀释倍数1:30-40,发泡倍数≥20倍,泡沫稳定性≥2h(沉降距≤10mm,泌水量≤80mL)。
3. 骨料:采用级配良好的中砂,含泥量≤3%,细度模数2.3-3.0;石子选用5-10mm碎石,压碎值≤16%。
4. 掺合料:粉煤灰选用Ⅱ级以上,需水量比≤105%,烧失量≤8%;矿粉需符合S95级要求,活性指数≥95%。
5. 水:采用市政自来水,pH值6-8,氯离子含量≤200mg/L。
② (二)机具设备
设备名称
规格型号
数量
用途
强制式搅拌机
JS500
2台
搅拌水泥浆体
发泡机
FD-1500
2台
制备稳定泡沫
输送泵
HBTS80-16-110
2台
泵送发泡砼混合液
布料杆
3m半径手动式
4套
布料均匀
激光整平仪
LS500
1台
控制浇筑厚度及表面平整度
试模
100×100×100mm
20组
制作抗压强度试块
泡沫密度仪
FM-3
1台
检测泡沫密度(要求≤50kg/m³)
③ (三)作业条件
1. 基层处理:
o 清理基层杂物、浮灰,洒水湿润但不得有积水;局部高低差>30mm处,采用1:3水泥砂浆找平。
o 地下室顶板施工前,需对防水层进行验收,阴阳角做圆弧处理(半径≥50mm),并铺设无纺布隔离层。
2. 测量放线:
o 按设计标高在墙体、柱上弹出浇筑控制线,间距≤2m设置标高控制点(采用钢筋桩+红漆标记)。
o 大面积浇筑区域划分施工段,每段面积≤200㎡,设置伸缩缝(间距≤6m,缝宽20mm,采用聚苯板填充)。
3. 安全防护:
o 脚手架搭设高度1.2m,满挂密目安全网;临边设置防护栏杆,夜间悬挂警示灯。
o 电气设备需接地保护,电缆架空高度≥2.5m,严禁拖地或浸泡水中。
三、施工工艺
④ (一)配合比设计
1. 基准配合比(重量比):水泥:砂:石子:粉煤灰:水=1:1.2:0.8:0.3:0.55,发泡剂掺量为水泥用量的0.3%-0.5%。
2. 调整原则:
o 干密度控制:A07级要求干密度≤700kg/m³,施工时需通过试配调整泡沫掺入量(每m³浆体掺入泡沫体积约0.6-0.8m³)。
o 流动性:扩展度控制在350-400mm,满足泵送要求;初凝时间≥6h,终凝时间≤12h。
3. 试配验证:每批次材料进场后,需制作3组试块(标准养护28d),抗压强度≥3.5MPa,干密度偏差≤±50kg/m³。
⑤ (二)发泡砼制备
1. 泡沫制备:
o 发泡剂按比例稀释后,经高压空气(压力0.6-0.8MPa)冲击成泡,通过泡沫密度仪检测合格后方可使用。
o 泡沫应细腻均匀,无明显气泡合并现象,严禁使用已破泡或稳定性超期的泡沫。
2. 浆体搅拌:
o 顺序:砂、石→水泥、掺合料→水(搅拌2min)→泡沫(搅拌1min),总搅拌时间≥3min。
o 观察:浆体颜色均匀,无结块,泡沫分布均匀,严禁过度搅拌导致泡沫破灭(搅拌电流≤额定电流的80%)。
⑥ (三)浇筑施工
1. 泵送与布料:
o 输送管直径≥125mm,水平管长度≤50m,垂直高度≤15m,转弯半径≥1.5m,避免急弯。
o 布料杆移动间距≤3m,管口距浇筑面高度≤500mm,严禁直冲模板或防水层。
2. 浇筑要点:
o 分层浇筑:厚度≤300mm时一次浇筑到位;>300mm时分层浇筑,每层厚度150-200mm,待前层初凝后(≥4h)方可进行下一层。
o 表面处理:采用刮杠按标高控制线找平,初凝前用木抹子搓平,终凝前(手指轻压无痕迹)进行拉毛处理(纹路深度2-3mm)。
o 特殊部位:
§ 阴阳角处应多方向布料,避免气泡积聚;
§ 预埋件周围需人工补料,确保包裹严密,无空洞;
§ 屋面找坡层按2%坡度设置,采用“由低到高”顺序浇筑。
⑦ (四)养护
1. 覆盖保湿:浇筑完成后1h内覆盖塑料薄膜(搭接宽度≥100mm),夏季高温时加盖麻袋,避免阳光直射。
2. 洒水养护:终凝后(一般12-24h)开始洒水,保持表面湿润,养护期≥7d;抗压强度未达1.2MPa前,严禁上人或堆放材料。
3. 冬季施工:当环境温度<5℃时,需采取保温措施(覆盖棉被+电热毯),确保养护温度≥10℃;不得在负温下施工,否则需采用热水拌合(水温≤80℃),并掺加早强防冻剂(掺量≤水泥用量的3%)。
四、质量标准与验收
⑧ (一)主控项目
1. 原材料:水泥、发泡剂、骨料等进场复试合格率100%,配合比符合设计要求。
2. 干密度:每500㎡检测1组,采用环刀法取样,干密度≤700kg/m³,合格率100%。
3. 抗压强度:每1000㎡留置3组试块(标准养护28d),抗压强度平均值≥3.5MPa,最小值≥3.0MPa。
⑨ (二)一般项目
项目
允许偏差
检验方法
表面平整度
≤5mm/2m
2m靠尺+塞尺
标高
±10mm
水准仪
厚度
+10mm/-5mm
钢针插入法
坡度
±5%设计值
坡度尺
⑩ (三)验收程序
1. 分项验收:每施工段完成后,由施工单位自检合格,报监理工程师验收,验收内容包括外观质量、试块报告、隐蔽工程记录等。
2. 竣工验收:整体完工后,提交竣工图、原材料复试报告、强度检测报告、养护记录等资料,组织五方责任主体联合验收。
五、安全与环保措施
⑪ (一)安全控制
1. 机械操作:搅拌机、输送泵等设备操作人员需持证上岗,严禁违章作业;设备运转时,严禁将手伸入搅拌筒或输送管道。
2. 用电安全:配电箱需安装漏电保护器(动作电流≤30mA,动作时间≤0.1s),电缆接头处做防水处理。
3. 高空作业:屋面及临边作业时,必须系挂安全带,搭设操作平台(宽度≥0.8m),严禁向下抛投物料。
⑫ (二)环保要求
1. 粉尘控制:水泥、粉煤灰等粉料采用密闭罐储存,搅拌机设置防尘罩,砂、石堆场覆盖防雨布。
2. 噪声控制:施工时间限制在7:00-12:00、14:00-22:00,噪声源采取减振措施(如泵机基础设橡胶垫),昼间≤70dB,夜间≤55dB。
3. 废水处理:清洗搅拌机、输送泵的废水经沉淀池(三级沉淀)处理后回用,严禁直接排入市政管网。
六、常见问题及处理
问题类型
产生原因
预防措施
处理方法
表面起砂
水泥用量不足、养护不及时
严格控制配合比,加强早期保湿养护
表面涂刷1:1水泥浆(掺5%胶水)
气泡密集
泡沫稳定性差、搅拌不均匀
更换发泡剂,延长搅拌时间至3-4min
人工振捣(采用φ30振捣棒,振捣时间5-10s)
强度不足
水灰比过大、养护期温度过低
控制水灰比≤0.55,冬季采取保温养护
剔除不合格区域,重新浇筑并加强养护
开裂
收缩过大、未设伸缩缝
每6m设置伸缩缝,掺入0.1%聚丙烯纤维
裂缝宽度<0.2mm时注胶封闭,>0.2mm时返工
七、技术交底记录
交底内容
交底人
接受交底人(签字)
交底日期
施工工艺及质量标准
张三
(施工班组负责人)
2025年XX月XX日
安全环保措施
李四
(施工班组安全员)
2025年XX月XX日
注:本交底未尽事宜,需严格遵守《轻质发泡混凝土应用技术规程》(JGJ/T 341-2014)及设计文件要求,施工中遇特殊情况及时上报技术部门处理。
