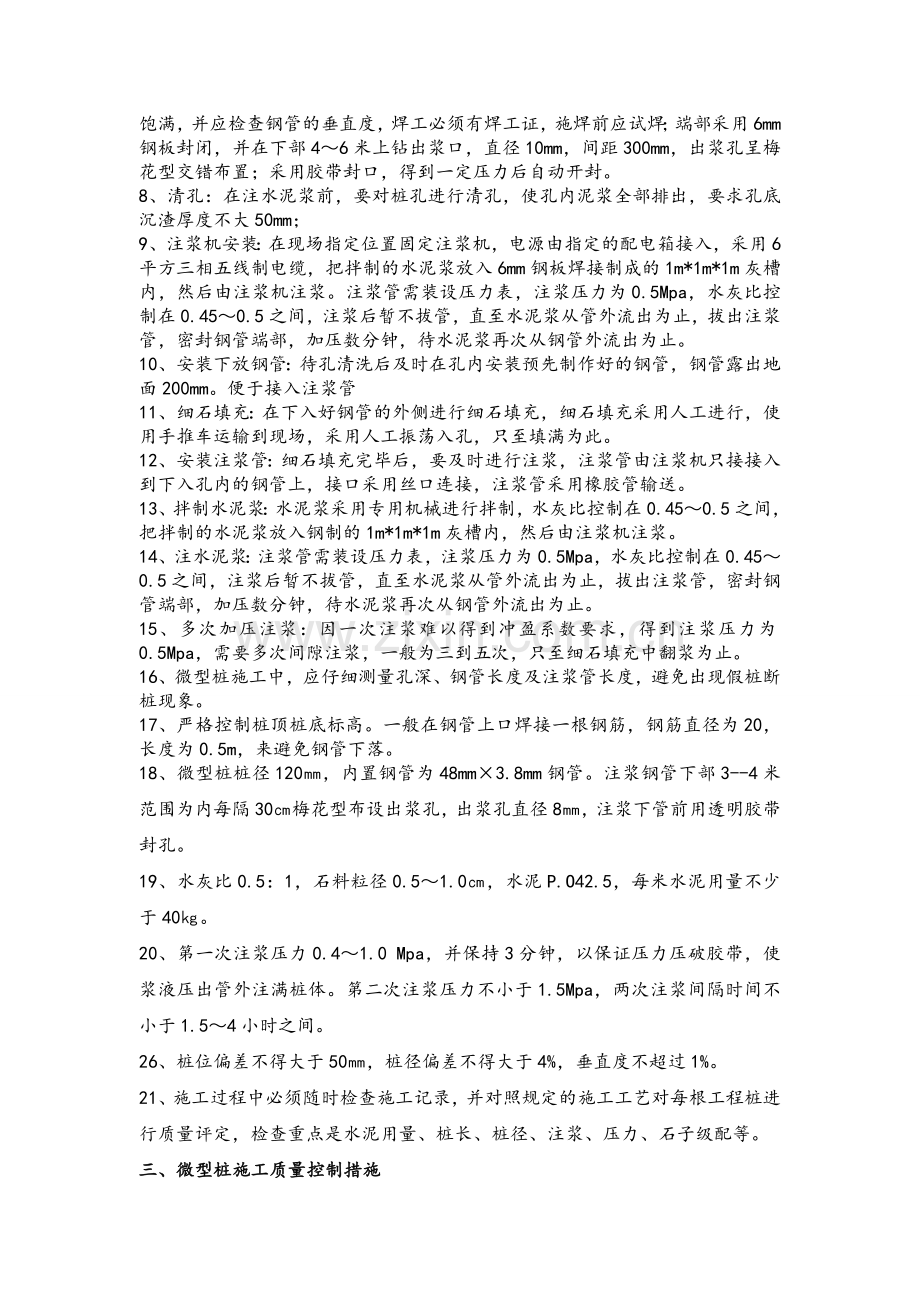

1、微型桩施工工艺工程名称:岳北垸低排涵工程 一、施工准备:1、设备:反循环钻机、配电箱、套丝机、台式电钻、角向抛光机、电焊机、切割机、灰浆搅拌机、高压注浆泵、高压注浆管,橡胶水管、25m2电缆、钢制泥浆槽、手推车等施工机具一套。2、材料:P.032.5水泥、48mm3.8mm钢管、12钢筋、电焊条、劳动保护用品、5mm-10mm碎石。3、施工人员:技术员2人、测量员2人、质检员1人、技工8人、普工10人。二、施工工艺:(工艺流程) 平整场地-注浆钢管制作焊接-测量放线-孔距定位-机械开挖循环集水坑、水沟和水坑-钻孔机就位钻孔(每2m接钻杆一次)-清洗钻孔 -注浆机安装-安装下放钢管-细石填充-安

2、装注浆管-拌制水泥浆-注水泥浆-二次加压注浆-三次加压注浆只至上口翻浆。1、50型铲车平整场地;根据设计要求放出基坑边线及定出桩位,使用100洛阳铲对施工区域每隔5米进行探测;在确定地下无障碍物时开挖泥浆坑放水准备;安装钻机进行成孔作业;待施工完毕后泥浆外运至施工区域外,检查并保护成桩。2、注浆钢管制作焊接:根据施工方案要求的深度进行下料,对于超过6m的进行加强焊接。3、测量放线:根据设计要求的间距、排距及设计提供的标高进行测量放线。4、孔距定位:根据设计的孔洞直径、间距、排距使用筷子打入地下进行定位;5、微型桩定位:微型桩定位后采用人工开挖循环集水坑、水沟和水坑:因本工艺采用湿成孔,每间隔3

3、m需要开挖1m*1m*1m的循环水池;水沟长度为微型桩设计长度端部加2m,深度为0.5m,宽度为外排微型桩加1m(即:2.7m);根据微型桩定位,在成孔位置上安装钻孔机底盘,采用长度1m,6根直径20钢筋地锚固定,确保其稳定。6、就位钻孔:将钻孔机安放在指定位置,安放水平,防止倾斜;将钻杆抬至钻机旁,水管与钻杆接在一起,启动钻机与水管,慢慢钻进;每进深2m,需要接一次钻杆,只至得到设计有效深度。7、钻孔:钻孔前按设计方案要求将钢管接长,搭接部位要用套筒搭接焊,套筒高度不小于钢管直径两倍,套筒壁厚不小于钢管壁厚,在套筒周边焊接,焊缝应饱满,并应检查钢管的垂直度,焊工必须有焊工证,施焊前应试焊;端

4、部采用6mm钢板封闭,并在下部46米上钻出浆口,直径10mm,间距300mm,出浆孔呈梅花型交错布置;采用胶带封口,得到一定压力后自动开封。8、清孔:在注水泥浆前,要对桩孔进行清孔,使孔内泥浆全部排出,要求孔底沉渣厚度不大50mm;9、注浆机安装:在现场指定位置固定注浆机,电源由指定的配电箱接入,采用6平方三相五线制电缆,把拌制的水泥浆放入6mm钢板焊接制成的1m*1m*1m灰槽内,然后由注浆机注浆。注浆管需装设压力表,注浆压力为0.5Mpa,水灰比控制在0.450.5之间,注浆后暂不拔管,直至水泥浆从管外流出为止,拔出注浆管,密封钢管端部,加压数分钟,待水泥浆再次从钢管外流出为止。10、安装

5、下放钢管:待孔清洗后及时在孔内安装预先制作好的钢管,钢管露出地面200mm。便于接入注浆管11、细石填充:在下入好钢管的外侧进行细石填充,细石填充采用人工进行,使用手推车运输到现场,采用人工振荡入孔,只至填满为此。12、安装注浆管:细石填充完毕后,要及时进行注浆,注浆管由注浆机只接接入到下入孔内的钢管上,接口采用丝口连接,注浆管采用橡胶管输送。13、拌制水泥浆:水泥浆采用专用机械进行拌制,水灰比控制在0.450.5之间,把拌制的水泥浆放入钢制的1m*1m*1m灰槽内,然后由注浆机注浆。14、注水泥浆:注浆管需装设压力表,注浆压力为0.5Mpa,水灰比控制在0.450.5之间,注浆后暂不拔管,直

6、至水泥浆从管外流出为止,拔出注浆管,密封钢管端部,加压数分钟,待水泥浆再次从钢管外流出为止。15、多次加压注浆:因一次注浆难以得到冲盈系数要求,得到注浆压力为0.5Mpa,需要多次间隙注浆,一般为三到五次,只至细石填充中翻浆为止。16、微型桩施工中,应仔细测量孔深、钢管长度及注浆管长度,避免出现假桩断桩现象。17、严格控制桩顶桩底标高。一般在钢管上口焊接一根钢筋,钢筋直径为20,长度为0.5m,来避免钢管下落。18、微型桩桩径120,内置钢管为48mm3.8mm钢管。注浆钢管下部3-4米范围为内每隔30梅花型布设出浆孔,出浆孔直径8,注浆下管前用透明胶带封孔。19、水灰比0.5:1,石料粒径0

7、.51.0,水泥P.O42.5,每米水泥用量不少于40。20、第一次注浆压力0.41.0 Mpa,并保持3分钟,以保证压力压破胶带,使浆液压出管外注满桩体。第二次注浆压力不小于1.5Mpa,两次注浆间隔时间不小于1.54小时之间。26、桩位偏差不得大于50,桩径偏差不得大于4%,垂直度不超过1%。21、施工过程中必须随时检查施工记录,并对照规定的施工工艺对每根工程桩进行质量评定,检查重点是水泥用量、桩长、桩径、注浆、压力、石子级配等。三、微型桩施工质量控制措施1、成孔:成孔前为保证桩的垂直度,需有水平尺前后、左右调整好钻机的平整度,为控制桩位偏差,成孔前先用仪器精确定出桩位,每个桩位上定上筷子

8、,开钻时,钻头中心对准 筷子头方可开钻。为保证桩径开钻前要用尺子测量钻头尺寸,发现直径不够立即调换或补焊钻头。钻机每进尺累计达到200米之后要测量钻头一次。因成孔为钻机带水成孔,成孔至设计标高后,要用钻机直接洗孔,目测孔内泥浆不再浑浊方可放置钢管投放石料。并做好施工记录。2、注浆管制作:注浆管采用48mm3.8mm钢管,本工程小桩分8.0米和9.0米两中桩型,施工中钢管需要焊接。钢管焊接采用内径大一个型号的300mm钢管套筒连接,外侧采用3根长15、12钢筋绑焊加强。8米小桩,注浆钢管下部3米范围为内每隔30梅花型布设出浆孔,出浆孔直径8,可用电焊机直接点孔,注浆下管前用透明胶带封孔。9米小桩

9、,注浆钢管下部4米范围为内每隔30梅花型布设出浆孔,出浆孔直径8,注浆下管前用透明胶带封孔。3、水泥浆液配制要求:水泥浆液要严格按照0.5:1的比例配置,配置时水泥以每袋50公斤计算,水的用量在水箱内画上刻度线,水泥浆在搅拌桶内至少搅拌3分钟后才可以开始注浆,从而达到搅拌均匀。如果因设备出故障或其它原因致使浆液搅拌时间超过30分钟,为不影响桩身质量把浆液废弃。4、施工检查:施工过程中对每个施工班组及时检查,检查重点是桩长、水灰比、水泥用量。桩长可直接量注浆钢管长度;水灰比可直接用比重计现场监测;每注完10根桩以后,要及时核实水泥实际用量,如果以上不符合设计要求要及时调整,并对已施工过的桩进行补

10、灌.四、微型桩安全控制措施:1、微型桩施工之前,对每个班组进行技术交底和安全交底,使每个工人都牢固树立质量和安全意识。2、注浆时注浆管不弯折缠绕,时刻注意压力表,以免压力过高管炸伤人。3、前场插拔注浆管人员配带防护眼睛,以免浆液溅入眼中,每个班组施工之前,安全员现场检查是否佩带防护镜,对于不佩带者要处罚,佩带以后方可施工。4、每根桩注浆结束后,注浆管要保持压力3分钟,等压力消散之后拔掉注浆管,这样既有利于注浆效果和保证桩身质量,也避免了压力过高造成安全事故。五、质量要求:桩长8m , 9m,桩径120mm,注浆管采用48mm3.8mm钢管,注浆量为40kg/m,施工注浆水泥采用PO42.5级水泥;石子采用0.51.0cm碎石; 注浆水泥浆水灰比0.51.0;注浆采用多次注浆法:一次注浆压力0.41.0MPa,二次注浆压力不小于1.5 MPa;注浆管底部1/3-1/2桩长范围内每隔30cm梅花形设置出浆孔,出浆孔直径8mm,注浆下管前用透明胶带封孔,注浆管底部封死。成孔时如遇到流沙,采用膨润土泥浆护壁.
