收藏 分销(赏)

电气预留预埋施工方案.doc

上传人:精**** 文档编号:1293032 上传时间:2024-04-22 格式:DOC 页数:5 大小:33KB
下载 相关 举报

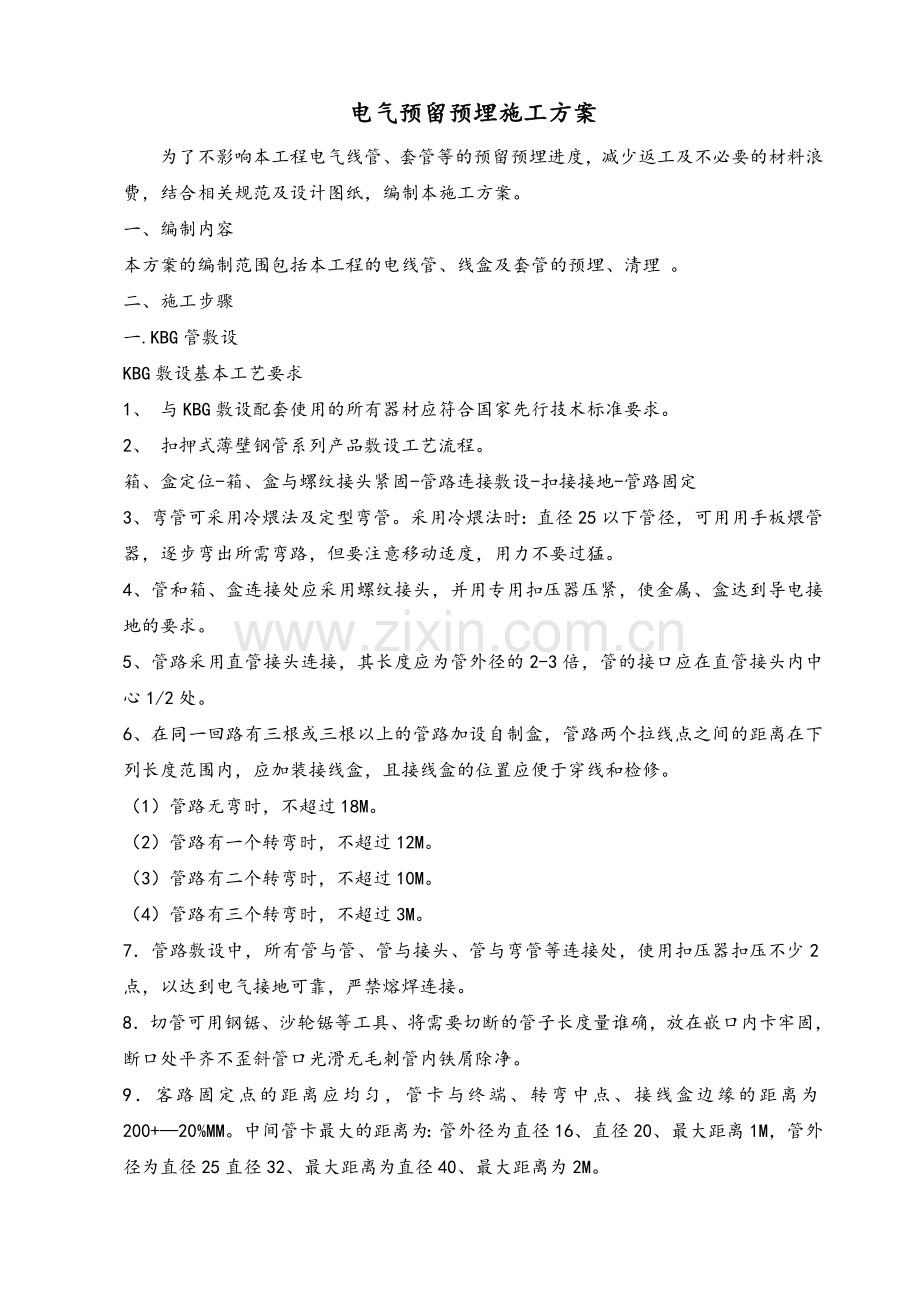

电气预留预埋施工方案.doc_第1页
第1页 / 共5页
电气预留预埋施工方案.doc_第2页
第2页 / 共5页
电气预留预埋施工方案.doc_第3页
第3页 / 共5页
电气预留预埋施工方案.doc_第4页
第4页 / 共5页
电气预留预埋施工方案.doc_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

1、电气预留预埋施工方案为了不影响本工程电气线管、套管等的预留预埋进度,减少返工及不必要的材料浪费,结合相关规范及设计图纸,编制本施工方案。一、编制内容本方案的编制范围包括本工程的电线管、线盒及套管的预埋、清理 。二、施工步骤一.KBG管敷设KBG敷设基本工艺要求1、 与KBG敷设配套使用的所有器材应符合国家先行技术标准要求。2、 扣押式薄壁钢管系列产品敷设工艺流程。箱、盒定位-箱、盒与螺纹接头紧固-管路连接敷设-扣接接地-管路固定3、弯管可采用冷煨法及定型弯管。采用冷煨法时:直径25以下管径,可用用手板煨管器,逐步弯出所需弯路,但要注意移动适度,用力不要过猛。 4、管和箱、盒连接处应采用螺纹接头

2、,并用专用扣压器压紧,使金属、盒达到导电接地的要求。5、管路采用直管接头连接,其长度应为管外径的2-3倍,管的接口应在直管接头内中心1/2处。6、在同一回路有三根或三根以上的管路加设自制盒,管路两个拉线点之间的距离在下列长度范围内,应加装接线盒,且接线盒的位置应便于穿线和检修。(1)管路无弯时,不超过18M。(2)管路有一个转弯时,不超过12M。(3)管路有二个转弯时,不超过10M。(4)管路有三个转弯时,不超过3M。7管路敷设中,所有管与管、管与接头、管与弯管等连接处,使用扣压器扣压不少2点,以达到电气接地可靠,严禁熔焊连接。8切管可用钢锯、沙轮锯等工具、将需要切断的管子长度量谁确,放在嵌口

3、内卡牢固,断口处平齐不歪斜管口光滑无毛刺管内铁屑除净。9客路固定点的距离应均匀,管卡与终端、转弯中点、接线盒边缘的距离为200+20%MM。中间管卡最大的距离为:管外径为直径16、直径20、最大距离1M,管外径为直径25直径32、最大距离为直径40、最大距离为2M。10管路敷设时,应按设计图要求及现场情况,沿最近路线敷设。导管应储存在通风良好,干燥的仓库中,周围不应有腐蚀气体存在,所有导管及配件不应露天存放二、焊接钢管管敷设:平台暗配管安排在模板支好后进行画线定位,在底层钢筋绑扎完后,上层钢筋未绑扎之前,按施工图纸进行平台配管;墙体暗配管安排在墙体钢筋网绑扎后,依据施工图对墙体进行配管。(1)

4、钢管除锈与防腐:管壁用除锈钢丝刷打磨。埋入混凝土的钢管外壁不做防腐,但内壁必须刷防腐漆。(2)切断钢管:用钢锯或切割机断管,钢管无折扁和裂缝,切断口锉平,管口刮光,杜绝毛刺现象。(3)弯管:管径为25mm及其以下,用手扳弯管器,先将管子插入煨弯器,逐步弯出所需角度。其要求:a、弯曲处不出现凹凸不平和裂缝,弯曲程度不大于管外径的10%。b、埋入混凝土内的钢管弯曲半径r10d(r为弯曲半径,d为钢管外径)。(5)连接:管与管一般采用套管连接,套管的长度为管外径的1.53倍,管与管的对口位于套管的中心,焊口焊接牢固、严密、无气孔及夹渣。管与灯头盒、过渡盒(箱)的连接采用焊接固定,管口高出盒(箱)内壁

5、35mm;上下管进入插座接线盒、开关盒等采用螺母连接,先在管子上旋上一个螺母,然后将盒子上的敲落孔打掉,将管子插入管内再旋上盒内螺母,最后用扳手将内外螺母旋紧。(6)敷设:根据土建进度密切配合,暗配的电线管按设计图纸沿最近的线路敷设并减少弯曲,埋入墙或混凝土的管子离表面的净距不小于15mm。.暗管敷设步骤:1.确定设备(灯头盒、接线盒、引上引下管)的位置。2.测量附设线路的长度。3.配管加工(弯曲、锯割、套罗纹)4.将管与盒按已定的位置连接。5.管口堵上护套,并用胶布封好,盒内填满木屑,以防水泥、沙浆及杂物进入。6.检查是否有管、盒遗漏或设位错误。7.管、盒连成整体固定于模板上。8.管与管、管

6、与盒连接处,焊上跨接地线。 .暗管在混凝土内敷设在浇灌混凝土之前,先将管子用垫块垫高15mm以上,使管与模板间保持足够的距离,再将管子用铁丝绑扎在钢筋上。钢管敷设与楼板厚度配合:楼板厚度为80mm,管外经不超过40mm;楼板厚度为120mm,管外经不超过50mm;管外经超过以上尺寸,与土建协商处理。接线盒紧贴墙面,做到拆模后盒边与砼墙面相平。(7)其他质量要求:1)、在浇灌混凝土之前,先将管子用垫块垫高15mm以上,使管与模板间保持足够的距离,再将管子用铁丝绑扎在钢筋上。接线盒紧贴墙面,做到拆模后盒边与砼墙面相平。1、在同一回路有三根或三根以上的管路加设自制盒,或电线管超过下列长度时,中间加装

7、过线盒,其位置便于穿线:,a、管子长度每超过18米,无弯曲;b、管子长度每超过12米,有一个弯曲;c、管子长度每超过10米,有两个弯曲;d、管子长度每超过3米,有三个弯曲;2.盒、箱设置正确,固定可靠,管子进入盒、箱处顺直,在盒、箱内露出的长度小于5mm,用锁紧螺母的罗纹为2-4扣,线路进入电气设备和器具的管口位置正确.3.管路穿过变形缝处有补偿装置, 补偿装置能活动自如, 穿过建筑物和设备基础要加保护管, 补偿装置平整,管口光滑,护口牢固,与管子连接可靠,加保护管处在隐蔽工程记录中标示正确,当现场不好施工情况加过线盒用软管连接。(二)人防套管的预留预埋地下室室内所有电气管,安装件均采用热镀锌

8、管,镀锌件。所有金属管、构件在平时应作防锈处理,处理方法为先刷丹红漆两道,再刷银粉漆两道。穿越围护结构、防护密闭隔墙、密闭隔墙的电气管线及预留备用穿线钢管,应进行防护密闭或者密闭处理,管材应采用热镀锌钢管(厚度不小于2.5MM),防护密闭套管做法见下图:(三)线管、套管的清理1、土建拆除模板,将模板转移别处后,开始套管、线管等的清理工作。2、安排23人将拆除模板楼层内的所有线管及线盒、套管、预埋孔洞按施工图纸所标示全部敲打出来,清除线盒及套管、预埋孔洞内的堵塞材料。在墙上预留的泡沫塑料一定要清除干净,尤其是封口胶要撕干净。3、对线盒及预埋孔洞的尺寸复测。对线管内不通畅的地方作好记录,如出现孔洞

9、歪斜等情况,立马组织班组分析原因,及时组织人员整改。三、成品保护措施:1、为了保证套管、线管、线盒内不进混凝土,套管、线盒需堵塞泡沫塑料,线管端头需封口。2、为了使线管不移位,在转弯处两端150mm内绑扎固定,直接头两端200mm内绑扎固定,线盒接口200mm内绑扎固定,直管段每一米绑扎固定,墙上的线管每一米绑扎固定,距泡沫150mm内绑扎固定。3、为了便于查找线盒及线管,在预埋完成后用油漆沿线管及线盒做好方向标识。4、在浇灌砼时,派专人进行值班,发现问题及时处理。四、质量控制措施1、预留预埋开始前,由施工员对安装班组进行交底,让班组熟悉图纸和预留预埋的内容。2、对班组进行安全交底,让工人熟悉项目部的安全文明施工规定。3、班组预埋完成后,通知施工员及质检员进行检查。检查完后,通知监理和业主检查,并形成文字资料。然后移交给土建进入下一个工序。4、施工员在现场随时巡视,发现问题立即整改。在浇注的过程中,班组派专人值班,发现问题及时处理。五、根据本工程的需要,作如下劳动力及施工机械设备配置。六、安全文明施工严格按建筑施工安全检查标准JGJ5999及观山水工程文明施工管理办法等相关规定执行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
