明河改箱涵工程施工方案

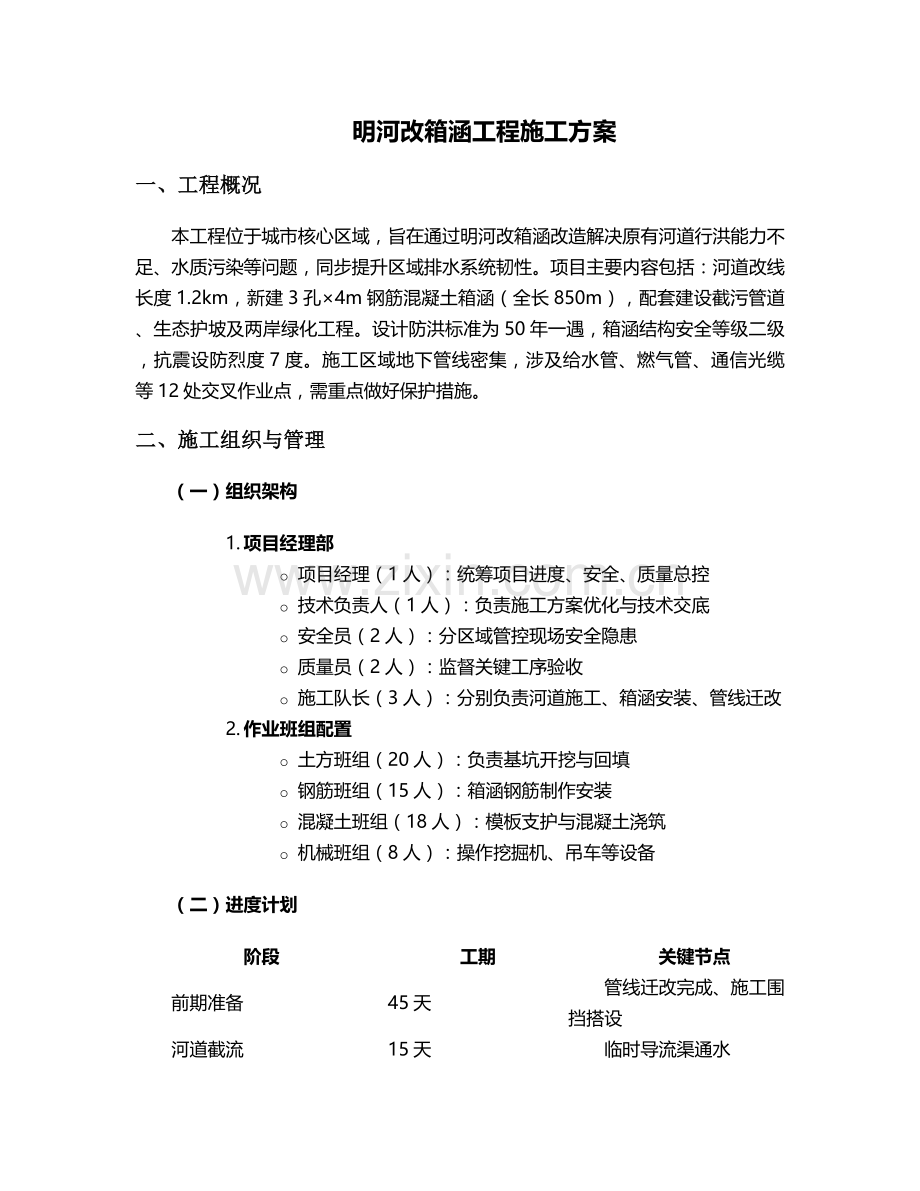

一、工程概况
本工程位于城市核心区域,旨在通过明河改箱涵改造解决原有河道行洪能力不足、水质污染等问题,同步提升区域排水系统韧性。项目主要内容包括:河道改线长度1.2km,新建3孔×4m钢筋混凝土箱涵(全长850m),配套建设截污管道、生态护坡及两岸绿化工程。设计防洪标准为50年一遇,箱涵结构安全等级二级,抗震设防烈度7度。施工区域地下管线密集,涉及给水管、燃气管、通信光缆等12处交叉作业点,需重点做好保护措施。
二、施工组织与管理
(一)组织架构
1. 项目经理部
o 项目经理(1人):统筹项目进度、安全、质量总控
o 技术负责人(1人):负责施工方案优化与技术交底
o 安全员(2人):分区域管控现场安全隐患
o 质量员(2人):监督关键工序验收
o 施工队长(3人):分别负责河道施工、箱涵安装、管线迁改
2. 作业班组配置
o 土方班组(20人):负责基坑开挖与回填
o 钢筋班组(15人):箱涵钢筋制作安装
o 混凝土班组(18人):模板支护与混凝土浇筑
o 机械班组(8人):操作挖掘机、吊车等设备
(二)进度计划

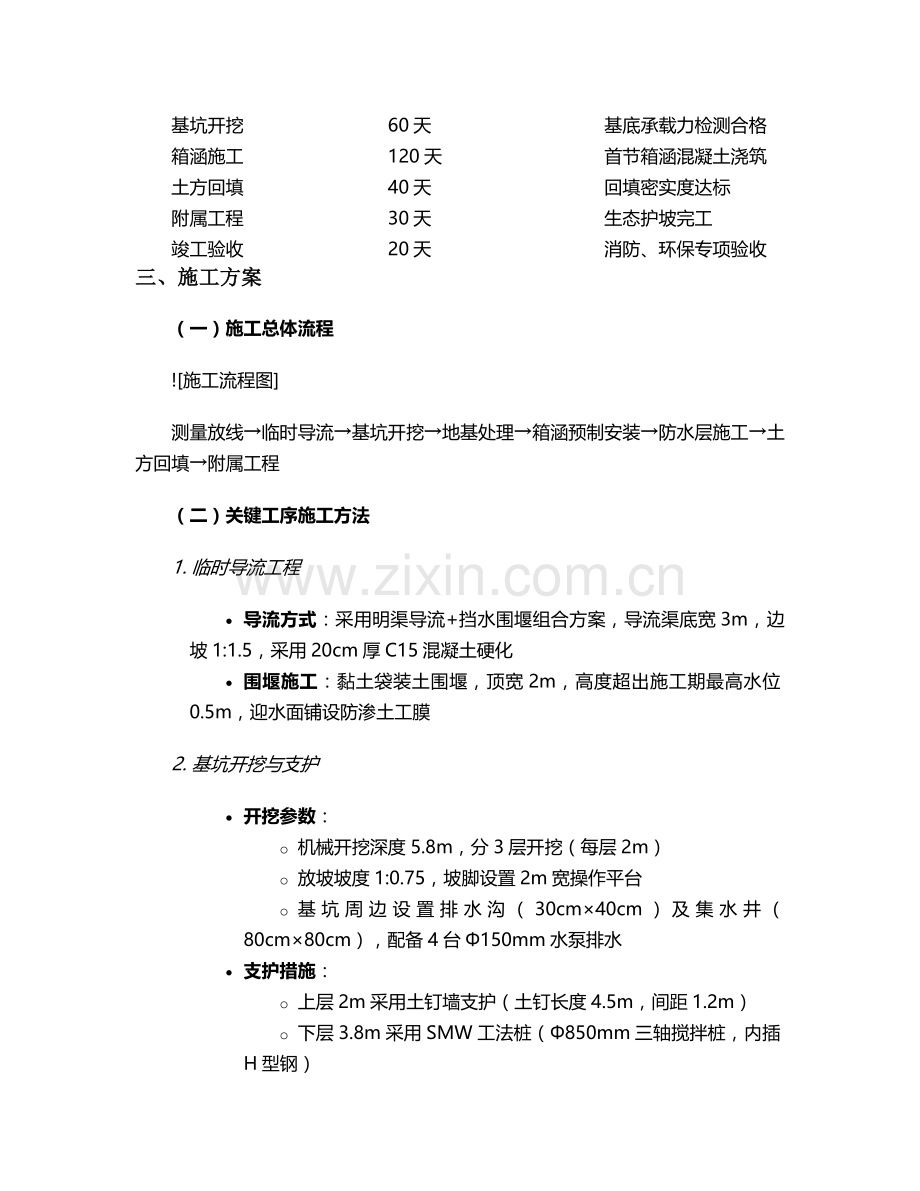

阶段
工期
关键节点
前期准备
45天
管线迁改完成、施工围挡搭设
河道截流
15天
临时导流渠通水
基坑开挖
60天
基底承载力检测合格
箱涵施工
120天
首节箱涵混凝土浇筑
土方回填
40天
回填密实度达标
附属工程
30天
生态护坡完工
竣工验收
20天
消防、环保专项验收
三、施工方案
(一)施工总体流程
![施工流程图]
测量放线→临时导流→基坑开挖→地基处理→箱涵预制安装→防水层施工→土方回填→附属工程
(二)关键工序施工方法
1. 临时导流工程
· 导流方式:采用明渠导流+挡水围堰组合方案,导流渠底宽3m,边坡1:1.5,采用20cm厚C15混凝土硬化
· 围堰施工:黏土袋装土围堰,顶宽2m,高度超出施工期最高水位0.5m,迎水面铺设防渗土工膜
2. 基坑开挖与支护
· 开挖参数:
o 机械开挖深度5.8m,分3层开挖(每层2m)
o 放坡坡度1:0.75,坡脚设置2m宽操作平台
o 基坑周边设置排水沟(30cm×40cm)及集水井(80cm×80cm),配备4台Φ150mm水泵排水
· 支护措施:
o 上层2m采用土钉墙支护(土钉长度4.5m,间距1.2m)
o 下层3.8m采用SMW工法桩(Φ850mm三轴搅拌桩,内插H型钢)
3. 箱涵施工
1. 基础处理
o 地基承载力要求≥200kPa,采用轻型触探仪检测(每50m布置1个检测点)
o 局部软弱土层采用级配砂石换填(厚度1.2m,压实系数≥0.95)
2. 钢筋混凝土施工
o 模板体系:采用18mm厚酚醛覆膜胶合板,背楞选用10#槽钢,对拉螺栓间距50cm×60cm
o 钢筋工程:主筋采用HRB400EΦ20钢筋,绑扎搭接长度55d,保护层厚度50mm
o 混凝土浇筑:
§ C30P8抗渗混凝土,塌落度180±20mm
§ 分层浇筑厚度≤50cm,插入式振捣棒振捣至表面泛浆
§ 养护采用覆盖土工布洒水养护,养护期≥14天
3. 箱涵安装
o 预制箱涵分节长度10m,采用25t汽车吊吊装,安装误差控制:轴线偏差≤5mm,高程偏差≤10mm
o 接缝处理:设置3cm宽沉降缝,内嵌橡胶止水带(GB18173.2-2014标准),外侧涂刷聚硫密封胶
4. 土方回填
· 回填材料选用级配砂石(含泥量≤5%),分层摊铺厚度25cm,采用20t压路机碾压(碾压次数≥6遍)
· 压实度要求:箱涵两侧95%,管顶以上50cm范围内85%
· 监测要求:每50m设置1组沉降观测点,首次回填后3天内每天观测1次
(三)特殊季节施工措施
1. 雨季施工
o 基坑周边设置挡水墙(高度50cm),配备应急抽水泵(扬程≥10m)
o 混凝土浇筑前检测砂石含水率,实时调整配合比
2. 冬季施工
o 采用热水拌合混凝土(水温≤80℃),掺加早强防冻剂(掺量3%)
o 覆盖电热毯+棉被养护,确保混凝土临界强度≥7MPa
四、质量控制
(一)材料控制
1. 钢筋:每批次进场需提供出厂合格证,按60t为一组送检,检测抗拉强度、屈服强度指标
2. 混凝土:留置标准养护试块(每100m³一组),同条件养护试块(每50m³一组)
3. 防水材料:ECB防水板需检测耐候性(人工加速老化≥1000h)
(二)工序验收要点
工序
验收项目
允许偏差
基坑开挖
基底高程
±30mm
钢筋安装
受力钢筋间距
±10mm
模板安装
轴线位置
5mm
混凝土浇筑
表面平整度
8mm
(三)质量通病防治
1. 蜂窝麻面:控制混凝土塌落度,振捣时间控制在20-30s/点
2. 钢筋保护层不足:采用塑料垫块(强度≥C30),间距≤80cm
3. 沉降缝渗漏:止水带安装采用“十字”固定法,确保居中安装
五、安全与环保措施
(一)安全防护
1. 高处作业:基坑周边设置1.2m高防护栏杆,挂密目安全网,作业人员佩戴双钩安全带
2. 临时用电:采用TN-S接零保护系统,配电箱设置防雨棚及漏电保护器(动作电流≤30mA)
3. 吊装作业:划定警戒区,吊车支腿垫设30mm厚钢板,起吊半径内严禁站人
(二)环境保护
1. 扬尘控制:施工便道硬化(20cm厚C20混凝土),出入口设置洗车平台(含三级沉淀池)
2. 噪声管理:破碎机等设备设置隔音罩,夜间22:00-次日6:00停止强噪声作业
3. 水土保持:基坑排水经沉淀池(三级,总容积50m³)处理后排入市政管网
(三)应急预案
1. 基坑坍塌:备足200m钢板桩及3台应急水泵,现场配置边坡位移监测仪(预警值5mm/d)
2. 管线破损:针对燃气管道泄漏,配备防爆风机及可燃气体检测仪,演练频率每月1次
六、资源配置
(一)主要机械设备
设备名称
型号
数量
用途
挖掘机
PC220
2台
基坑开挖
汽车吊
25t
1台
箱涵吊装
混凝土输送泵
HBT60
1台
混凝土浇筑
振动压路机
20t
1台
土方回填
(二)材料计划
· 钢筋:HRB400E Φ12-Φ25,总用量280t
· 水泥:P.O 42.5级,用量5800t
· 砂石:中砂6500m³,碎石9200m³
· 防水材料:ECB防水板12000㎡
七、验收标准
1. 结构验收:混凝土强度达到设计值100%,表面裂缝宽度≤0.2mm
2. 功能验收:箱涵闭水试验水头1.5m,渗水量≤0.01m³/(m·d)
3. 环保验收:施工期噪声≤70dB(昼间),扬尘排放符合《大气污染物综合排放标准》
本方案实施过程中将根据现场地质条件动态调整,关键工序变更需经监理单位及设计单位签认后方可实施。施工期间每周组织进度协调会,每月开展质量安全联合检查,确保项目按期交付。
