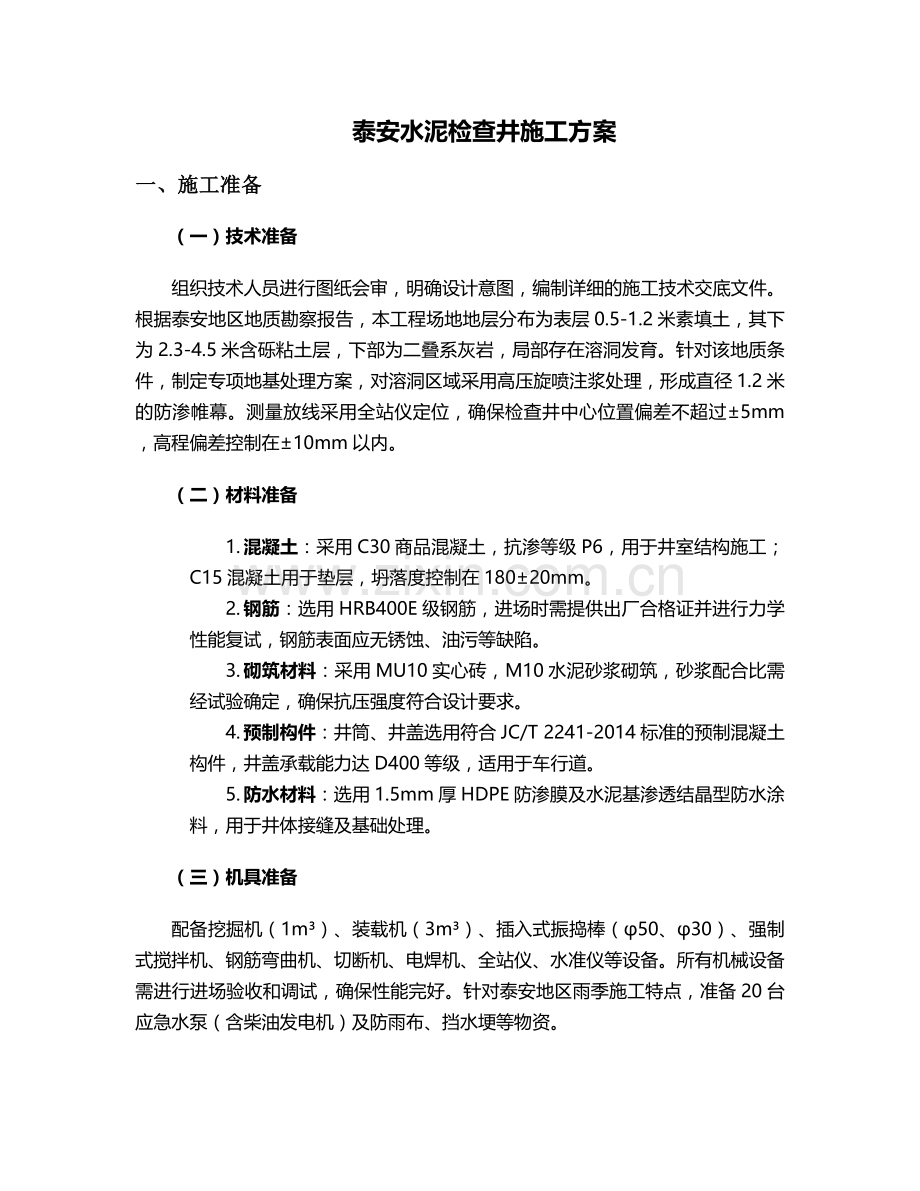

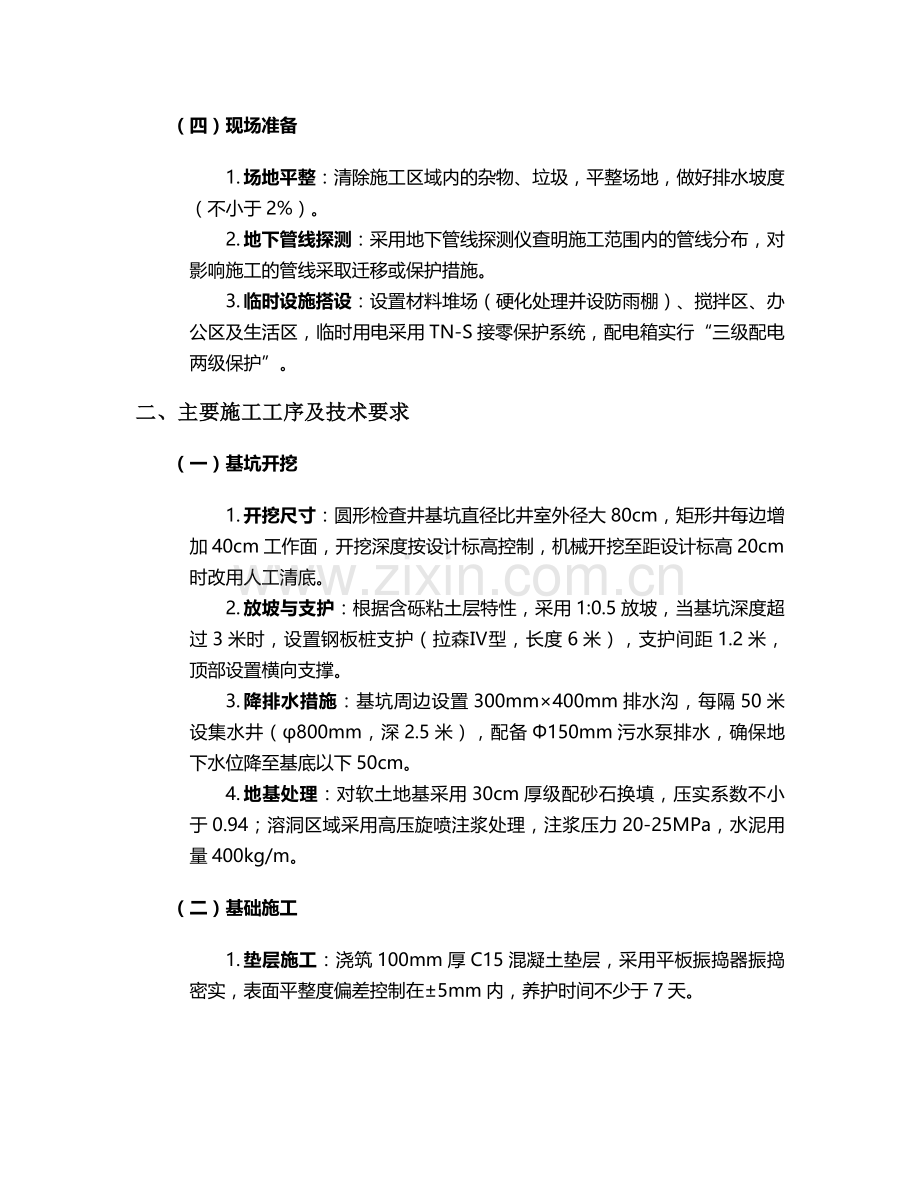

泰安水泥检查井施工方案 一、施工准备 (一)技术准备 组织技术人员进行图纸会审,明确设计意图,编制详细的施工技术交底文件。根据泰安地区地质勘察报告,本工程场地地层分布为表层0.5-1.2米素填土,其下为2.3-4.5米含砾粘土层,下部为二叠系灰岩,局部存在溶洞发育。针对该地质条件,制定专项地基处理方案,对溶洞区域采用高压旋喷注浆处理,形成直径1.2米的防渗帷幕。测量放线采用全站仪定位,确保检查井中心位置偏差不超过±5mm,高程偏差控制在±10mm以内。 (二)材料准备 1. 混凝土:采用C30商品混凝土,抗渗等级P6,用于井室结构施工;C15混凝土用于垫层,坍落度控制在180±20mm。 2. 钢筋:选用HRB400E级钢筋,进场时需提供出厂合格证并进行力学性能复试,钢筋表面应无锈蚀、油污等缺陷。 3. 砌筑材料:采用MU10实心砖,M10水泥砂浆砌筑,砂浆配合比需经试验确定,确保抗压强度符合设计要求。 4. 预制构件:井筒、井盖选用符合JC/T 2241-2014标准的预制混凝土构件,井盖承载能力达D400等级,适用于车行道。 5. 防水材料:选用1.5mm厚HDPE防渗膜及水泥基渗透结晶型防水涂料,用于井体接缝及基础处理。 (三)机具准备 配备挖掘机(1m³)、装载机(3m³)、插入式振捣棒(φ50、φ30)、强制式搅拌机、钢筋弯曲机、切断机、电焊机、全站仪、水准仪等设备。所有机械设备需进行进场验收和调试,确保性能完好。针对泰安地区雨季施工特点,准备20台应急水泵(含柴油发电机)及防雨布、挡水埂等物资。 (四)现场准备 1. 场地平整:清除施工区域内的杂物、垃圾,平整场地,做好排水坡度(不小于2%)。 2. 地下管线探测:采用地下管线探测仪查明施工范围内的管线分布,对影响施工的管线采取迁移或保护措施。 3. 临时设施搭设:设置材料堆场(硬化处理并设防雨棚)、搅拌区、办公区及生活区,临时用电采用TN-S接零保护系统,配电箱实行“三级配电两级保护”。 二、主要施工工序及技术要求 (一)基坑开挖 1. 开挖尺寸:圆形检查井基坑直径比井室外径大80cm,矩形井每边增加40cm工作面,开挖深度按设计标高控制,机械开挖至距设计标高20cm时改用人工清底。 2. 放坡与支护:根据含砾粘土层特性,采用1:0.5放坡,当基坑深度超过3米时,设置钢板桩支护(拉森Ⅳ型,长度6米),支护间距1.2米,顶部设置横向支撑。 3. 降排水措施:基坑周边设置300mm×400mm排水沟,每隔50米设集水井(φ800mm,深2.5米),配备Φ150mm污水泵排水,确保地下水位降至基底以下50cm。 4. 地基处理:对软土地基采用30cm厚级配砂石换填,压实系数不小于0.94;溶洞区域采用高压旋喷注浆处理,注浆压力20-25MPa,水泥用量400kg/m。 (二)基础施工 1. 垫层施工:浇筑100mm厚C15混凝土垫层,采用平板振捣器振捣密实,表面平整度偏差控制在±5mm内,养护时间不少于7天。 2. 钢筋绑扎:基础钢筋保护层厚度50mm,采用φ10@200双向钢筋网,绑扎时用20#铁丝扎牢,每隔1m设置混凝土垫块,确保钢筋位置准确。 3. 模板安装:采用18mm厚竹胶板,支撑系统为φ48钢管脚手架,对拉螺栓间距500mm,模板接缝处粘贴海绵条防止漏浆,模板垂直度偏差≤1%。 4. 混凝土浇筑:基础混凝土分两层浇筑,每层厚度不超过400mm,采用插入式振捣棒振捣,振捣时间15-30秒,直至混凝土表面不再下沉、无气泡冒出。浇筑完成后及时覆盖养护,养护期不少于14天。 (三)井室施工 1. 钢筋混凝土井室 o 井壁钢筋采用绑扎连接,搭接长度35d,同一截面接头率不大于25%。 o 模板采用组合钢模板,安装时确保几何尺寸符合设计要求,井筒垂直度偏差≤5‰。 o 混凝土浇筑采用分层连续浇筑,每层厚度300mm,振捣棒移动间距不超过作用半径的1.5倍,避免碰撞钢筋和模板。 o 井室施工至设计标高后,及时安装预留支管,管与井壁衔接处采用膨胀混凝土填塞密实。 2. 砖砌井室 o 采用“三一”砌砖法,灰缝宽度8-12mm,饱满度不低于80%,上下错缝、内外搭砌,严禁通缝。 o 圆形井每砌筑3-4皮砖用弧形样板检查弧度,确保井壁圆顺。 o 井室转角处及与管道连接处采用丁砖砌筑,预留孔洞位置准确,尺寸偏差≤±10mm。 o 砌体外墙面采用1:2防水砂浆抹面,厚度20mm,分两层施工,表面压光,不得有空鼓、裂缝。 (四)流槽与踏步安装 1. 流槽施工:流槽与井室同时砌筑,采用C25细石混凝土浇筑,表面用1:2防水砂浆抹面,雨水井流槽高度为管径的50%,污水井为85%,与上下游管道平顺衔接。 2. 踏步安装:采用φ16钢筋踏步,间距300mm,安装时用C25混凝土固定,确保牢固可靠,踏步外露长度150mm,刷防锈漆两道。 (五)井筒与井盖安装 1. 井筒安装:采用预制混凝土井筒,安装前检查接口尺寸,采用企口式连接,座浆饱满(1:2防水砂浆),井筒垂直度偏差≤5mm/m。 2. 井盖安装:井圈采用C30混凝土预制,与井筒连接用膨胀螺栓固定,井盖安装平稳,与路面高差控制在±5mm内,车行道井盖采用球墨铸铁材质,设置防盗装置。 (六)回填土 1. 回填材料:采用素土或级配砂石,粒径不大于50mm,含水量控制在最佳含水率±2%范围内。 2. 回填方法:井周50cm范围内采用人工分层夯实,每层厚度200mm,密实度不小于96%;其余区域采用机械夯实,压实系数不小于0.94。 3. 沉降观测:回填完成后设置沉降观测点,每周观测一次,直至沉降稳定(沉降量≤2mm/周)。 三、质量控制措施 (一)原材料控制 1. 建立材料进场验收制度,严格检查产品合格证、质保单,对钢筋、防水材料等实行见证取样复试,合格后方可使用。 2. 混凝土、砂浆配合比由试验室出具,施工中严格计量,每盘材料偏差控制在水泥±2%、砂石±3%、水±1%范围内。 3. 预制构件进场时检查外观质量,裂缝宽度不得超过0.2mm,尺寸偏差符合JC/T 2241-2014标准要求。 (二)工序控制 1. 测量放线:实行“双检制”,由测量员和质检员共同复核,确保检查井位置、标高准确。 2. 模板工程:安装完成后检查尺寸、垂直度、刚度,填写模板验收记录,经监理工程师签字后方可浇筑混凝土。 3. 钢筋工程:严格控制钢筋规格、数量、间距及保护层厚度,隐蔽工程验收合格后方可进行下道工序。 4. 混凝土工程:浇筑前检查坍落度,每工作班制作2组试块,标养28天后送检,抗压强度达标方可验收。 (三)试验检测 1. 混凝土试验:抗压强度、抗渗等级试验,每个检验批至少留置1组标准养护试块。 2. 砂浆试验:每50m³砌体制作1组试块,检验砂浆抗压强度。 3. 闭水试验:污水检查井施工完成后进行闭水试验,试验水头为上游管顶内壁加2m,渗水量≤28.8m³/(d·km)为合格。 4. 压实度检测:回填土每层按1000m²取样3点,采用环刀法检测,确保密实度符合设计要求。 四、验收标准 (一)主控项目 1. 混凝土强度等级符合设计要求,试块抗压强度达到标准值。 2. 预制构件连接牢固、紧密,无错位、渗漏,接缝处砂浆饱满度≥90%。 3. 井盖安装平稳,承载能力符合设计要求,与路面高差≤±5mm。 4. 闭水试验渗水量符合规范要求,无渗漏现象。 (二)一般项目 1. 外观质量:井壁平整,无裂缝、空鼓;抹面光滑,无脱皮;流槽平顺,与管道衔接顺畅。 2. 尺寸偏差: o 井身内尺寸:长、宽±20mm,直径±20mm o 井底高程:±10mm o 井盖高程:±5mm o 井筒垂直度:≤5‰ 3. 井内构造:踏步安装牢固,位置准确;流槽高度、坡度符合设计要求。 五、常见问题处理 (一)渗漏处理 1. 基础渗漏:沿裂缝开凿“V”型槽,采用水泥基渗透结晶型防水涂料涂刷,厚度2mm,表面用1:2防水砂浆抹压。 2. 接缝渗漏:清除接缝处松散材料,注入聚氨酯密封胶,外部粘贴300mm宽防水卷材,用压条固定。 3. 井壁渗漏:对细微裂缝采用环氧树脂灌浆处理,压力0.3-0.5MPa;严重渗漏时采用高压旋喷注浆加固。 (二)沉降处理 1. 井周沉降:开挖井周50cm范围土层,换填3:7灰土分层夯实,浇筑200mm厚C30混凝土加固圈,直径比井室大1m。 2. 井盖沉降:调整井圈高度,采用早强混凝土浇筑,养护期间设置临时盖板,禁止车辆通行。 (三)堵塞处理 1. 轻微堵塞:采用高压水枪冲洗,压力15-20MPa,从上游向下游冲洗,清除管道内杂物。 2. 严重堵塞:使用管道疏通机或人工清掏,清除检查井内沉积物,恢复排水畅通。 (四)结构裂缝 1. 表面裂缝:采用聚合物砂浆修补,先凿除裂缝周围松散混凝土,涂刷界面剂,再分层抹压砂浆,养护7天。 2. 贯穿裂缝:采用压力注浆法处理,注入环氧树脂浆液,注浆压力0.5-1.0MPa,待浆液固化后进行表面封闭。 六、安全文明施工 (一)安全措施 1. 基坑开挖设置安全边坡,深度超过2m时搭设临边防护栏杆,高度1.2m,挂密目安全网。 2. 施工现场设置明显安全警示标志,夜间悬挂红灯示警。 3. 操作人员佩戴安全帽、安全带等防护用品,特种作业人员持证上岗。 4. 施工用电严格执行“一机一闸一漏”,配电箱上锁并设防雨罩。 (二)文明施工 1. 材料堆放整齐,标牌清晰,钢筋、水泥等材料离地30cm以上,防止受潮。 2. 施工废水经三级沉淀池处理后排放,严禁直接排入市政管网。 3. 施工现场采取降尘措施,出入口设置车辆冲洗平台,防止扬尘污染。 4. 夜间施工噪声控制在55dB以下,避免影响周边居民休息。 七、雨季施工措施 1. 排水系统:基坑周边设置挡水埂(高50cm),配备足够数量的水泵,确保排水畅通。 2. 材料保护:水泥、钢筋等材料堆放于防雨棚内,地面垫高30cm,防止雨水浸泡。 3. 混凝土施工:雨天停止露天浇筑,已浇筑部分及时覆盖防雨布,雨后检查混凝土表面质量,必要时进行处理。 4. 土方工程:雨季土方开挖应分层进行,随挖随填,避免基坑长时间暴露,雨后复工前检查边坡稳定性。 本施工方案针对泰安地区地质条件和气候特点,结合现行施工规范编制,施工过程中需严格执行各项技术要求,加强质量控制和安全管理,确保工程质量符合设计及验收标准。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
