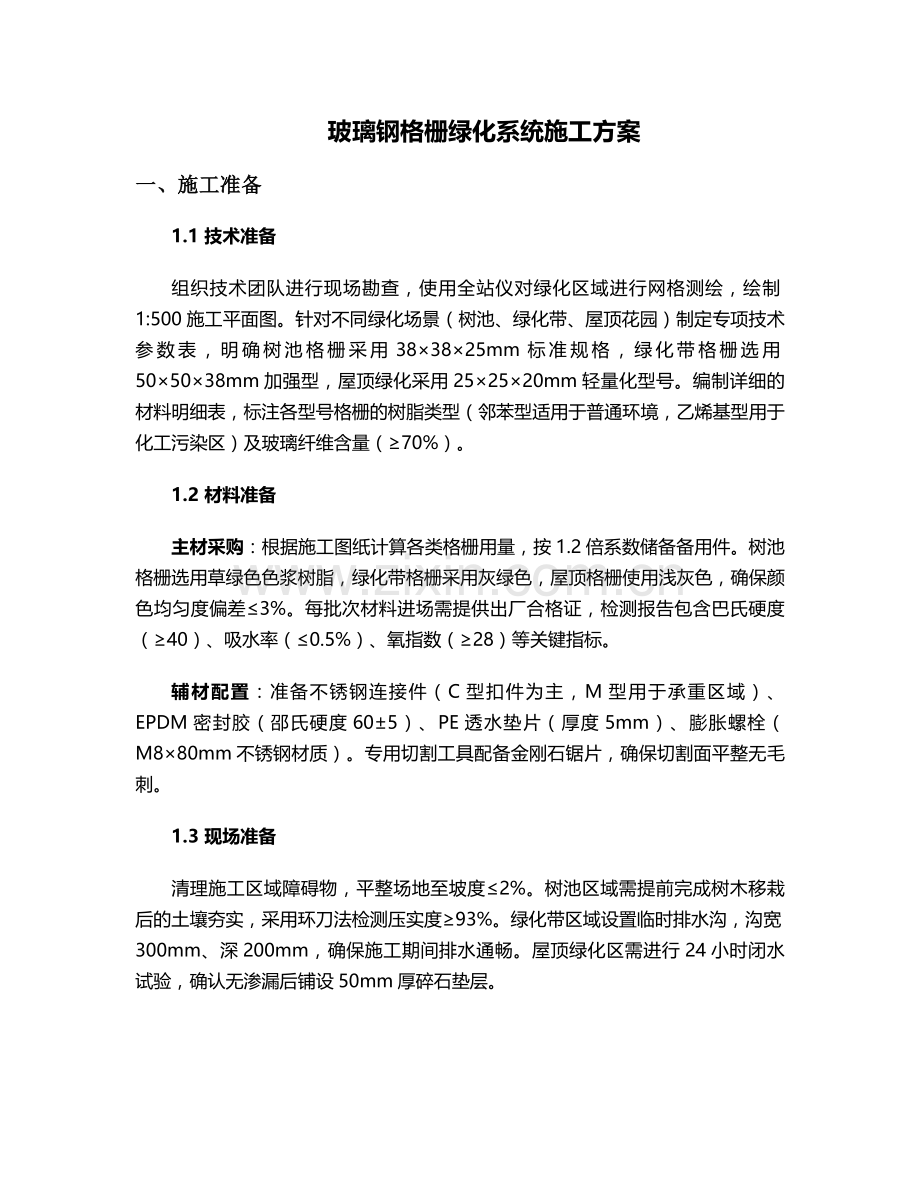

玻璃钢格栅绿化系统施工方案
一、施工准备
1.1 技术准备
组织技术团队进行现场勘查,使用全站仪对绿化区域进行网格测绘,绘制1:500施工平面图。针对不同绿化场景(树池、绿化带、屋顶花园)制定专项技术参数表,明确树池格栅采用38×38×25mm标准规格,绿化带格栅选用50×50×38mm加强型,屋顶绿化采用25×25×20mm轻量化型号。编制详细的材料明细表,标注各型号格栅的树脂类型(邻苯型适用于普通环境,乙烯基型用于化工污染区)及玻璃纤维含量(≥70%)。
1.2 材料准备
主材采购:根据施工图纸计算各类格栅用量,按1.2倍系数储备备用件。树池格栅选用草绿色色浆树脂,绿化带格栅采用灰绿色,屋顶格栅使用浅灰色,确保颜色均匀度偏差≤3%。每批次材料进场需提供出厂合格证,检测报告包含巴氏硬度(≥40)、吸水率(≤0.5%)、氧指数(≥28)等关键指标。
辅材配置:准备不锈钢连接件(C型扣件为主,M型用于承重区域)、EPDM密封胶(邵氏硬度60±5)、PE透水垫片(厚度5mm)、膨胀螺栓(M8×80mm不锈钢材质)。专用切割工具配备金刚石锯片,确保切割面平整无毛刺。
1.3 现场准备
清理施工区域障碍物,平整场地至坡度≤2%。树池区域需提前完成树木移栽后的土壤夯实,采用环刀法检测压实度≥93%。绿化带区域设置临时排水沟,沟宽300mm、深200mm,确保施工期间排水通畅。屋顶绿化区需进行24小时闭水试验,确认无渗漏后铺设50mm厚碎石垫层。

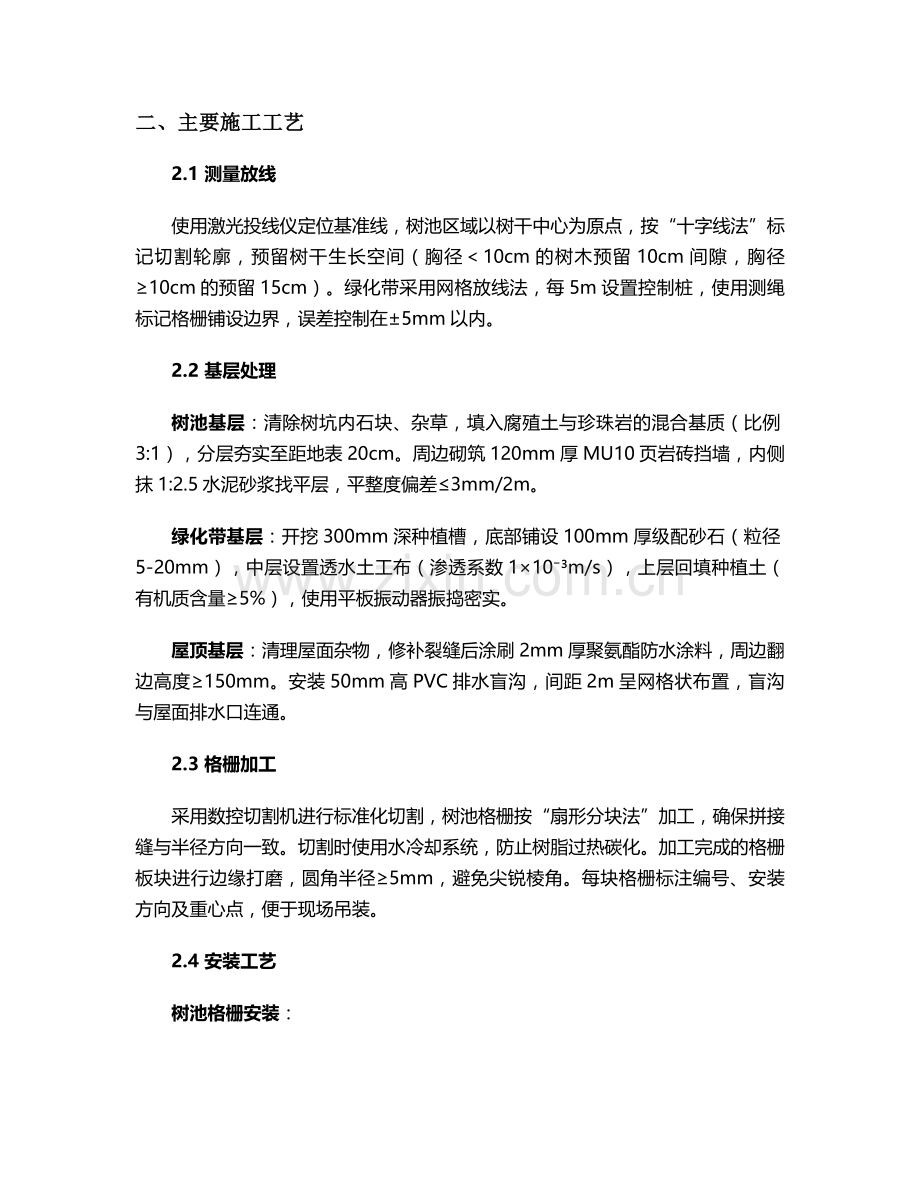

二、主要施工工艺
2.1 测量放线
使用激光投线仪定位基准线,树池区域以树干中心为原点,按“十字线法”标记切割轮廓,预留树干生长空间(胸径<10cm的树木预留10cm间隙,胸径≥10cm的预留15cm)。绿化带采用网格放线法,每5m设置控制桩,使用测绳标记格栅铺设边界,误差控制在±5mm以内。
2.2 基层处理
树池基层:清除树坑内石块、杂草,填入腐殖土与珍珠岩的混合基质(比例3:1),分层夯实至距地表20cm。周边砌筑120mm厚MU10页岩砖挡墙,内侧抹1:2.5水泥砂浆找平层,平整度偏差≤3mm/2m。
绿化带基层:开挖300mm深种植槽,底部铺设100mm厚级配砂石(粒径5-20mm),中层设置透水土工布(渗透系数1×10⁻³m/s),上层回填种植土(有机质含量≥5%),使用平板振动器振捣密实。
屋顶基层:清理屋面杂物,修补裂缝后涂刷2mm厚聚氨酯防水涂料,周边翻边高度≥150mm。安装50mm高PVC排水盲沟,间距2m呈网格状布置,盲沟与屋面排水口连通。
2.3 格栅加工
采用数控切割机进行标准化切割,树池格栅按“扇形分块法”加工,确保拼接缝与半径方向一致。切割时使用水冷却系统,防止树脂过热碳化。加工完成的格栅板块进行边缘打磨,圆角半径≥5mm,避免尖锐棱角。每块格栅标注编号、安装方向及重心点,便于现场吊装。
2.4 安装工艺
树池格栅安装:
1. 铺设100mm宽PE缓冲垫于树坑周边,使用射钉固定(间距300mm);
2. 采用“由内向外”安装顺序,先放置中心扇形块,通过C型扣件连接(每个接缝不少于4个扣件);
3. 调整格栅水平度(偏差≤2mm/m),使用不锈钢膨胀螺栓(间距500mm)固定于挡墙;
4. 树孔周边安装弹性橡胶圈(截面直径20mm),预留5mm压缩量。
绿化带格栅铺设:
1. 按“品字形”排列格栅板块,接缝宽度控制在3-5mm;
2. 采用M型连接件进行纵向连接,横向使用L型扣件加固,节点处设置双螺栓固定;
3. 每10m设置一道伸缩缝,填充EPDM密封胶(宽度20mm,厚度10mm);
4. 边缘区域采用定制异形格栅,确保与路缘石间隙≤10mm。
屋顶绿化安装:
1. 安装铝合金支撑框架(型材规格50×30mm),间距1.2m×1.2m,调平后与屋面预埋件焊接;
2. 格栅板块通过自攻螺丝(M6×25mm)固定于框架,螺丝头部加装防水垫片;
3. 板块接缝处铺设200mm宽防水胶带,上覆50mm宽不锈钢压条;
4. 设置检修通道(宽度800mm),采用防滑砂面格栅,两侧安装50mm高警示凸缘。
2.5 节点处理
排水节点:在格栅交叉点处开设Φ20mm透水孔,孔间距≤500mm。树池区域设置4个集水井(直径150mm),连接Φ100mmPVC排水管接入市政管网。绿化带每20m设置排水暗井,井底铺设100mm厚卵石滤层。
伸缩节点:直线段每15m设置一道伸缩缝,曲线段按半径≤20m设置,缝内填充高密度泡沫棒(直径25mm),表面覆盖可位移密封胶(位移能力±25%)。
防火节点:在格栅下方300mm处设置阻燃隔板(厚度5mm,氧指数≥32),隔板与格栅之间保持空气层,形成防火屏障。
三、质量控制标准
3.1 材料质量控制
建立材料进场“三检制”:
· 外观检查:格栅表面平整无裂纹,色泽均匀,气泡直径≤3mm且每㎡数量≤10个;
· 尺寸偏差:长度±3mm,宽度±3mm,厚度±1.6mm,对角线偏差≤5mm;
· 性能测试:抽样检测弯曲强度(≥180MPa)、冲击强度(≥20kJ/m²)、燃烧性能(达到GB8624 B1级)。
3.2 施工过程控制
测量控制:使用高精度水准仪控制标高,格栅顶面与设计标高偏差≤±5mm。平面位置偏差控制在±10mm以内,相邻板块错台≤2mm。
安装控制:连接件安装扭矩达到15-20N·m,使用扭矩扳手逐点检测。接缝间隙均匀度偏差≤2mm,密封胶饱满度≥95%,表面平滑无气泡。
功能测试:完成后进行三项功能性试验:
1. 透水试验:模拟30mm/h降雨,观测排水时间≤5min;
2. 承载试验:施加1.5kN/m²均布荷载,变形量≤L/200(L为支撑间距);
3. 抗风掀试验:在12级风荷载作用下,连接节点无松动。
3.3 验收标准
分部分项工程验收执行以下标准:
· 主控项目:材料性能、安装牢固度、排水功能三项合格率100%;
· 一般项目:表面平整度(≤3mm/m)、接缝直线度(≤5mm/5m)、色泽均匀度(偏差≤5%),允许偏差项目合格率≥90%。
四、安全文明施工
4.1 安全防护
高空作业:屋顶施工设置1.2m高防护栏杆,挂设密目安全网(网目密度≥2000目/100cm²)。作业人员佩戴双钩安全带,使用工具袋防止坠物。
临时用电:采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流30mA,动作时间0.1s)。电动工具使用防水插头,电缆架空高度≥2.5m。
防火措施:施工现场每50㎡配置2具4kg干粉灭火器,动火作业办理许可证并设专人监护。树脂存放区设置通风设施,与火源保持≥10m安全距离。
4.2 文明施工
扬尘控制:切割作业采取湿法施工,现场堆放的格栅板块覆盖防尘网(2000目)。运输车辆必须冲洗轮胎,出场前覆盖篷布。
噪声管理:选用低噪声切割设备(噪声≤85dB),夜间22:00至次日6:00禁止施工。确需夜间作业时,办理夜间施工许可并公告周边居民。
废弃物处理:切割废料分类回收,树脂边角料交由专业危废处理单位处置。生活垃圾集中存放,每日清运至指定消纳场。
五、施工进度计划
5.1 进度安排
采用Project软件编制四级进度计划:
· 一级计划(总控):明确30天施工周期,划分为准备阶段(5天)、安装阶段(20天)、验收阶段(5天);
· 二级计划(分区):按A、B、C三个施工段平行作业,每个区段工期15天;
· 三级计划(分项):树池格栅7天完成,绿化带格栅10天完成,屋顶绿化8天完成;
· 四级计划(工序):细化到每日完成格栅安装200㎡,节点处理50处。
5.2 资源配置
投入施工人员30人(木工8人、安装工12人、普工6人、技术员4人),配置数控切割机2台、液压升降平台3台、检测设备1套。材料按周计划进场,确保现场库存满足3天施工用量。
六、后期养护
6.1 日常维护
建立养护台账,每周检查格栅固定状况,发现松动扣件及时紧固(扭矩复拧至18N·m)。每季度清理透水孔杂物,使用高压水枪(压力≤0.5MPa)冲洗格栅表面。雨季前检查排水系统,确保排水通畅。
6.2 专项养护
树木生长监测:每年测量树干直径,当预留间隙<5cm时,采用专用扩孔器进行树孔扩大处理。扩孔后安装新的弹性橡胶圈,确保间隙恢复至10cm。
老化修复:对出现裂纹的格栅板块,采用树脂修补剂(配比:不饱和聚酯树脂100份、固化剂2份、促进剂1份)进行填充修复。深度>5mm的损伤需加铺玻璃纤维布(层数≥3层)。
颜色维护:每3年对格栅表面进行色差检测,当褪色度>15%时,采用专用树脂色浆进行喷涂翻新(干膜厚度≥80μm)。
6.3 应急处理
编制应急预案,配备应急抢修小组(5人)及备用材料(格栅板块20块、连接件50套)。暴雨天气前检查排水系统,积水时启用应急抽水泵(流量50m³/h)。台风来临前对格栅进行临时加固,采用钢丝绳串联固定。
七、质量记录
施工过程中形成以下质量记录文件:
1. 材料进场验收记录(含检测报告、合格证复印件);
2. 施工测量放线记录(附测量成果图);
3. 隐蔽工程验收记录(含影像资料);
4. 分项工程检验批质量验收记录;
5. 功能性试验报告(透水、承载、抗风掀);
6. 竣工图及工程量确认单。
所有记录采用A4纸张规格,按《建设工程文件归档规范》要求组卷,竣工后移交建设单位存档。
