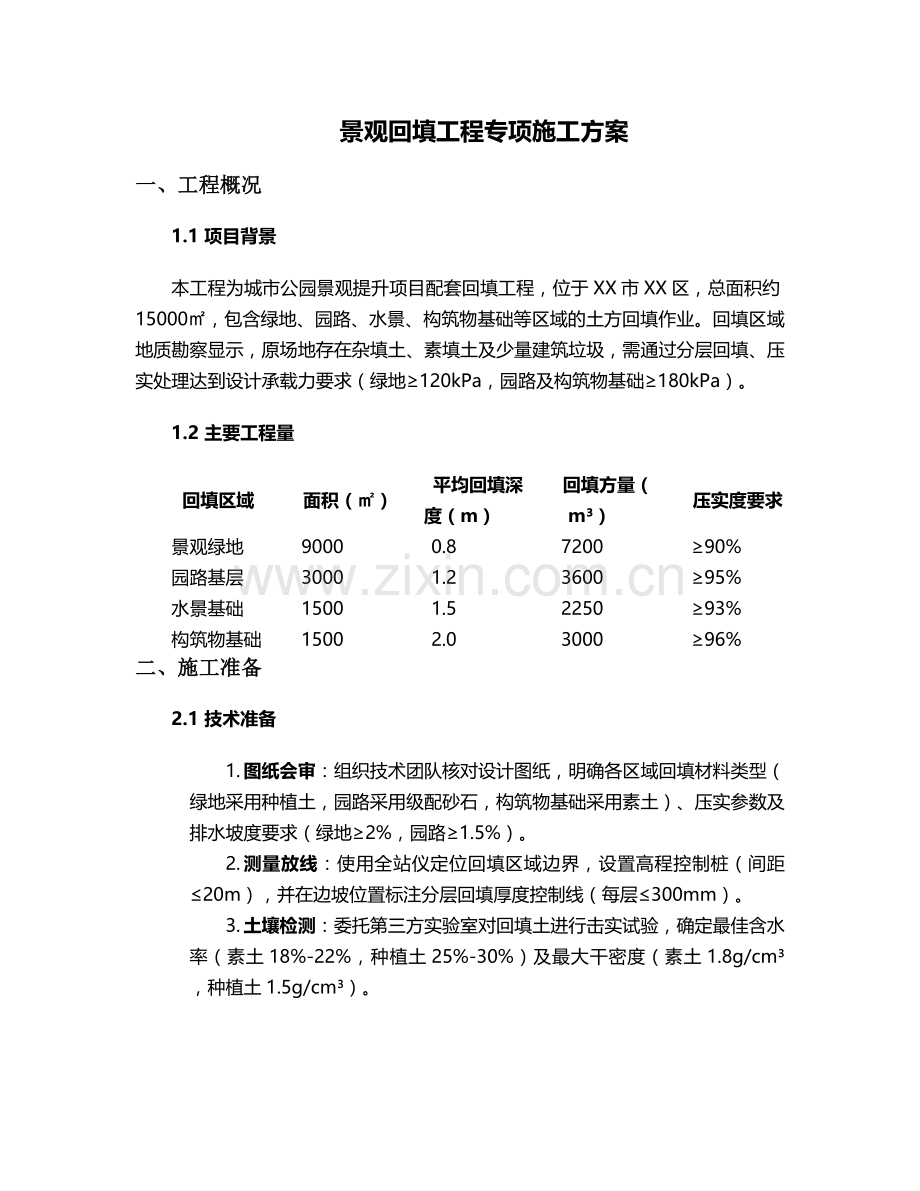

景观回填工程专项施工方案
一、工程概况
1.1 项目背景
本工程为城市公园景观提升项目配套回填工程,位于XX市XX区,总面积约15000㎡,包含绿地、园路、水景、构筑物基础等区域的土方回填作业。回填区域地质勘察显示,原场地存在杂填土、素填土及少量建筑垃圾,需通过分层回填、压实处理达到设计承载力要求(绿地≥120kPa,园路及构筑物基础≥180kPa)。
1.2 主要工程量
回填区域
面积(㎡)
平均回填深度(m)
回填方量(m³)
压实度要求
景观绿地
9000
0.8
7200
≥90%
园路基层
3000
1.2
3600
≥95%
水景基础
1500
1.5
2250
≥93%
构筑物基础
1500
2.0
3000
≥96%
二、施工准备
2.1 技术准备
1. 图纸会审:组织技术团队核对设计图纸,明确各区域回填材料类型(绿地采用种植土,园路采用级配砂石,构筑物基础采用素土)、压实参数及排水坡度要求(绿地≥2%,园路≥1.5%)。
2. 测量放线:使用全站仪定位回填区域边界,设置高程控制桩(间距≤20m),并在边坡位置标注分层回填厚度控制线(每层≤300mm)。
3. 土壤检测:委托第三方实验室对回填土进行击实试验,确定最佳含水率(素土18%-22%,种植土25%-30%)及最大干密度(素土1.8g/cm³,种植土1.5g/cm³)。
2.2 材料准备

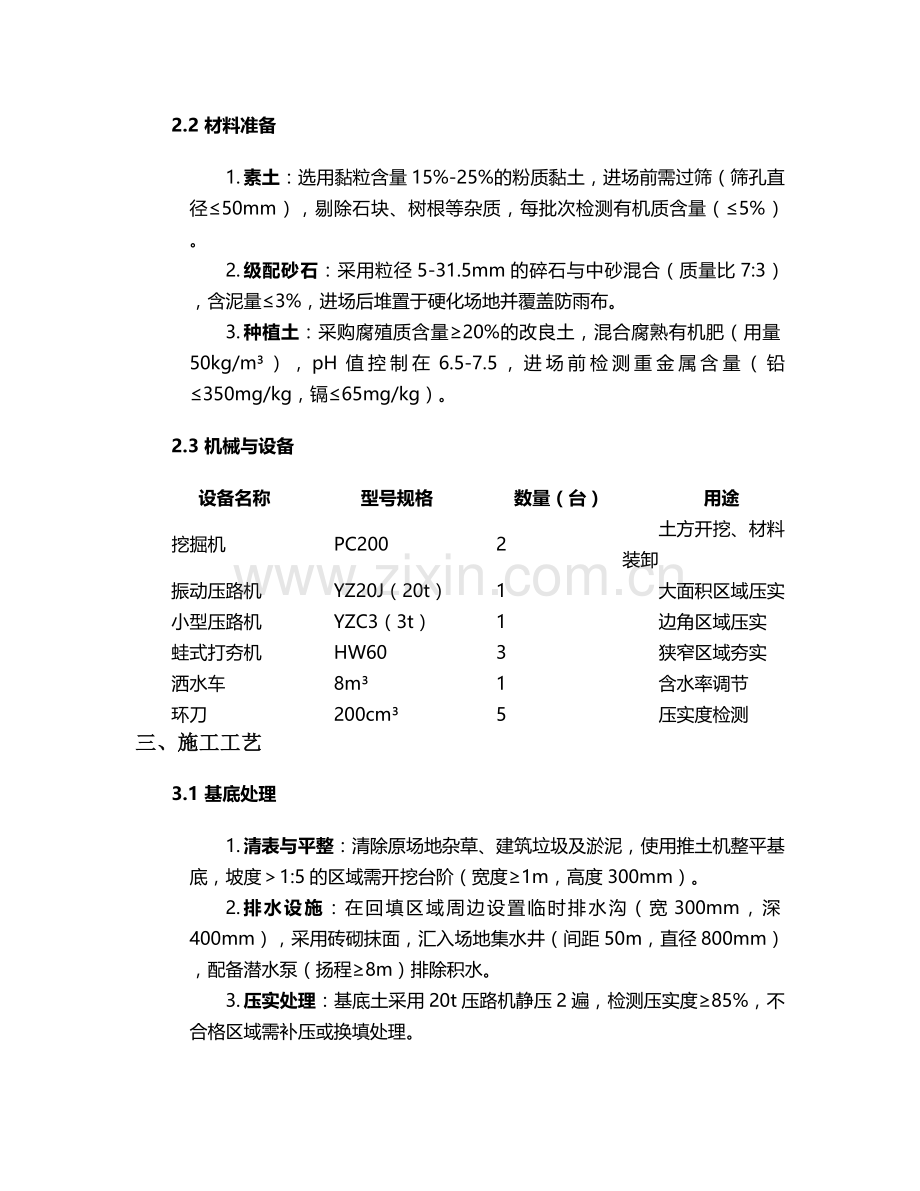

1. 素土:选用黏粒含量15%-25%的粉质黏土,进场前需过筛(筛孔直径≤50mm),剔除石块、树根等杂质,每批次检测有机质含量(≤5%)。
2. 级配砂石:采用粒径5-31.5mm的碎石与中砂混合(质量比7:3),含泥量≤3%,进场后堆置于硬化场地并覆盖防雨布。
3. 种植土:采购腐殖质含量≥20%的改良土,混合腐熟有机肥(用量50kg/m³),pH值控制在6.5-7.5,进场前检测重金属含量(铅≤350mg/kg,镉≤65mg/kg)。
2.3 机械与设备
设备名称
型号规格
数量(台)
用途
挖掘机
PC200
2
土方开挖、材料装卸
振动压路机
YZ20J(20t)
1
大面积区域压实
小型压路机
YZC3(3t)
1
边角区域压实
蛙式打夯机
HW60
3
狭窄区域夯实
洒水车
8m³
1
含水率调节
环刀
200cm³
5
压实度检测
三、施工工艺
3.1 基底处理
1. 清表与平整:清除原场地杂草、建筑垃圾及淤泥,使用推土机整平基底,坡度>1:5的区域需开挖台阶(宽度≥1m,高度300mm)。
2. 排水设施:在回填区域周边设置临时排水沟(宽300mm,深400mm),采用砖砌抹面,汇入场地集水井(间距50m,直径800mm),配备潜水泵(扬程≥8m)排除积水。
3. 压实处理:基底土采用20t压路机静压2遍,检测压实度≥85%,不合格区域需补压或换填处理。
3.2 分层回填与压实
3.2.1 素土回填(构筑物基础)
1. 摊铺:采用挖掘机配合人工摊铺,松铺厚度280mm(压实后250mm),表面平整度误差≤50mm。
2. 含水率调节:当天然含水率低于18%时,采用洒水车雾状喷水(每100m³洒水5-8m³),高于22%时翻开晾晒(晾晒时间≤48h)。
3. 压实作业:先用压路机静压1遍,再振动压实3-4遍(行驶速度2-3km/h,重叠宽度≥1/3轮径),边角区域采用蛙式打夯机(夯击次数≥3遍,重叠1/2夯底面积)。
3.2.2 级配砂石回填(园路基层)
1. 材料拌合:场外集中拌合级配砂石,采用装载机翻拌3遍,确保颗粒分布均匀,含水率控制在6%-8%(手握成团不散)。
2. 摊铺与找平:松铺系数1.2-1.3,采用平地机刮平,高程偏差控制在±20mm内。
3. 压实标准:压路机振动压实4-5遍,最后静压1遍收光,表面无轮迹,检测干密度≥2.1g/cm³。
3.2.3 种植土回填(景观绿地)
1. 改良处理:种植土与有机肥按体积比20:1混合,使用旋耕机搅拌均匀,确保有机质分布均匀。
2. 摊铺要求:松铺厚度350mm(压实后300mm),避免机械碾压破坏土壤团粒结构,采用人工平整后轻型压路机(3t)静压1遍。
3. 微地形塑造:按设计等高线人工堆筑起伏地形,坡度变化处平滑过渡,高程误差≤100mm。
3.3 特殊区域处理
1. 边坡回填:坡度>1:1.5的区域采用“台阶法”回填,台阶高度300mm,宽度1m,每层台阶向内收坡50mm,压实度较平地提高2%。
2. 管线周边:给水管、电缆沟等设施周边500mm范围内,采用人工回填(粒径≤20mm),蛙式打夯机轻夯(落距≤300mm),避免损伤管线。
3. 雨期施工:遇雨天停止回填,已摊铺未压实的土方需翻开晾晒至含水率合格,雨后检查边坡稳定性,出现滑坡立即采用彩条布覆盖并设置警示标志。
四、质量控制
4.1 过程检测
1. 分层检测:每层回填完成后,按每1000㎡随机抽取3个检测点,采用环刀法测定压实度,不合格区域需重新碾压并加倍取样复检。
2. 高程控制:每完成3层回填,使用水准仪复测高程,累计偏差≤±50mm,超差区域通过补填或开挖调整。
3. 土壤性能:种植土每500m³检测pH值、EC值(≤1.2mS/cm)及有机质含量,不合格材料严禁使用。
4.2 质量通病防治
通病类型
成因分析
防治措施
压实度不足
含水率超标、摊铺过厚
严格控制含水率在最佳范围,每层厚度≤300mm,增加压实遍数
沉降不均匀
材料级配不良、基底未处理
级配砂石筛分后拌合,基底软弱区域换填300mm厚碎石垫层
边坡滑移
坡度超标、未设台阶
边坡坡度≤1:1.5,高度>2m时设置防滑台阶
五、安全文明施工
5.1 安全管理
1. 机械作业:压路机作业半径5m内严禁站人,挖掘机回转范围内设置警示带,夜间施工配备LED泛光灯(照度≥50lux)。
2. 边坡防护:高度>1.5m的边坡设置1.2m高防护栏杆(间距2m设立杆),挂密目安全网(网目密度≥2000目/100cm²)。
3. 用电安全:临时配电箱安装漏电保护器(动作电流≤30mA),电缆架空高度≥2.5m,严禁拖地碾压。
5.2 文明施工
1. 扬尘控制:材料堆场设置6m高围挡(彩钢板),出入口安装车辆冲洗平台(含三级沉淀池),干燥天气每2小时洒水降尘(PM10≤0.5mg/m³)。
2. 噪声管理:破碎机、压路机等设备夜间(22:00-6:00)停止作业,昼间噪声≤70dB(A),设置噪声监测点(每200m一个)。
3. 废弃物处理:施工垃圾集中堆放于密闭容器,每日清运至指定消纳场,严禁随意丢弃。
六、进度计划
6.1 工期安排
施工阶段
起止时间
工期(天)
关键节点
施工准备
第1-3天
3
测量放线、材料进场
基底处理
第4-6天
3
清表、排水设施施工
素土回填
第7-20天
14
构筑物基础回填完成
级配砂石回填
第15-25天
11
园路基层验收
种植土回填
第21-30天
10
微地形塑造完成
验收整改
第31-32天
2
压实度、高程复检
6.2 保障措施
1. 资源调配:高峰期投入挖掘机3台、压路机2台,确保日均回填量≥800m³。
2. 交叉作业:园路与绿地回填分区同步施工,设置6m宽施工通道避免工序冲突。
3. 应急预案:储备2000㎡彩条布、5台潜水泵,应对雨天及积水险情。
七、验收标准
7.1 主控项目
1. 压实度:按《建筑地基基础工程施工质量验收标准》(GB 50202)取样检测,合格率100%,允许偏差-1%。
2. 高程偏差:绿地±100mm,园路±30mm,构筑物基础±20mm。
3. 材料质量:级配砂石含泥量≤3%,种植土重金属含量符合《土壤环境质量 建设用地土壤污染风险管控标准》(GB 36600)。
7.2 一般项目
1. 表面平整度:绿地≤100mm/2m,园路≤30mm/2m,采用2m靠尺检查。
2. 排水坡度:偏差≤±0.5%,用水准仪测量坡顶与坡底高程差。
3. 边坡稳定性:回填完成后观察72小时,坡顶沉降≤10mm,无裂缝、滑坡现象。
八、成品保护
1. 碾压保护:已完成的种植土区域设置警示标识,严禁重型机械通行,必要时铺设50mm厚木板作为临时通道。
2. 排水维护:雨后及时清理排水沟杂物,确保排水畅通,防止积水浸泡回填层。
3. 植被恢复:绿地回填完成后3天内覆盖无纺布(重量≥150g/㎡),并洒水保湿(含水率维持25%-30%),待后续绿化工程施工。
本方案针对景观回填工程的材料控制、施工工艺、质量验收等关键环节制定了具体措施,施工过程中需严格执行设计及规范要求,确保工程质量符合验收标准。
