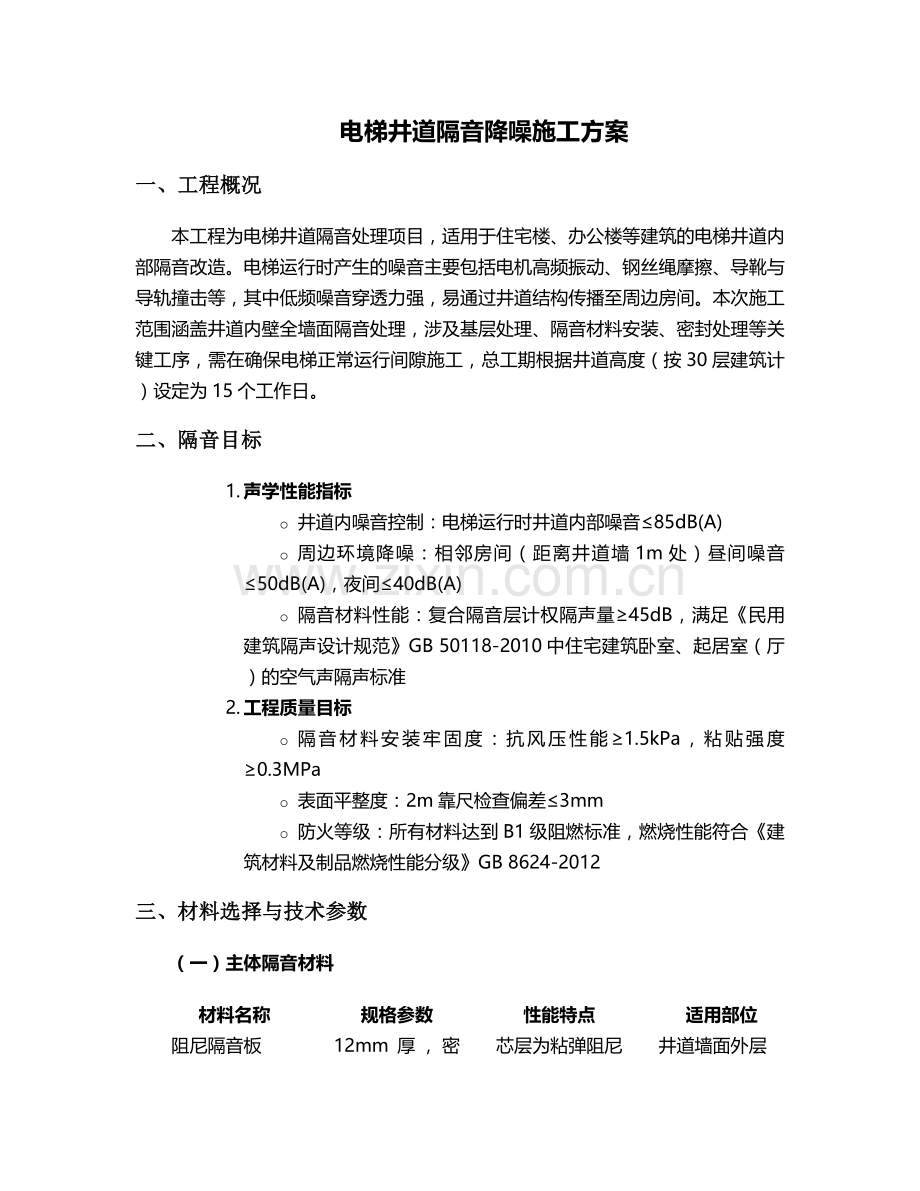

电梯井道隔音降噪施工方案
一、工程概况
本工程为电梯井道隔音处理项目,适用于住宅楼、办公楼等建筑的电梯井道内部隔音改造。电梯运行时产生的噪音主要包括电机高频振动、钢丝绳摩擦、导靴与导轨撞击等,其中低频噪音穿透力强,易通过井道结构传播至周边房间。本次施工范围涵盖井道内壁全墙面隔音处理,涉及基层处理、隔音材料安装、密封处理等关键工序,需在确保电梯正常运行间隙施工,总工期根据井道高度(按30层建筑计)设定为15个工作日。
二、隔音目标
1. 声学性能指标
o 井道内噪音控制:电梯运行时井道内部噪音≤85dB(A)
o 周边环境降噪:相邻房间(距离井道墙1m处)昼间噪音≤50dB(A),夜间≤40dB(A)
o 隔音材料性能:复合隔音层计权隔声量≥45dB,满足《民用建筑隔声设计规范》GB 50118-2010中住宅建筑卧室、起居室(厅)的空气声隔声标准
2. 工程质量目标
o 隔音材料安装牢固度:抗风压性能≥1.5kPa,粘贴强度≥0.3MPa
o 表面平整度:2m靠尺检查偏差≤3mm
o 防火等级:所有材料达到B1级阻燃标准,燃烧性能符合《建筑材料及制品燃烧性能分级》GB 8624-2012
三、材料选择与技术参数
(一)主体隔音材料
材料名称
规格参数
性能特点
适用部位
阻尼隔音板

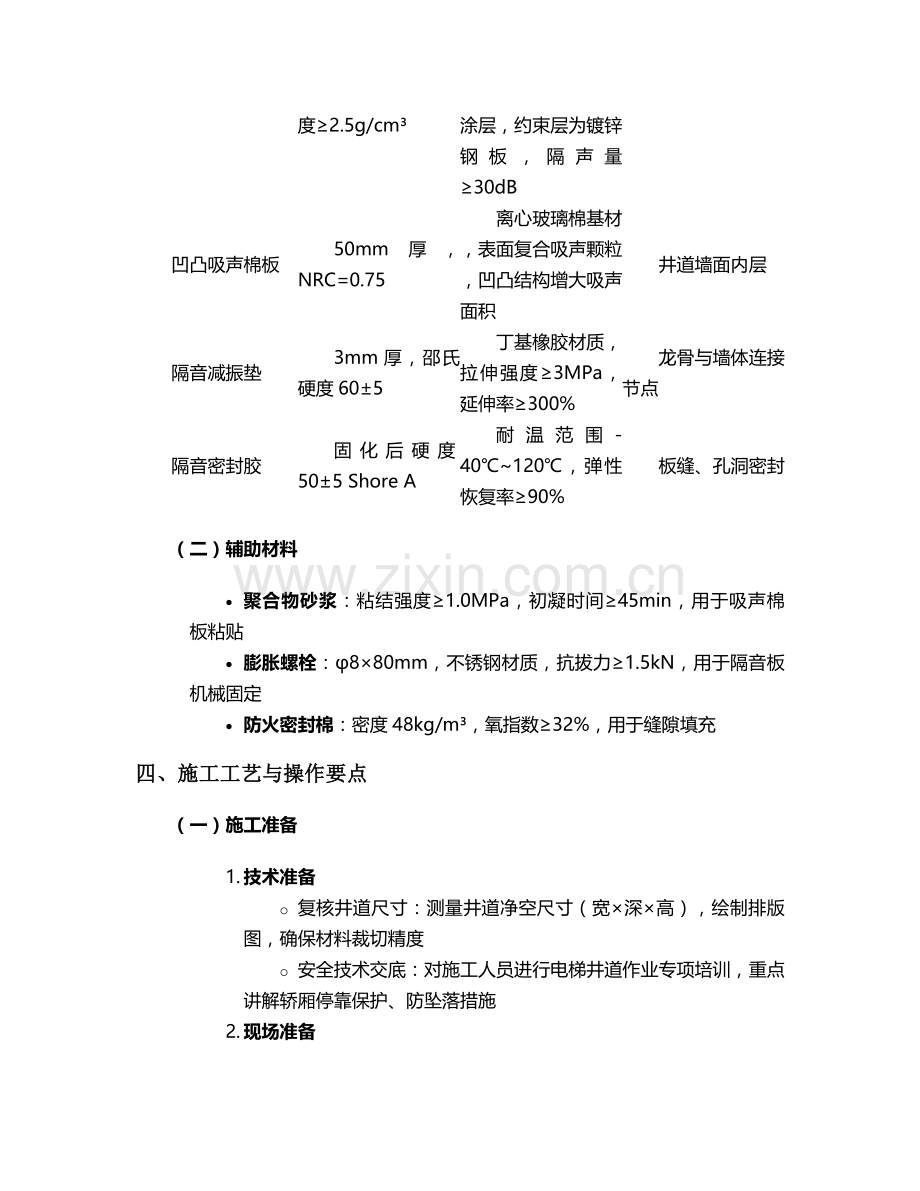

12mm厚,密度≥2.5g/cm³
芯层为粘弹阻尼涂层,约束层为镀锌钢板,隔声量≥30dB
井道墙面外层
凹凸吸声棉板
50mm厚,NRC=0.75
离心玻璃棉基材,表面复合吸声颗粒,凹凸结构增大吸声面积
井道墙面内层
隔音减振垫
3mm厚,邵氏硬度60±5
丁基橡胶材质,拉伸强度≥3MPa,延伸率≥300%
龙骨与墙体连接节点
隔音密封胶
固化后硬度50±5 Shore A
耐温范围-40℃~120℃,弹性恢复率≥90%
板缝、孔洞密封
(二)辅助材料
· 聚合物砂浆:粘结强度≥1.0MPa,初凝时间≥45min,用于吸声棉板粘贴
· 膨胀螺栓:φ8×80mm,不锈钢材质,抗拔力≥1.5kN,用于隔音板机械固定
· 防火密封棉:密度48kg/m³,氧指数≥32%,用于缝隙填充
四、施工工艺与操作要点
(一)施工准备
1. 技术准备
o 复核井道尺寸:测量井道净空尺寸(宽×深×高),绘制排版图,确保材料裁切精度
o 安全技术交底:对施工人员进行电梯井道作业专项培训,重点讲解轿厢停靠保护、防坠落措施
2. 现场准备
o 基层处理:清除墙面浮灰、空鼓及突出物,用粉刷石膏找平凹凸部位(平整度偏差≤10mm)
o 垂直运输:利用电梯轿厢作为材料运输工具,轿厢顶部铺设50mm厚木板防护,设置限位警示装置
o 临时照明:安装36V安全电压照明系统,照度≥50lux,每2层设置1盏防爆灯
(二)关键施工流程
1. 基层处理与弹线
· 清理工序:采用高压吹风机清除墙面灰尘,油污部位用中性洗涤剂擦拭,干燥后涂刷界面剂(用量0.2kg/m²)
· 弹线定位:
o 水平线:以建筑1m标高线为基准,向上每1.2m弹出水平控制线(隔音板标准宽度)
o 垂直线:按井道中轴线向两侧分中,弹出板材安装定位线,阴阳角处增设50mm宽控制线
2. 内层吸声棉板安装
· 排版原则:从下往上分层施工,板缝错开1/2板长(错缝距离≥300mm),阴阳角处采用45°斜接
· 粘贴工艺:
1. 聚合物砂浆搅拌:水灰比1:4,机械搅拌3min,静置5min后二次搅拌
2. 涂抹方式:采用“条粘法”,砂浆厚度10mm,粘结面积≥60%,板边30mm范围内满涂
3. 安装顺序:将吸声棉板凹凸面朝井道内侧,轻压就位后用橡皮锤敲击板面,确保无空鼓
· 机械加固:每块棉板设置4个固定点(四角距边缘50mm处),钻孔深度≥50mm(含基层50mm),打入膨胀螺栓后用密封胶封堵钉帽
3. 外层阻尼隔音板安装
· 龙骨安装:
o 采用50×30mm轻钢龙骨,间距600mm,龙骨与墙面之间垫3mm厚减振垫,用M10膨胀螺栓固定(间距800mm)
o 龙骨空腔内填充隔音棉,填充密度≥90%,接缝处重叠50mm
· 隔音板固定:
o 板材裁切:使用圆锯机(带防尘罩)裁切,切口用密封胶封边
o 安装方式:采用自攻螺丝(间距300mm)固定于龙骨,螺丝沉入板面1~2mm,板缝预留3mm宽伸缩缝
o 密封处理:板缝内填充隔音密封胶,表面用刮刀刮平,胶层厚度≥5mm
4. 节点密封处理
· 孔洞封堵:对电梯召唤盒孔洞、管线穿墙板孔,先填充防火密封棉,再用密封胶灌封(深度≥100mm)
· 阴阳角处理:内角用L型金属压条(宽50mm)覆盖,外角粘贴200mm宽隔音毡(搭接长度≥100mm)
(三)质量验收标准
检验项目
允许偏差
检验方法
表面平整度
≤3mm/2m
靠尺、塞尺检查
接缝直线度
≤3mm/5m
拉5m线(不足5m拉通线)检查
板材粘贴空鼓率
≤5%
敲击法检查,每10m²抽查1处
密封胶宽度
+2mm,0mm
卡尺测量,每50m接缝抽查3点
五、施工进度计划
施工阶段
工期(天)
工作内容
资源配置
准备阶段
2
材料进场检验、基层处理、安全防护
施工员2人,普工3人
吸声层施工
5
弹线、棉板粘贴、螺栓固定
木工4人,电梯操作工1人
隔音层施工
5
龙骨安装、隔音板固定、密封处理
木工5人,焊工1人
验收整改
3
声学检测、表面修复、清理退场
技术员2人,检测员1人
六、质量控制措施
(一)材料进场检验
· 抽样检测:隔音板每500张为一批,随机抽取3张进行隔声量测试;吸声棉板按GB/T 18696.2-2002标准检测吸声系数
· 外观检查:板材表面无裂纹、缺角,厚度偏差≤±1mm,颜色均匀一致
(二)过程质量控制
· 三检制:
o 自检:施工班组每完成一层自检,填写《分项工程检验记录表》
o 互检:相邻班组交叉检查,重点检查接缝处理和固定牢固度
o 专检:质检员每日巡查,对关键工序(如龙骨安装、密封处理)进行旁站监督
· 声学性能监测:
o 安装过程中:每5层进行一次噪音检测(使用积分声级计,A计权,采样时间10min)
o 竣工后:委托第三方检测机构进行现场隔声性能测试,出具检测报告
七、安全与环保措施
(一)安全防护
1. 高空作业防护
o 设置安全母绳:沿井道高度每3层固定1条Φ12mm钢丝绳,施工人员佩戴双钩安全带
o 轿厢保护:轿厢顶部安装防护栏杆(高度1.2m),底部设置缓冲垫层(厚度≥100mm)
2. 电气安全
o 临时用电:采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流≤30mA,动作时间≤0.1s)
o 动火作业:焊接作业办理动火许可证,配备2具4kg干粉灭火器,设置接火斗
(二)环保措施
· 粉尘控制:切割作业采用湿法施工,吸尘器同步收集粉尘,作业面PM10浓度≤0.5mg/m³
· 废弃物处理:边角料分类存放,玻璃棉废料密封后交由有资质单位处置,回收率≥90%
· 噪音控制:夜间(22:00-6:00)禁止使用冲击钻等强噪音设备,昼间施工噪音≤70dB(A)
八、验收标准与流程
(一)验收内容
1. 观感质量:表面平整、接缝顺直,密封胶饱满光滑,无气泡、裂纹
2. 功能测试:
o 电梯满负荷运行时,在井道周边敏感房间(卧室、书房)进行噪音检测
o 采用《声学 建筑和建筑构件隔声测量》GB/T 19889.3-2005标准进行现场测量
(二)验收资料
· 材料出厂合格证、性能检测报告及进场复验记录
· 施工记录(含隐蔽工程验收记录、分项工程检验批验收表)
· 声学性能检测报告(第三方检测机构出具)
九、成品保护与维护
1. 施工期间保护
o 已安装完成的隔音板表面张贴警示标识,禁止碰撞、踩踏
o 电梯调试期间,在隔音层表面覆盖18mm厚多层板防护
2. 后期维护
o 定期检查:每半年检查一次板缝密封胶老化情况,发现开裂及时修补
o 清洁要求:采用中性清洁剂擦拭表面,禁止使用钢丝球等硬质工具
本方案通过“吸声+隔音+减振”三重降噪技术,结合精细化施工管理,可有效控制电梯运行噪音对周边环境的影响,确保隔音效果长期稳定。施工过程中需严格执行各工序质量标准,强化安全风险管控,实现工程质量与施工安全双达标。
