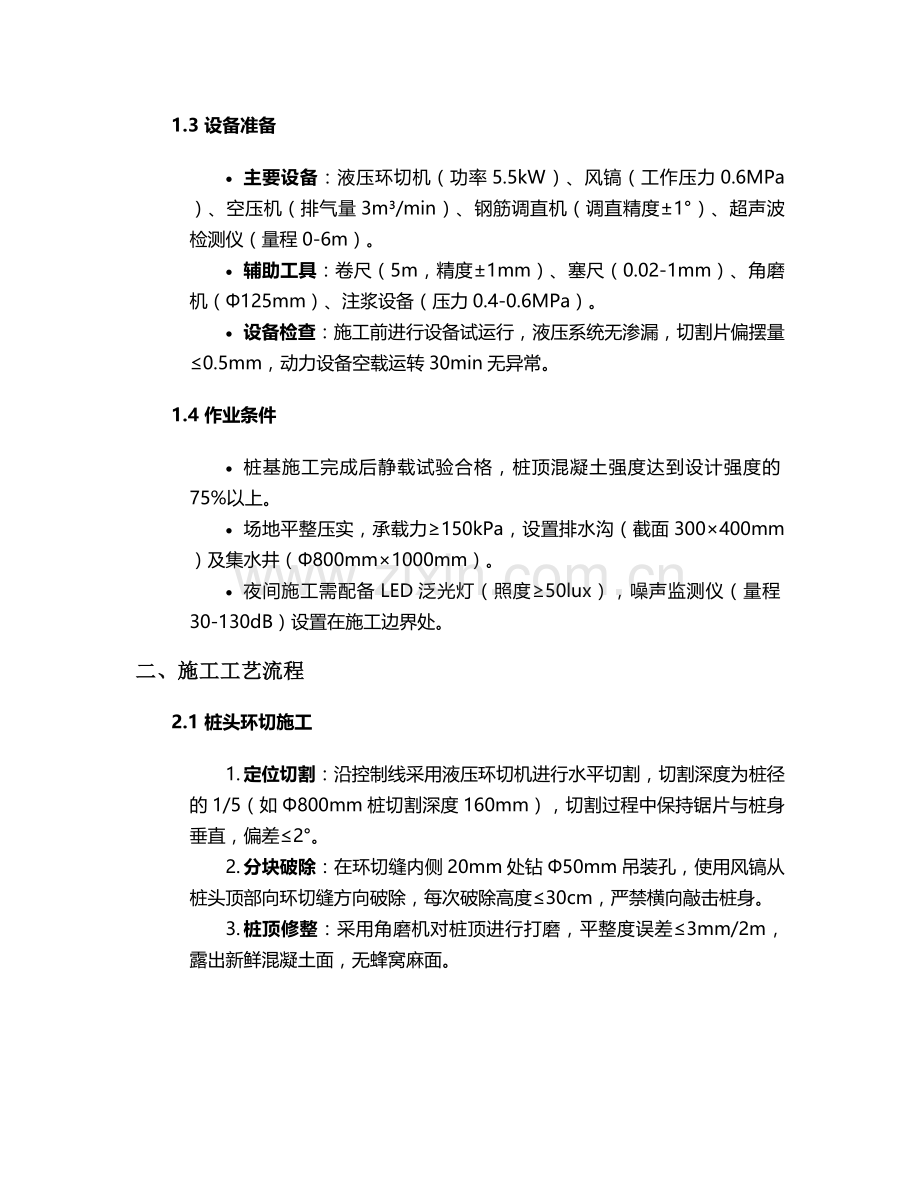

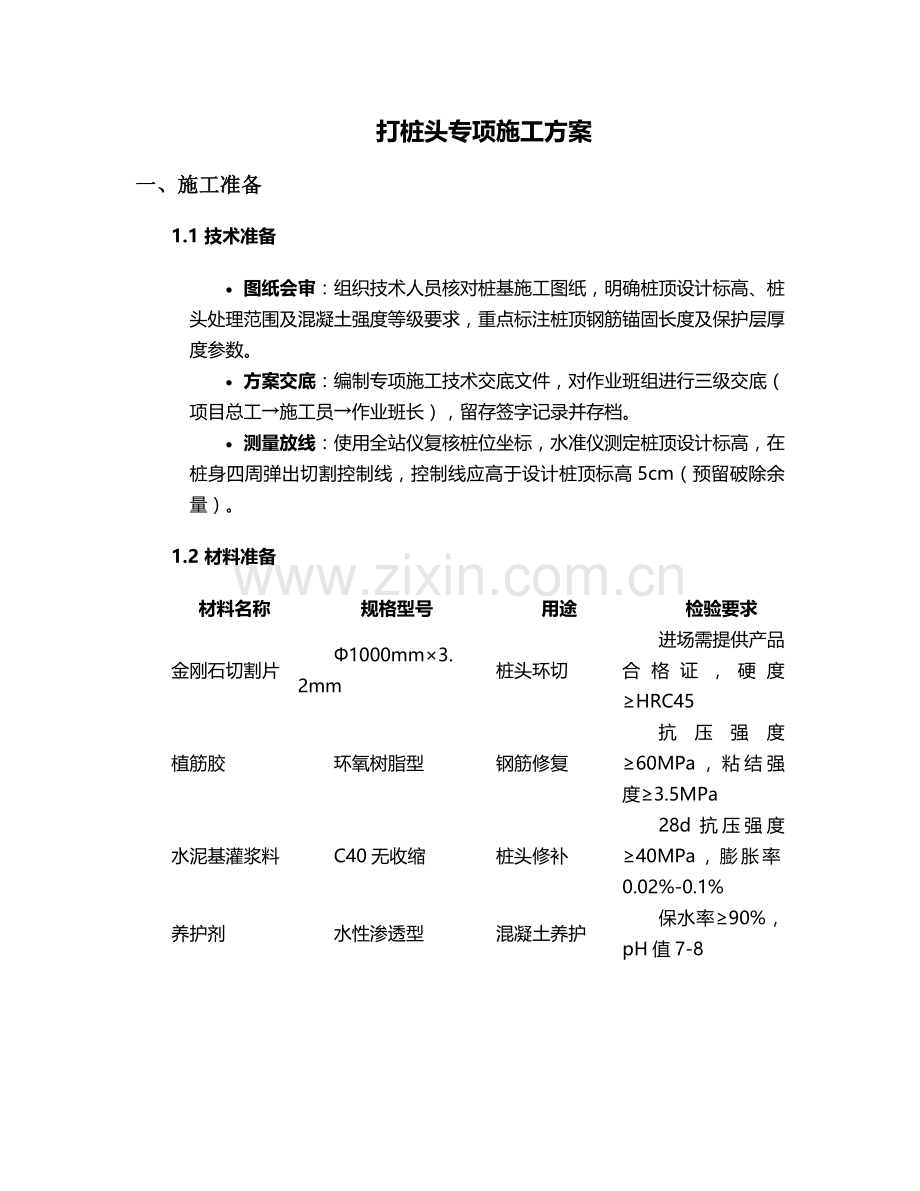

资源描述
打桩头专项施工方案 一、施工准备 1.1 技术准备 · 图纸会审:组织技术人员核对桩基施工图纸,明确桩顶设计标高、桩头处理范围及混凝土强度等级要求,重点标注桩顶钢筋锚固长度及保护层厚度参数。 · 方案交底:编制专项施工技术交底文件,对作业班组进行三级交底(项目总工→施工员→作业班长),留存签字记录并存档。 · 测量放线:使用全站仪复核桩位坐标,水准仪测定桩顶设计标高,在桩身四周弹出切割控制线,控制线应高于设计桩顶标高5cm(预留破除余量)。 1.2 材料准备 材料名称 规格型号 用途 检验要求 金刚石切割片 Φ1000mm×3.2mm 桩头环切 进场需提供产品合格证,硬度≥HRC45 植筋胶 环氧树脂型 钢筋修复 抗压强度≥60MPa,粘结强度≥3.5MPa 水泥基灌浆料 C40无收缩 桩头修补 28d抗压强度≥40MPa,膨胀率0.02%-0.1% 养护剂 水性渗透型 混凝土养护 保水率≥90%,pH值7-8 1.3 设备准备 · 主要设备:液压环切机(功率5.5kW)、风镐(工作压力0.6MPa)、空压机(排气量3m³/min)、钢筋调直机(调直精度±1°)、超声波检测仪(量程0-6m)。 · 辅助工具:卷尺(5m,精度±1mm)、塞尺(0.02-1mm)、角磨机(Φ125mm)、注浆设备(压力0.4-0.6MPa)。 · 设备检查:施工前进行设备试运行,液压系统无渗漏,切割片偏摆量≤0.5mm,动力设备空载运转30min无异常。 1.4 作业条件 · 桩基施工完成后静载试验合格,桩顶混凝土强度达到设计强度的75%以上。 · 场地平整压实,承载力≥150kPa,设置排水沟(截面300×400mm)及集水井(Φ800mm×1000mm)。 · 夜间施工需配备LED泛光灯(照度≥50lux),噪声监测仪(量程30-130dB)设置在施工边界处。 二、施工工艺流程 2.1 桩头环切施工 1. 定位切割:沿控制线采用液压环切机进行水平切割,切割深度为桩径的1/5(如Φ800mm桩切割深度160mm),切割过程中保持锯片与桩身垂直,偏差≤2°。 2. 分块破除:在环切缝内侧20mm处钻Φ50mm吊装孔,使用风镐从桩头顶部向环切缝方向破除,每次破除高度≤30cm,严禁横向敲击桩身。 3. 桩顶修整:采用角磨机对桩顶进行打磨,平整度误差≤3mm/2m,露出新鲜混凝土面,无蜂窝麻面。 2.2 钢筋处理工艺 · 钢筋清理:人工清除钢筋表面混凝土残渣,使用钢丝刷除锈(除锈等级Sa2.5级),露出金属光泽。 · 调直校正:对弯曲钢筋采用5t千斤顶冷弯调直,调直后钢筋轴线偏差≤1/200钢筋长度,且≤5mm。 · 植筋修复:当钢筋损伤长度>5d(d为钢筋直径)时,采用植筋处理: 1. 钻孔直径=d+4mm,孔深=15d,钻孔垂直度偏差≤3° 2. 清孔采用高压风(0.5MPa)吹孔3次,再用丙酮清洗孔壁 3. 植筋胶应从孔底向上灌注,灌注量为孔体积的2/3,钢筋旋转插入到位后静置24h 2.3 混凝土修补流程 1. 缺陷处理:对桩顶蜂窝(深度>10mm)、露筋部位,先凿成倒梯形凹槽(坡度1:3),用高压水冲洗干净。 2. 界面处理:涂刷混凝土界面剂(用量0.3kg/m²),涂刷后30min内进行修补。 3. 灌浆施工:采用压力注浆法灌注水泥基灌浆料,注浆压力0.3-0.5MPa,从最低点开始,直至排气孔溢出浓浆为止。 4. 表面收光:待灌浆料初凝前(约2h),用木抹子搓平,铁抹子压光,表面平整度≤2mm/m。 2.4 质量检测工序 · 外观检查:桩顶平面平整度≤5mm,混凝土表面裂缝宽度<0.2mm,钢筋保护层厚度偏差±10mm。 · 强度检测:采用回弹法检测混凝土表面强度,每个桩头测区不少于10个,换算强度≥设计值的95%。 · 完整性检测:超声波检测桩身完整性,声速≥3500m/s,波幅衰减≤12dB。 · 承载力检测:按10%比例进行单桩承载力抽检,静载试验最大加载量为设计承载力的1.5倍。 三、质量控制措施 3.1 关键控制点 控制项目 允许偏差 控制方法 检查频率 桩顶标高 +30mm,-50mm 水准仪测量,每桩4点 100%检查 钢筋锚固长度 +50mm,-0mm 卷尺测量,每根钢筋 100%检查 桩身垂直度 ≤1/300 全站仪测斜,每桩2个方向 100%检查 混凝土密实度 无空洞 超声波检测,每桩3剖面 100%检查 3.2 过程控制 · 切割工序:设置专职质检员监督环切深度,每切割5根桩校准一次切割片位置。 · 钢筋加工:建立钢筋加工台账,对调直后的钢筋实行“首件检验制”,检验合格后方可批量加工。 · 混凝土养护:采用“薄膜+养护剂”双重养护,养护期不少于14d,每日测温2次(温差≤25℃)。 · 不合格处理:对桩顶标高超差(>-50mm)的桩头,需重新环切处理;钢筋间距偏差>20mm时,应重新调整并采用绑扎或焊接固定。 3.3 验收标准 · 分项验收:每个检验批(≤50根桩)应包含:施工记录、材料合格证、检测报告等资料,验收合格后方可进入下道工序。 · 隐蔽工程:钢筋修复、植筋施工等隐蔽工序,需留存影像资料(照片分辨率≥300dpi,包含标尺和日期标识)。 · 竣工验收:桩头处理完成后,应提交《桩头处理分项工程质量验收记录表》,包含主控项目(合格率100%)和一般项目(合格率≥85%)检查结果。 四、安全保障措施 4.1 作业人员防护 · 个人防护:作业人员必须佩戴: o 安全帽(抗冲击性能≥5000N) o 防冲击眼镜(镜片抗冲击速度5.5m/s) o 防尘口罩(过滤效率≥95%,KN95级) o 防振手套(衰减率≥20dB) o 反光工作服(逆反射系数≥300cd/(lx·m²)) 4.2 设备安全管理 · 机械防护:环切机设置防护罩(防护半径≥1.5m),传动部位安装防护栏杆(高度1.2m),设备接地电阻≤4Ω。 · 用电安全:采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流30mA,动作时间0.1s),电缆架空高度≥2.5m(过路处≥5m)。 · 设备检修:建立设备台账,每台设备设置“检修卡”,液压系统每工作100h更换液压油(黏度46#抗磨液压油)。 4.3 专项安全措施 · 高空作业:当桩顶标高超过2m时,搭设操作平台(脚手板厚度≥50mm,荷载≥2kN/m²),设置1.2m高防护栏杆及18cm高挡脚板。 · 防火防爆:施工现场配备ABC干粉灭火器(每50m²1具,容量≥4kg),氧气瓶与乙炔瓶间距≥5m,距明火点≥10m。 · 有限空间:桩孔内作业(深度>2m)时,必须配备四合一气体检测仪(检测范围:O₂19.5%-23.5%,CO<24ppm),强制通风风量≥3次/h。 4.4 应急管理 · 应急预案:编制《桩头施工应急预案》,包含高处坠落、物体打击、机械伤害等事故处置流程,每季度组织1次应急演练。 · 急救准备:现场设置急救箱(配备止血带、绷带、消毒液等),距离最近医院车程≤30min,急救电话张贴于现场明显位置。 · 事故处理:发生安全事故时,立即启动应急预案,保护现场并在1小时内向监理单位和建设行政主管部门报告。 五、环境保护要求 5.1 噪声控制 · 源头控制:选用低噪声设备(液压环切机噪声≤85dB),风镐加装消声器(降噪量≥15dB),夜间(22:00-6:00)禁止使用风镐作业。 · 传播控制:在施工边界设置隔声屏障(高度3m,隔声量≥25dB),距离敏感点不足50m时,需设置移动式声屏障。 · 监测要求:每2小时监测一次噪声,昼间≤70dB,夜间≤55dB,超标时立即停止作业并采取降噪措施。 5.2 扬尘治理 · 湿法作业:切割、凿除作业时,采用高压喷雾降尘(雾滴直径10-50μm),用水量≥5L/min。 · 围挡措施:施工区域设置2.5m高彩钢板围挡,底部设置20cm高防溢座,围挡顶部安装喷淋系统(每2m设旋转喷头)。 · 车辆管控:出场车辆必须经过洗车平台(尺寸3m×6m,冲洗压力0.8MPa),轮胎及车身冲洗干净后方可上路。 5.3 固废处理 · 分类收集:设置三类垃圾桶: o 混凝土废料(可回收):破碎后粒径≤50mm的用作路基填料 o 废钢筋(可回收):集中堆放,由有资质单位回收处理 o 危险废物(废切割片、废胶桶):单独存放,交由持危废处置许可证单位处理 · 处置记录:建立固废处置台账,详细记录种类、数量、去向,保存期不少于3年。 5.4 水土保持 · 排水系统:施工废水经三级沉淀池(总容积≥50m³)处理后回用(SS≤100mg/L),沉淀池每月清淤一次。 · 植被保护:施工边界外2m范围内禁止堆载,保护原有植被,工程结束后及时恢复绿化(覆盖率≥90%)。 · 土壤保护:油料库房设置防渗池(防渗系数≤1×10⁻⁷cm/s),地面铺设HDPE防渗膜(厚度1.5mm),防止油污渗漏污染土壤。 六、施工进度计划 6.1 进度安排 · 准备阶段:5d(含设备进场、材料检验、技术交底) · 环切施工:按每天完成30根桩(Φ800mm)计算,总工期=总桩数/30(向上取整) · 钢筋处理:与环切施工平行作业,滞后2d开始 · 修补养护:单桩养护期14d,可与后续工序流水施工 · 检测验收:每检验批完成后3d内组织检测,验收周期2d 6.2 资源配置 · 劳动力计划: o 管理人员:项目经理1人,施工员2人,质检员1人,安全员1人 o 作业人员:环切班组(6人/班),钢筋班组(4人/班),修补班组(5人/班),实行两班制(每班8h) · 设备配置:环切机3台(2用1备),风镐8台,空压机2台,确保高峰期日作业效率≥40根/天 6.3 进度保障 · 材料储备:切割片、灌浆料等主要材料储备量≥7d用量,建立材料预警机制(库存低于3d用量时启动紧急采购)。 · 机械保障:配备专职维修工2名,现场储备易损件(切割片10片、液压油管50m、密封圈20套)。 · 进度考核:实行周进度考核,完成率<90%时,分析原因并采取增加作业班组、延长有效作业时间等措施。 七、雨季施工措施 7.1 防雨措施 · 场地排水:增设排水沟(断面500×600mm),坡度≥3%,集水井配备潜水泵(流量50m³/h),确保雨后1h内排除积水。 · 材料防护:水泥基灌浆料存放于离地30cm高的防潮架上,覆盖防雨布(防雨等级≥IPX5),堆放高度≤1.5m。 · 设备防护:配电箱加装防雨罩,电动设备设置防雨棚(尺寸2m×3m×2.5m),雨后需检测绝缘电阻(≥1MΩ)方可使用。 7.2 质量保障 · 混凝土施工:雨天禁止露天切割作业,已切割桩头需覆盖塑料薄膜(厚度≥0.12mm),搭接宽度≥200mm。 · 钢筋保护:加工完成的钢筋成品采用防雨布覆盖,雨后检查钢筋锈蚀情况,锈蚀等级超过C级需重新除锈。 · 养护调整:雨天可采用养护剂养护(用量增加20%),养护期延长3d,确保混凝土强度达标。 7.3 安全措施 · 防滑措施:作业平台脚手板应满铺并绑扎牢固,雨天铺设防滑垫(摩擦系数≥0.6),设置警示标志(“小心地滑”)。 · 防雷保护:塔吊、围挡等高大设施安装避雷针(保护范围半径≥20m),接地电阻≤10Ω,雷雨天气停止作业。 · 应急物资:储备沙袋(200袋)、雨衣(50套)、雨靴(50双)、应急照明(10套)等防汛物资,专人管理。 本方案经审批后实施,如遇设计变更或现场条件变化,应及时办理方案变更手续,补充相关技术措施后方可继续施工。施工过程中严格执行本方案要求,确保桩头处理质量符合《建筑桩基技术规范》(JGJ94-2018)及设计文件规定。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
