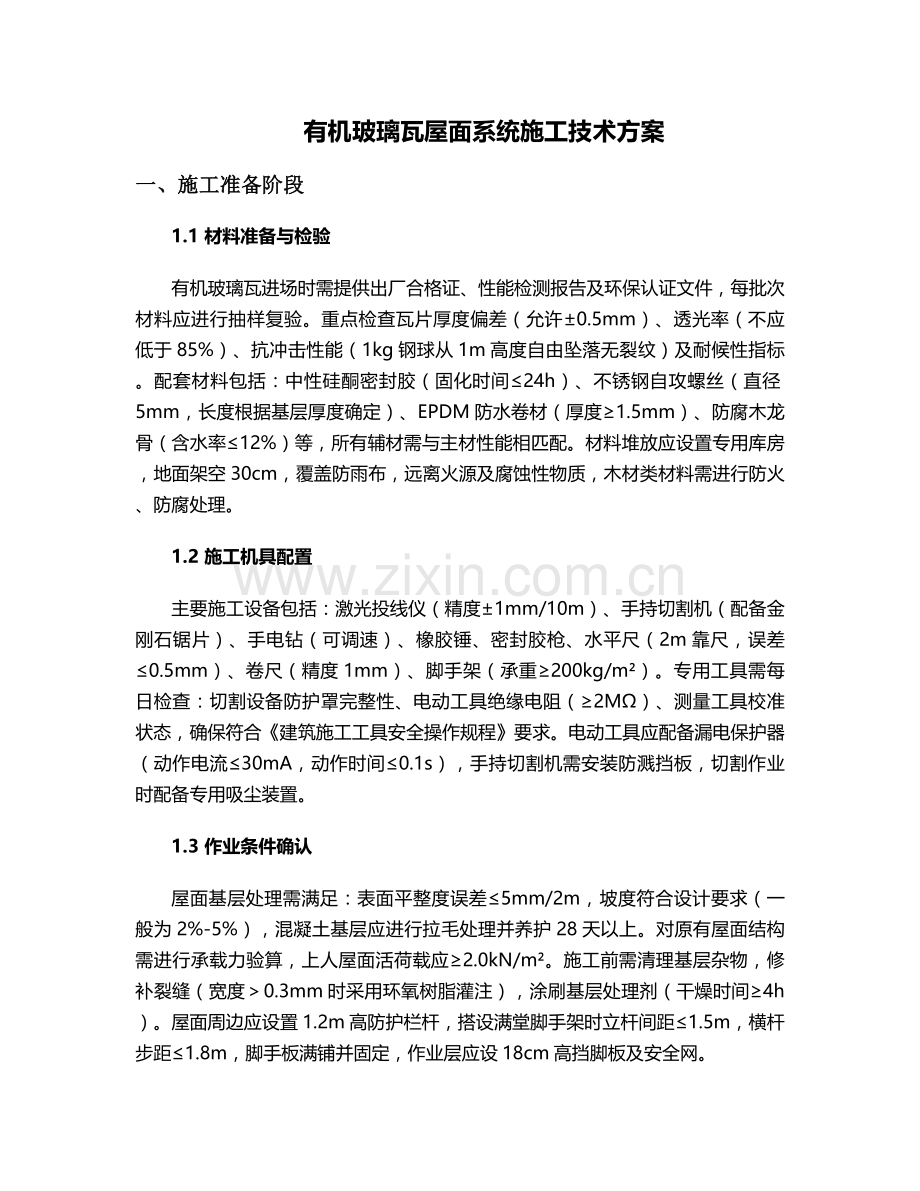

有机玻璃瓦屋面系统施工技术方案
一、施工准备阶段
1.1 材料准备与检验
有机玻璃瓦进场时需提供出厂合格证、性能检测报告及环保认证文件,每批次材料应进行抽样复验。重点检查瓦片厚度偏差(允许±0.5mm)、透光率(不应低于85%)、抗冲击性能(1kg钢球从1m高度自由坠落无裂纹)及耐候性指标。配套材料包括:中性硅酮密封胶(固化时间≤24h)、不锈钢自攻螺丝(直径5mm,长度根据基层厚度确定)、EPDM防水卷材(厚度≥1.5mm)、防腐木龙骨(含水率≤12%)等,所有辅材需与主材性能相匹配。材料堆放应设置专用库房,地面架空30cm,覆盖防雨布,远离火源及腐蚀性物质,木材类材料需进行防火、防腐处理。
1.2 施工机具配置
主要施工设备包括:激光投线仪(精度±1mm/10m)、手持切割机(配备金刚石锯片)、手电钻(可调速)、橡胶锤、密封胶枪、水平尺(2m靠尺,误差≤0.5mm)、卷尺(精度1mm)、脚手架(承重≥200kg/m²)。专用工具需每日检查:切割设备防护罩完整性、电动工具绝缘电阻(≥2MΩ)、测量工具校准状态,确保符合《建筑施工工具安全操作规程》要求。电动工具应配备漏电保护器(动作电流≤30mA,动作时间≤0.1s),手持切割机需安装防溅挡板,切割作业时配备专用吸尘装置。
1.3 作业条件确认
屋面基层处理需满足:表面平整度误差≤5mm/2m,坡度符合设计要求(一般为2%-5%),混凝土基层应进行拉毛处理并养护28天以上。对原有屋面结构需进行承载力验算,上人屋面活荷载应≥2.0kN/m²。施工前需清理基层杂物,修补裂缝(宽度>0.3mm时采用环氧树脂灌注),涂刷基层处理剂(干燥时间≥4h)。屋面周边应设置1.2m高防护栏杆,搭设满堂脚手架时立杆间距≤1.5m,横杆步距≤1.8m,脚手板满铺并固定,作业层应设18cm高挡脚板及安全网。

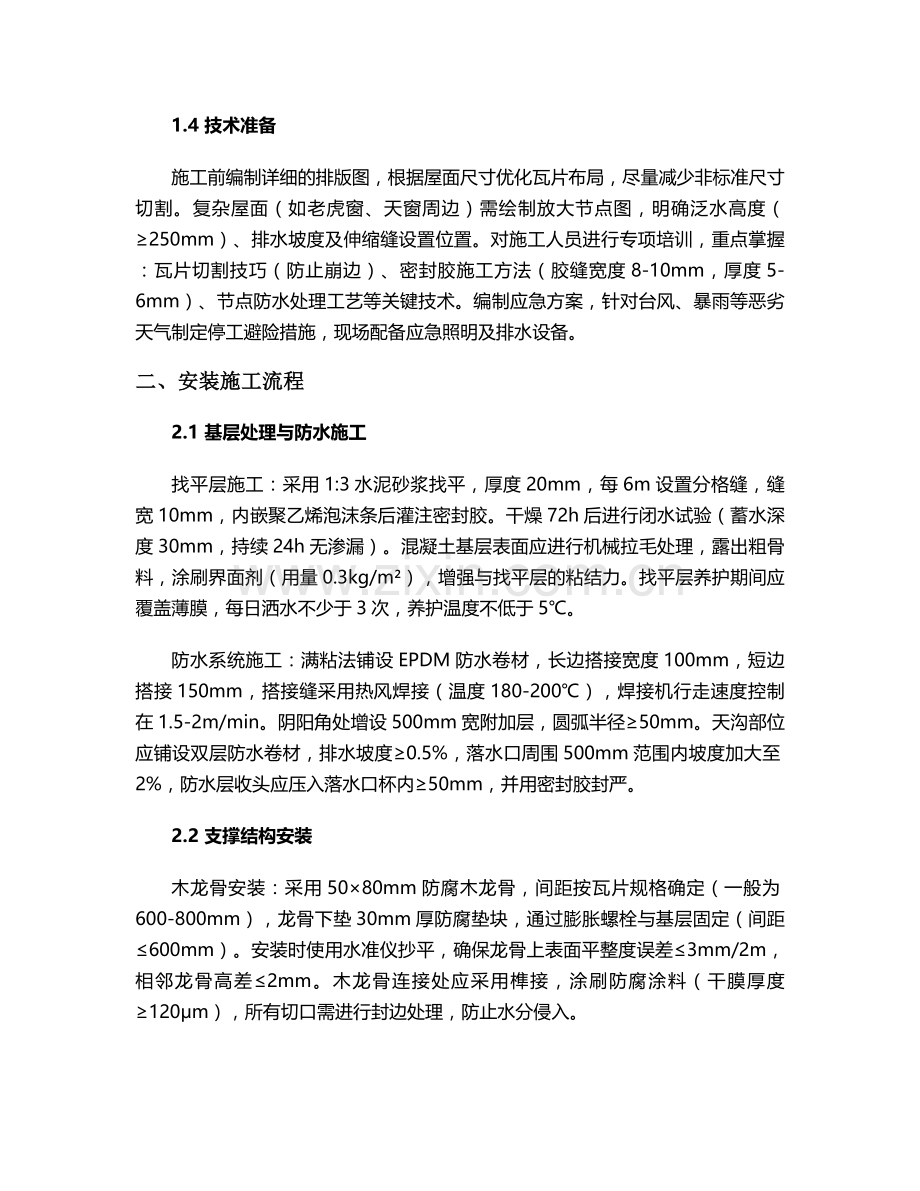

1.4 技术准备
施工前编制详细的排版图,根据屋面尺寸优化瓦片布局,尽量减少非标准尺寸切割。复杂屋面(如老虎窗、天窗周边)需绘制放大节点图,明确泛水高度(≥250mm)、排水坡度及伸缩缝设置位置。对施工人员进行专项培训,重点掌握:瓦片切割技巧(防止崩边)、密封胶施工方法(胶缝宽度8-10mm,厚度5-6mm)、节点防水处理工艺等关键技术。编制应急方案,针对台风、暴雨等恶劣天气制定停工避险措施,现场配备应急照明及排水设备。
二、安装施工流程
2.1 基层处理与防水施工
找平层施工:采用1:3水泥砂浆找平,厚度20mm,每6m设置分格缝,缝宽10mm,内嵌聚乙烯泡沫条后灌注密封胶。干燥72h后进行闭水试验(蓄水深度30mm,持续24h无渗漏)。混凝土基层表面应进行机械拉毛处理,露出粗骨料,涂刷界面剂(用量0.3kg/m²),增强与找平层的粘结力。找平层养护期间应覆盖薄膜,每日洒水不少于3次,养护温度不低于5℃。
防水系统施工:满粘法铺设EPDM防水卷材,长边搭接宽度100mm,短边搭接150mm,搭接缝采用热风焊接(温度180-200℃),焊接机行走速度控制在1.5-2m/min。阴阳角处增设500mm宽附加层,圆弧半径≥50mm。天沟部位应铺设双层防水卷材,排水坡度≥0.5%,落水口周围500mm范围内坡度加大至2%,防水层收头应压入落水口杯内≥50mm,并用密封胶封严。
2.2 支撑结构安装
木龙骨安装:采用50×80mm防腐木龙骨,间距按瓦片规格确定(一般为600-800mm),龙骨下垫30mm厚防腐垫块,通过膨胀螺栓与基层固定(间距≤600mm)。安装时使用水准仪抄平,确保龙骨上表面平整度误差≤3mm/2m,相邻龙骨高差≤2mm。木龙骨连接处应采用榫接,涂刷防腐涂料(干膜厚度≥120μm),所有切口需进行封边处理,防止水分侵入。
金属支架安装:在混凝土基层直接安装时,采用L50×5角钢支架,表面热镀锌处理(锌层厚度≥85μm),支架间距根据抗风掀验算确定,螺栓埋深≥10d(d为螺栓直径),扭矩值控制在35-40N·m。支架与基层之间应设置绝缘垫片,防止电化学腐蚀,金属构件焊接处需涂刷两道防锈漆及一道面漆,干膜总厚度≥150μm。
2.3 瓦片安装工艺
弹线定位:从屋脊向檐口弹出纵向控制线,间距偏差≤5mm;沿檐口弹出水平控制线,每10m设置高程控制点。天沟、檐口等部位应增设附加控制线。弹线采用墨斗或激光投线仪,控制线应清晰耐久,交叉点做标记,便于后续安装校准。
瓦片铺设:按照“从下到上、从左到右”的顺序铺设,檐口第一排瓦片伸出檐口50-70mm,上下排搭接长度≥150mm,左右搭接≥50mm。采用不锈钢自攻螺丝固定,每片瓦固定点不少于4个,螺丝应位于波峰顶部,拧紧后螺丝头应低于瓦面1-2mm,不得破坏防水基层。螺丝配备防水垫圈(直径≥15mm),安装前在垫圈下涂刷密封胶,形成防水隔离层。
切割处理:异形部位切割时,使用专用夹具固定瓦片,切割线距螺丝孔边缘≥30mm,切口处需用密封胶封边(宽度≥10mm)。曲面屋面采用热弯工艺时,加热温度控制在80-100℃,弯曲半径≥500mm,避免过度弯曲产生内应力。切割作业应在专用工作台进行,切割废料应及时清理,防止划伤已安装瓦片。
2.4 节点密封处理
搭接缝处理:瓦片横向搭接处采用“三层密封法”:底层涂刷基层处理剂,中层填充三元乙丙橡胶条(直径比缝宽大20%),表层打注中性硅酮密封胶,胶缝呈弧形(半径10mm),确保胶缝饱满无气泡。密封胶施工前需清理接缝内杂物,用无绒布蘸丙酮擦拭表面,胶枪匀速移动,确保胶缝连续平整,施工后24h内避免淋雨或踩踏。
特殊节点处理:屋脊处采用专用脊瓦,与主瓦搭接长度≥200mm,底部铺设200mm宽防水垫层;管道根部设置防水套管,高出瓦面300mm,根部做圆锥台处理(坡度1:5),分层涂刷聚氨酯防水涂料(总厚度≥2mm);天窗周边预留50mm伸缩缝,内嵌泡沫棒后打胶密封,附加层延伸至天窗侧板150mm。所有穿出屋面的构件均应设置防水台,高度≥250mm,与瓦片之间用柔性密封材料填充。
三、质量控制体系
3.1 过程质量检查
分项工程检验:每完成100m²屋面铺设进行一次分项检验,检查项目包括:
· 瓦片平整度:2m靠尺检查,误差≤3mm
· 搭接尺寸:用钢卷尺实测,允许偏差±10mm
· 固定点数量:每片瓦不少于4个,抽查比例10%
· 密封胶质量:连续饱满,无裂纹、气泡,固化后硬度≥邵氏A60
隐蔽工程验收:支撑结构安装完成后需进行隐蔽验收,检查内容包括:龙骨间距(允许偏差±10mm)、防腐处理情况、螺栓埋深及扭矩值(采用扭矩扳手检测)、防水附加层完整性,验收合格后方可进入下道工序。隐蔽工程验收需留存影像资料,填写验收记录并由各方签字确认。
3.2 质量通病防治
渗漏防治措施:针对可能出现的渗漏点采取预控措施:
· 螺丝孔密封:采用“螺丝+防水垫圈+密封胶”三重防护,垫圈直径≥15mm
· 温度变形控制:大面积铺设时每10m设置伸缩缝(宽度20mm),采用弹性密封材料填充
· 排水通畅保障:天沟坡度≥0.5%,落水口周边500mm范围内坡度加大至2%,安装过滤网罩
表面缺陷处理:施工中出现的划痕(深度<0.2mm)可采用抛光膏修复;边缘崩边(长度<50mm)用密封胶填补;透光率不足区域需整片更换,确保屋面整体透光均匀度偏差≤5%。瓦片表面污染应及时用中性清洁剂清洗,避免使用溶剂型清洗剂,防止材料老化。
3.3 验收标准执行
工程验收分为:
· 主控项目:材料性能、防水性能、承载力、抗风掀性能(风荷载≥1.5kN/m²)
· 一般项目:表面平整度、搭接尺寸、密封胶外观、排水坡度
验收时应提供:材料合格证及检测报告、隐蔽工程记录、施工日志、淋水试验记录(持续1h,每20m²设置一个观察点)、雨后观察记录(连续观察3次降雨),验收标准符合《屋面工程质量验收规范》要求。验收合格后签署验收文件,纳入工程技术档案存档。
四、安全文明施工
4.1 高空作业防护
脚手架搭设需满足:立杆间距≤1.5m,横杆步距≤1.8m,设置连续剪刀撑(角度45°-60°),作业层满铺脚手板(搭接长度≥150mm),外侧设1.2m高防护栏杆及18cm高挡脚板。施工人员必须佩戴双钩安全带(静荷载≥15kN),安全带应固定在独立生命绳上(承重≥15kN),严禁在屋面边缘1.5m范围内无防护作业。高空作业所用工具应放入工具袋,材料传递严禁抛掷,屋面堆放材料荷载不得超过设计活荷载。
4.2 用电安全管理
施工现场临时用电采用TN-S系统,配电箱设置三级配电两级保护,漏电保护器动作电流≤30mA,动作时间≤0.1s。电动工具使用前应进行绝缘测试,潮湿环境作业需配备防水配电箱,电缆架空高度≥2.5m,严禁拖地敷设。夜间施工应设置投光灯(照度≥50lux),照明线路需架空或穿管保护,严禁私拉乱接电线,配电箱应上锁并设专人管理。
4.3 消防安全措施
施工现场严禁吸烟,动火作业需办理动火许可证,配备2具4kg干粉灭火器(每50m²配置1组),切割作业时设置接火斗(防火棉布厚度≥5mm)。易燃材料(密封胶、清洗剂等)应单独存放,与火源保持≥10m距离,废弃胶桶需盖紧后集中回收。施工现场应设置消防通道(宽度≥3.5m),消防器材应定期检查,确保完好有效,动火作业后需清理现场,确认无火灾隐患后方可离开。
4.4 环境保护要求
切割作业应采取湿法施工(喷水降尘),粉尘排放浓度≤8mg/m³。噪声控制:白天≤70dB,夜间(22:00-6:00)禁止施工。施工垃圾分类存放,有机玻璃边角料回收率≥90%,密封胶容器需交由专业机构处理,不得随意丢弃。施工现场设置洗车平台,车辆出场前冲洗轮胎,防止扬尘污染,施工废水经沉淀后排放,严禁油污直接排放。
五、成品保护与维护
5.1 施工期保护
已安装的瓦片表面应覆盖防水布(透气型),严禁直接踩踏瓦片,行走时应铺设木板(宽度≥300mm,厚度≥20mm)分散荷载。屋面严禁堆放重物,施工机具应放置在专用垫板上,避免划伤瓦面。交叉作业时应设置隔离层,防止其他工序对屋面造成污染或损坏,每日施工结束后清理屋面杂物,检查瓦片固定情况。
5.2 交付前维护
竣工前应对屋面进行全面清理,去除保护膜、胶痕及污渍,采用中性清洁剂配合软布擦拭,严禁使用钢丝球或硬物刮擦。检查密封胶完整性,对开裂、气泡等缺陷进行修补,确保防水性能。屋面排水系统应进行通水试验,确保排水通畅,落水口过滤网应清理干净,防止堵塞。
5.3 后期使用维护
使用方应定期检查屋面状况(建议每季度一次),及时清理天沟杂物,保持排水通畅。极端天气(台风、暴雨)后应进行专项检查,重点检查瓦片固定情况及密封胶状态。发现瓦片破损、螺丝松动等问题应及时修复,更换瓦片时应采用同型号产品,确保搭接尺寸及防水性能。密封胶正常使用年限为5-8年,达到使用年限后应整体检查,必要时进行更换,维护记录应存档备查。
六、应急预案
6.1 突发事件处理
暴雨天气:立即停止施工,人员撤离至安全区域,检查屋面排水系统,必要时设置临时排水泵(扬程≥10m,流量≥10m³/h)。雨后检查屋面基层含水率,待干燥后(含水率≤9%)方可继续施工。
强风预警:风速≥10.8m/s(6级风)时停止高空作业,固定脚手架及屋面材料,人员撤离至地面。风后检查脚手架稳定性、瓦片固定情况,确认安全后方可复工。
火灾事故:立即切断电源,使用现场灭火器扑救初期火灾,同时拨打119报警,组织人员疏散,保护现场。火灾扑灭后检查结构安全,评估损失并制定修复方案。
6.2 应急资源配置
现场应配备:急救箱(含常用药品及包扎材料)、应急照明(连续照明时间≥3h)、通讯设备(确保信号畅通)、备用防水卷材(≥100m²)、密封胶(≥50支)及工具。应急联络表应张贴于施工现场,明确管理人员及急救中心联系方式,定期组织应急演练,提高应急处置能力。
本方案未尽事宜,应严格按照国家现行相关规范标准执行,施工过程中需接受监理单位监督,确保工程质量与安全。
