资源描述
煤焦油沉淀池施工方案
一、工程概况
本工程为煤焦油处理系统配套沉淀池施工项目,设计处理量为3000m³/d,采用平流式钢筋混凝土结构,池体尺寸为30m×15m×4.5m(长×宽×深),有效水深3.8m。主要功能为煤焦油与污水的重力分离,设计使用寿命20年,抗渗等级P8,耐腐蚀性需满足煤焦油及含酚废水长期浸泡要求(pH值2-14)。
二、施工总体部署
(一)施工流程
1. 场地平整→基坑开挖→地基处理→垫层施工→钢筋绑扎→模板安装→混凝土浇筑→养护→防腐蚀施工→设备安装→试水试验→竣工验收
2. 关键节点控制:防腐蚀层施工需在混凝土强度达设计值100%后进行,雨季施工需提前做好基坑排水措施。
(二)资源配置
· 人员配置:项目经理1人、技术负责人1人、施工员3人、安全员2人、钢筋工15人、木工12人、混凝土工10人、防腐专业工8人、普工20人。
· 机械配置:反铲挖掘机2台、压路机1台、混凝土输送泵1台、振捣棒6台、磨光机4台、高压无气喷涂机2台。
· 材料准备:C35抗渗混凝土(掺聚丙烯纤维)、HRB400E钢筋、12mm厚竹胶板、环氧煤沥青漆(甲组份:乙组份=1:0.8)、玻璃纤维布(经纬密度10×10根/cm)、316L不锈钢预埋件。
三、主要施工工艺
(一)基坑工程

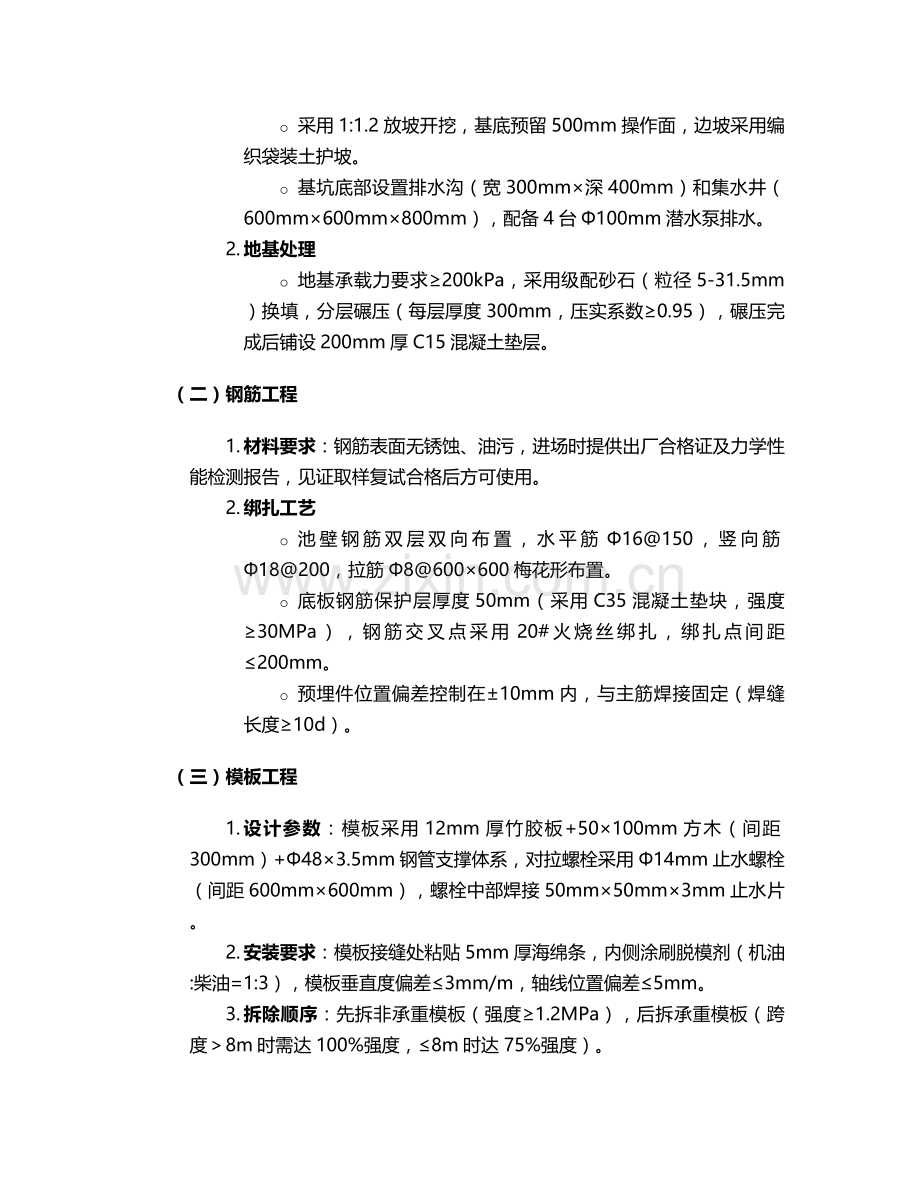

1. 开挖方案
o 采用1:1.2放坡开挖,基底预留500mm操作面,边坡采用编织袋装土护坡。
o 基坑底部设置排水沟(宽300mm×深400mm)和集水井(600mm×600mm×800mm),配备4台Φ100mm潜水泵排水。
2. 地基处理
o 地基承载力要求≥200kPa,采用级配砂石(粒径5-31.5mm)换填,分层碾压(每层厚度300mm,压实系数≥0.95),碾压完成后铺设200mm厚C15混凝土垫层。
(二)钢筋工程
1. 材料要求:钢筋表面无锈蚀、油污,进场时提供出厂合格证及力学性能检测报告,见证取样复试合格后方可使用。
2. 绑扎工艺
o 池壁钢筋双层双向布置,水平筋Φ16@150,竖向筋Φ18@200,拉筋Φ8@600×600梅花形布置。
o 底板钢筋保护层厚度50mm(采用C35混凝土垫块,强度≥30MPa),钢筋交叉点采用20#火烧丝绑扎,绑扎点间距≤200mm。
o 预埋件位置偏差控制在±10mm内,与主筋焊接固定(焊缝长度≥10d)。
(三)模板工程
1. 设计参数:模板采用12mm厚竹胶板+50×100mm方木(间距300mm)+Φ48×3.5mm钢管支撑体系,对拉螺栓采用Φ14mm止水螺栓(间距600mm×600mm),螺栓中部焊接50mm×50mm×3mm止水片。
2. 安装要求:模板接缝处粘贴5mm厚海绵条,内侧涂刷脱模剂(机油:柴油=1:3),模板垂直度偏差≤3mm/m,轴线位置偏差≤5mm。
3. 拆除顺序:先拆非承重模板(强度≥1.2MPa),后拆承重模板(跨度>8m时需达100%强度,≤8m时达75%强度)。
(四)混凝土工程
1. 配合比设计:水泥采用P.O42.5R硅酸盐水泥,水灰比≤0.45,砂率35%,掺加粉煤灰(替代水泥量15%)和聚羧酸高效减水剂(掺量1.2%)。
2. 浇筑工艺
o 采用分层连续浇筑(每层厚度≤500mm),底板与池壁施工缝留在距底板表面300mm处,设置3mm厚钢板止水带(宽300mm)。
o 振捣采用插入式振捣棒(Φ50mm),移动间距≤300mm,振捣时间15-30s(至表面泛浆、无气泡),避免漏振、过振。
3. 养护措施:浇筑完成后12h内覆盖土工布洒水养护,养护期≥14d,池体内部采用喷雾养护,保持混凝土表面湿润。
(五)防腐蚀工程
1. 基层处理
o 混凝土表面采用机械打磨(粗糙度达Sa2.5级),去除浮浆、毛刺,阴阳角打磨成圆弧角(半径≥50mm)。
o 表面含水率≤6%,采用电火花检测仪(电压3000V)检测基层缺陷,修补后用压缩空气吹扫干净。
2. 涂层施工(三层结构)
o 底漆层:环氧煤沥青底漆(干膜厚度≥80μm),采用高压无气喷涂,喷涂压力15-18MPa,间隔24h后施工下一道。
o 中间层:底漆表干后粘贴玻璃纤维布,采用“一布两油”工艺,纤维布搭接宽度≥100mm,涂刷方向与纤维方向垂直。
o 面漆层:涂刷环氧煤沥青面漆(干膜厚度≥120μm),总干膜厚度≥500μm,实干后进行电火花检测(无针孔)。
3. 特殊部位处理
o 预埋件周围采用玻璃纤维布加筋处理(附加层宽度200mm),施工完成后涂刷2道面漆。
o 与设备连接的法兰接口采用316L不锈钢包覆,焊接后进行渗透检测。
四、质量控制措施
(一)混凝土质量控制
· 坍落度检测:每工作班不少于2次,控制在180±20mm。
· 抗渗试块:每500m³混凝土留置1组(6个试件),标准养护28d后进行抗渗试验。
· 结构尺寸允许偏差:池体长度±30mm,表面平整度≤5mm/2m。
(二)防腐蚀层质量控制
· 涂层附着力测试:采用划格法(间距1mm),附着力≥5MPa。
· 厚度检测:每10m²检测1点,85%以上测点厚度达标,最小厚度不低于设计值80%。
· 耐冲击性测试:用1kg重锤从1m高度自由落下,涂层无裂纹、剥落。
五、安全文明施工
1. 安全管理
o 基坑周边设置1.2m高防护栏杆(刷红白警示漆),悬挂安全警示标志,夜间设红色警示灯。
o 防腐施工区域设置通风设备(风量≥10次/h),操作人员佩戴防毒口罩(P100级)、耐酸碱手套。
2. 环保措施
o 施工现场设置洗车平台,车辆冲洗废水经三级沉淀池处理后排入市政管网。
o 建筑垃圾分类堆放,危险废物(废油漆桶、废手套)交由有资质单位处置。
六、验收标准与流程
(一)验收标准
· 结构验收:混凝土强度、抗渗性能、结构尺寸符合《给水排水构筑物工程施工及质量验收规范》(GB50141-2008)。
· 防腐蚀验收:涂层厚度、附着力、电火花检测符合《工业设备及管道防腐蚀工程施工质量验收标准》(GB50726-2012)。
(二)试水试验
1. 满水试验:分3次充水(每次充水高度1/3),每次间隔24h,水位稳定后观测12h,渗水量≤2L/(m²·d)为合格。
2. 闭水试验:关闭进出水阀门,连续观测3d,池体无渗漏、结构无变形。
七、应急预案
1. 基坑坍塌:立即停止施工,启动边坡监测系统(精度0.1mm),采用速凝混凝土回填或钢板桩支护加固。
2. 防腐蚀层缺陷:局部针孔采用环氧腻子修补,大面积鼓泡需铲除重涂,修补后进行二次检测。
3. 混凝土裂缝:宽度<0.2mm裂缝采用环氧树脂灌注,>0.2mm裂缝需凿槽后用碳纤维布加固。
本方案未尽事宜,需严格按照设计图纸及现行国家规范执行,施工过程中接受业主、监理单位的监督检查,确保工程质量符合要求。
展开阅读全文
