收藏 分销(赏)

戴家河施工组织设计方案.doc

上传人:fus****123 文档编号:12774 上传时间:2020-07-09 格式:DOC 页数:111 大小:712KB
下载 相关 举报
戴家河施工组织设计方案.doc_第1页
第1页 / 共111页
戴家河施工组织设计方案.doc_第2页
第2页 / 共111页
戴家河施工组织设计方案.doc_第3页
第3页 / 共111页
戴家河施工组织设计方案.doc_第4页
第4页 / 共111页
戴家河施工组织设计方案.doc_第5页
第5页 / 共111页
点击查看更多>>
资源描述

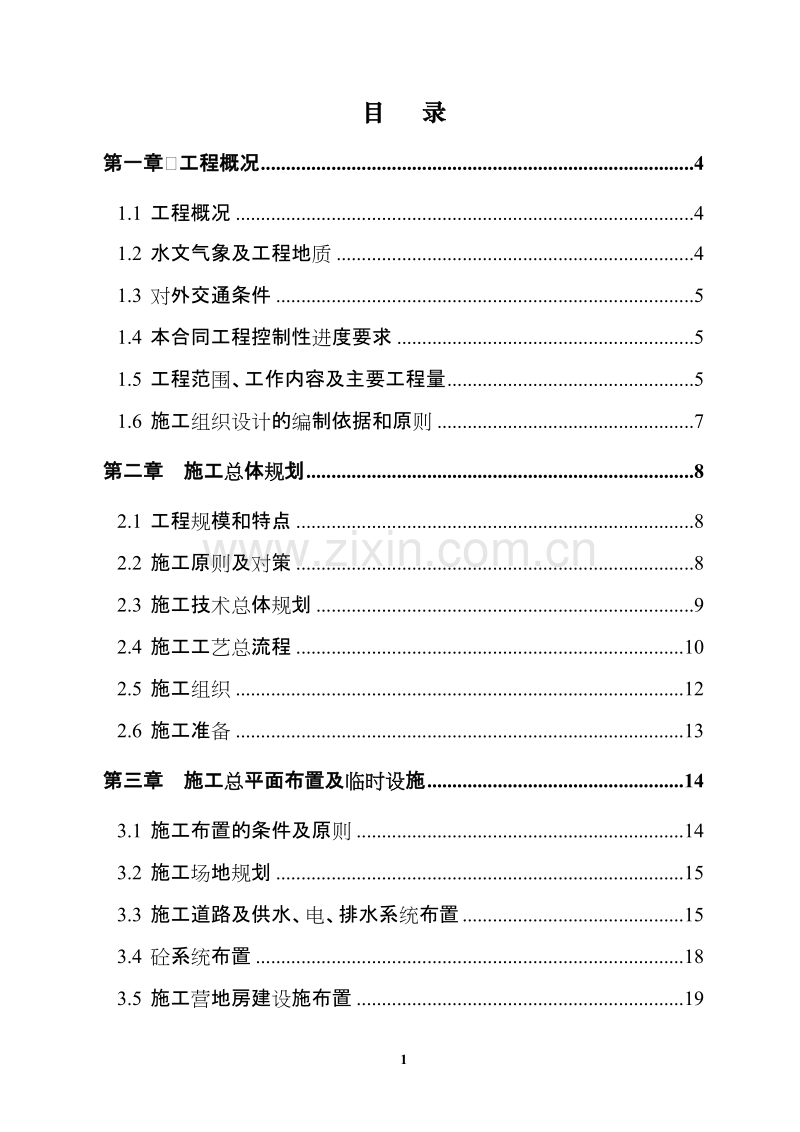

1、1 目目 录录 第一章第一章 工程概况工程概况.4 1.1 工程概况 .4 1.2 水文气象及工程地质 .4 1.3 对外交通条件 .5 1.4 本合同工程控制性进度要求 .5 1.5 工程范围、工作内容及主要工程量.5 1.6 施工组织设计的编制依据和原则 .7 第二章第二章 施工施工总总体体规规划划.8 2.1 工程规模和特点 .8 2.2 施工原则及对策 .8 2.3 施工技术总体规划 .9 2.4 施工工艺总流程 .10 2.5 施工组织 .12 2.6 施工准备 .13 第三章第三章 施工施工总总平面布置及平面布置及临时设临时设施施.14 3.1 施工布置的条件及原则 .14 3.2

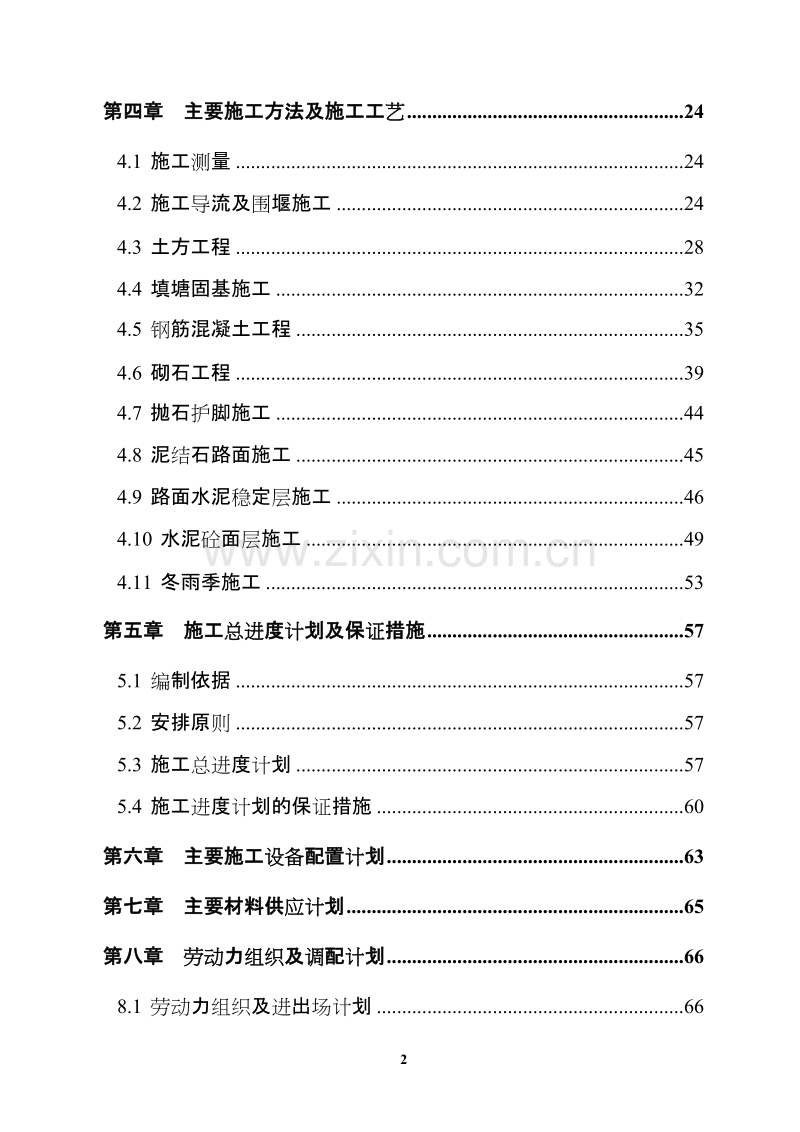

2、 施工场地规划 .15 3.3 施工道路及供水、电、排水系统布置.15 3.4 砼系统布置 .18 3.5 施工营地房建设施布置 .19 2 第四章第四章 主要施工方法及施工工主要施工方法及施工工艺艺.24 4.1 施工测量 .24 4.2 施工导流及围堰施工 .24 4.3 土方工程 .28 4.4 填塘固基施工 .32 4.5 钢筋混凝土工程 .35 4.6 砌石工程 .39 4.7 抛石护脚施工 .44 4.8 泥结石路面施工 .45 4.9 路面水泥稳定层施工 .46 4.10 水泥砼面层施工 .49 4.11 冬雨季施工 .53 第五章第五章 施工施工总进总进度度计计划及保划及保证证

3、措施措施.57 5.1 编制依据 .57 5.2 安排原则 .57 5.3 施工总进度计划 .57 5.4 施工进度计划的保证措施 .60 第六章第六章 主要施工主要施工设备设备配置配置计计划划.63 第七章第七章 主要材料供主要材料供应计应计划划.65 第八章第八章 劳动劳动力力组织组织及及调调配配计计划划.66 8.1 劳动力组织及进出场计划 .66 3 8.2 拟投入本工程的劳动力计划 .66 第九章第九章 施工技施工技术术保保证证措施措施.68 9.1 施工技术管理系统 .68 9.2 技术管理措施 .69 9.3 工程测量 .70 9.4 工程试验 .71 9.5 竣工文件编制管理

4、.72 第十章第十章 施工施工质质量保量保证证体系和措施体系和措施.75 10.1 质量目标 .75 10.2 质量管理组织机构及主要职责 .75 10.3 质量管理保证措施 .81 10.4 保证工程质量的控制措施 .85 10.5 检验和试验管理制度 .91 第十一章第十一章 安全生安全生产产保保证证措施措施.95 11.1 安全生产管理目标 .95 11.2 安全生产管理体系 .95 11.3 安全生产管理措施 .98 第十二章第十二章 文明施工及文明施工及环环境保境保护护措施措施.100 12.1 文明施工的目标、实施方案及措施.100 12.2 环境保护措施 .104 第十三章第十三

5、章 施工合施工合理理化建化建议议.108 4 第一章第一章 工程概况工程概况 1.1 工程概况工程概况 本施工组织设计为戴家河堤防工程(合同编号:DJH-DF)施工组织设 计,工程位于长沙市湘江东岸,主体工程建设项目为潇湘大道防洪墙整治, 整治长度 1200m,为戴家河堤垸加高培厚和电排站。 1.2 水文气象及工程地水文气象及工程地质质 1.2.1 水文气象 湘江流域属亚热带湿润气候,雨量充沛,日照充足,四季分明。多年平 均气温 15.2。多年平均降水量 1373.2mm。无霜期 270 天左右。历年平均 风速 2.5m/s,历年平均最大风速 11.7m/s。 湘江流域面积大,河网密布,洪水主

6、要来源于暴雨,洪水过程峰高量 大,洪水多发生在每年 47 月,根据湘水流域的水文特征,一般每年 58 月为汛期,9 月至次年 4 月为枯水期。 湘江干流长沙站多年平均水位 25.38m,设计最枯水位 24.15m,长沙站 多年月平均水位见下表 1.1。 表表 1.1 湘江湘江长长沙沙测测站多年月平均水位站多年月平均水位 单单位位 m(黄海黄海) 月123456789101112 水 位 25.2425.9526.8928.4129.1329.1229.2428.4427.7426.4625.5525.16 5 1.2.2 工程地质 本工程地处长沙市湘江东岸,位于湘江 I 级冲积阶地区,现状墙顶

7、高 程 35.0938.16m,墙后地面高程 34.036.4m。工程区地层自上而下依次 为:人工杂填土、砂卵石、局部存在粉质粘土与砂卵石互层、紫红色砂砾岩, 基岩面高程一般为 2023m,局部达-1m。 工程区内水文地质条件较为简单,地下水一般埋深为 15m 左右,河 水及地下水对混凝土无侵蚀性。 1.3 对对外交通条件外交通条件 长沙市是湖南省省会,城区内有国家公路、铁路通过并连通省内各地 和直达全国各主要城市。水路沿湘江航道经洞庭湖可达岳阳、武汉、上海 等港口。工程建筑物位于湘江东岸,整个施工区域地势平坦、开阔,水陆交 通方便。 1.4 本合同工程控制性本合同工程控制性进进度要求度要求

8、本合同工程要求完工时间为 2004 年 3 月 20 日,阶段性控制日期: 2004 年元月 31 日,大堤全线达到设计高程;2004 年 3 月 20 日主体高程完 工。 1.5 工程范工程范围围、工作内容及主要工程量、工作内容及主要工程量 1.5.1 工程范围及工作内容 本合同工程范围为:戴家河垸堤防加高培厚,戴家河垸电排站建设。工 6 作内容包括土方开挖、土方填筑、浆砌石挡墙、混凝土防浪墙,泥结碎石路 面,预制混凝土块护坡等。 1.5.2 主要工程量 主要工程量见下表 1.2。 表表 1.2 主要工程量表主要工程量表 序 号 项目名称 单 位 数量 序 号 工程名称 单 位 数量 一戴家

9、河堤防二戴家河垸电排站 1土方开挖M31258981土方开挖M33855 2土方填筑M31763382土方回填M38510 3C15 砼基座M37623C20 下部砼M3100 4C15 预制砼块护坡M338814C20 上部砼M33 5干水泥砂垫层M37765C10 垫层砼M3286 6砂砾石垫层M325886砂卵石反滤层M393 7浆砌石挡墙M318217浆砌石底板M3185 8C20 砼防浪墙M36078浆砌石挡墙M3324 9C10 砼垫层M31219砖砌体M3200 10填塘固基M350000101200 钢筋砼承插管M125 11抛石护脚M3295611镇墩 C20 砼M3113

10、12泥结石路面M2728212截水环 C20 砼M320 13钢筋制安T50.413泥结石路面M2446 14麻石踏步M388 15混凝土路 面层M34050 水泥稳定层M34860 路缘石M3270 7 8 1.6 施工施工组织设计组织设计的的编编制依据和原制依据和原则则 1.6.1 编制依据 1、招标文件、图纸及现场初步勘察。 2、国家现行技术标准、施工及验收规范、质量验评标准及操作规程。 3、我司以往的施工经验及现有的技术、装备、人员的能力。 1.6.2 编制原则 根据施工的指导思想及施工目标,结合以往的施工经验,编制施工进 度,制定施工方案,组织均衡连续,有节奏的文明施工。从而达到保证

11、工程 质量,控制工期,降低成本,安全生产,文明施工的目的。 9 第二章第二章 施工总体规划施工总体规划 2.1 工程工程规规模和特点模和特点 1、本合同工程为长沙市戴家河堤防工程,工程主要内容为大堤加高培 厚和电排站,主体项目为潇湘大道防洪墙整治,整治长度 1200m。大堤现 有墙后地面标高为 34.036.4m,整治后标高为 38.11438.140m。 2、工程沿线在 DJ1+981.52DJ2+167.10 堤段根据招标要求必须进行 填塘固基,工程量相对较大,为 5 万 m3,填塘固基施工质量要求较为严格。 3、本合同段工程地处湘江东岸,施工易受洪水的影响;工期紧、工程 内容多,各分项工

12、程的开工必须充分合理的布置和科学安排,保证 2004 年 元月 31 日大堤全线达到设计高程,2004 年 3 月 20 日主体高程完工。 2.2 施工原施工原则则及及对对策策 1、严格按照设计图纸、技术规范组织施工,科学合理安排施工程序, 抓好项目接口的工序衔接,采用先进的机械化施工技术方案,优质、按期 完成本项目工程。 2、紧紧抓住工程重点,按堤身土方修筑、填塘固基、电排站工程分项 目组织多工作面、多工序的平行交叉作业;合理调度,突出重点,提高施工 效率和施工质量,缩短直线工期,确保关键项目的进度满足合同工期的要 求。 3、填塘固基采用吹填施工,施工前应根据填塘固基所处堤段及地形情 况,布

13、置好排泥场和泄水口位置,吹填时应控制好吹填土表面平整度和高 10 程。 4、认真做好临时交通及场地规划布置,确保交通运输、材料进出、材 料堆放互不干扰,协调有序,以提高工效。 2.3 施工技施工技术总术总体体规规划划 2.3.1 工程施工总目标 1、质量目标:保合格争优良。严格按照 ISO9002 质量保证体系组织施 工,质量检验验收一次性合格率达 100%。 2、工期目标:拟于 2003 年 11 月 1 日开工,于 2004 年元月 31 日之前 大堤全线达到设计高程,于 2004 年 3 月 20 日完工,在 141 日历天内完成 本次招标范围内的所有施工内容。 3、安全目标:认真贯彻“

14、安全第一、预防为主”的安全工作方针,针对本 工程特点强化安全施工管理,杜绝人身伤亡事故和重大交通、机械事故发 生。 4、成本控制目标:制定科学详尽的施工成本控制计划,层层分解落实 成本责任制,努力降低施工成本,实现保本微利目标。 5、环保及文明施工目标:在主体工程施工的同时,同步实施相应的环 保措施,使施工现场各项环保指标达到国家和地方标准,工地整洁有序, 施工标志齐全美观、施工工艺科学合理,推行程序化、标准化作业。 2.3.2 施工总体程序 1、本合同工程工作面多,施工安排上以填塘固基施工、新建电排站施 工和堤坝土方填筑为中心,分项目、多工作面、多工序纵向展开。堤防施工 11 拟划分为 DJ

15、1+783.53DJ2+208.98、DJ2+208.98DJ2+701.75 两堤段进行 交叉流水作业,并拟先行施工土方挖填量较大的 DJ1+783.53DJ2+208.98 堤段及电排站、填塘固基工程。围堰施工配合堤段施工划分及施工顺序安 排进行。 2、电排站、堤防施工均遵循先深后浅、先大后小的原则,充分做好施 工围护和施工降水措施,合理安排施工临时道路,做到快速有序,主次分 明。 3、抓好项目及工序的衔接,突出重点,统筹兼顾,在保证关键线路工 期的同时,力求各分项工程的施工进度整体协调进展。 2.4 施工工施工工艺总艺总流程流程 施工工艺总流程见图 2-1。 12 图图 2-1 施工工施

16、工工艺总艺总流程框流程框图图 施工准备 测量放样 修建下河道路 施工导流 基坑排水 土方挖、填 抛石护脚 浆砌石挡墙 防浪墙施工 砼块护坡施工 泥结石及砼路面施工 收尾、验收 围堰拆除 填 塘 固 基 电 排 站 施 工 砂卵石施工 干水泥砂施工 13 2.5 施工施工组织组织 2.5.1 施工组织管理机构: 本工程将严格项目法施工,从我单位抽调有堤防工程施工经验的施工 人员组建项目经理部。本合同工程施工实行项目经理责任制,以项目经理 为首的管理层全权组织施工生产,充分发挥项目经理部的计划、协调、控 制、监督及指挥职能,对工程项目的工期、质量、安全、文明施工及成本进 行有计划的组织协调管理;严

17、格按 ISO9002 系列标准要求建立项目质量保 证体系,使施工过程处于严格的受控状态。其组织机构见图 2-2: 图图 2-2组织组织机构框机构框图图 项目经理 项目副经理项目技术负责人 计划合同组 内业资料室 物资设备组 质检安全组 工程技术组砼施工队 机械运输队 土建施工队 泥水施工队 钢 筋 厂 模 板 厂 预 制 厂 修 理 厂 14 2.6 施工准施工准备备 在获得中标通知后立即开始进行施工前的各项准备工作,主要有:施 工设备、劳动力及材料进场准备,编制施工方案和施工技术措施并报批, 组织施工人员的技术交底与技术培训,临时生活、生产设施的施工,现场 坐标点的复测和测设等。迅速成立项目

18、经理部,及时协调解决施工设备、 材料以及劳动力进场中的有关问题,在公司范围内施工资源统一调度,确 保本工程施工资源按计划要求调入。所有投入本工程的施工机械设备、劳 动力和材料,均按投标施工组织设计的要求进行组织。 15 第三章第三章 施工总平面布置及临时设施施工总平面布置及临时设施 3.1 施工布置的条件及原施工布置的条件及原则则 3.1.1 布置条件 根据施工图设计文件及现场勘察, DJ2+292.15DJ2+531.75 堤段堤 后空地较大,拟作为生产、生活、材料堆场等临建设施的用地,也可作 为平衡土方的寄存地。 施工营地的生产、生活用水从业主提供的或认可的水源点接引,我方 自行安装布设场

19、内供水管网和设施, 施工营地的生产、生活用电拟从堤上变配电设施引接,并进行场内布 置。 3.1.2 布置原则 结合本工程的施工条件、施工环境及施工特点,本工程施工布置按以 下原则进行: 1、所有的临建设施、施工辅助企业及施工道路均按招标文件要求,业 主提供的现场条件,结合现场考察信息在指定的施工场地和征地范围线内 合适的场地进行规划布置,并在各生产、生活营地设围栏,杜绝施工对当 地居民的生产、生活造成影响。 2、临建设施的规模和容量根据施工总进度及施工强度的需要进行规 划设计。在满足施工要求的前提下,尽量做到精简、实用。 3、各施工场地及营地均按有关规范要求配置足够的环保设施及消防 设施。 1

20、6 3.2 施工施工场场地地规规划划 3.2.1 生产设施营地 位于DJ2+292.15DJ2+531.75 堤段堤后空地,布置 30m3/h 混凝土 拌和系统、试验室、水泥仓库、砂石堆放场、施工机械停放场、生产水 池、钢筋厂、模板加工厂、材料堆场、仓库、预制厂等临建设施,建筑 面积 610m2,占地面积 4240m2。 3.2.2 生活办公营地 现场布置办公室、会议室、工人宿舍、食堂及淋浴室、卫生间等临时生 活设施,建筑面积 820m2,占地面积 1770m2。 3.2.3 土方存放场 于各施工堤段堤后空地设置土方临时堆放场,对工程开挖可利用的土 方分类堆放,以便土方回填使用,土方挖填施工应

21、进行综合平衡,不可用 以回填的开挖土方应弃于业主指定的弃土场。 3.3 施工道路及供水、施工道路及供水、电电、排水系、排水系统统布置布置 3.3.1 场内施工道路布置 本合同段工程场内交通道路的布置,重点考虑土方开挖和土方填筑运 输道路,砼浇筑入仓的运输道路,原则上尽可能做到综合考虑,重复使用, 并避免各工序施工的互相干扰,并充分利用现有防洪堤顶既有道路。场内 新建主要施工道路宽为 6 米,两边各 50cm 路肩,塘碴基层 ,路面高于两 侧地面 15cm,设计标准为汽-15T。 17 场内施工道路布置详见图 3-1。 3.3.2 施工供水 根据工程布置特点及施工需要,施工营地施工高峰期最大用水

22、量为 20m3/h,结合现场地形和本标施工特点,拟采用相对集中布置的方式供水, 生活用水直接从甲方提供的水源点引接, 主管选用 60mm 镀锌管埋地铺 设, 支管采用 35mm 镀锌管接引。 3.3.3 施工供电、通讯及照明 1、施工供电 现场施工用电拟从堤上变配电系统引接,根据各临时生产设施及生活 办公营地的用电需要,集中统筹考虑,施工用电总装置容量为 250KVA,用 电接引选用截面为 75mm2铜芯绝缘导线。 2、应急电源 应急电源容量仅考虑砼浇捣、基坑排水及照明用电,在施工营地布置 一台 60kw 柴油发电机组,当系统停电时,通过开关切换实现备用电源供 电。 3、照明 生活区、辅助企业

23、、仓库照明采用 220V 照明线路,施工用电采用 380V 线路,由于本合同段工程,各分项工程相对独立,拟采用在各分项工 程周边布置若干台自制灯塔集中照明,每个灯塔由 2 只 3000W 镝灯组成, 各施工工作面照明根据实际情况布置所需若干台碘钨灯。 4、施工通讯 18 为确保各施工点与各施工营地和生产指挥系统及后勤的通讯联络,在 项目部办公室、生产车间等根据需要安装若干台程控电话,主要管理人员 各配备一台手提电话,同时增设 5 台无线电对讲机供测量人员及调度人员 使用。 5、施工供电、通讯主要设备见表 3.1 表表 3.1 施工供施工供电电、通、通讯讯主要主要设备设备表表 序号名 称型号规格

24、单位数量备注 1电力变压器台2 2避雷器FS-10 10KV组1 3跌落式熔断器RW4-10组2 4柱上油开关DW7-10 30A台2 5柴油发电机组60KW台1 6低压配电屏PGL面2 7低压空气开关DZ10只10 8程控电话交换机门5 9传真机台1 19 3.4 砼砼系系统统布置布置 本工程砼总量为 1.48 万 m3(包括砼预制块及道路砼),根据施工进度 计划安排,结合工程砼浇筑强度、级配特点和环保要求,拟布置 30m3/h 砼拌和系统一座,以满足工程砼高峰期施工需要。 拌和系统均采取平地布置的形式。拌合楼傍设置露天砂石骨料堆放场, 和水泥仓库,拌和用砂石骨料自行购买并运入骨料堆放场;由

25、 ZL50 装载机 将砂石骨料倒运进拌合楼集料斗,称量系统为钢料斗配料,之后由料斗提 升设施运送骨料入搅拌机。水泥使用考虑散装和袋装两种情况,拌合楼随 设备配置 50t 钢制水泥罐一个,另设袋装水泥库。袋装水泥采用人工拆包, 螺旋输送机运输入罐。经罐底管螺旋输送机运入拌合楼顶称量斗电子自动 称量配料。 砼试验室也布置在拌和楼的附近,以便按施工规范要求对砼质量进行 控制。 混凝土拌和系统平面布置见图 3-1。 20 3.5 施工施工营营地房建地房建设设施布置施布置 3.5.1 生产临时房建设施及场地布置 为保证本标施工顺利进行,采取相对集中、方便施工的原则布置生产 设施及辅助企业。 根据施工需要

26、及业主提供的场地特点及要求,拟施工营地布置各类生 产临时房建设施,具体布置如下: 生产设施营地内设置拌和楼、试验室、水泥仓库、砂石堆放场、汽 车及施工机械停放场、综合修造厂、钢筋加工间、木材加工间及材料 堆放场、仓库、生产水池、砼预制厂等临时房建。 布置详见施工总布置图 3-1。 1、综合修造厂 综合修造厂主要承担各种施工机械设备、汽车的检修、机电设备及配 件修复、各种预埋件及零配件加工、部分钢构件的加工、制作等。 2、汽车及施工机械停放场 主要停放各种施工机械、汽车。 3、钢筋加工厂及材料堆放场 钢筋加工厂承担钢筋加工制作、堆放。厂内设钢筋加工间、工具间、材 料堆放场等。 4、模板加工厂及材

27、料堆放场 模板加工厂承担木模板、组合模板拼装加工以及堆放。厂内拟设模板 加工间、工具间、材料堆放场等。 5、试验室 试验室配备常规试验设备,负责原材料、混凝土等的物理力学性能试 21 验,以满足混凝土施工材料试验、配合比设计优化、质量控制检验等的需 要。 6、砼预制厂 负责砼块预制、堆放。 表表 3.2 生生产设产设施及施及辅辅助企助企业业建筑特性表建筑特性表 序号类别项目 建筑面积 (m2) 占地面积 (m2) 结构形式 机修、汽修间80200砖木结构 半敞开式 工具材料库1530砖木结构1综合修造厂 办公、值班室15砖木结构 钢筋加工间50150简易结构 半敞开式 工具间20砖木结构2 钢

28、筋加工厂及 材料堆放场 材料堆放场100 木材加工间50150简易结构 半敞开式 工具间20砖木结构3 模板加工厂及 材料堆放场 材料堆放场100 4试验室试验室2050砖木结构 5拌和系统砼拌制1200 6砼预制厂砼块预制200500 7仓库材料存放100200 值班室2030砖木结构 配电房2030砖木结构8其它 停车场1500 合 计6104240 3.5.2 生活、办公临时房建设施 本工程施工生活区采取集中布置的形式,拟在生活办公营地布置 生活、办公临时房建设施,临时房建设施根据需要和人员配备。具体 数量及特性见表 3.3。 22 表表 3.3 临时临时生活、生活、办办公房建特性表公房

29、建特性表 序号项 目建筑面积(m2)占地面积(m2)结构形式 1工人宿舍4001000砖木结构 2医务室2040砖木结构 3食堂80150砖木结构 4浴室60120砖木结构 5办公、会议室200360砖木结构 6厕所60100砖木结构 合计8201770 3.5.3 其它设施 1、消防设施 供水系统已考虑了消防用水,故在各施工区、库房及生产、生活营地 设置消防专用水阀及消防用软管,并按有关规定配置足够的泡沫灭火器和 干粉灭火器及消防砂坑。为加强消防力量,设一辆消防水车(与洒水车合用), 组建一支兼职消防队。所有消防设施随时检查保养,使其始终处于良好的 待命状态。 2、环保设施 在各生产设施营地

30、、生活办公营地设置垃圾池,派专人负责定期清理; 在生活、生产营地分别设置带化粪池的冲水式厕所,粪便经发酵、沉淀后 排入附近污水处理厂。所有垃圾、沉淀物等由专人负责清理并运至业主指 定地点掩埋、焚烧等处理。现场设置洒水车(兼消防车)不定期洒水防止灰 尘污染。主体工程完工后,按照工程师要求拆除一切必须拆除的施工临时 设施和生活临时设施,并清理干净。 23 3.5.4 现场管理措施 1、由项目经理部制定施工现场管理、施工秩序管理、施工安全管理、 工地卫生管理、环境保护管理、成品保护管理的实施细则,并认真落实。施 工中,按平面布置图实施定位管理,施工现场内所有物品,严格按图定位, 做到图物吻合。同时,

31、根据工程进展,适时地对施工现场进行整理、整顿, 进行必要调整。 2、在各施工营地设置大门门卫进行管理,各生产场地用钢管护栏或砌 体封闭与外围隔开,并设门卫进行管理。 3、在施工工区内的分叉路口、停车场、修理场、施工作业区域等处设 置一切必要的醒目的信号和施工标志,包括标准的道路标志、报警信号、 安全信号等,并标出工程名称、业主名称、监理单位、设计单位、负责施工 队及施工时段等,以使工程施工清楚、有序。 4、由项目经理部质安组具体负责项目部制定的施工现场管理、施工次 序管理、工地卫生管理及环境保护管理措施的落实和执行。由质安组负责 施工安全管理的落实和执行;由物资设备组负责成品保护管理措施的落实

32、 和执行,派专人进行定期检查和处理,确保施工现场整洁、有序,施工顺利 进行。 24 插入:施工总布置图 3-1 25 第四章第四章 主要施工方法及施工工艺主要施工方法及施工工艺 4.1 施工施工测测量量 工程进点后,及时分析有关单位向我部提供测量控制点位相应坐标和 高程控制点资料。 根据国家的有关测量规范和施工技术要求,对业主提供的测量控制点 进行复核、检查,同时提出加密测量控制方案,并报监理工程师批准后,进 行导线水准线路测量,合理选择加密网点并妥善加以保护,测量成果报监 理工程师审核,合格后方可作为整个工程的测量控制网。控制网完成后, 立即组织开挖区域原始地形的复测。 测量坐标采用 NTS

33、-202 型全站仪测量放样,陆地高程采用 DJS3 型自 动安平水准仪测量放样。 4.2 施工施工导导流及流及围围堰施工堰施工 4.2.1 导流标准: 本合同工程工期在 2003 年 11 月2004 年 3 月,均位于枯水期间,故 围堰根据 11 月至次年 3 月平均水位最高值 26.89m,加上安全超高取高程 27.5m 做为施工围堰设计标准。 拟按施工进度安排各施工区段的合适地点从原地面开始修建下河道 路,围堰土料视堤身开挖土质情况而定,如能满足防渗要求即就地取材, 如不能满足,就近寻找土料场取土填筑,施工采用单向进占、分层压实填 26 筑;施工机械采用 PC200 挖机、汽车、推土机配

34、合进行。围堰施工工艺流程 图见图 4-1。 围围堰施工工堰施工工艺艺流程流程图图(图图 4-1) 4.2.2 围堰施工: 围堰堰顶高程根据施工时段水位和安全加高系数,设计高程为 27.5m,顶宽 5m,迎水坡坡比为 1:2.5,背水坡 1:2;围堰背水坡坡脚线距堤 基抛石护脚坡线 5 米。迎水坡面采用编织袋装石碴护坡,阶梯式错缝沿坡 面叠放,背水坡面采用土料填筑,中间为粘土斜墙防渗。施工围堰布置基 本上与堤身平行,以保证水流平顺,并避免围堰受到冲刷。围堰施工时,水 下部分采用抛填,先在迎水面抛石渣编制袋,在石渣编制袋的保护下,抛 填粘土、土料,围堰出水后,迎、背水面可同时分层进行填筑、碾压。围堰布 置具体见围堰施工布置示意图 4-2。 4.2.3 围堰拆除:当主体工程完工后,即可进行围堰拆除。围堰拆除采 用一台 PC200 挖土机端退法挖除,一次性清理至设计要求高程,8T 自卸车 施工准备 修建下河道路地表清理 围堰施工 基坑排水 土料选择 27 运输至业主指定的弃土场,部分能利用的围堰拆除土方存放在弃土场或直 接用于回填。 4.2.4 施工渡汛及基坑排水: 加强与当地水文气象部门联系,及时了解流域内水文、气象资料,保 证围堰的安全,当遇到超标洪水时,主动从中间破堰放水进入

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
