2026年备考监理工程师之土木建筑目标控制基础试题库和答案要点
单选题(共150题)

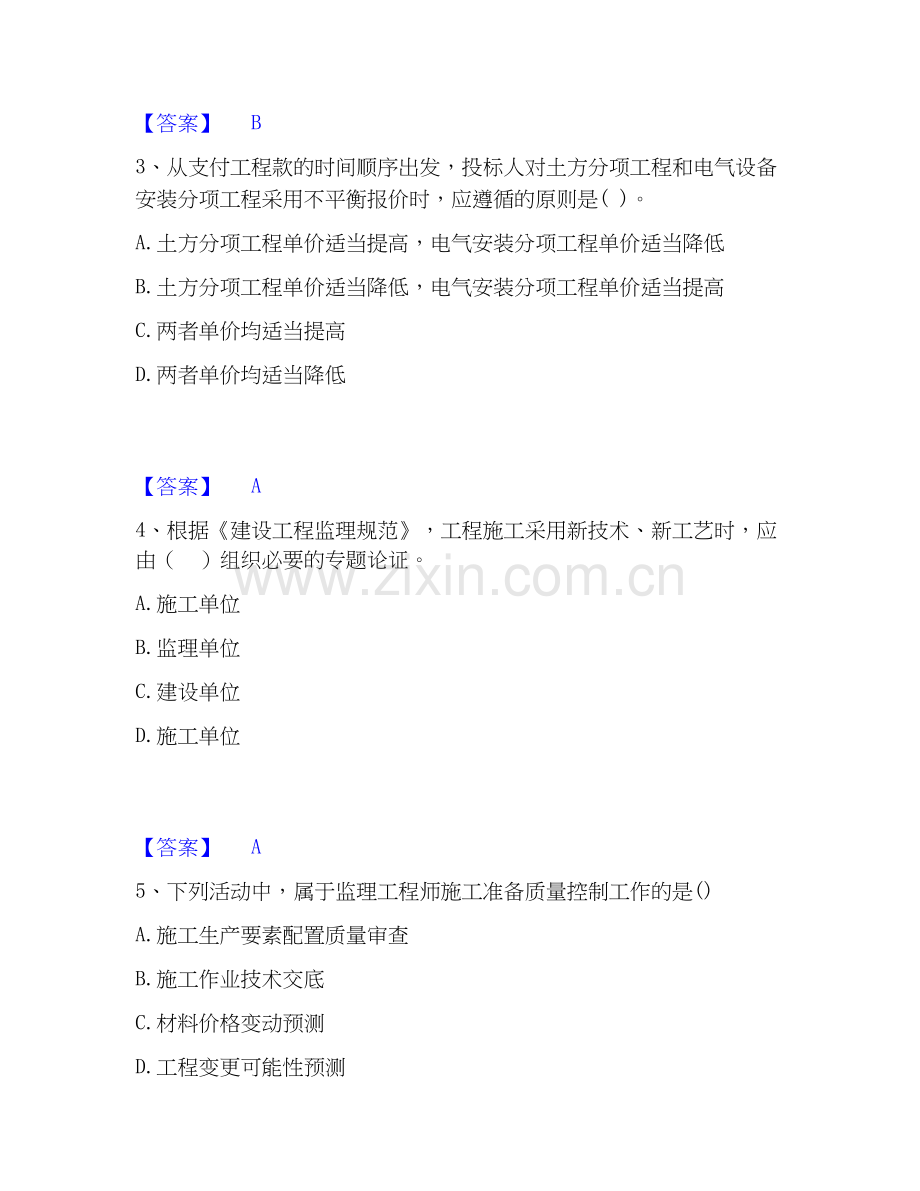

1、某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工5个工作日,每个工日单价200元,承包人租赁的一台挖土机窝工5个台班,台班租赁费500元,承包人自卸汽车窝工2个台班,该自卸汽车折旧费每台300元,工作时燃油动力费每台班80元。则承包人可以索赔的费用是( )元。
A.2500
B.3500
C.4260
D.4100
【答案】 D
2、关于设备采购质量控制的说法,正确的是( )。
A.市场采购设备,主要用于非标准设备的采购
B.向生产厂家订购设备,质量控制工作的首要环节是选择一个合格供货厂商
C.招标采购设备,一般用于标准设备的采购
D.建设单位直接采购设备的,设备采购方案由设备安装单位编制
【答案】 B
3、从支付工程款的时间顺序出发,投标人对土方分项工程和电气设备安装分项工程采用不平衡报价时,应遵循的原则是( )。
A.土方分项工程单价适当提高,电气安装分项工程单价适当降低
B.土方分项工程单价适当降低,电气安装分项工程单价适当提高
C.两者单价均适当提高
D.两者单价均适当降低
【答案】 A
4、根据《建设工程监理规范》,工程施工采用新技术、新工艺时,应由( )组织必要的专题论证。
A.施工单位
B.监理单位
C.建设单位
D.施工单位
【答案】 A
5、下列活动中,属于监理工程师施工准备质量控制工作的是()
A.施工生产要素配置质量审查
B.施工作业技术交底
C.材料价格变动预测
D.工程变更可能性预测
【答案】 A
6、旁站发现施工活动已经或者可能危及工程质量的,应由( )下达( ),指令施工单位整改。
A.专业监理工程师,整改通知单
B.专业监理工程师,暂停令
C.总监理工程师,暂停令
D.总监理工程师,监理通知单
【答案】 C
7、陈某与王某打架斗殴,乡派出所对陈某作出行政拘留的处罚,对王某作出罚款100元的处罚,陈某不服,申请行政复议。下列哪一选项说法是正确的?
A.乡派出所对陈某做出拘留决定前,应告知陈某有申请听证的权利
B.派出所可以当场做出对王某的罚款决定,还可当场收缴
C.陈某申请复议,复议机关为县公安局
D.若王某也不服,可向县公安局申请复议
【答案】 D
8、工程勘察阶段,监理单位质量控制最重要的工作是审核与评定( )。
A.勘察方案
B.勘察合同
C.勘察任务书
D.勘察成果
【答案】 D
9、下列关于措施项目的说法中,符合《建设工程工程量清单计价规范》(GB50500-2008)规定的是()
A.招标控制价应包括项目的全部风险费用
B.措施项目费以项为单位计价的,价格包括除利润、税金以外的全部费用
C.总承包服务费由发承包双方协商确定
D.税金应按国家或者省级、行业建设主管部门规定的标准计算
【答案】 D
10、生产性建设工程项目总投资和非生产性建设工程项目总投资的区别在于( )。
A.基本预备费
B.涨价预备费
C.流动资金
D.建设期利息
【答案】 C
11、某进口设备,按人民币计算的离岸价为2000万元,国外运费160万元,国外运输保险费9万元,银行财务费8万元。则该设备进口关税的计算基数是( )万元。
A.2000
B.2160
C.2169
D.2177
【答案】 C
12、当选定设计单位后,应由( )就设计费用及委托合同中的一些细节进行谈判、磋商,双方取得一致意见后即可签订委托设计合同。
A.监理工程师和设计单位
B.业主和建设单位
C.监理工程师和承包单位
D.建设单位和设计单位
【答案】 D
13、某工程在施工过程中,因不可抗力造成如下损失:(1)在建工程损失10万元;(2)承包人受伤人员医药费和补偿金2万元;(3)施工机具损坏损失1万元;(4)工程清理和修复费用0.5万元。承包人及时向项目监理机构提出了索赔申请,共索赔13.5万元。根据《建设工程施工合同(示范文本)》,项目监理机构应批准的索赔金额为( )万元。
A.10.0
B.10.5
C.12.5
D.13.5
【答案】 B
14、在组织流水施工过程中,流水步距的大小取决于相邻两个施工过程在各个施工段上的( )。
A.技术间歇
B.流水节拍及流水施工的组织方式
C.搭接时间
D.劳动强度
【答案】 B
15、在工程网络计划实施过程中,如果发现某项工作进度出现拖延,则受影响的工作必然是该工作的()。
A.先行工作
B.先做工作
C.后续工作
D.后做工作
【答案】 C
16、在2015版ISO 9000族标准的构成中,《质量管理体系基础和术语》,通过( )介绍每一个原则。
A.简述
B.理论依据
C.获益之处
D.可开展的活动
【答案】 A
17、现浇混凝土板厚度检测常用( )。
A.非破损的雷达法
B.电磁感应法
C.凿开混凝土
D.超声波对测法
【答案】 D
18、监理工程师对工程质量事故调查组提出的技术处理意见,可组织相关单位研究,责成相关单位完成( )后,予以审核签认。
A.技术论证方案
B.技术处理方案
C.事故调查报告
D.事故处理报告
【答案】 B
19、在施工中,通过增加劳动力和施工机械的数量调整进度计划,这种措施属于( )。
A.组织措施
B.技术措施
C.经济措施
D.其他配套措施
【答案】 A
20、根据《建设工程质量管理条例》,未经( )签字,建筑材料、建筑构配件不得在工程上使用或安装。
A.建筑师
B.监理工程师
C.建造师
D.建设单位项目负责人
【答案】 B
21、当招标人要求总包人对其发包的专业工程既进行总承包管理和协调,又要求提供相应配合服务时,总承包服务费根据招标文件列出的配合服务内容,按发包的专业工程估算造价的( )计算。
A.1%~2%
B.2%~5%
C.3%~5%
D.4%~5%
【答案】 C
22、下列费用中,不应列入建筑安装工程材料费的是( )。
A.施工中耗费的辅助材料费用
B.施工企业自设试验室进行试验所耗用的材料费用
C.在运输装卸过程中发生的材料损耗费用
D.在施工现场发生的材料保管费用
【答案】 B
23、某施工项目,发包方与承包方按固定总价签订了工程承包合同,合同实施过程中可以对合同总价做相应变更的情况是( )。
A.机械费上涨
B.工资水平上涨
C.遇雨季导致工期延长
D.工程范围发生变更
【答案】 D
24、环境条件是影响工程质量的因素之一,它包括工程技术环境、工程作业环境、工程管理环境和工程周边环境,工程管理环境是指( )。
A.工程地质、水文、气象等
B.照明、通风、通讯条件
C.组织体制及管理制度
D.作业面大小
【答案】 C
25、根据《建设工程工程量清单计价规范》GB 50500—2013,因不可抗力事件导致的损害及其费用增加,应由承包人承担的是( )。
A.工程本身的损害
B.承包人的施工机械损坏
C.工程所需的修复费用
D.发包方现场的人员伤亡
【答案】 B
26、质量事故处理完毕,施工单位提交复工报审表后,项目监理机构的正确做法是( )。
A.提交质量事故调查报告
B.签发复工令
C.审查复工报审表,符合要求后报建设单位
D.继续进行观测
【答案】 C
27、加强隐蔽工程质量验收和资料管理,是基于工程质量具有()的特点而提出的要求。
A.影响因素多
B.波动大
C.终检局限性
D.评价方法特殊性
【答案】 C
28、在工程进度控制措施中,建立进度协调会议制度属于监理工程师控制工程建设进度的( )。
A.经济措施
B.合同措施
C.组织措施
D.技术措施
【答案】 C
29、在下列什么情况下,用人单位不得解除劳动合同?
A.某私企员工赵某因工负伤而丧失劳动能力
B.职工王某因偷窃自行车 1 辆而被公安机关给予行政处罚
C.职工徐某因与他人同居而怀孕
D.职工陈某被派往境外逾期未归
【答案】 A
30、下列属于施工进度计划调整的技术措施是( )。
A.增加每天的施工时间
B.提高奖金数额
C.增加劳动力和施工机械的数量
D.采用更先进的施工机械
【答案】 D
31、(2020年真题)民用建筑工程设计方案适用性评价时,建筑基地内人流、车流和物流是否合理分流,属于( )评价的内容。
A.场地设计
B.建筑物设计
C.规划控制指标
D.绿色设计
【答案】 A
32、衡量一个企业质量管理体系有效性的总指标是( )。
A.工程合格程度
B.安全达标程度
C.工程返修程度
D.顾客满意程度
【答案】 D
33、某新建项目建设期2年,计划银行贷款3000万元。第一年贷款1800万元,第二年贷款1200万元,年利率5%。则该项目估算的建设期利息为( )。
A.90.00
B.167.25
C.240.00
D.244.50
【答案】 B
34、下列关于工程网络计划关键工作的表述中,正确的是()。
A.双代号网络计划中关键工作两端的节点必为关键节点
B.工程网络计划中关键工作的自由时差与总时差全部为零
C.单代号网络计划中关键工作与其紧后工作之间的时间间隔为零
D.单代号搭接网络计划中关键工作与其紧后工作之间的搭接时距最长
【答案】 A
35、(2020年真题)根据《建设工程工程量清单计价规范》,编制招标控制价时,总承包服务费应按照( )计算。
A.省级或行业建设主管部门规定或参考相关规范
B.国家统一规定或参考相关规范
C.工程所在地同类项目总承包服务费平均水平
D.招标控制价编制单位咨询潜在投标人的报价
【答案】 A
36、某工业项目进口一批生产设备,CIF价为200万美元,银行财务费费率为5‰,外贸手续费费率为1.5%,进口关税税率为20%,增值税税率为17%,美元兑人民币汇率为1:8.3,则这批设备应纳的增值税为()万元人民币。
A.412.42
B.408.00
C.342.31
D.338.64
【答案】 D
37、能够将缺乏流动性但能产生可预见的、稳定的现金流量的资产归集起来,通过一定的安排,对资产中的风险与收益要素进行分离与重组,进而转换为在金融市场上可以出售和流通的证券过程,这种融资方式是( )。
A.ABS融资方式
B.BOT融资方式
C.TOT融资方式
D.PPP融资方式
【答案】 A
38、当调整建设工程进度计划时,可以通过( )改变某些工作之间的逻辑关系。
A.组织依次作业
B.增加资源投入
C.分段组织流水作业
D.提高劳动效率
【答案】 C
39、根据GB/T19000?2000族标准,组织对其有关职能部门和管理层次都分别规定
A.产品标准
B.质量方针
C.质量计划
D.质量要求
【答案】 B
40、 某分部工程有甲、乙、丙三个施工过程,分4段施工,甲施工过程的流水节拍是3周、5周、2周、4周,乙施工过程的流水节拍是4周、3周、3周、3周、丙施工过程的流水节拍是5周、2周、4周、2周,为了实现连续施工,乙、丙两施工过程间的流水步距应是( )周。
A.3??
B.4??
C.5??
D.6
【答案】 B
41、下列工作内容不属于相关服务阶段投资控制的是( )。
A.工程勘察阶段投资控制
B.工程设计阶段投资控制
C.施工阶段投资控制
D.工程保修阶段投资控制
【答案】 C
42、流水强度是指某专业工作队在()
A.一个施工段上所完成的工程量
B.单位时间内所完成的工程量
C.一个施工段上所需资源的数量
D.单位时间内所需某种资源的数量
【答案】 B
43、某进口设备,装运港船上交货价(FOB)为50万美元,到岸价(CIF)为51万美元,关税税率为10%,增值税税率为13%,美元的银行外汇牌价为:1美元=6.72元人民币,则该进口设备的增值税为人民币( )万元。
A.43.680
B.44.554
C.48.048
D.49.009
【答案】 D
44、项目监理机构收到施工单位报送的工程材料、构配件、设备报审表后,应重点审查工程材料、构配件、设备的()
A.质量证明文件
B.采购合同
C.设计要求文件
D.考察报告
【答案】 A
45、根据世界银行和国际咨询工程师联合会的规定,下列选项中,属于项目直接建设成本的是( )。
A.建矿费用
B.勘测费用
C.场地费用
D.海洋保险费
【答案】 C
46、(2019年真题)根据《建设工程监理规范》,下列施工控制测量成果及保护措施中,项目监理机构复核的内容不包括( )。
A.施工单位测量人员的资格证书
B.施工平面控制网的测量成果
C.测量设备的养护记录
D.控制桩的保护措施
【答案】 C
47、将项目总投资按单项工程及单位工程等分解编制而成的资金使用计划称为按( )分解的资金使用计划。
A.投资构成
B.子项目
C.时间进度
D.专业工程
【答案】 B
48、工程施工过程中,同一项目重复利用同一抽样对象已有检验成果的实施方案时,应事先报( )认可。
A.建设单位
B.设计单位
C.施工单位
D.项目监理机构
【答案】 D
49、某工程划分为3个施工过程,4个施工段,组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6、4、4天,应组织( )个专业工作队。
A.3
B.4
C.6
D.7
【答案】 D
50、提升高度在( )m及以上的附着式升降脚手架工程属于超过一定规模的危险性较大的分部分项工程。
A.50
B.100
C.150
D.200
【答案】 C
51、在设备检验的方法中,专业检查主要是检验设备的()
A.名称、型号、规格
B.性能、参数、运转情况
C.外观、零部件、资料情况
D.单机无负荷或联动试车情况
【答案】 B
52、针对工程质量检验工作的流动性、分散性和复杂性特点,为使监理人员有效实施对承包单位施工质量的监控,项目监理机构应制定施工质量的()计划。
A.抽样检验
B.平行检验
C.旁站监理
D.复测复检
【答案】 A
53、根据建设项目总体计划和相关设计文件的要求编制的设备采购方案,最终须获得()的批准。
A.监理工程师
B.设计负责人
C.安装单位
D.建设单位
【答案】 D
54、项目监理机构收到施工单位报送的工程材料、构配件、设备报审表后,应重点审查工程材料、构配件、设备的( )。
A.质量证明文件
B.采购合同
C.设计要求文件
D.检查报告
【答案】 A
55、某进口设备离岸价为280万元,国际运费率为10%,海上保险费率为0.5%,关税税率为20%,则该设备的到岸价价格为( )万元。
A.309.40
B.309.55
C.336.67
D.337.35
【答案】 B
56、工程设备验收前,( )应提交设备验收方案,包括验收方法、质量标准、验收的依据,经( )审查同意后实施。
A.设备安装单位、专业监理工程师
B.设备安装单位、总监理工程师
C.施工单位、专业监理工程师
D.施工单位、总监理工程师
【答案】 A
57、在非节奏流水施工中,通常采用( )法计算流水步距。
A.累加数列错位相减取大差
B.最大公约数
C.最小公倍数
D.累加数列相减取大差法
【答案】 A
58、监理工程师在设备试运行过程中的质量控制,主要是监督安装单位按规定的步骤和内容进行试运行,并督促其做好试运行的()
A.各种检查和记录
B.时间安排和调度
C.系统划分
D.技术交底
【答案】 A
59、某基础工程由于“献礼”要求而缩短了工期,未搞清地质情况就仓促开工,致使回填土工程质量不合格,其应为( )所致。
A.违背建设程序的原因
B.施工与管理不到位的原因
C.地质勘察失真的原因
D.片面追求进度的原因
【答案】 A
60、某拟建化工项目生产能力为年产量300万吨。已知已建年产量为100万吨的同类项目的建设投资为5000万元,生产能力指数为0.7,拟建项目建设时期与已建同类项目建设时期相比的综合价格指数为1.1。则按生产能力指数法估算的拟建项目的建设投资为()万元。
A.8934.78
B.9807.59
C.11550.00
D.11867.18
【答案】 D
61、分部工程报验表,应当由施工单位项目经理部盖章,()签字。
A.项目经理
B.项目技术负责人
C.项目法人
D.建设行政主管部门
【答案】 B
62、关于双代号网络计划中关键工作的说法,正确的是( )。
A.关键工作的最迟开始时间与最早开始时间的差值最小
B.以关键节点为开始节点和完成节点的工作必为关键工作
C.关键工作与其紧后工作之间的时间间隔必定为零
D.自始至终由关键工作组成的线路总持续时间最短
【答案】 A
63、监理工程师对勘察、设计单位资质审核的重点不包括()
A.企业资质的近期变动
B.营业执照的有效性
C.注册证书的有效性
D.资质证书的有效性
【答案】 C
64、关于合同价款及计价方式的说法,错误的有( )。
A.实行招标的工程合同价款应在中标通知书发出之日起28日内由发承包双方约定
B.招标文件与投标文件合同价款约定不一致的,应以投标文件为准
C.实行工程量清单计价的工程,应采用单价合同
D.实行招标的工程合同价款应由发承包双方根据招标文件和中标人的投标文件在书面合同中约定
【答案】 A
65、在建设工程实施过程中,因为不合理的施工方案影响工程进度属于( )。
A.业主因素
B.施工技术因素
C.组织管理因素
D.社会环境因素
【答案】 B
66、在建设工程质量特性中,()是指工程在规定的时间和条件下完成规定功能的能力。
A.适用性
B.耐久性
C.可靠性
D.安全性
【答案】 C
67、当隐蔽工程列为施工质量见证点时,监理工程师应按规定到场监督检查。除见证施工过程外还需见证()
A.施工环境状况
B.施工作业条件
C.劳动组织及工种配合状况
D.隐蔽部位的覆盖过程
【答案】 D
68、施工质量事故的技术处理方案按规定程序和要求核签以后,监理工程师应要求施工单位制定详细的()付诸实施。
A.施工组织设计
B.施工进度计划
C.施工方案设计
D.施工整改计划
【答案】 C
69、对涉及混凝土结构安全的重要部位应进行结构现场检验。结构现场检验应在下列哪方面见证下进行?( )
A.结构工程师(设计单位)
B.项目工程师(施工单位)
C.监理工程师
D.质量监督站相关人员
【答案】 C
70、单代号网络计划中,相邻两项工作之间的时间间隔是指( )。
A.其紧后工作的最早开始时间与该工作的最早开始时间之差
B.其紧后工作的最早开始时间与该工作的最早完成时间之差
C.其紧后工作的最迟开始时间与该工作的最迟完成时间之差
D.其紧后工作的最早完成时间与该工作的最早完成时间之差
【答案】 B
71、某土方工程,招标文件中估计工程量为1.5万m3,合同中约定土方工程单价为16元/m3;当实际工程量超过估计工程量10%时,超过部分单价调整为15元/m3。该工程实际完成土方工程量1.8万m3,则该土方工程实际结算工程款为( )万元。
A.27.00
B.28.50
C.28.65
D.28.80
【答案】 C
72、工程监理单位对勘察质量管理的工作是( )。
A.编制工程勘察任务书
B.签订勘察合同
C.审查勘察单位提交的勘察成果报告
D.选择工程勘察单位
【答案】 C
73、下列关于索赔费用的计算方法正确的是( )。
A.总费用法是施工索赔时最常用的一种方法
B.总成本法是当发生多次索赔事件以后,重新计算该工程的实际总费用
C.修正的总费用法是当发生多次索赔事件以后,重新计算该工程的实际总费用
D.修正总费用法计算索赔款的时段是整个施工期
【答案】 B
74、项目监理机构对勘察成果的审查是勘察阶段质量控制最重要的工作,( )属于程序性审查。
A.勘察场地的工程地质条件
B.岩土工程问题
C.对工程勘察报告的内容和深度进行检查
D.工程勘察成果的齐全、可靠
【答案】 D
75、关于检察院审查起诉后的处理方式,下列哪一说法是错误的?
A.故意伤害案,经过鉴定属于轻微伤,检察院应当作出不起诉决定
B.行贿案,查明本案没有行贿事实存在,检察院应当作出不起诉决定
C.故意杀人案,经二次退回补充侦查,检察院仍然认为证据不足,不符合起诉条件的,应当作出不起诉决定
D.紧急避险过当案,检察院可以作出不起诉决定
【答案】 B
76、内部审核是监理单位内部的质量保证活动,在审核中勤奋,并具有判断力,这体现了内部审核的原则中的( )。
A.职业素养
B.道德行为
C.公正表达
D.独立性
【答案】 A
77、承包人在合同履行期间发现设计变更与招标工程量清单任一项目的特征描述不符,且该变化引起该项目的工程造价增减变化的,应按照( ),重新确定相应工程量清单项目的综合单价。
A.招标工程量清单项目特征
B.已标价工程量清单项目特征
C.实际施工的项目特征
D.发承包双方协商的项目特征
【答案】 C
78、在工程施工过程中,检查施工现场工程建设各方主体的质量行为,是( )的主要任务。
A.建设单位
B.监理单位
C.工程质量监督机构
D.工程质量检测机构
【答案】 C
79、工程质量竣工验收的作用之一是检验( )的质量。
A.工程设计
B.施工过程
C.工程勘察
D.最终产品
【答案】 D
80、(2021年真题)项目监理机构在设备监造过程中的质量控制工作是( )。
A.审查工艺方案
B.检查生产人员上岗资格
C.控制加工作业条件
D.检查设备出厂包装质量
【答案】 C
81、下列选项中适用于均值有较大差异的总体之间离散程度的比较,应用更为广泛的质量数据的特征值是( )。
A.极差
B.标准差
C.均方差
D.离散系数
【答案】 D
82、下列费用中,属于建筑安装工程费中人工费的是( )。
A.劳动保险费
B.劳动保护费
C.职工教育经费
D.流动施工津贴
【答案】 D
83、某工程有3个施工过程,分3个施工段组织固定节拍流水施工,流水节拍为2天。各施工过程之间存在2天的工艺间歇时间,则流水施工工期为( )天。
A.10
B.12
C.14
D.16
【答案】 C
84、下列流水施工参数中,用来表达流水施工在空间有置上开展状态的参数是( )。
A.施工过程和流水强度
B.流水强度和工作面
C.流水段和施工过程
D.工作面和流水段
【答案】 D
85、(2017年真题)根据《建筑工程施工质量验收统一标准》,验收规范对工程验收项目未作出相应规定的,应由( )组织相关单位制定专项验收要求。
A.建设单位
B.监理单位
C.施工单位
D.设计单位
【答案】 A
86、某实行招标的工程,招标文件与中标人投标文件中的合同价款不一致时,签订书面合同时确定合同价款应以( )为准。
A.有利于招标人的约定
B.招标人和投标人重新谈判的结果
C.中标人投标文件
D.招标文件
【答案】 C
87、关于妨害司法活动的犯罪,下列哪一选项是正确的?
A.某旅馆负责人甲,在公安机关查处毒品犯罪活动时,为在宾馆房间吸毒的乙等人通风报信,情节严重的,成立窝藏、包庇罪
B.甲明知乙盗窃了其他人的电脑,随后又从乙处将该电脑盗走的,甲成立盗窃罪与掩饰、隐瞒犯罪所得罪的想象竞合犯
C.甲知道乙目睹了丙杀人的事实,为使丙可能逃避处罚,甲将乙杀害的,甲成立故意杀人罪与妨害作证罪的想象竞合犯
D.甲以暴力方法阻止翻译人、记录人从事翻译、记录的,成立妨害作证罪
【答案】 C
88、承包商未按合同约定时间完成工程,应对其的处罚是( )。
A.拒绝签署付款凭证
B.进行误期损失赔偿
C.取消承包人资格
D.追究民事责任
【答案】 B
89、检验批质量验收时,主控项目必须全部符合有关( )的规定。
A.工程监理规范
B.工程技术规程
C.专业验收规范
D.质量验收统一标准
【答案】 C
90、工程质量事故经技术处理后符合《建筑工程施工质量验收统一标准》规定的,经过检查或必要的鉴定后,( )应予以验收确认。
A.监理工程师
B.事故调查组
C.业主项目负责人
D.质量监督工程师
【答案】 A
91、根据《建设工程工程量清单计价规范》GB50500-2013的规定,关于招标控制价的说法正确的是( )。
A.招标控制价由分部分项工程费、措施项目费、其他项目费、规费和税金组成,不应包括招标文件中要求投标人承担的风险费用
B.国有资金投资项目的招标人可在招标文件中编制招标控制价或标底
C.招标控制价应在招标时公布,可以上调或下浮
D.招标人应将招标控制价报工程所在地工程造价管理机构备查
【答案】 D
92、下列文件资料中,属于项目可行性研究依据的是( )
A.经投资主管部门审批的投资概算
B.经投资各方审定的初步设计方案
C.建设项目环境影响评价报告书
D.合资项目各投资方签订的协议书或意向书
【答案】 D
93、工程质量事故的技术处理方案,一般应由( )提出。
A.原设计单位
B.工程检测单位
C.施工单位
D.政府质量监督部门
【答案】 C
94、在正常使用条件下,房屋建筑主体结构工程的最低保修期为( )。
A.建设单位要求的使用年限
B.设计文件规定的合理使用年限
C.30年
D.50年
【答案】 B
95、工程建设标准批准部门对工程项目执行强制性标准情况进行监督检查时,下列哪一种不属于监督检查的范围?( )
A.工程中采用的计算机软件的内容是否符合强制性标准的规定
B.工程项目的设计是否符合强制性标准的规定
C.工程项目的管理是否符合强制性标准的规定
D.有关工程技术人员是否熟悉掌握强制性标准
【答案】 C
96、工程施工质量验收的最小单位是( )。
A.单位工程
B.分部工程
C.检验批
D.分项工程
【答案】 C
97、项目监理机构控制设计进度时,在设计工作开始之前应审查设计单位编制的( )。
A.进度计划的合理性和可行性
B.技术经济定额的合理性和可行性
C.设计准备工作计划的完整性
D.材料设备供应计划的合理性
【答案】 A
98、审核承包人编制的施工组织设计,对主要施工方案进行技术经济分析,体现了项目监理机构在施工阶段投资控制的( )措施。
A.组织
B.技术
C.经济
D.合同
【答案】 B
99、生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为()。
A.工艺关系
B.组织关系
C.施工关系
D.进度关系
【答案】 A
100、工程设计质量管理的主要工作内容不包括下列()。
A.设计单位选择
B.起草设计任务书
C.起草设计合同
D.起草投资方案
【答案】 D
101、在双代号网络计划中,当计划工期等于计算工期时,如果某项工作的开始节点和完成节点均为关键节点,则该工作的( )相等。
A.总时差与自由时差
B.最早开始时间与最迟开始时间
C.最早完成时间与最迟完成时间
D.时间间隔与自由时差
【答案】 A
102、施工过程中,发包人要求提前竣工并征得承包人同意、商定相关措施、修订进度计划后,其提前竣工或赶工补偿费用,不包括( )。
A.新增加投入人工的报酬
B.不经济使用人工和机械而增加的费用
C.赶工引起的企业管理费增加
D.材料提前交货可能增加的费用以及材料运输费的增加
【答案】 C
103、( )表明流水施工的速度和节奏性。
A.流水节拍
B.流水步距
C.流水强度
D.施工过程
【答案】 A
104、不符合玻璃幕墙安装规定的是:( )
A.玻璃幕墙的造型和立面分格应符合设计要求
B.玻璃幕墙的防雷装置必须与主体结构的防雷装置可靠连接
C.所有幕墙玻璃不得进行边缘处理
D.明框玻璃幕墙的玻璃与构件不得直接接触
【答案】 C
105、根据《建没工程施工合同(示范文本)》,监理人未在收到承包人提交的工程量报表后的( )天内完成审核的,承包人报送的工程量报告中的工程量视为承包人实际完成的工程量,据此计算工程价款。
A.7
B.14
C.21
D.28
【答案】 A
106、(2020年真题)根据《建设工程质量管理条例》,在正常使用条件下,建设工程屋面防水的最低保修期限为( )年。
A.2
B.3
C.4
D.5
【答案】 D
107、建设单位应当自建设工程竣工验收合格之日起( )日内,将建设工程竣工验收报告等文件报建设行政主管部门或者其他有关部门备案。建设行政主管部门或者其他有关部门发现建设单位在竣工验收过程中有违反国家有关建设工程质量管理规定行为的,责令停止使用,( )。
A.15,重新备案
B.30,重新备案
C.15,重新组织竣工验收
D.30,重新组织竣工验收
【答案】 C
108、(2019年真题)某工程施工过程中发生了一项未在合同中约定的零星工作,增加费用2万元,此费用应列入工程的( )中。
A.暂列金额
B.暂估价
C.计日工
D.总承包服务费
【答案】 C
109、项目监理机构对工程质量巡视的内容不包括( )。
A.特种作业人员是否持证上岗
B.施工现场管理人员是否到位
C.使用的材料、构配件和设备是否合格
D.监督关键部位、关键工序的施工情况
【答案】 D
110、在建设工程进度控制计划体系中,投资计划年度分配表在工程项目中的作用是()。
A.以便各部门按统一口径确定工程项目控制投资和进行管理
B.以便预测各个年度的投资规模
C.明确各个项目的按期投产
D.以便分年度计划
【答案】 B
111、对于非施工单位原因造成的工程质量缺陷,( )应核实修复工程费用,签认工程款支付证书。
A.施工单位
B.监理单位
C.建设单位
D.使用单位
【答案】 B
112、BIM技术通过三维的共同工作平台以及三维的信息传递方式,可以为实现()一体化提供良好的技术平台和解决方式。
A.参数和功能
B.模型和数据
C.设计与施工
D.时间及内容
【答案】 C
113、根据《建设工程监理规范》,工程竣工预验收合格后,项目监理机构应编写( )报建设单位。
A.工程质量确认报告
B.工程质量评估报告
C.工程质量验收方案
D.工程质量验收证书
【答案】 B
114、监理工程师考查勘察、设计单位管理水平的重点是该单位的管理水平是否与其()相符合。
A.组织机构
B.管理体制
C.资质等级
D.业务能力
【答案】 C
115、在工程网络计划中,关键线路是指()的线路。
A.单代号网络计划中由关键工作组成
B.双代号网络计划中无虚箭线
C.双代号时标网络计划中无波形线
D.单代号搭接网络计划中时距总和最小
【答案】 C
116、(2022年真题)与“卓越绩效”模式相比,ISO9000质量管理体系的导向是( )。
A.成熟度评价
B.标准化管理
C.全过程控制
D.战略管理
【答案】 B
117、单位工程质量竣工验收记录中,验收结论由()填写。
A.施工单位
B.项目监理机构
C.建设单位
D.总监理工程师
【答案】 B
118、某产品的目标成本为1800元。该产品某零部件的功能重要性系数是0.32,若现实成本为600元,则该零部件成本需要降低( )元。
A.192
B.24
C.32
D.18
【答案】 B
119、对于进口材料、构配件和设备,除常规质量证明文件外,专业监理工程师应要求施工单位报送( )。
A.合格证
B.检验报告
C.进口商检证明文件
D.材料复试报告
【答案】 C
120、钢筋绑扎接头的位置应相互错开,从任一绑扎接头中心至搭接长度的1.3倍区段范围内,有绑扎接头的受力钢筋截面面积占受力钢筋总裁面面积的百分率,对梁、板类构件不宜大于( )。
A.25%
B.30%
C.40%
D.50%
【答案】 A
121、在施工过程中,( )应督促施工单位加强内部质量管理,严格质量控制。
A.质量监督机构
B.建设单位
C.总监理工程师
D.项目监理机构
【答案】 D
122、某项目总投资4400万元,年平均息税前利润595.4万元,项目资本金1840万元,利息及所得税191.34万元,则该项目的总投资收益率为( )。
A.9.18%
B.13.53%
C.21.96%
D.32.55%
【答案】 B
123、工程中采用新工艺、新材料的,应有( )及有关质量数据、指标,在此基础上制定有关的质量标准和施工工艺规程,以此作为判断与控制质量的依据。
A.施工单位组织的专家论证意见
B.权威性技术部门的技术鉴定书
C.设计单位组织的专家论证意见
D.建设单位组织的专家论证意见
【答案】 B
124、工料测量师行在接受项目投资控制委托,特别是接受工期较长、难度较大的项目投资控制委托时,都要买(),以防估价失误时因对业主进行赔偿而破产。
A.人身保险
B.意外保险
C.事故保险
D.专业保险
【答案】 D
125、工程施工过程中发生质量事故造成5人死亡、直接经济损失5000万元,
