煤泥泵房模板技术交底.doc

上传人:知****运 文档编号:12597694 上传时间:2025-11-08 格式:DOC 页数:5 大小:37.54KB 下载积分:6 金币
下载 相关 举报
煤泥泵房模板技术交底.doc_第1页
第1页 / 共5页
煤泥泵房模板技术交底.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

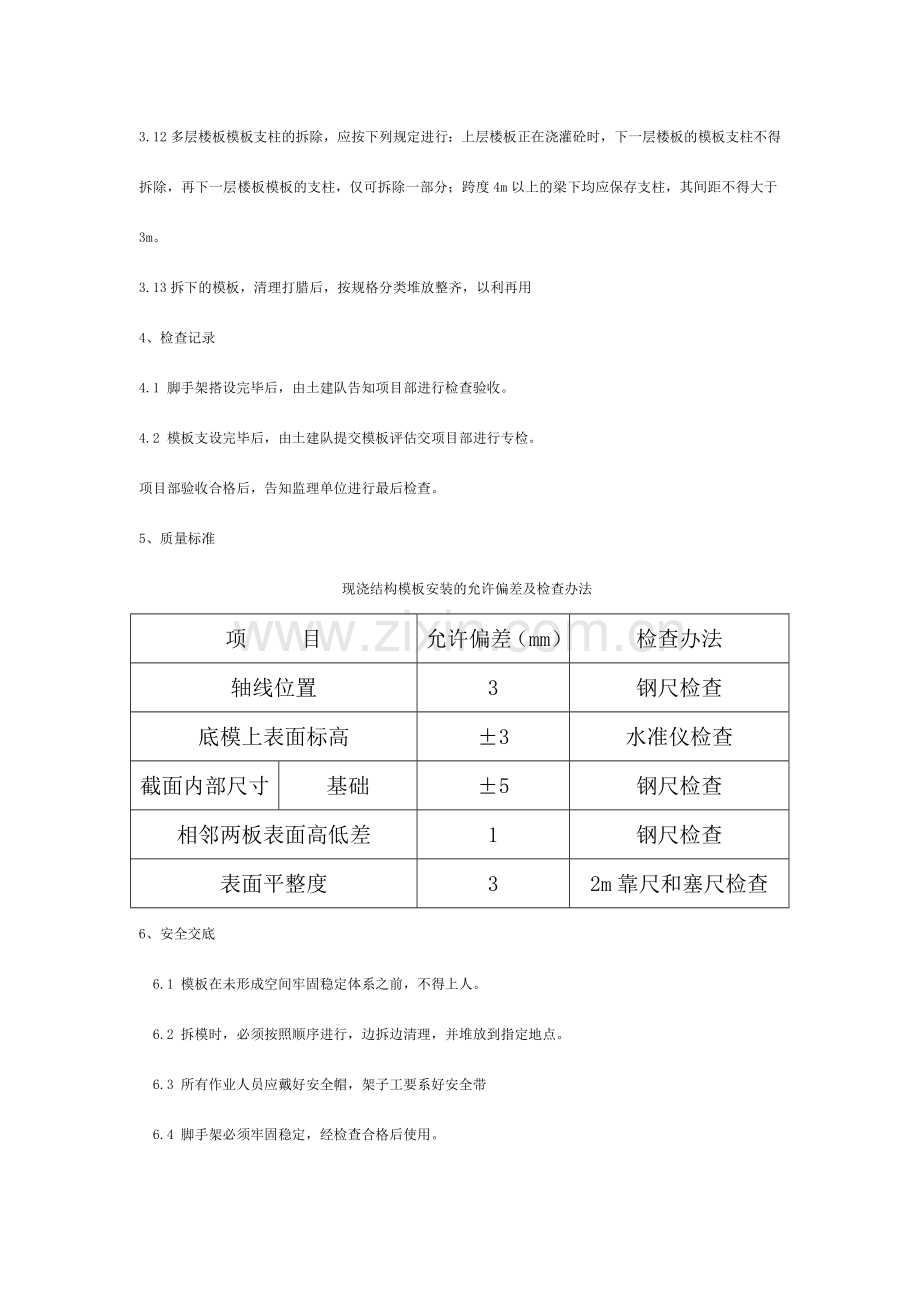

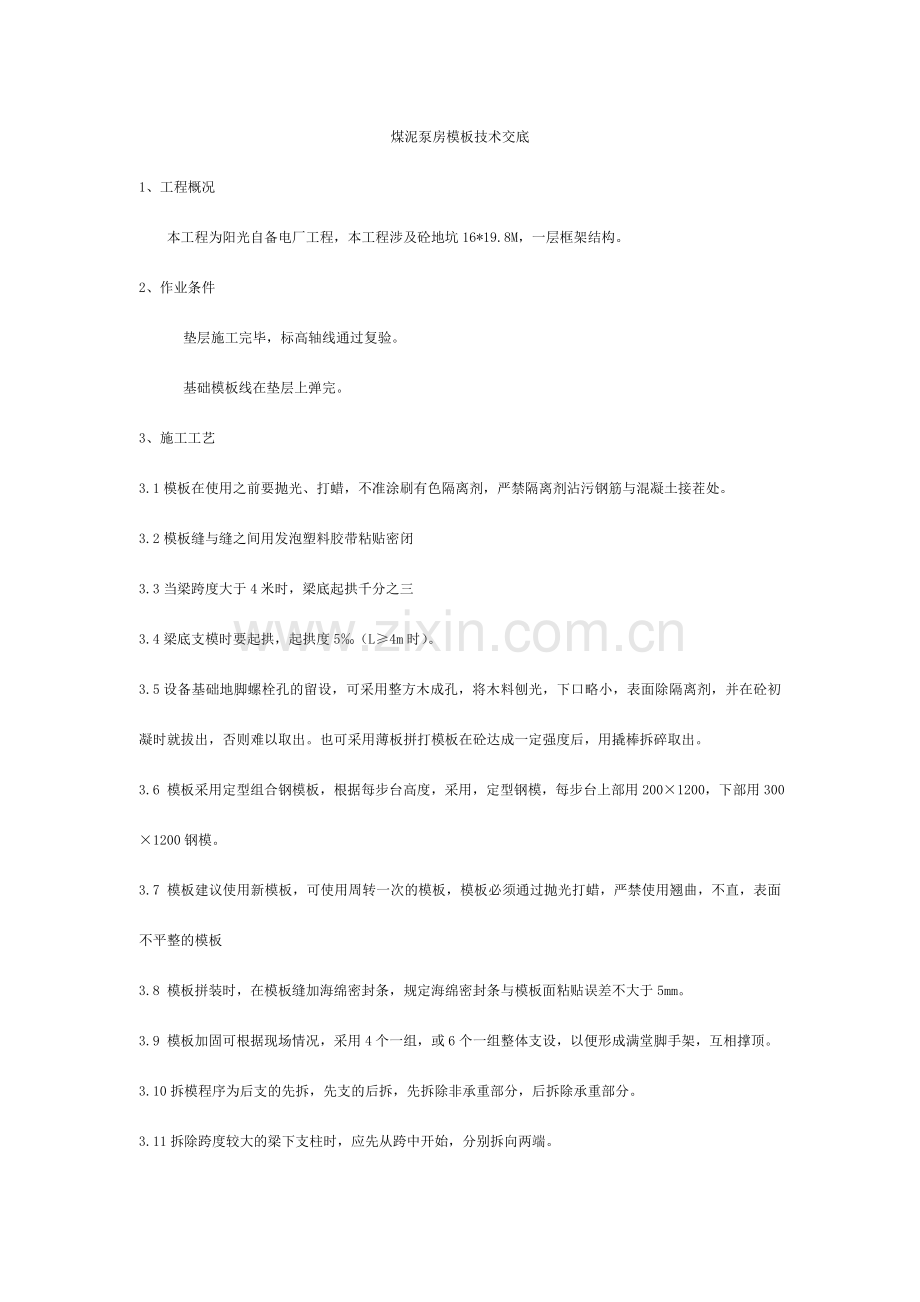

煤泥泵房模板技术交底 1、工程概况 本工程为阳光自备电厂工程,本工程涉及砼地坑16*19.8M,一层框架结构。 2、作业条件 垫层施工完毕,标高轴线通过复验。 基础模板线在垫层上弹完。 3、施工工艺 3.1模板在使用之前要抛光、打蜡,不准涂刷有色隔离剂,严禁隔离剂沾污钢筋与混凝土接茬处。 3.2模板缝与缝之间用发泡塑料胶带粘贴密闭 3.3当梁跨度大于4米时,梁底起拱千分之三 3.4梁底支模时要起拱,起拱度5‰(L≥4m时)。 3.5设备基础地脚螺栓孔的留设,可采用整方木成孔,将木料刨光,下口略小,表面除隔离剂,并在砼初凝时就拔出,否则难以取出。也可采用薄板拼打模板在砼达成一定强度后,用撬棒拆碎取出。 3.6 模板采用定型组合钢模板,根据每步台高度,采用,定型钢模,每步台上部用200×1200,下部用300×1200钢模。 3.7 模板建议使用新模板,可使用周转一次的模板,模板必须通过抛光打蜡,严禁使用翘曲,不直,表面不平整的模板 3.8 模板拼装时,在模板缝加海绵密封条,规定海绵密封条与模板面粘贴误差不大于5mm。 3.9 模板加固可根据现场情况,采用4个一组,或6个一组整体支设,以便形成满堂脚手架,互相撑顶。 3.10拆模程序为后支的先拆,先支的后拆,先拆除非承重部分,后拆除承重部分。 3.11拆除跨度较大的梁下支柱时,应先从跨中开始,分别拆向两端。 3.12多层楼板模板支柱的拆除,应按下列规定进行:上层楼板正在浇灌砼时,下一层楼板的模板支柱不得拆除,再下一层楼板模板的支柱,仅可拆除一部分;跨度4m以上的梁下均应保存支柱,其间距不得大于3m。 3.13拆下的模板,清理打腊后,按规格分类堆放整齐,以利再用 4、检查记录 4.1 脚手架搭设完毕后,由土建队告知项目部进行检查验收。 4.2 模板支设完毕后,由土建队提交模板评估交项目部进行专检。 项目部验收合格后,告知监理单位进行最后检查。 5、质量标准 现浇结构模板安装的允许偏差及检查办法 项 目 允许偏差(mm) 检查办法 轴线位置 3 钢尺检查 底模上表面标高 ±3 水准仪检查 截面内部尺寸 基础 ±5 钢尺检查 相邻两板表面高低差 1 钢尺检查 表面平整度 3 2m靠尺和塞尺检查 6、安全交底 6.1 模板在未形成空间牢固稳定体系之前,不得上人。 6.2 拆模时,必须按照顺序进行,边拆边清理,并堆放到指定地点。 6.3 所有作业人员应戴好安全帽,架子工要系好安全带 6.4 脚手架必须牢固稳定,经检查合格后使用。 6.5 架子工要思想集中,掌握重心,把握好平衡。 6.6 脚手架搭设完毕,应通过检查,在使用过程中也要随时检查,发现问题,及时解决,不得马虎迁就。 技术交底参与人员 交底内容: 参 加 单 位 参 加 人 员 技术交底项目表 技术第 号 交底部门 交底人 交底时间 地 点 参与单位 分部分项工程名称 过程界定 一般□ 关键□ 特殊□ 技术 交底 内容 1.施工图纸□;2.施工方案□;3.施工准备□; 4.施工区周边环境□;5.施工方法□;6.施工顺序□; 7.质量规定□;8.施工中关键部位□;9.保证质量措施□;10.保证安全措施□;11.隐蔽工程□;12.障碍物□。 相关 备份 资料 1.参与人员署名表附后□。 2.施工方案(作业指导书)□。 3.技术交底书□。 4.审核批准署名□。 审核人: 记录人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
