收藏 分销(赏)

陕京二线阳曲分输站污水池施工方案.doc

上传人:w****g 文档编号:12586614 上传时间:2025-11-06 格式:DOC 页数:6 大小:1.15MB 下载积分:6 金币
下载 相关 举报
陕京二线阳曲分输站污水池施工方案.doc_第1页
第1页 / 共6页
陕京二线阳曲分输站污水池施工方案.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述

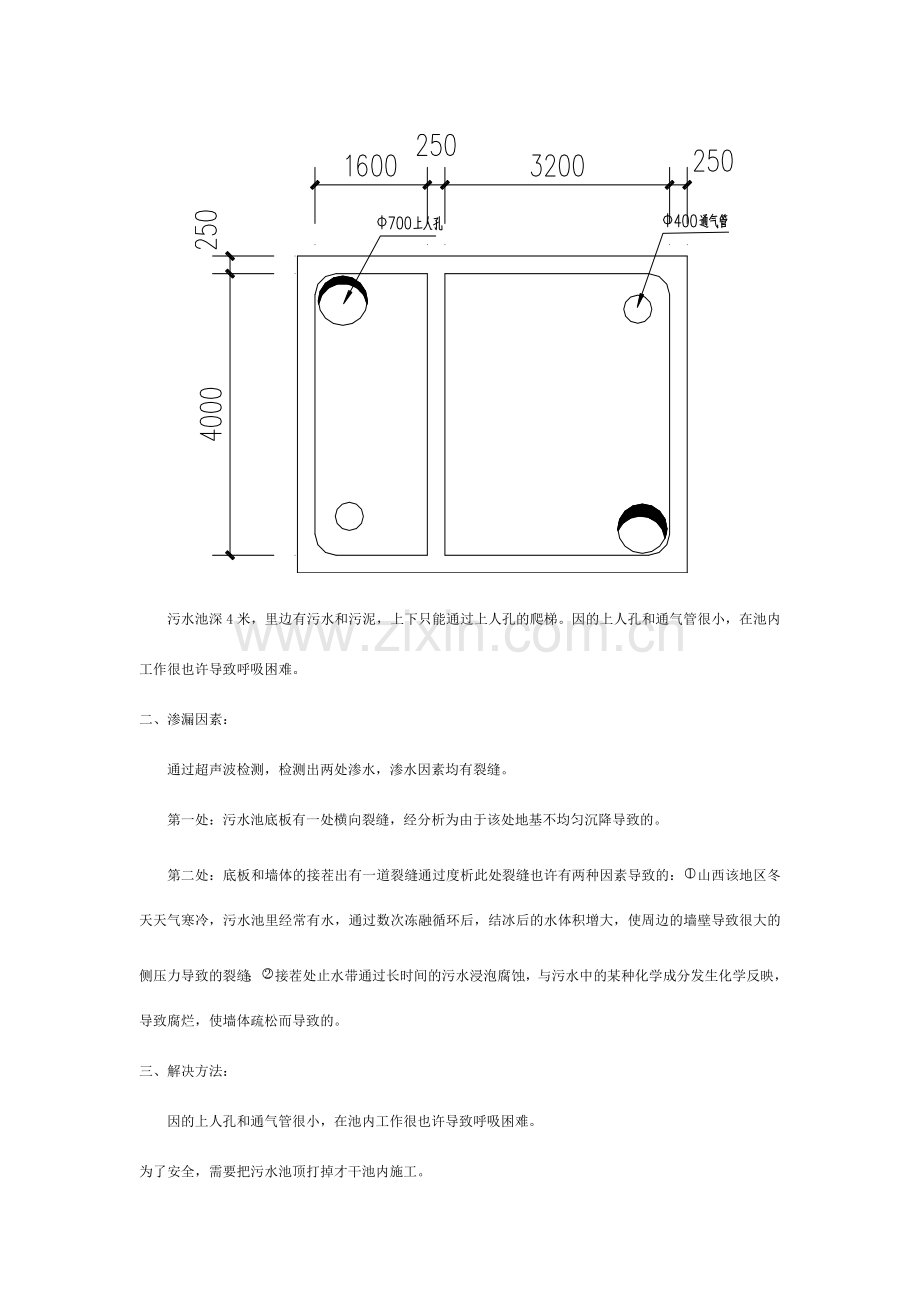

陕京二线阳曲分输站污水池 渗漏维修工程 施 工 方 案 编制单位:代县城建建筑安装工程公司 编 制 人:张迎辉 审 核 人:葛建光 2023年5月23日 一、工程概况: 由于阳曲污水池渗漏,现规定查明渗漏因素,进行修补,直至5年不渗不漏(可以正常使用)。 污水池深4米,里边有污水和污泥,上下只能通过上人孔的爬梯。因的上人孔和通气管很小,在池内工作很也许导致呼吸困难。 二、渗漏因素: 通过超声波检测,检测出两处渗水,渗水因素均有裂缝。 第一处:污水池底板有一处横向裂缝,经分析为由于该处地基不均匀沉降导致的。 第二处:底板和墙体的接茬出有一道裂缝通过度析此处裂缝也许有两种因素导致的:山西该地区冬天天气寒冷,污水池里经常有水,通过数次冻融循环后,结冰后的水体积增大,使周边的墙壁导致很大的侧压力导致的裂缝;接茬处止水带通过长时间的污水浸泡腐蚀,与污水中的某种化学成分发生化学反映,导致腐烂,使墙体疏松而导致的。 三、解决方法: 因的上人孔和通气管很小,在池内工作很也许导致呼吸困难。 为了安全,需要把污水池顶打掉才干池内施工。 1、池顶拆除 池顶现有的结构为:20㎜厚钢筋混凝土,20㎜水泥砂浆,地板砖面层,相见下图 上面有通气管两个(2.5米高,通气孔帽0.5米高,材质为6mm钢板加工而成,外径500mm,重量约为250㎏/个,台长宽高尺寸为:0.75*0.75*0.08米);上人孔两个,台长宽高尺寸为1.1*1.1*0.15米。具体工程量见附表 拆除顺序:先用吊车吊着通气管,用人工剔凿和氩弧焊切割的方法,把通气管与混凝土脱离连接,再用吊车把通气管吊走;人工凿除表面地板砖和水泥砂浆粘接层;人工配合风镐拆除钢筋混凝土。 2、池内修补 先把裂缝混凝土部分打除成V字形并清洗干净,灌入环氧树脂,然后把堵漏王拌成干硬的团状分层在槽中冲紧,堵漏王中掺入速凝水泥和膨胀剂。在所有的池底和池壁浇筑100mm厚的细石抗渗混凝土,在细石混凝土中加入Ф4冷拔丝钢筋(双层,间距30mm。做防腐剂防腐两道池底和池壁涂刷金汤牌水不漏两边池底和池壁聚氨酯涂膜防水层两遍池底和池壁一布二涂防水层防水砂浆保护层。 3、池顶重做 钢筋工程:池顶钢筋和池壁连接采用在池壁中打孔,用植筋胶粘接的方法,植筋深度为200mm,池顶钢筋采用Ф12@100双层双向。在洞口的四侧各增长2Ф14。通气孔预埋件见详图 模板工程:模板所有采用木模,搭设满堂脚手架,做到拼缝严密,搭设脚手架时,对池底和池壁做好成品保护(满铺草袋),模板拆除后在池内所有毁掉(锯成小块,人工运出池内)。 混凝土浇筑采用C30P8抗渗混凝土,振捣密实。 4、表面恢复 施工上人孔台和通气管台→做聚乙烯丙纶防水层1道→水泥砂浆找坡层→粘贴地板砖 四、质量安全保证措施 1、人工材料二次搬运 :所有建筑材料尽也许的采用人工二次搬运,把汽车进入车辆的危险因素排除。如池顶的底模拆除后必须所有锯成小块从上人孔拿出等。 2、人工拆除池内防水层保护层:池壁内侧的表层和池内残留物有剧毒,必须请专业人员到场才干拆除,以保证施工安全。 3、蓄水实验(72h):在所有工序施工完毕后,必须做蓄水实验。蓄水实验的用水采用拉水车买水,在蓄水实验完毕后用抽水机把水清理出去。 4、超声波检测:为了使把池内的混凝土漏水因素所有查清,采用高科技的超声波检测仪 检测看不见的裂缝和不密实的混凝土(请法定的检测单位检测)。 5、建筑垃圾外运:建筑垃圾尽也许的采用人工搬运出站内,把汽车进入车辆的危险因素排除。如拆除后的混凝土等等。 6、池顶钢筋锚固池壁 打孔、植筋胶:本来的池壁和新池顶接合处采用打孔、打建筑植筋胶来连接。共206孔,约需用建筑植筋胶5公斤。(经查询质量比较好建筑植筋胶约每公斤300元) 7、特殊劳保整备:该施工环境有剧毒,必须有防毒面具,此外还是高度防火,必须有防静电设备。 8、柴油发电机:施工中的用电采用发电机,发电机设在距离分输站50米处,天天1个台班。 9、天天专人打扫卫生和夜里看守:为了保持分输站内的整洁,把其他的危险因素排除掉,施工现场天天专人打扫、夜里专门有人守夜 天天3人,共15个工人。 四、施工组织机构: 项目经理: 葛建光 技术负责人:刘冠军 施工队长: 邓曙炜 安全员: 黄军辉 五、工期: 自方案审批通过后组织施工,预计施工用时15天。 六、施工部署: 1、劳动力安排 天天安排10人进行施工,技术工人5名,壮工5名。 2、机具安排 双轮手推车6辆,搅拌机1台,电镐1台,平板振动器1台,自卸车2辆,工人接送车1辆,发电机1台。拉水车1台。 七、安全措施: 1、施工现场配备足够灭火器和医药箱,监护人员接受过人工呼吸和急救培训。 2、作业人员和监护人员之间建立可靠的通讯联络手段,同时配备防爆对讲机2部。 3、对施工区域进行警戒,设立警戒带,划定警戒范围,严禁无关人员进入。 4、紧急情况下,假如不能保证有顶替的监护人在场,原监护人决不能进入有限空间,在进入有限空间营救受困人员之前,应召集组织外界支援。 5、施工人员对的穿戴劳动保护服装,使用防护器具,防毒面具和防静电服装必须没人配备。 6、有限空间外面配备自携式空气呼吸器或通过检查合格的呼吸软管以便急救。 7、作业人员在进入作业空间前要进行培训。 8、施工人员作业期间使用防爆工具进行作业,严格执行站场防爆十大禁令规定。 代县城建建筑工程公司   五月二十三日
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
