1、前 言毕业设计是培训学生综合运用本专业所学的理论知识和专业知识来分析,解决实际问题的能力的重要教学环节,是对三年所学知识的复习与巩固,同样,也促使了同学们之间的互相探讨,互相学习。因此,我们必须认真、谨慎、塌实、一步一步的完成设计,给我们三年的学习生涯画上一个圆满的句号。毕业设计是一个重要的教学环节,通过毕业实习使我们了解到一些实际与理论之间的差异。通过毕业设计不仅可以巩固专业知识,为以后的工作打下坚实的基础,而且还可以培养和熟练使用资料,运用工具书的能力.在各位老师及有关技术人员的指导下锻炼自己独立思考、分析、解决的能力,把我们所学的课本知识与实践结合起来,起到温故而知新的作用。在毕业设计过

2、程中,我们要较系统的了解矿运及提升的设计中的每一个环节,包括从总体设计原则,本次设计综合三年所学的专业课程,以设计任务书的指导思想为中心,参照有关资料,有计划、有头绪、有逻辑地把这次设计搞好!该设计力求内容精练,重点突出。在整个设计过程中,辅导老师员创治老师给予我许多指导与帮助,在此,我们表示深深的感激。由于时间仓促,再加上所学知识有限,设计中,难免出现错误或不当之处,恳请各位教师给予一定的批评建议,我们非常感激,并诚恳地接受,以便将来在不断的商讨和探索中,有更好的改进!以便在今后的人生道路上,不断完第一章 矿井提升设备一、提升方式矿井七2煤与二1煤采用分期开拓开采的方式,初期开采七2煤,后期

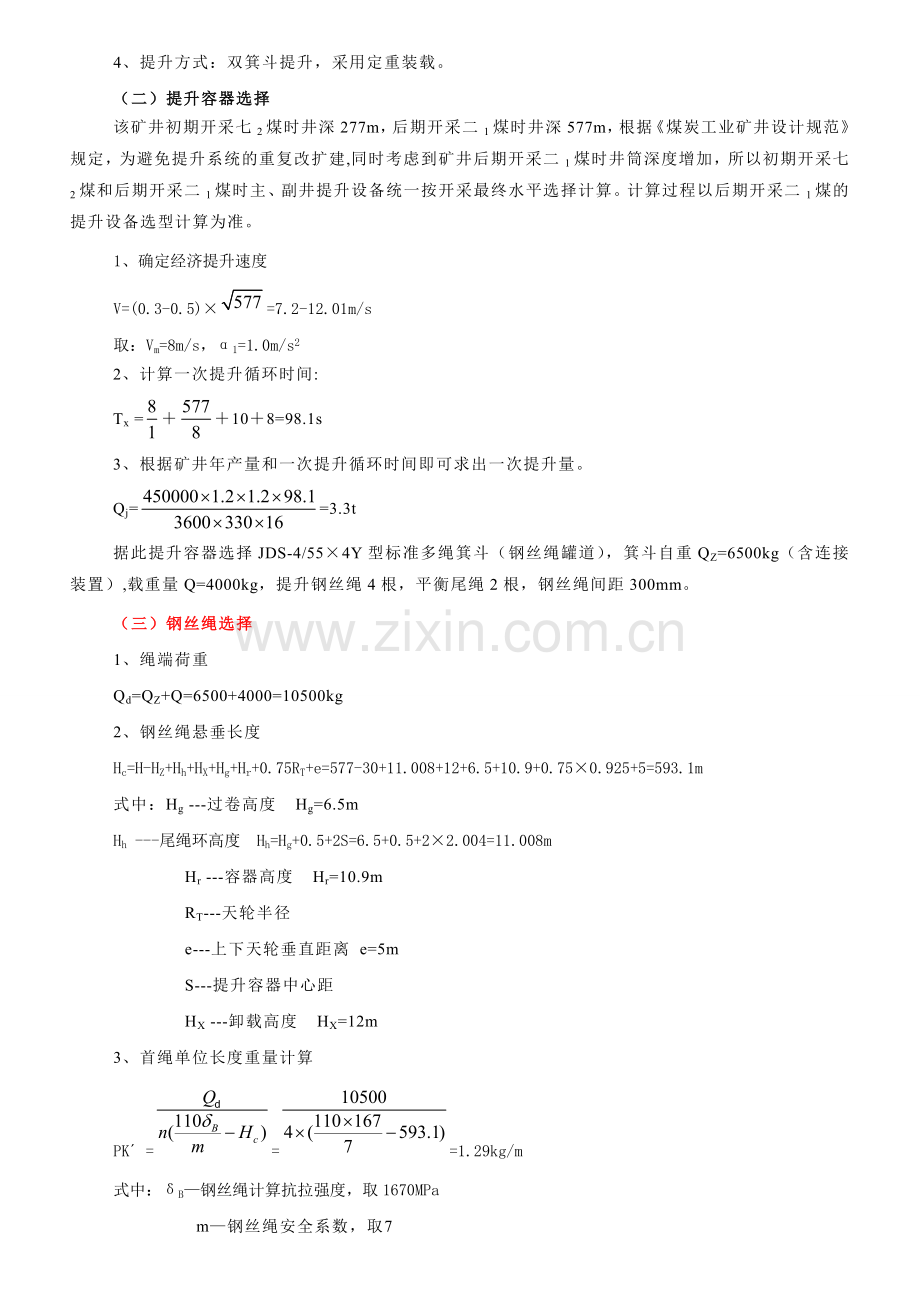

3、经技术改造后开采二1煤。七2煤井设计生产能力为0.30Mt/a,采用立井开拓,二个提升井筒,其中主井井深277m,担负七2煤矿井提煤任务;副井井深277m,担负七2煤矿井辅助提升任务;二1煤井设计生产能力为0.45Mt/a,采用立井开拓,利用七2煤井二个提升井筒延深至二1煤的开采水平,在七2煤井开采结束后进行二1煤的开采,二1煤主井井深577m,担负二1煤矿井提煤任务;副井井深577m,担负二1煤矿井辅助提升任务。二、主提升设备选型计算(一)设计依据初期开采七2煤时1、生产能力:0.30Mt/a2、工作制度:年工作日330d,每天净提升时间16h。3、井深:H=277m4、提升方式:双箕斗提升

4、,采用定重装载。后期开采二1煤时1、生产能力:0.45Mt/a2、工作制度:年工作日330d,每天净提升时间16h。3、井深:H=577m4、提升方式:双箕斗提升,采用定重装载。(二)提升容器选择该矿井初期开采七2煤时井深277m,后期开采二1煤时井深577m,根据煤炭工业矿井设计规范规定,为避免提升系统的重复改扩建,同时考虑到矿井后期开采二1煤时井筒深度增加,所以初期开采七2煤和后期开采二1煤时主、副井提升设备统一按开采最终水平选择计算。计算过程以后期开采二1煤的提升设备选型计算为准。1、确定经济提升速度V=(0.3-0.5)=7.2-12.01m/s取:Vm=8m/s,1=1.0m/s22

5、、计算一次提升循环时间: Tx =108=98.1s3、根据矿井年产量和一次提升循环时间即可求出一次提升量。Qj=3.3t据此提升容器选择JDS-4/554Y型标准多绳箕斗(钢丝绳罐道),箕斗自重QZ=6500kg(含连接装置),载重量Q=4000kg,提升钢丝绳4根,平衡尾绳2根,钢丝绳间距300mm。(三)钢丝绳选择1、绳端荷重Qd=QZ+Q=6500+4000=10500kg2、钢丝绳悬垂长度Hc=H-HZ+Hh+HX+Hg+Hr+0.75RT+e=577-30+11.008+12+6.5+10.9+0.750.925+5=593.1m式中:Hg -过卷高度 Hg=6.5mHh -尾绳环

6、高度 Hh=Hg+0.5+2S=6.5+0.5+22.004=11.008mHr -容器高度 Hr=10.9mRT-天轮半径e-上下天轮垂直距离 e=5mS-提升容器中心距HX -卸载高度 HX=12m3、首绳单位长度重量计算PK =1.29kg/m式中:B钢丝绳计算抗拉强度,取1670MPam钢丝绳安全系数,取7根据以上计算,首绳选用22ZAB-6V30+FC-1670-307型钢丝绳左右捻各两根。其技术参数如下:钢丝绳直径dk=22mm,钢丝破断拉力总和Qq=307200N,钢丝绳单位长度质量为Pk=1.96kg/m。4、尾绳单位长度重量计算qk=Pk=1.96=3.92kg/m式中:n首

7、绳钢丝绳根数 n=4n尾绳钢丝绳根数 n=2根据以上计算,尾绳选用8815NAT-P847-1360型扁钢丝绳2根,单重q=3.82kg/m。(四)提升机选择1、主导轮直径D90d=9022=1980(mm)2、最大静拉力和最大静拉力差最大静拉力:Fj=Q+Qc+nPkHc=6500+4000+41.96593.1=15150kg最大静张力差:Fc=Q=4000kg据此主井提升装置选用JKMD-2.254(I)E型落地式多绳摩擦式提升机,其主要技术参数为:摩擦轮直径D=2250mm,天轮直径DT=2250mm,最大静张力215kN,最大静张力差65kN,钢丝绳根数4根,摩擦轮钢丝绳间距300m

8、m,提升速度V=6.5 m/s,减速比i=10.5,提升机旋转部分变位质量mj=6500kg,天轮变位质量mt=2300kg,衬垫摩擦系数=0.23。(五)提升系统的确定(见图6-1-1)1、井架高度Hj=HX+Hr+Hg+0.75RT+e=12+10.9+6.5+0.751.125+5=35.2m取HJ=36m2、提升机摩擦轮中心线距井筒中心线距离LS0.6Hj+3.5+D=0.636+3.5+2.2527.35m取LS=28m3、钢丝绳弦长下弦长LX1= =39.8m上弦长LX= =44.9M式中:HJ1-井架下层天轮高度 C0-摩擦轮中心与地平距离4、钢丝绳的出绳角下出绳角图6-1-1+

9、0m主井提升系统图1、本图井口标高设为+0m。2、首绳为22ZAB6V*30-1670型,4根。3、尾绳为85*17NAT-P8*4*7型,2根。4、单位为mm。5、绳间距为300mm。44900398002.25m2.25m28000800310003600052 37 16 51 37 28提升中心线装载平面30000卸载平面12000+31m+12m+36m577000下=arctan+arcsin=ARCTAN+ARCSIN=52399上出绳角上=arcsin=5137285、围包角的确定经计算围包角=18114(六)提升容器最小自重校核1、按静防滑条件容器自重为QZQ-nPkHc=D

10、1Q-nPkHc =2.3594000-41.96593.1=4786.1kg经查表,当围包角=18114时D1=2.359式中:w1-箕斗提升时矿井阻力系数 w1=0.075 j-静防滑安全系数 j=1.752、按动防滑条件QZQ+Gd-nPkHc=A1Q+C1Gd-nPkHc=2.21154000+0.15332300-41.96593.1=4548.7kg经查表,当围包角=18114,加速度a1=0.5时,A1=2.2115,C1=0.1533。式中: Gd-天轮的变位质量。经计算满足防滑条件的箕斗最小自重均小于所选箕斗自重,防滑条件满足要求。(七)钢丝绳安全系数与提升机的校验1、首绳安

11、全系数校验m=8.37.20.0005H=6.9满足要求2、最大静张力和最大静张力差最大静拉力:Fj=15150kg=148kN215kN最大静张力差:Fc=4000kg=39kN3满足要求。式中:MZ-制动力矩 MJ-静荷重旋转力矩(十一)电控设备本提升机采用直流拖动,电控设备随主机成套供货。电控设备型号选用JKMK/SZ-NT-778/550-3系列提升机全数字直流电控设备。(十二)供电电源提升机采用双回路供电,一回工作,一回备用。供电电源引自矿井地面变电所,详见地面供电系统图。三、开采七2煤时主提升能力计算矿井在初期开采七2煤时设计生产能力为0.30Mt/a,井筒深度H=277m,主井提

12、升装置选用以开采二1煤计算为准的JKMD2.254(I)E型落地式多绳摩擦式提升机,提升容器为JDS-4/554Y型标准多绳箕斗(钢丝绳罐道)。提升钢丝绳首绳选用22ZAB-6V30+FC-1670-307型钢丝绳左右捻各两根。尾绳选用8815NAT-P847-1360型扁钢丝绳2根,该提升设备在初期开采七2煤时一次安装到位,分期服务于七2煤和二1煤的开采。(一)提升高度的确定Ht=H-HZ+HX+Hr=277-30+12+10.9=269.9m式中:Hr -容器高度 Hr=10.9HX -卸载高度 HX=12mHz -装载高度 HZ=30m(二)提升运动学及提升能力计算(提升速度图力图见图6

13、-1-3)经计算得初加速度a0=0.48m/s2,V0=1.5m/s,卸载曲轨行程h0=2.35m,主加速度a1=0.50m/s2,提升减速度a3=0.50m/s2。(提升速度及力图见图6-1-3)1、初加速度阶段卸载曲轨初加速时间:t0=3.13s箕斗在卸载中曲轨内的行程:h0=2.35m2、正常加速度阶段加速时间:t1=10.8s加速阶段行程:h1=t1=10.8=45.4m3、正常减速阶段减速阶段时间:t3=12.8s减速阶段行程:h3=t3=12.8=47.4m4、爬行阶段爬行时间:t4=6s爬行距离:h4=3m5、抱闸停车时间t5=1s6、等速阶段等速阶段行程:h2=Ht-h0-h1

14、-h3-h4=269.9-2.35-45.4-47.4-3=171.8m式中:Ht-提升高度 Ht=H-HZ+HX+Hr=277-30+12+10.9=269.9m等速阶段时间:t2=24.9s7、一次提升循环时间Tx=t0+t1+t2+t3+t4+t5+=3.13+10.8+24.9+12.8+6+1+12=70.6s式中: 休止时间取12s8、提升设备年实际提升量An=89.7万t/a提升能力富裕系数为af=2.99提升能力满足要求(三)提升系统动力学计算1、提升系统总变位质量m=m+2mz+4PkLp+2mt+mj+md =4000+26500+41.96610+22300+6500+4

15、399 =37281kg式中:Lp钢丝绳全长Lp=610m(包括尾绳)。2、动力学计算(按平衡系统计算)1、提升开始阶段开始时:F0=Kmg+Ht+ma0=1.1540009.8+372810.48=62975N终了时:F0=F0-2h0=629750=62975N式中:-提升钢丝绳与平衡尾绳的总单重之差,平衡系统0。2、主加速阶段开始时:F1=F0+m(a1-a0)=62975+37281(0.5-0.48)=63721N终了时:F1=F1=63721N 3、等速阶段开始时:F2=F1-ma1=63721-372810.50=45080N终了时:F2=F2=45080N4、减速阶段开始时:F3=F2-ma3=45080-372810.50=26440N终了时:F3=F3=26440N5、爬行阶段开始时:F4=F3+ma3=26440+372810.50=45080N终了时:F4=F4=45080N经计算所选主井提升设备在初期开采七2煤时,可满足矿井七2煤井煤炭提升任务的要求。
