收藏 分销(赏)

煤矿开采学课件第三篇井田开拓及矿井开采设计第二十一章-矿井开采设计第二十章-矿井开拓延深与技术改造.pptx

上传人:可**** 文档编号:1254839 上传时间:2024-04-19 格式:PPTX 页数:52 大小:596.17KB
下载 相关 举报
煤矿开采学课件第三篇井田开拓及矿井开采设计第二十一章-矿井开采设计第二十章-矿井开拓延深与技术改造.pptx_第1页
第1页 / 共52页
煤矿开采学课件第三篇井田开拓及矿井开采设计第二十一章-矿井开采设计第二十章-矿井开拓延深与技术改造.pptx_第2页
第2页 / 共52页
煤矿开采学课件第三篇井田开拓及矿井开采设计第二十一章-矿井开采设计第二十章-矿井开拓延深与技术改造.pptx_第3页
第3页 / 共52页
煤矿开采学课件第三篇井田开拓及矿井开采设计第二十一章-矿井开采设计第二十章-矿井开拓延深与技术改造.pptx_第4页
第4页 / 共52页
煤矿开采学课件第三篇井田开拓及矿井开采设计第二十一章-矿井开采设计第二十章-矿井开拓延深与技术改造.pptx_第5页
第5页 / 共52页
点击查看更多>>
资源描述

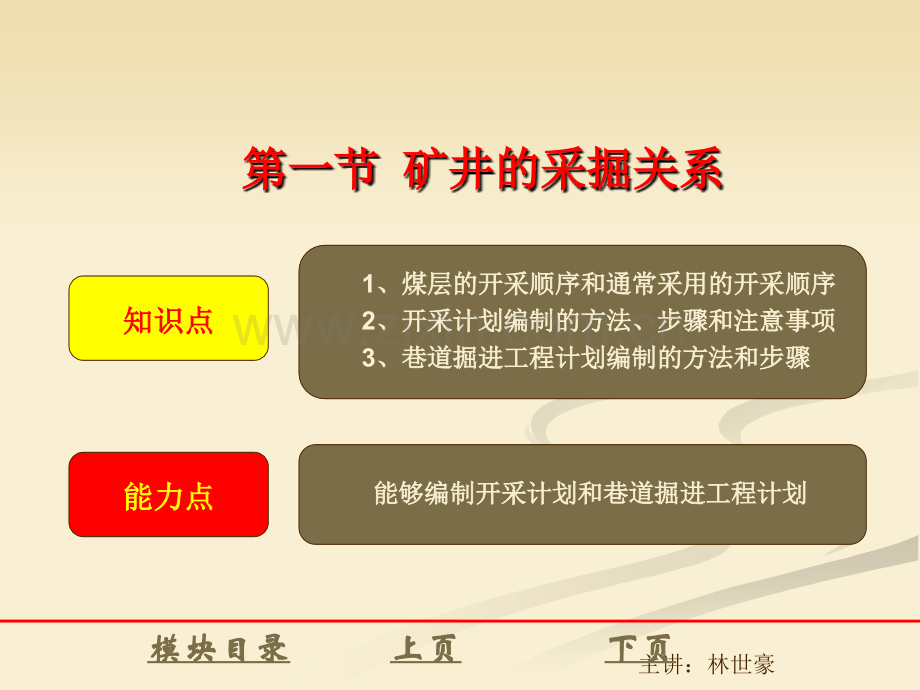

1、主讲:林世豪第一节第一节 矿井的采掘关系矿井的采掘关系知识点知识点能力点能力点1、煤层的开采顺序和通常采用的开采顺序、煤层的开采顺序和通常采用的开采顺序2、开采计划编制的方法、步骤和注意事项、开采计划编制的方法、步骤和注意事项3、巷道掘进工程计划编制的方法和步骤、巷道掘进工程计划编制的方法和步骤 能够编制开采计划和巷道掘进工程计划能够编制开采计划和巷道掘进工程计划 模块目录模块目录下页下页上页上页主讲:林世豪相关知识相关知识一、开采顺序一、开采顺序一、开采顺序一、开采顺序二、开采计划二、开采计划二、开采计划二、开采计划三、巷道掘进工程计划三、巷道掘进工程计划三、巷道掘进工程计划三、巷道掘进工程

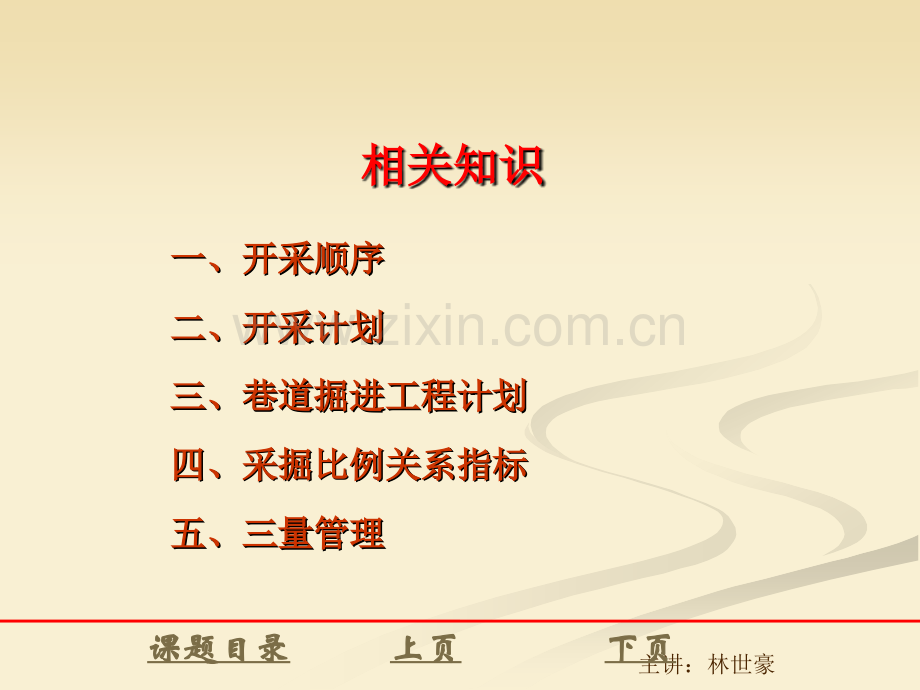

2、计划四、采掘比例关系指标四、采掘比例关系指标四、采掘比例关系指标四、采掘比例关系指标五、三量管理五、三量管理五、三量管理五、三量管理课题目录课题目录下页下页上页上页主讲:林世豪一、开采顺序一、开采顺序(一)沿煤层走向的开采顺序(一)沿煤层走向的开采顺序(一)沿煤层走向的开采顺序(一)沿煤层走向的开采顺序 1 1、采区开采顺序、采区开采顺序、采区开采顺序、采区开采顺序 1 1)采区前进式开采顺序)采区前进式开采顺序)采区前进式开采顺序)采区前进式开采顺序 2 2)采区后退式开采顺序)采区后退式开采顺序)采区后退式开采顺序)采区后退式开采顺序课题目录课题目录下页下页上页上页主讲:林世豪2 2、采煤

3、工作面推进方向、采煤工作面推进方向、采煤工作面推进方向、采煤工作面推进方向 1 1)前进式)前进式)前进式)前进式 2 2)后退式)后退式)后退式)后退式1采区输送机上山;采区输送机上山;2采区轨道上山;采区轨道上山;3区段运输平巷;区段运输平巷;4区段回风平巷;区段回风平巷;5采煤工作面;采煤工作面;6采区边界线采区边界线课题目录课题目录下页下页上页上页主讲:林世豪(二)沿煤层倾斜的开采顺序(二)沿煤层倾斜的开采顺序 1 1、阶段间开采顺序、阶段间开采顺序、阶段间开采顺序、阶段间开采顺序 井田内沿煤层倾斜的开采顺序一般采用下行顺序井田内沿煤层倾斜的开采顺序一般采用下行顺序井田内沿煤层倾斜的开

4、采顺序一般采用下行顺序井田内沿煤层倾斜的开采顺序一般采用下行顺序开采各阶段。开采各阶段。开采各阶段。开采各阶段。课题目录课题目录下页下页上页上页主讲:林世豪2 2、区段间开采顺序、区段间开采顺序、区段间开采顺序、区段间开采顺序 (1 1)下行式)下行式)下行式)下行式 (2 2)下行式)下行式)下行式)下行式 (3 3)跳采)跳采)跳采)跳采课题目录课题目录下页下页上页上页12341234下行式下行式上行式上行式跳采跳采主讲:林世豪(三)煤组及煤层间的开采顺序(三)煤组及煤层间的开采顺序n n煤组与煤层之间的开采,一般采用自上而下的下行开采顺序。煤组与煤层之间的开采,一般采用自上而下的下行开采

5、顺序。煤组与煤层之间的开采,一般采用自上而下的下行开采顺序。煤组与煤层之间的开采,一般采用自上而下的下行开采顺序。n n在某种特殊情况下,如:当上部煤层有煤及瓦斯突出危险或在某种特殊情况下,如:当上部煤层有煤及瓦斯突出危险或在某种特殊情况下,如:当上部煤层有煤及瓦斯突出危险或在某种特殊情况下,如:当上部煤层有煤及瓦斯突出危险或冲击地压时,可采用上行开采顺序,但必须层间距与采厚比冲击地压时,可采用上行开采顺序,但必须层间距与采厚比冲击地压时,可采用上行开采顺序,但必须层间距与采厚比冲击地压时,可采用上行开采顺序,但必须层间距与采厚比达达达达7.57.57.57.5以上;受多个煤层采动影响的上行开

6、采,综层间距与以上;受多个煤层采动影响的上行开采,综层间距与以上;受多个煤层采动影响的上行开采,综层间距与以上;受多个煤层采动影响的上行开采,综层间距与采厚比达到采厚比达到采厚比达到采厚比达到6.36.36.36.3以上,以上,以上,以上,一般可在上部煤层中正常进行掘进和一般可在上部煤层中正常进行掘进和一般可在上部煤层中正常进行掘进和一般可在上部煤层中正常进行掘进和采煤。采煤。采煤。采煤。课题目录课题目录下页下页上页上页主讲:林世豪课题目录课题目录下页下页上页上页主讲:林世豪二、开采计划二、开采计划 采煤采煤采煤采煤与与与与掘进掘进掘进掘进是煤矿生产的两个基本环节,采煤是煤矿生产的两个基本环节

7、,采煤是煤矿生产的两个基本环节,采煤是煤矿生产的两个基本环节,采煤必须先掘进,掘进为采煤作准备。要保持矿井稳产必须先掘进,掘进为采煤作准备。要保持矿井稳产必须先掘进,掘进为采煤作准备。要保持矿井稳产必须先掘进,掘进为采煤作准备。要保持矿井稳产高产,必须根据采煤的需要,合理安排掘进工作。高产,必须根据采煤的需要,合理安排掘进工作。高产,必须根据采煤的需要,合理安排掘进工作。高产,必须根据采煤的需要,合理安排掘进工作。通常将采煤与掘进的配合关系称为采掘关系。通常将采煤与掘进的配合关系称为采掘关系。通常将采煤与掘进的配合关系称为采掘关系。通常将采煤与掘进的配合关系称为采掘关系。“采采采采掘掘掘掘并举

8、,掘进先行并举,掘进先行并举,掘进先行并举,掘进先行”是煤炭工业的一项技术政策,必是煤炭工业的一项技术政策,必是煤炭工业的一项技术政策,必是煤炭工业的一项技术政策,必须须须须认真制定开采计划和巷道掘进工程计划。认真制定开采计划和巷道掘进工程计划。认真制定开采计划和巷道掘进工程计划。认真制定开采计划和巷道掘进工程计划。课题目录课题目录下页下页上页上页主讲:林世豪n n根据市场对矿井煤炭产量和质量提出的要求,按照地质情根据市场对矿井煤炭产量和质量提出的要求,按照地质情根据市场对矿井煤炭产量和质量提出的要求,按照地质情根据市场对矿井煤炭产量和质量提出的要求,按照地质情况和生产技术条件,统筹安排采区及

9、工作面的开采与接替况和生产技术条件,统筹安排采区及工作面的开采与接替况和生产技术条件,统筹安排采区及工作面的开采与接替况和生产技术条件,统筹安排采区及工作面的开采与接替称为开采计划。称为开采计划。称为开采计划。称为开采计划。n n开采计划:开采计划:开采计划:开采计划:采煤工作面年度接替计划采煤工作面年度接替计划采煤工作面年度接替计划采煤工作面年度接替计划 采煤工作面较长期接替计划采煤工作面较长期接替计划采煤工作面较长期接替计划采煤工作面较长期接替计划 采区接替计划采区接替计划采区接替计划采区接替计划课题目录课题目录下页下页上页上页主讲:林世豪(一)采煤工作面接替计划(一)采煤工作面接替计划n

10、 n采煤工作面较长期接替计划采煤工作面较长期接替计划采煤工作面较长期接替计划采煤工作面较长期接替计划是指是指是指是指5 510 a10 a的规划,在规划中的规划,在规划中的规划,在规划中的规划,在规划中要考虑到采区与水平的接替,以保证矿井在长期生产过程要考虑到采区与水平的接替,以保证矿井在长期生产过程要考虑到采区与水平的接替,以保证矿井在长期生产过程要考虑到采区与水平的接替,以保证矿井在长期生产过程中的采掘平衡与协调。中的采掘平衡与协调。中的采掘平衡与协调。中的采掘平衡与协调。n n采煤工作面年度接替计划采煤工作面年度接替计划采煤工作面年度接替计划采煤工作面年度接替计划是根据采煤工作面较长时期

11、接替是根据采煤工作面较长时期接替是根据采煤工作面较长时期接替是根据采煤工作面较长时期接替计划与生产实际情况做出具体的安排,每年都要安排采煤计划与生产实际情况做出具体的安排,每年都要安排采煤计划与生产实际情况做出具体的安排,每年都要安排采煤计划与生产实际情况做出具体的安排,每年都要安排采煤工作面的年度接替计划和掘进工作面的掘进工程计划,要工作面的年度接替计划和掘进工作面的掘进工程计划,要工作面的年度接替计划和掘进工作面的掘进工程计划,要工作面的年度接替计划和掘进工作面的掘进工程计划,要按采煤和掘进队组,落实具体的工作地点和时间。按采煤和掘进队组,落实具体的工作地点和时间。按采煤和掘进队组,落实具

12、体的工作地点和时间。按采煤和掘进队组,落实具体的工作地点和时间。课题目录课题目录下页下页上页上页主讲:林世豪课题目录课题目录下页下页上页上页主讲:林世豪 1 1、编制采煤工作面接替计划的方法和步骤、编制采煤工作面接替计划的方法和步骤、编制采煤工作面接替计划的方法和步骤、编制采煤工作面接替计划的方法和步骤(1 1)根据采区和工作面设计,在设计图上测算各工作面参数,根据采区和工作面设计,在设计图上测算各工作面参数,根据采区和工作面设计,在设计图上测算各工作面参数,根据采区和工作面设计,在设计图上测算各工作面参数,如采高、工作面长度、推进度和可采储量等,并掌握煤层如采高、工作面长度、推进度和可采储量

13、等,并掌握煤层如采高、工作面长度、推进度和可采储量等,并掌握煤层如采高、工作面长度、推进度和可采储量等,并掌握煤层赋存特点和地质构造等情况。赋存特点和地质构造等情况。赋存特点和地质构造等情况。赋存特点和地质构造等情况。(2 2)确定各工作面计划采用的采煤工艺方式,估算月进度、确定各工作面计划采用的采煤工艺方式,估算月进度、确定各工作面计划采用的采煤工艺方式,估算月进度、确定各工作面计划采用的采煤工艺方式,估算月进度、产量和可采期。产量和可采期。产量和可采期。产量和可采期。(3 3)根据生产工作面结束时间顺序,考虑采煤队力量的强根据生产工作面结束时间顺序,考虑采煤队力量的强根据生产工作面结束时间

14、顺序,考虑采煤队力量的强根据生产工作面结束时间顺序,考虑采煤队力量的强弱,依次选择接替工作面。所选定的接替工作面必须保证弱,依次选择接替工作面。所选定的接替工作面必须保证弱,依次选择接替工作面。所选定的接替工作面必须保证弱,依次选择接替工作面。所选定的接替工作面必须保证开采顺序合理,满足矿井产量和煤质搭配开采的要求,并开采顺序合理,满足矿井产量和煤质搭配开采的要求,并开采顺序合理,满足矿井产量和煤质搭配开采的要求,并开采顺序合理,满足矿井产量和煤质搭配开采的要求,并力求生产集中,便于施工准备等。力求生产集中,便于施工准备等。力求生产集中,便于施工准备等。力求生产集中,便于施工准备等。课题目录课

15、题目录下页下页上页上页主讲:林世豪(4 4)将计划年度内开采的所有采煤工作面,按时间顺序编将计划年度内开采的所有采煤工作面,按时间顺序编将计划年度内开采的所有采煤工作面,按时间顺序编将计划年度内开采的所有采煤工作面,按时间顺序编制成接替计划表。制成接替计划表。制成接替计划表。制成接替计划表。(5 5)检查与接替有关的巷道掘进、设备安装能否按期完成,检查与接替有关的巷道掘进、设备安装能否按期完成,检查与接替有关的巷道掘进、设备安装能否按期完成,检查与接替有关的巷道掘进、设备安装能否按期完成,运输、通风等生产系统和能力能否适应。如果不能满足需运输、通风等生产系统和能力能否适应。如果不能满足需运输、

16、通风等生产系统和能力能否适应。如果不能满足需运输、通风等生产系统和能力能否适应。如果不能满足需要,或采取一定的措施,或调整接替计划。这样,经过几要,或采取一定的措施,或调整接替计划。这样,经过几要,或采取一定的措施,或调整接替计划。这样,经过几要,或采取一定的措施,或调整接替计划。这样,经过几次检查修改,最后确定采煤工作面接替计划。次检查修改,最后确定采煤工作面接替计划。次检查修改,最后确定采煤工作面接替计划。次检查修改,最后确定采煤工作面接替计划。课题目录课题目录下页下页上页上页主讲:林世豪2.2.编制采煤工作面接替计划的原则及应注意的事项编制采煤工作面接替计划的原则及应注意的事项编制采煤工

17、作面接替计划的原则及应注意的事项编制采煤工作面接替计划的原则及应注意的事项(1 1)年度内所有进行生产的采煤工作面产量总和加上掘进出年度内所有进行生产的采煤工作面产量总和加上掘进出年度内所有进行生产的采煤工作面产量总和加上掘进出年度内所有进行生产的采煤工作面产量总和加上掘进出煤量,必须确保矿井计划产量的完成,并力求各月采煤工煤量,必须确保矿井计划产量的完成,并力求各月采煤工煤量,必须确保矿井计划产量的完成,并力求各月采煤工煤量,必须确保矿井计划产量的完成,并力求各月采煤工作面产量较均衡。作面产量较均衡。作面产量较均衡。作面产量较均衡。(2 2)矿井两翼配采的比例与两翼储量分布的比例大体一致,矿

18、井两翼配采的比例与两翼储量分布的比例大体一致,矿井两翼配采的比例与两翼储量分布的比例大体一致,矿井两翼配采的比例与两翼储量分布的比例大体一致,防止后期形成单翼生产。防止后期形成单翼生产。防止后期形成单翼生产。防止后期形成单翼生产。(3 3)为确保合理的开采顺序,上下煤层(包括分层)工作为确保合理的开采顺序,上下煤层(包括分层)工作为确保合理的开采顺序,上下煤层(包括分层)工作为确保合理的开采顺序,上下煤层(包括分层)工作面之间,保持一定的错距和时间间隔;煤层之间,除间距面之间,保持一定的错距和时间间隔;煤层之间,除间距面之间,保持一定的错距和时间间隔;煤层之间,除间距面之间,保持一定的错距和时

19、间间隔;煤层之间,除间距较大或有特殊要求允许上行开采外,要按自上而下的顺序较大或有特殊要求允许上行开采外,要按自上而下的顺序较大或有特殊要求允许上行开采外,要按自上而下的顺序较大或有特殊要求允许上行开采外,要按自上而下的顺序开采。开采。开采。开采。课题目录课题目录下页下页上页上页主讲:林世豪(4 4)在各煤层产量分配上,薄、厚煤层,缓、急斜煤层,在各煤层产量分配上,薄、厚煤层,缓、急斜煤层,在各煤层产量分配上,薄、厚煤层,缓、急斜煤层,在各煤层产量分配上,薄、厚煤层,缓、急斜煤层,煤质优劣煤层,生产条件好差煤层的工作面要保持适当的煤质优劣煤层,生产条件好差煤层的工作面要保持适当的煤质优劣煤层,

20、生产条件好差煤层的工作面要保持适当的煤质优劣煤层,生产条件好差煤层的工作面要保持适当的比例,并力求接替面与生产面面长一致。比例,并力求接替面与生产面面长一致。比例,并力求接替面与生产面面长一致。比例,并力求接替面与生产面面长一致。(5 5)为便于生产管理,各采煤工作面的接替时间,尽量不为便于生产管理,各采煤工作面的接替时间,尽量不为便于生产管理,各采煤工作面的接替时间,尽量不为便于生产管理,各采煤工作面的接替时间,尽量不要重合,力求保持一定的时间间隔。特别是综采工作面,要重合,力求保持一定的时间间隔。特别是综采工作面,要重合,力求保持一定的时间间隔。特别是综采工作面,要重合,力求保持一定的时间

21、间隔。特别是综采工作面,要防止两个面同时搬迁接替。要防止两个面同时搬迁接替。要防止两个面同时搬迁接替。要防止两个面同时搬迁接替。(6 6)为实现合理集中生产,尽量减少同时生产的采区数,为实现合理集中生产,尽量减少同时生产的采区数,为实现合理集中生产,尽量减少同时生产的采区数,为实现合理集中生产,尽量减少同时生产的采区数,避免工作面布置过于分散。避免工作面布置过于分散。避免工作面布置过于分散。避免工作面布置过于分散。(7 7)考虑地质条件的复杂性及其他难以预测的问题,生产考虑地质条件的复杂性及其他难以预测的问题,生产考虑地质条件的复杂性及其他难以预测的问题,生产考虑地质条件的复杂性及其他难以预测

22、的问题,生产矿井至少要配备一个备用工作面,大型矿井需配备两个备矿井至少要配备一个备用工作面,大型矿井需配备两个备矿井至少要配备一个备用工作面,大型矿井需配备两个备矿井至少要配备一个备用工作面,大型矿井需配备两个备用工作面。对需瓦斯抽放的工作面,要考虑瓦斯抽放时间。用工作面。对需瓦斯抽放的工作面,要考虑瓦斯抽放时间。用工作面。对需瓦斯抽放的工作面,要考虑瓦斯抽放时间。用工作面。对需瓦斯抽放的工作面,要考虑瓦斯抽放时间。课题目录课题目录下页下页上页上页主讲:林世豪(二)采区接替计划(二)采区接替计划 编制采区接替计划,应使投产采区或近期接替生产的编制采区接替计划,应使投产采区或近期接替生产的编制采

23、区接替计划,应使投产采区或近期接替生产的编制采区接替计划,应使投产采区或近期接替生产的采区准备工程量小,时间短,生产条件好。同时生产和准采区准备工程量小,时间短,生产条件好。同时生产和准采区准备工程量小,时间短,生产条件好。同时生产和准采区准备工程量小,时间短,生产条件好。同时生产和准备的采区数目不宜太多,几个采区同时生产的矿井,各采备的采区数目不宜太多,几个采区同时生产的矿井,各采备的采区数目不宜太多,几个采区同时生产的矿井,各采备的采区数目不宜太多,几个采区同时生产的矿井,各采区接替的时间宜彼此错开,不宜排在同一年度,必须保证区接替的时间宜彼此错开,不宜排在同一年度,必须保证区接替的时间宜

24、彼此错开,不宜排在同一年度,必须保证区接替的时间宜彼此错开,不宜排在同一年度,必须保证同时生产的采区能力之和能满足矿井设计能力的要求。同时生产的采区能力之和能满足矿井设计能力的要求。同时生产的采区能力之和能满足矿井设计能力的要求。同时生产的采区能力之和能满足矿井设计能力的要求。课题目录课题目录下页下页上页上页主讲:林世豪三、巷道掘进工程计划三、巷道掘进工程计划n n巷道掘进工程计划是按照井田开拓方式以及采区准备方式,并根据开巷道掘进工程计划是按照井田开拓方式以及采区准备方式,并根据开巷道掘进工程计划是按照井田开拓方式以及采区准备方式,并根据开巷道掘进工程计划是按照井田开拓方式以及采区准备方式,

25、并根据开采计划规定的接替要求和掘进队的施工力量,安排各个巷道施工次序采计划规定的接替要求和掘进队的施工力量,安排各个巷道施工次序采计划规定的接替要求和掘进队的施工力量,安排各个巷道施工次序采计划规定的接替要求和掘进队的施工力量,安排各个巷道施工次序及时间,以保证采煤工作面、采区及水平的接替。及时间,以保证采煤工作面、采区及水平的接替。及时间,以保证采煤工作面、采区及水平的接替。及时间,以保证采煤工作面、采区及水平的接替。n n采煤工作面结束前采煤工作面结束前采煤工作面结束前采煤工作面结束前101015 d15 d,完成接替工作面的巷道掘进及设备安装,完成接替工作面的巷道掘进及设备安装,完成接替

26、工作面的巷道掘进及设备安装,完成接替工作面的巷道掘进及设备安装工程;工程;工程;工程;n n在现有开采水平内,每个采区减产前在现有开采水平内,每个采区减产前在现有开采水平内,每个采区减产前在现有开采水平内,每个采区减产前1 11.51.5个月个月个月个月,必须完成接替采区,必须完成接替采区,必须完成接替采区,必须完成接替采区和接替工作面的掘进工程和设备安装工程;和接替工作面的掘进工程和设备安装工程;和接替工作面的掘进工程和设备安装工程;和接替工作面的掘进工程和设备安装工程;n n在现有开采水平内,要求在同采采区总产量开始递减前在现有开采水平内,要求在同采采区总产量开始递减前在现有开采水平内,要

27、求在同采采区总产量开始递减前在现有开采水平内,要求在同采采区总产量开始递减前1 11.5 a1.5 a,完成完成完成完成下一个开采水平的井巷工程和相关的准备、安装工程。下一个开采水平的井巷工程和相关的准备、安装工程。下一个开采水平的井巷工程和相关的准备、安装工程。下一个开采水平的井巷工程和相关的准备、安装工程。课题目录课题目录下页下页上页上页主讲:林世豪1 1、方法与步骤、方法与步骤、方法与步骤、方法与步骤 通常,回采巷道与开拓、准备巷道分别编制掘进施工计划,原则通常,回采巷道与开拓、准备巷道分别编制掘进施工计划,原则通常,回采巷道与开拓、准备巷道分别编制掘进施工计划,原则通常,回采巷道与开拓

28、、准备巷道分别编制掘进施工计划,原则上可按下述方法与步骤进行:上可按下述方法与步骤进行:上可按下述方法与步骤进行:上可按下述方法与步骤进行:(1 1)根据已批准的开采水平、采区以及采煤工作面设计,列出待掘进根据已批准的开采水平、采区以及采煤工作面设计,列出待掘进根据已批准的开采水平、采区以及采煤工作面设计,列出待掘进根据已批准的开采水平、采区以及采煤工作面设计,列出待掘进 的巷道名称、类别、断面,并在设计图上测出长度;的巷道名称、类别、断面,并在设计图上测出长度;的巷道名称、类别、断面,并在设计图上测出长度;的巷道名称、类别、断面,并在设计图上测出长度;(2 2)根据掘进施工和设备安装的要求,

29、编排各组巷道掘进必须遵循的根据掘进施工和设备安装的要求,编排各组巷道掘进必须遵循的根据掘进施工和设备安装的要求,编排各组巷道掘进必须遵循的根据掘进施工和设备安装的要求,编排各组巷道掘进必须遵循的 先后顺序;先后顺序;先后顺序;先后顺序;(3 3)按照开采计划对采煤工作面、采区及开采水平接替时间的要求,按照开采计划对采煤工作面、采区及开采水平接替时间的要求,按照开采计划对采煤工作面、采区及开采水平接替时间的要求,按照开采计划对采煤工作面、采区及开采水平接替时间的要求,再加上富裕时间,确定各巷道掘完的最后期限,并根据这一要求编再加上富裕时间,确定各巷道掘完的最后期限,并根据这一要求编再加上富裕时间

30、,确定各巷道掘完的最后期限,并根据这一要求编再加上富裕时间,确定各巷道掘完的最后期限,并根据这一要求编 排各巷道的掘进先后顺序;排各巷道的掘进先后顺序;排各巷道的掘进先后顺序;排各巷道的掘进先后顺序;(4 4)根据现有巷道掘进情况,分派各掘进队的任务,编制各巷道掘进根据现有巷道掘进情况,分派各掘进队的任务,编制各巷道掘进根据现有巷道掘进情况,分派各掘进队的任务,编制各巷道掘进根据现有巷道掘进情况,分派各掘进队的任务,编制各巷道掘进 进度表;进度表;进度表;进度表;(5 5)根据巷道掘进进度表,检查与施工有关的运输、通风、动力供应、根据巷道掘进进度表,检查与施工有关的运输、通风、动力供应、根据巷

31、道掘进进度表,检查与施工有关的运输、通风、动力供应、根据巷道掘进进度表,检查与施工有关的运输、通风、动力供应、供水等辅助生产系统能否保证,需采取什么措施,最后确定巷道掘供水等辅助生产系统能否保证,需采取什么措施,最后确定巷道掘供水等辅助生产系统能否保证,需采取什么措施,最后确定巷道掘供水等辅助生产系统能否保证,需采取什么措施,最后确定巷道掘 进工程计划。进工程计划。进工程计划。进工程计划。课题目录课题目录下页下页上页上页主讲:林世豪2.2.编制巷道掘进工程计划的原则及注意事项编制巷道掘进工程计划的原则及注意事项编制巷道掘进工程计划的原则及注意事项编制巷道掘进工程计划的原则及注意事项(1 1)确

32、定连锁工程,分清各巷道的先后、主次,确定施工顺序。确定连锁工程,分清各巷道的先后、主次,确定施工顺序。确定连锁工程,分清各巷道的先后、主次,确定施工顺序。确定连锁工程,分清各巷道的先后、主次,确定施工顺序。(2 2)尽快构成巷道掘进通风系统,改善施工中通风状况,便于多个掘尽快构成巷道掘进通风系统,改善施工中通风状况,便于多个掘尽快构成巷道掘进通风系统,改善施工中通风状况,便于多个掘尽快构成巷道掘进通风系统,改善施工中通风状况,便于多个掘 进工作面施工。进工作面施工。进工作面施工。进工作面施工。(3 3)要尽快按岩巷、煤巷、半煤岩巷分别配置掘进队,施工条件要相要尽快按岩巷、煤巷、半煤岩巷分别配置

33、掘进队,施工条件要相要尽快按岩巷、煤巷、半煤岩巷分别配置掘进队,施工条件要相要尽快按岩巷、煤巷、半煤岩巷分别配置掘进队,施工条件要相 对稳定,以利于掘进技术和速度的提高。对稳定,以利于掘进技术和速度的提高。对稳定,以利于掘进技术和速度的提高。对稳定,以利于掘进技术和速度的提高。(4 4)巷道掘进工程量的测算既要符合实际,又要留有余地,计算时取巷道掘进工程量的测算既要符合实际,又要留有余地,计算时取巷道掘进工程量的测算既要符合实际,又要留有余地,计算时取巷道掘进工程量的测算既要符合实际,又要留有余地,计算时取 值一般按图测算值增加值一般按图测算值增加值一般按图测算值增加值一般按图测算值增加101

34、02020。(5 5)巷道掘进速度,要根据当地及邻近矿井的具体条件选取。同时要巷道掘进速度,要根据当地及邻近矿井的具体条件选取。同时要巷道掘进速度,要根据当地及邻近矿井的具体条件选取。同时要巷道掘进速度,要根据当地及邻近矿井的具体条件选取。同时要 考虑施工准备时间及设备安装时间,使计划切实可行。考虑施工准备时间及设备安装时间,使计划切实可行。考虑施工准备时间及设备安装时间,使计划切实可行。考虑施工准备时间及设备安装时间,使计划切实可行。课题目录课题目录下页下页上页上页主讲:林世豪四、采掘比例关系指标四、采掘比例关系指标1 1、采掘工作面个数比、采掘工作面个数比、采掘工作面个数比、采掘工作面个数

35、比 目前我国通常在目前我国通常在目前我国通常在目前我国通常在1 1:1.5-11.5-1:2.52.5之间,一般为之间,一般为之间,一般为之间,一般为1 1:2 2。2 2、掘进率、掘进率、掘进率、掘进率 包括:生产掘进率、开拓掘进率、生产矿井全部掘进率。包括:生产掘进率、开拓掘进率、生产矿井全部掘进率。包括:生产掘进率、开拓掘进率、生产矿井全部掘进率。包括:生产掘进率、开拓掘进率、生产矿井全部掘进率。常称万吨掘进率。常称万吨掘进率。常称万吨掘进率。常称万吨掘进率。3 3、三量与各类产量比、三量与各类产量比、三量与各类产量比、三量与各类产量比 一般用三量可采期表示,按原煤炭部规定:一般用三量可

36、采期表示,按原煤炭部规定:一般用三量可采期表示,按原煤炭部规定:一般用三量可采期表示,按原煤炭部规定:开拓煤量可采期开拓煤量可采期开拓煤量可采期开拓煤量可采期3-53-5年以上,年以上,年以上,年以上,准备煤量可采期准备煤量可采期准备煤量可采期准备煤量可采期1 1年以上,年以上,年以上,年以上,回采煤量可采期回采煤量可采期回采煤量可采期回采煤量可采期4-64-6个月以上。个月以上。个月以上。个月以上。主讲:林世豪五、三量管理五、三量管理1 1、开拓煤量、开拓煤量、开拓煤量、开拓煤量 井田范围内掘进的开拓巷道所圈定的尚未采出的那部分可采煤量。井田范围内掘进的开拓巷道所圈定的尚未采出的那部分可采煤

37、量。井田范围内掘进的开拓巷道所圈定的尚未采出的那部分可采煤量。井田范围内掘进的开拓巷道所圈定的尚未采出的那部分可采煤量。Z Zd d(Z ZogogZ Zg gP Pdddd)C C Z Zd d开拓煤量;开拓煤量;开拓煤量;开拓煤量;Z Zogog已开拓范围内的地质储量;已开拓范围内的地质储量;已开拓范围内的地质储量;已开拓范围内的地质储量;Z Zg g已开拓范围内的地质损失;已开拓范围内的地质损失;已开拓范围内的地质损失;已开拓范围内的地质损失;P Pdddd开拓储量可采期内不能开采的储量开拓储量可采期内不能开采的储量开拓储量可采期内不能开采的储量开拓储量可采期内不能开采的储量 C C采区

38、采出率采区采出率采区采出率采区采出率。课题目录课题目录下页下页上页上页主讲:林世豪2 2、准备煤量、准备煤量、准备煤量、准备煤量 采区上山及车场等准备巷道所圈定的尚未采出的那部采区上山及车场等准备巷道所圈定的尚未采出的那部采区上山及车场等准备巷道所圈定的尚未采出的那部采区上山及车场等准备巷道所圈定的尚未采出的那部分可采煤量。分可采煤量。分可采煤量。分可采煤量。Z Zp p(Z ZpgpgZ Zg g-P-Pd d)C C Z Zp p准备煤量;准备煤量;准备煤量;准备煤量;Z Zpgpg各采区所圈定的工业储量;各采区所圈定的工业储量;各采区所圈定的工业储量;各采区所圈定的工业储量;Z Zg g

39、采区内的地质损失;采区内的地质损失;采区内的地质损失;采区内的地质损失;P Pd d呆滞煤量。呆滞煤量。呆滞煤量。呆滞煤量。课题目录课题目录下页下页上页上页主讲:林世豪3 3、回采煤量、回采煤量、回采煤量、回采煤量 在准备煤量的范围内,已有回采巷道及开切眼所圈定的开采煤量在准备煤量的范围内,已有回采巷道及开切眼所圈定的开采煤量在准备煤量的范围内,已有回采巷道及开切眼所圈定的开采煤量在准备煤量的范围内,已有回采巷道及开切眼所圈定的开采煤量。4 4、生产矿或投产矿井的三量可采期、生产矿或投产矿井的三量可采期、生产矿或投产矿井的三量可采期、生产矿或投产矿井的三量可采期 三量采期通常规定为:开拓煤量三

40、量采期通常规定为:开拓煤量35a,准备煤量,准备煤量1a以上,回以上,回采煤量采煤量46月以上。月以上。课题目录课题目录下页下页上页上页主讲:林世豪第二节第二节 矿井开拓延深矿井开拓延深知识点知识点1、矿井延深的原则、要求和延深方案、矿井延深的原则、要求和延深方案2、生产水平过渡时期的技术措施、生产水平过渡时期的技术措施3、矿井改扩建方法、合理集中生产和主要生、矿井改扩建方法、合理集中生产和主要生 产系统技术改造产系统技术改造 模块目录模块目录下页下页上页上页主讲:林世豪相关知识相关知识(一)矿井延深的原则和要求(一)矿井延深的原则和要求(二)矿井开拓延深方案(二)矿井开拓延深方案(三)生产水

41、平过渡时期的技术改造(三)生产水平过渡时期的技术改造课题目录课题目录下页下页上页上页主讲:林世豪 矿井开拓延深矿井开拓延深 为了保证矿井均衡生产,多水平开拓的矿井在上水平减为了保证矿井均衡生产,多水平开拓的矿井在上水平减为了保证矿井均衡生产,多水平开拓的矿井在上水平减为了保证矿井均衡生产,多水平开拓的矿井在上水平减产前就要提前完成井筒延深和下水平的开拓准备工作。在矿产前就要提前完成井筒延深和下水平的开拓准备工作。在矿产前就要提前完成井筒延深和下水平的开拓准备工作。在矿产前就要提前完成井筒延深和下水平的开拓准备工作。在矿井正常生产的过程中开拓新的水平,必然与生产水平的运输、井正常生产的过程中开拓

42、新的水平,必然与生产水平的运输、井正常生产的过程中开拓新的水平,必然与生产水平的运输、井正常生产的过程中开拓新的水平,必然与生产水平的运输、提升、通风等工作互相干扰。因此,正确选择矿井延深方提升、通风等工作互相干扰。因此,正确选择矿井延深方提升、通风等工作互相干扰。因此,正确选择矿井延深方提升、通风等工作互相干扰。因此,正确选择矿井延深方案,使矿井生产与井筒延深施工密切配合,切实处理好新旧案,使矿井生产与井筒延深施工密切配合,切实处理好新旧案,使矿井生产与井筒延深施工密切配合,切实处理好新旧案,使矿井生产与井筒延深施工密切配合,切实处理好新旧水平的接替,是矿井延深工作中应解决的重要问题。水平的

43、接替,是矿井延深工作中应解决的重要问题。水平的接替,是矿井延深工作中应解决的重要问题。水平的接替,是矿井延深工作中应解决的重要问题。课题目录课题目录下页下页上页上页主讲:林世豪(一)矿井延深的原则和要求(一)矿井延深的原则和要求(一)矿井延深的原则和要求(一)矿井延深的原则和要求 1.1.提前做好准备工作提前做好准备工作提前做好准备工作提前做好准备工作 大、中型矿井新水平开拓延深的施工期比较长,一般大、中型矿井新水平开拓延深的施工期比较长,一般大、中型矿井新水平开拓延深的施工期比较长,一般大、中型矿井新水平开拓延深的施工期比较长,一般在在在在3 a3 a以上,准备工作也要以上,准备工作也要以上

44、,准备工作也要以上,准备工作也要2 23 a3 a的时间。为使开拓延深工的时间。为使开拓延深工的时间。为使开拓延深工的时间。为使开拓延深工作顺利进行,缩短工期,必须做好以下准备工作:作顺利进行,缩短工期,必须做好以下准备工作:作顺利进行,缩短工期,必须做好以下准备工作:作顺利进行,缩短工期,必须做好以下准备工作:(1 1)要清楚了解和掌握新水平的煤层赋存情况、地质构造)要清楚了解和掌握新水平的煤层赋存情况、地质构造)要清楚了解和掌握新水平的煤层赋存情况、地质构造)要清楚了解和掌握新水平的煤层赋存情况、地质构造 情况,提出精查地质报告;情况,提出精查地质报告;情况,提出精查地质报告;情况,提出精

45、查地质报告;(2 2)要有经上级单位审批的新水平开拓延深设计,列入计)要有经上级单位审批的新水平开拓延深设计,列入计)要有经上级单位审批的新水平开拓延深设计,列入计)要有经上级单位审批的新水平开拓延深设计,列入计 划并解决资金来源问题;划并解决资金来源问题;划并解决资金来源问题;划并解决资金来源问题;(3 3)落实施工队伍,完成施工场地、设备、材料的准备。)落实施工队伍,完成施工场地、设备、材料的准备。)落实施工队伍,完成施工场地、设备、材料的准备。)落实施工队伍,完成施工场地、设备、材料的准备。课题目录课题目录下页下页上页上页主讲:林世豪2.2.保持或扩大矿井生产能力保持或扩大矿井生产能力保

46、持或扩大矿井生产能力保持或扩大矿井生产能力 矿井开拓延深时应结合矿井发展的长远规划,仔细研究煤层地质条矿井开拓延深时应结合矿井发展的长远规划,仔细研究煤层地质条矿井开拓延深时应结合矿井发展的长远规划,仔细研究煤层地质条矿井开拓延深时应结合矿井发展的长远规划,仔细研究煤层地质条件的变化和各生产环节之间的配合,保证维持矿井已有的生产能力,有件的变化和各生产环节之间的配合,保证维持矿井已有的生产能力,有件的变化和各生产环节之间的配合,保证维持矿井已有的生产能力,有件的变化和各生产环节之间的配合,保证维持矿井已有的生产能力,有需要和可能时,结合开拓延深进行技术改造,提高矿井生产集中化水需要和可能时,结

47、合开拓延深进行技术改造,提高矿井生产集中化水需要和可能时,结合开拓延深进行技术改造,提高矿井生产集中化水需要和可能时,结合开拓延深进行技术改造,提高矿井生产集中化水平,力求扩大矿井生产能力。平,力求扩大矿井生产能力。平,力求扩大矿井生产能力。平,力求扩大矿井生产能力。3.3.充分、合理地利用现有井巷设施充分、合理地利用现有井巷设施充分、合理地利用现有井巷设施充分、合理地利用现有井巷设施 新水平开拓延深应充分利用现有井巷以及提升、运输、通风、排水新水平开拓延深应充分利用现有井巷以及提升、运输、通风、排水新水平开拓延深应充分利用现有井巷以及提升、运输、通风、排水新水平开拓延深应充分利用现有井巷以及

48、提升、运输、通风、排水等大型设备,力求减少开拓延深的工程量和费用,缩短施工期。原有井等大型设备,力求减少开拓延深的工程量和费用,缩短施工期。原有井等大型设备,力求减少开拓延深的工程量和费用,缩短施工期。原有井等大型设备,力求减少开拓延深的工程量和费用,缩短施工期。原有井巷设施可以利用,但经济效果不如新开井巷或新设备时,则不宜因循守巷设施可以利用,但经济效果不如新开井巷或新设备时,则不宜因循守巷设施可以利用,但经济效果不如新开井巷或新设备时,则不宜因循守巷设施可以利用,但经济效果不如新开井巷或新设备时,则不宜因循守旧,而以更新、改造为宜。旧,而以更新、改造为宜。旧,而以更新、改造为宜。旧,而以更

49、新、改造为宜。课题目录课题目录下页下页上页上页主讲:林世豪4.4.积极采用新技术、新工艺和新设备积极采用新技术、新工艺和新设备积极采用新技术、新工艺和新设备积极采用新技术、新工艺和新设备 根据矿井多年生产积累的经验以及国内外新技术、新装备的应用,根据矿井多年生产积累的经验以及国内外新技术、新装备的应用,根据矿井多年生产积累的经验以及国内外新技术、新装备的应用,根据矿井多年生产积累的经验以及国内外新技术、新装备的应用,吸取其他矿井的先进经验,在新水平开拓延深时,应选择更为适宜的采吸取其他矿井的先进经验,在新水平开拓延深时,应选择更为适宜的采吸取其他矿井的先进经验,在新水平开拓延深时,应选择更为适

50、宜的采吸取其他矿井的先进经验,在新水平开拓延深时,应选择更为适宜的采煤方法、先进的采掘技术,选用高效能的机械装备,使新水平的生产技煤方法、先进的采掘技术,选用高效能的机械装备,使新水平的生产技煤方法、先进的采掘技术,选用高效能的机械装备,使新水平的生产技煤方法、先进的采掘技术,选用高效能的机械装备,使新水平的生产技术面貌有较大的改变,技术经济效果有明显的提高。术面貌有较大的改变,技术经济效果有明显的提高。术面貌有较大的改变,技术经济效果有明显的提高。术面貌有较大的改变,技术经济效果有明显的提高。5.5.尽可能缩短施工工期尽可能缩短施工工期尽可能缩短施工工期尽可能缩短施工工期 正确选择延深施工方

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 行业资料 > 矿业工程

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
