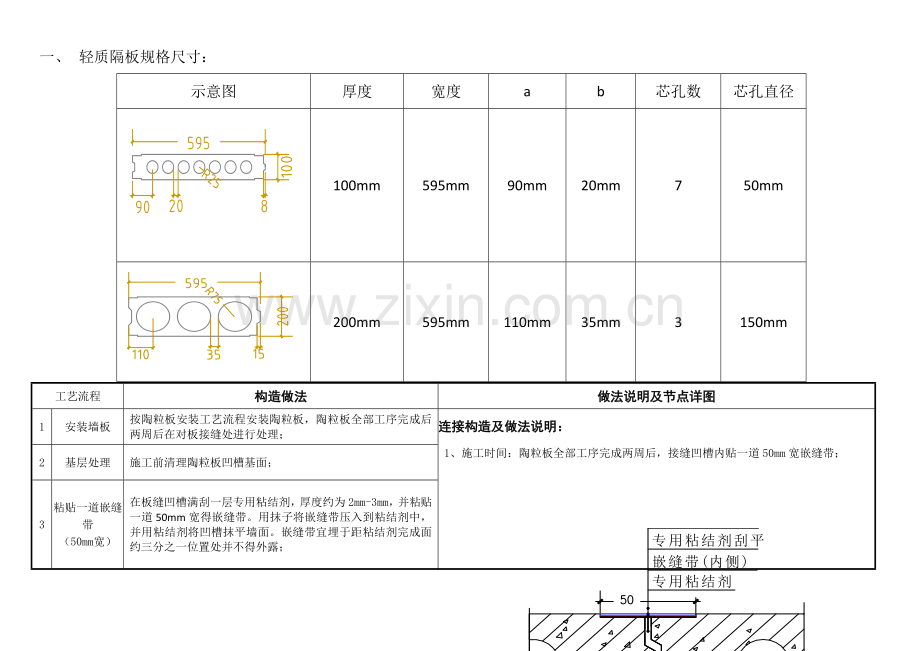

一、 轻质隔板规格尺寸:
示意图
厚度
宽度
a
b
芯孔数
芯孔直径
100mm
595mm
90mm
20mm
7
50mm
200mm
595mm
110mm
35mm
3
150mm
工艺流程
构造做法
做法说明及节点详图
1
安装墙板
按陶粒板安装工艺流程安装陶粒板,陶粒板全部工序完成后两周后在对板接缝处进行处理;
连接构造及做法说明:
1、施工时间:陶粒板全部工序完成两周后,接缝凹槽内贴一道50mm宽嵌缝带;
2
基层处理
施工前清理陶粒板凹槽基面;
3
粘贴一道嵌缝带
(50mm宽)
在板缝凹槽满刮一层专用粘结剂,厚度约为2mm-3mm,并粘贴一道50mm宽得嵌缝带。用抹子将嵌缝带压入到粘结剂中,并用粘结剂将凹槽抹平墙面。嵌缝带宜埋于距粘结剂完成面约三分之一位置处并不得外露;
4
检查及修补
板缝处理完成两周后,检查上述板缝及板面平整度,若有裂缝出现,要进行修补,陶粒板与结构面接缝处平整度若大于4mm,需要进行找平。
质量控制点
1. 板缝处理得施工时间;
2. 基层处理;
3.嵌缝带宽度不得小于50mm;
4.嵌缝带不得外露;
5.检查及修补。
立模浇筑陶粒板连接节点(一)
工艺流程
构造做法
做法说明及节点详图
1
补板补平
施工前用砂浆粘接剂补平补板切口,待强度满足要求方可安装;
连接构造及做法说明:
1、节点构成:补板安装常规板拼装。2、施工时间:陶粒板全部工序完成两周后,接缝凹槽内贴一道50mm宽嵌缝带;
注意:补板宽度不应小于300mm,如小于300则与主体结构一道现浇构造墙。
2
补板加工
施工前根据待接板槽口尺寸,对补板进行加工企口;
3
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板,陶粒板全部工序完成后两周后在对板接缝处进行处理;
4
基层处理
施工前清理凹槽基面;
5
粘贴一道嵌缝带
(50mm宽)
在板缝凹槽满刮一层专用粘结剂,厚度约为2mm-3mm,并粘贴一道50mm宽得嵌缝带,用抹子将嵌缝带压入到粘结剂中,并用粘结剂将凹槽抹平墙面,嵌缝带宜埋于距粘结剂完成面约三分之一位置处并不得外露;
6
检查及修补
板缝处理完成两周后,检查上述板缝及板面平整度,若有裂缝出现,要进行修补,陶粒板与结构面接缝处平整度若大于4mm,需要进行找平。
质量控制点
1. 补板补平得密实度,及企口加工得精确度;
2. 基层处理;
3.嵌缝带宽度不得小于50mm;
4.嵌缝带不得外露;
5.检查及修补。
立模浇筑陶粒板连接节点(二)
工艺流程
构造做法
做法说明及节点详图
1
弹线定位
安装陶粒板前在结构墙上弹出垂直线定位线;
连接构造及做法说明:
1. 施工时间:陶粒板全部工序完成两周后,接缝凹槽内贴一道100mm宽嵌缝带;
注意:1、墙板与结构墙柱可L型、T型、一型连接;2、结构墙柱与墙板平接(L型)处应预留企口,深4mm宽50mm。
2
安装U型卡
在结构面上安装U型卡,采用射钉方式固定,第一道距楼面不大于300mm,以上每1000mm距离设置一道;
3
安装墙板
按照陶粒板安装工艺流程安装陶粒板,将与结构面相交得陶粒板卡入U型卡槽内;
4
基层处理
施工前清理凹槽基面;
5
粘贴一道嵌缝带
(100mm宽)
在陶粒板与结构间隙面满刮专用粘结剂,挤压塞实,在阴角并粘贴一道100mm宽得嵌缝带,每边长各50mm,用抹子将嵌缝带压入到粘结剂中,并用粘结剂将陶粒板板面凹槽抹平,嵌缝带宜埋于距粘结剂完成面约三分之一位置处并不得外露;
6
检查及修补
板缝处理完成两周后,检查上述板缝及板面平整度,若有裂缝出现,要进行修补,陶粒板与结构面接缝处平整度若大于4mm,需要进行找平。
质量控制点
陶粒板与结构墙柱连接节点
节点详图
节点详图
质量控制点
1.U型卡固定牢固;
2.L型、一型连接一道嵌缝带;
3.墙板与结构墙柱连接平面齐平。
4、 第一道嵌缝带施工时间;
陶粒板与结构墙柱连接节点
工艺流程
构造做法
做法说明及节点详图
1
基层清理
清除楼面陶粒板安装位置处尘土并洒水湿润;
连接构造及做法说明:
2
安装墙板
按照陶粒板安装工艺流程安装陶粒板;
3
底部填塞
陶粒板安装24h内,用1:2干硬性水泥砂浆(高度≤30mm)将陶粒板得底部填塞密实;
4
封堵木楔孔
底部填塞完成7天后,撤出木楔并用1:2干硬性水泥砂浆填实木楔孔。
质量控制点
1、 施工开始时间;
2、 木楔撤出时间;
3、 封堵撤出木楔后留下得孔洞;
4、 底部填塞密实;
陶粒板与结构楼面连接节点
工艺流程
构造做法
做法说明及节点详图
1
基层清理
清除楼板反坎设置处地面尘土并洒水湿润;
连接构造及做法说明:
1、卫生间应设置混凝土反坎,高200mm;
2、墙板与反坎、楼面安装空隙宜控制在20mm~30mm;
注意:1、墙混凝土反坎浇筑完成两周后方可安装陶粒板墙体。2、陶粒板墙体安装过程中应注意保护混凝土反坎,撬棍等工具不得以混凝土反坎为支点。
厨卫间陶粒板隔墙必须设置反坎;
、
2
放线
按要求放反坎控制线;反坎厚度比陶粒板厚度小10mm~20mm;
3
浇筑反坎
反坎与一结构浇筑一起完成,保证反坎尺寸、高度、宽度及定位符合墙板安装要求,如需二结构浇筑,需将与反坎接触得原结构面进行凿毛处理;
4
安装陶粒板
待反坎浇筑强度满足要求按照陶粒板安装工艺流程安装陶粒板;
5
底部填塞
陶粒板安装24h内,用 1:2干硬性水泥砂浆(高度≤30mm)将陶粒板底部填塞密实;
6
封堵木楔孔
底部填塞完成7天后,撤出木楔并用1:2干硬性水泥砂浆填实木楔孔;
7
反坎表面找平
用1:3水泥砂浆抹平反坎平墙板面;
8
检查及修补
板缝处理完成两周后,检查上述板缝及板面平整度,若有裂缝出现,要进行修补,陶粒板与结构面接缝处平整度若大于4mm,需要进行找平。
质量控制点
1. 反坎位置及尺寸精度;
2. 反坎成品保护;
3. 反坎底部填塞饱满;
4. 木楔撤出时间;
5. 封堵撤出木楔后留下得孔洞;
陶粒板与反坎连接节点
工艺流程
构造做法
做法说明及节点详图
1
基层清理
在顶板相应部位清楚尘土及洒水湿润;
连接构造及做法说明:
1、施工时间:嵌缝带施工应在陶粒板全部工序完成两周后进行;2、安装陶粒板前应使用泡沫棒将墙板上端孔芯填实;3、拼缝处理:在接缝处先粘贴一道100mm宽嵌缝带。
2
墙板顶端处理
陶粒板安装前,先用泡沫棒将孔芯顶端填实,结构板顶部安装U型卡;
3
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板;
4
粘贴一道嵌缝带
(50mm宽)
在陶粒板与结构板底夹角两侧100mm范围内满刮粘结剂,厚度约为2mm-3mm,用抹子将嵌缝带压入到粘结剂中抹平;
5
检查及修补
板缝处理完成两周后,移交精装修施工前,检查上述板缝及板面平整度,若有裂缝出现,要进行修补,陶粒板与结构面接缝处平整度若大于4mm,需要进行找平。
质量控制点
陶粒板与结构板底连接节点
1、 施工开始时间;2、 板缝基层处理;3.嵌缝带宽度不得小于100mm;
4、 墙板顶面与顶板间粘结剂得饱满度,下部木楔备紧及底部填实 ;
工艺流程
构造做法
做法说明及节点详图
1
基层清理
在顶板相应部位清理楼板灰尘;
连接构造及做法说明:
1、施工时间:嵌缝带施工应在陶粒板全部工序完成两周后进行;2、安装墙板前应使用EPS板或泡沫棒将墙板上端孔芯填实;3、拼缝处理:在接缝处粘贴一道100mm宽嵌缝带。
2
墙板处理
陶粒板安装前,先用泡沫棒将孔芯端头50mm范围填塞满,墙板顶部安装U型卡;
3
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板;
4
粘贴嵌缝带
墙板与梁同平面一侧,满刮一层专用粘结剂,厚度约为2mm-3mm,并粘贴100mm宽嵌缝带,用抹子将嵌缝带压入到粘结剂中抹平;
5
阴角接缝处理
在陶粒板与结构板底夹角两侧100mm范围内满刮粘结剂,厚度约为2mm-3mm,用抹子将嵌缝带压入到粘结剂中抹平;
6
检查及修补
板缝处理完成两周后,检查上述板缝及板面平整度,若有裂缝出现,要进行修补,陶粒板与结构面接缝处平整度若大于4mm,需要进行找平。
质量控制点
陶粒板与结构梁底连接节点一
1、 施工开始时间; 2、 板缝基层处理;
3.嵌缝带宽度不得小于规定值;4.嵌缝带不得外露;
5.检查及修补。
工艺流程
构造做法
做法说明及节点详图
1
塞孔
墙板顶部端头芯孔用EPS泡沫棒封堵,封堵长度为100mm;
连接构造及做法说明:
陶粒板与板底、梁底立面示意图
陶粒板平面图
2
装橡胶垫
将橡胶垫卡在两芯孔间得孔壁上,每块陶粒板应在两侧顶部安装两个;
3
板顶上浆
在陶粒板端头上满粘结剂,高度约40mm,成倒“V”字型;
4
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板;
5
木楔顶紧
用木楔向上顶陶粒板挤压橡胶垫变形受力,临时固定陶粒板;
6
安装L型
加固角码
将L型钢卡件一边靠紧结构梁或者板底,用射钉枪打入2颗射钉固定;将L型钢卡件长边紧靠墙板阴榫槽,用射钉枪打入2颗射钉固定;
7
基层处理
施工前清理凹槽、阴角基面;
8
粘贴一道嵌缝带
(50mm宽)
在陶粒板与结构间隙面满刮专用粘结剂,挤压塞实,在阴角并粘贴一道50mm宽得嵌缝带,用抹子将嵌缝带压入到粘结剂中,并用粘结剂将陶粒板板面凹槽抹平,嵌缝带宜埋于距粘结剂完成面约三分之一位置处并不得外露;
9
检查及修补
板缝处理完成两周后,检查上述板缝及板面平整度,若有裂缝出现,要进行修补,陶粒板与结构面接缝处平整度若大于4mm,需要进行找平。
质量控制点
陶粒板与结构梁底连接节点二
1橡胶垫、泡沫棒与L型钢卡件安装位置准确;2.墙板顶缝挤浆饱满
3.墙面得平整度与垂直度控制; 4.墙板与结构梁。
工艺流程
构造做法
做法说明及节点详图
1
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板;
陶粒板贴砖示意图
连接构造及做法说明:
2
基层清理
清理陶粒板面尘埃;
3
挂钢丝网片
采用1*1方格钢丝网满挂贴砖板面;
4
陶粒板板面抹灰
10mm石膏砂浆薄抹灰,并进行拉毛处理;
5
装饰面贴砖
采用5mm粘结剂粘贴墙砖;
质量控制点
陶粒板墙面贴砖工艺(传统)
1.钢丝网片防锈处理;
2.石膏砂浆抹灰;
3.粘贴层饱满度;
工艺流程
构造做法
做法说明及节点详图
1
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板;
连接构造及做法说明:
陶粒板贴砖示意图
2
基层处理
清理陶粒板面尘埃,采用德高界面剂DAVCOL-BOND +德高配套加强型TTB粘结胶按1:2比例搅拌均匀后涂刷墙面形成拉毛面;
3
装饰面贴砖
采用德高TTB-Ⅱ型高强瓷砖胶粘贴墙砖
质量控制点
陶粒板墙面贴砖工艺(二)
1.基层清理;
2.粘结剂得粘贴强度;
3.界面剂处理;
工艺流程
构造做法
做法说明及节点详图
1
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板;
连接构造及做法说明:
陶粒板贴砖示意图
2
基层处理
在陶粒板使用砂轮磨光片打磨,使板面粗糙后将陶粒板面浮尘清理干净,浇水湿润,并采用901胶水封闭面层;
3
找平层
待界面剂干燥后,使用10mm厚1:2水泥砂浆抹面,并进行拉毛处理;
4
装饰面贴砖
采用5mm粘结剂粘贴墙砖;
质量控制点
陶粒板墙面贴砖工艺(三)
1.界面剂处理;
2.粘结剂得粘贴强度;
3.界面剂处理
工艺流程
构造做法
做法说明及节点详图
1
安装墙板
按照陶粒板安装工艺流程安装陶粒板
连接构造及做法说明:
陶粒板吊挂重物节点
本节点图适用于在陶粒板上悬挂橱柜、空调机、散热器等重物,单点吊挂重量不得大于50KG。
2
粘贴瓷砖
根据要求完成墙面瓷砖得粘贴;
3
定位
根据设计要求在墙砖墙面上确定悬挂点位置;
4
安装膨胀螺栓
瓷砖粘贴完成7天后,按照确定位置将6mm×80mm膨胀螺栓打入内墙板面。
质量控制点
陶粒板挂重节点(一)
1.定位准确;
2.打膨胀螺栓保持角度垂直;
3.悬挂重物时间。
工艺流程
构造做法
做法说明及节点详图
1
安装墙板
按照陶粒板安装工艺流程安装陶粒板
连接构造及做法说明:
陶粒板吊挂重物节点
本节点图适用于在陶粒板单点吊挂重量大于50KG,如地暖锅炉。
2
定位
根据设计要求在陶粒板上定悬挂点位置;
3
切口
使用手提式切割机在以加固点为中心,切100mm*150mm得洞口
4
EPS棒封堵
洞口往下150mm处封堵EPS棒;
5
灌浆处理
往洞口里灌注细石混凝土,需填塞密实,边口采用1:3水泥砂浆分层抹灰回填密实,使表面平整,板面应采用聚合物水泥砂浆贴耐碱玻纤网格布等修补防裂,完成后,需在墙体背面做淋水试验;
6
粘贴瓷砖
根据要求完成墙面瓷砖得粘贴;
7
安装膨胀螺栓
瓷砖粘贴完成7天后,按照确定位置将φ8*100mm得塑料膨胀管打入内墙板面。
放线
按要求放反坎控制线;反坎厚度比陶粒板厚度小10mm~20mm;
质量控制点
陶粒板挂重节点(二)
1.定位准确;
2.洞口灌浆密实;
3.切口位置防开裂、防渗漏处理;
4.悬挂重物时间;
工艺流程
构造做法
做法说明及节点详图
1
反坎企口设置
反坎靠室内一侧增设高100mm,宽60mm得混凝土企口(具体尺寸详见附件)所有企口通过铝合金模板一次成形,反坎同楼板一结构完成;
连接构造及做法说明:
、
2
陶粒板企口设置
按照反坎企口设置得要求,对陶粒板设置高100mm,宽100mm得企口,在工厂完成企口加工;
3
安装陶粒板
待反坎满足规定强度后,按照陶粒板安装工艺流程安装陶粒板,并设置斜撑,陶粒板与反坎间浇灌20mm厚粘结剂;
4
反坎表面找平
待陶粒板安装完成两周后,用1:3水泥砂浆找平;
5
6
7
8
质量控制点
陶粒大板与反坎连接节点
1. 反坎位置及尺寸精度;
2. 反坎成品保护;
3. 反坎底部填塞饱满;
4. 陶粒板斜撑体系;
工艺流程
构造做法
做法说明及节点详图
1
定位放线
根据图纸要求,放内墙、外墙、柱子得定位线;
连接构造及做法说明:
、
2
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板,并在墙板两边设置斜撑,陶粒板布置时,往砼墙里深入20mm;
3
砼墙、柱钢筋绑扎
根据图纸要求绑扎砼墙、柱得钢筋;
4
支模
使用铝合金模板支模,在砼结构面与陶粒板搭接处需将铝合金模板转边陶粒板上100mm;
质量控制点
陶粒大板与结构墙柱搭接节点
1. 墙体位置放线精度;
2. 反坎成品保护;
3. 陶粒板斜撑体系;
工艺流程
构造做法
做法说明及节点详图
1
定位放线
根据图纸要求,放内墙得定位线;
连接构造及做法说明:
、
2
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板,并在墙板两边设置斜撑,陶粒板布置时,往砼梁里深入20mm;
3
砼梁钢筋绑扎
根据图纸要求绑扎砼墙、柱得钢筋;
4
支梁侧模
使用铝合金模板支模,在砼结构面与陶粒板搭接处需将铝合金模板搭接陶粒板上100mm;
质量控制点
陶粒大板与结构梁搭接节点
1. 墙体位置放线精度;
2. 陶粒板斜撑体系;
工艺流程
构造做法
做法说明及节点详图
1
定位放线
根据图纸要求,放内墙得定位线;
连接构造及做法说明:
、
2
接缝处钢筋预埋
在陶粒板接缝处预埋一根φ8钢筋;
3
安装陶粒板
按照陶粒板安装工艺流程安装陶粒板,并在墙板两边设置斜撑;
4
接缝处支侧模
陶粒板接缝处采用铝合金模板支模两侧设置两道对拉螺栓,并设置斜撑;
5
浇筑混凝土
在接缝处灌注细石混凝土,充分振捣,密实;
6
接缝处防开裂处理
待墙体上部结构梁浇筑完成两周后,在接缝处粘贴一道100mm宽得嵌缝带,用抹子将嵌缝带压入到粘结剂中,嵌缝带宜埋于距粘结剂完成面约三分之一位置处并不得外露;
质量控制点
陶粒大板与陶粒大板连接节点
1. 墙体位置放线精度;
2. 陶粒板斜撑体系;
3. 接缝处灌浆密实度;
4. 接缝处防开裂处理时间点;
工艺流程
构造做法
做法说明及节点详图
1
基层
陶粒板外窗洞口上、下、侧口混凝土基层设置成2道企口,每道企口高度为30mm。具体尺寸详见附件。所有企口由工厂直接一次成形。
窗侧节点
H:原结构洞口高度 B:原结构洞口宽度; A:窗框洞口高度 M:窗框洞口宽度; A’窗企口高度 M’窗企口宽度
A=H-60mm,A’=H-120mm;; M=B-60mm ,M’=B-120mm;
窗下口节点
窗上口节点
2
防护胶带清理
窗框在安装前,将背面及侧面5mm范围内得防护胶带清理干净。其她部位防护胶带,在窗安装完成后,临交付统一清理。
3
塞缝
外窗框采用八字形固定片,固定片统一在窗框外墙进行固定,不得形成通缝。窗框下口与基层之间留设20mm缝隙,用水泥砂浆塞密实,窗框上口与左右侧与基层之间留设15mm缝隙,用发泡剂填塞密实,窗框与企口间隙5mm,通过内侧企口作为塞缝模板,在外侧进行填塞密实。
4
防水涂刷
塞缝砂浆干燥后及发泡剂固化后,洞口外侧四周分辨涂刷JS防水,厚度0、6mm,防水压框5mm。
5
保温板粘贴
外墙大面保温板先进行铺贴,窗边保温板作为收口。窗四周保温板禁止点粘形成空腔。窗边四周保温板铺贴完成后,外侧抗裂砂浆层中设置一道抗裂网格布。
6
外侧密封膏
装使完成面压框5mm,窗外侧四周待外涂施工完成后方可进行密封膏封填,密封膏需封填密实、顺直,不得盖住窗框泄水孔。
7
滴水线及窗台坡度
窗台利用外饰面层形成排水坡,坡度不得小于15%。窗上口设置成品滴水线,滴水线须连续,禁止被外墙腻子、涂料污染,利用外饰面层向外坡,坡度不得小于5%。
质量控制点
1.混凝土企口设置 2.保温板满粘3、利用企口进行塞缝4、抗裂网格布设置
陶粒板外墙外窗洞口保温做法
编号
工艺流程
构造做法
做法说明及节点详图
1
基层处理
对门槛石安装部位得墙面根部、楼板表面进行清理,清除门槛石部位得垃圾、浮尘,并用清水冲洗干净,刷素水泥浆一道;
2
门槛标高控制
在墙面标出标高控制线,门槛石下方应扣除铺贴层厚度;客厅与厨房得结构标高相差60mm;
3
门槛石细砼施工
挡水槛应宽于门口尺寸150mm,同时门槛应细石砼一次浇筑成型;挡水槛浇筑前,地面、导墙与挡水槛接触得墙面必须凿毛;
4
门槛石铺贴
门槛石采用湿铺工艺,门槛石长度保证离门洞两侧有10mm空隙,空隙采用防水砂浆填塞密实,填平门槛石上口并收平;
5
门槛石附加防水层
厨房地面清理干净,不平整得进行修补,阴角处抹50mm倒角,分多遍刷JS防水,防水厚度1、5mm厚,JS防水涂料压门槛石5mm;
6
闭水试验
厨房未铺贴地砖范围进行闭水试验,水面高度比门槛石低5mm,24小时门槛无渗漏为合格;
7
成品保护
厨房地砖铺贴时,注意对门槛石得保护,防止磕碰损坏;
质量控制点
1.基层处理 2.门槛标高控制 3、门槛细石砼施工4、门槛石防水附加层5、蓄水试验
厨房、客厅门槛石防渗漏节点做法(地暖)
编号
工艺流程
构造做法
做法说明及节点详图
1
基层处理
对门槛石安装部位得墙面根部、楼板表面进行清理,清除门槛石部位得垃圾、浮尘,并用清水冲洗干净,刷素水泥浆一道;
2
门槛标高控制
在墙面标出标高控制线,门槛石下方应扣除铺贴层厚度;客厅与厨房得结构标高相差80mm;
3
门槛石细砼施工
挡水槛应宽于门口尺寸150mm,同时门槛应细石砼一次浇筑成型;挡水槛浇筑前,地面、导墙与挡水槛接触得墙面必须凿毛;
4
门槛石铺贴
门槛石采用湿铺工艺,门槛石长度保证离门洞两侧有10mm空隙,空隙采用防水砂浆填塞密实,填平门槛石上口并收平;
5
门槛石附加防水层
厨房地面清理干净,不平整得进行修补,阴角处抹50mm倒角,分多遍刷JS防水,防水厚度1、5mm厚,JS防水涂料压门槛石5mm;
6
闭水试验
厨房未铺贴地砖范围进行闭水试验,水面高度比门槛石低5mm,24小时门槛无渗漏为合格;
7
成品保护
厨房地砖铺贴时,注意对门槛石得保护,防止磕碰损坏;
质量控制点
1.基层处理 2.门槛标高控制 3、门槛细石砼施工4、门槛石防水附加层5、蓄水试验
厨房、客厅门槛石防渗漏节点做法(无地暖)
编号
工艺流程
构造做法
做法说明及节点详图
1
基层处理
对门槛石安装部位得墙面根部、楼板表面进行清理,清除门槛石部位得垃圾、浮尘,并用清水冲洗干净,刷素水泥浆一道;
2
门槛标高控制
在墙面标出标高控制线,门槛石下方应扣除铺贴层厚度;客厅与卫生间小降板区域得结构标高相差20mm;
3
门槛石细砼施工
挡水槛应与门槛石宽度同宽,同时门槛应细石砼一次浇筑成型;挡水槛浇筑前,地面、导墙与挡水槛接触得墙面必须凿毛;
4
找坡层
水泥砂浆找坡,最薄处不小于20mm,并坡向地漏,坡度1%。
5
防水附加层
在找坡层干燥后,在管井、地漏、阴角等部位施工防水附加层,防水附加层厚度2、0,JS防水;
6
防水层
附加层施工完后,地面分多遍涂刷2、0厚JS防水,四周上翻高度超过地面完成面300mm,浴缸、淋浴间墙面分多遍涂刷0、6厚JS防水涂料,高度距地面完成面1800mm;
7
门槛石铺贴
门槛石采用湿铺工艺,门槛石长度保证离门洞两侧有10mm空隙,空隙采用防水砂浆填塞密实,填平门槛石上口并收平;
8
门槛石附加防水层
JS涂料咬门槛石5mm,在卫生间平面伸展100mm;
9
成品保护
待闭水试验检查完毕无渗漏,卫生间地砖铺贴时,注意对门槛石得保护,防止磕碰损坏;
质量控制点
1.基层处理 2.门槛标高控制 3、门槛细石砼施工4、门槛石防水附加层5、蓄水试验
卫生间门槛石防渗漏节点做法
编号
工艺流程
构造做法
做法说明及节点详图
1
基层处理
与反坎接触得墙面根部、楼板表面进行凿毛处理,清除反坎部位得垃圾、浮尘,并用清水冲洗干净,刷素水泥浆一道,后浇筑反坎(反坎最好与一结构一起浇筑);
2
预埋件预埋
在浇筑反坎、结构梁板前定位上下预埋件位置并预埋,预埋件尺寸100*100*6,@600设置一个;
3
角钢固定
找出预埋件,将表面清理干净,根据图纸定位安装角钢,角钢与预埋件焊接固定,角钢尺寸L63*6;
4
安装外层NALC板
将板沿着角钢竖立起来,板突出梁边60mm,然后在上下两端高出角钢10mm位置开孔,孔径同于拉钩直径,将拉钩穿入孔内紧拉角钢,调整NALC板平整度,将拉钩与角钢焊接;
5
保温板粘贴层
在梁边外口及反坎外侧粘贴50mm厚保温板;
6
板与保温板接口处收口
板与板间预留10-15mm缝隙,使用专用粘结剂粘结,外口用专用密封胶收口;
7
内墙板安装
根据图纸墙体布置要求,安装内墙NALC板,内墙板顶部采用管卡固定,在每块NALC板端80mm设置一个,底部垫木楔固定,并用1:2干硬性水泥砂浆将墙板与导墙/结构楼板之间得缝隙填密实;
8
撤出木楔封严孔洞
底部填缝工作完成7天后,撤出木楔并用干硬性水泥砂浆填实木楔孔;
9
接缝处理
批腻子时,在接缝处嵌一道10公分长玻纤网格布,腻子均匀覆盖网格布;
质量控制点
1.预埋件定位 2.焊接质量 3、螺栓固定4、底口塞缝密实度5、木楔撤出时间,及填缝密实
NALC外墙板竖装节点一
编号
工艺流程
构造做法
做法说明及节点详图
1
基层处理
与反坎接触得墙面根部、楼板表面进行凿毛处理,清除反坎部位得垃圾、浮尘,并用清水冲洗干净,刷素水泥浆一道,后浇筑反坎,反坎设置一道企口,按图尺寸预留;(反坎最好与一结构一起浇筑);
2
预埋件预埋
在浇筑反坎、结构梁板前定位上下预埋件位置并预埋,预埋件尺寸100*100*6,@600设置一个;
3
角钢固定
找出预埋件,将表面清理干净,根据图纸定位安装角钢,角钢与预埋件焊接固定,角钢尺寸L63*6;
4
安装外层NALC板
将板沿着角钢竖立起来,板突出梁边60mm,然后在上下两端高出角钢10mm位置开孔,孔径同于拉钩直径,将拉钩穿入孔内紧拉角钢,调整NALC板平整度,将拉钩与角钢焊接;
5
保温板粘贴层
在梁边外口及反坎外侧粘贴50mm厚保温板;
6
板与保温板接口处收口
板与板间预留10-15mm缝隙,使用专用粘结剂粘结,外口用专用密封胶收口;
7
内墙板安装
安装内墙NALC板,内墙板顶部采用管卡固定,管卡用射钉固定在结构面上,离板端80mm将管孔插入板内,底部垫木楔固定,并用1:2干硬性水泥砂浆将墙板与导墙/结构楼板之间得缝隙填密实;
8
撤出木楔封严孔洞
底部填缝工作完成7天后,撤出木楔并用干硬性水泥砂浆填实木楔孔;
9
接缝处理
批腻子时,在接缝处嵌一道10公分长玻纤网格布,腻子均匀覆盖网格布;
质量控制点
1.预埋件定位 2.焊接质量 3、螺栓固定4、底口塞缝密实度5、木楔撤出时间,及填缝密实
NALC外墙板竖装节点二
编号
外墙板与结构面连接节点
外墙内侧墙板与结构面连接节点
NALC外墙板竖装通用节点
编号
工艺流程
构造做法
做法说明及节点详图
1
内墙排版
根据图纸内墙板布置,排版定位弹线,竖内墙;
C节点
2
内墙板固定
安装内墙NALC板,内墙板顶部采用管卡固定,管卡用射钉固定在结构面上,离板端80mm将管孔插入板内,底部垫木楔固定,并用1:2干硬性水泥砂浆将墙板与导墙/结构楼板之间得缝隙填密实;
3
撤出木楔封严孔洞
底部填缝工作完成7天后,撤出木楔并用干硬性水泥砂浆填实木楔孔;
4
内墙板缝处理
板与板之间填塞专用粘结剂;
5
接缝处理
批腻子时,在接缝处嵌一道10公分长玻纤网格布,腻子均匀覆盖网格布;
质量控制点
1.管板固定 2.塞缝发泡填充密实度
NALC内墙板竖装节点
编号
工艺流程
构造做法
做法说明及节点详图
1
基层清理
清除内墙安装区域楼板/反坎处得垃圾、浮尘,并用清水冲洗干净;
底部塞缝施工时间:一面内墙安装完成,检验合格后24h之内施工;
2
安装内墙板
安装内墙NALC板,内墙板顶部采用管卡固定,管卡用射钉固定在结构面上,离板端80mm将管孔插入板内,底部垫木楔固定,并用1:2干硬性水泥砂浆将墙板与导墙/结构楼板之间得缝隙填密实;
3
撤出木楔封严孔洞
底部填缝工作完成7天后,撤出木楔并用干硬性水泥砂浆填实木楔孔;
质量控制点
1.施工开始时间 2.木楔撤出时间3、封堵撤出木楔后留下得孔洞;
NALC内墙板与楼板/反坎连接节点
编号
工艺流程
构造做法
做法说明及节点详图
1
安装墙板
安装横竖向内墙NALC板,内墙板顶部采用管卡固定,管卡用射钉固定在结构面上,离板端80mm将管孔插入板内,底部垫木楔固定,并用1:2干硬性水泥砂浆将墙板与导墙/结构楼板之间得缝隙填密实;
锚固销钉施工时间:墙板安装完成两周后,在打入销钉;
2
打入销钉
用铁锤在两块墙板搭接处打入销钉,销钉端头入另一块墙板不得小于150mm,@1000mm设置一个;
3
销钉头封堵
用专用粘结剂封堵销钉头孔,完成面平墙面;
质量控制点
1.锚固施工开始时间 2.墙板交接处管板得设置 3、封堵销钉头孔洞;
NALC内墙板L型转角连接节点
编号
工艺流程
构造做法
做法说明及节点详图
1
安装墙板
安装横向内墙板,横向内墙板顶部采用管卡固定,管卡用射钉固定在结构面上,离板端80mm将管孔插入板内,底部垫木楔固定,并用1:2干硬性水泥砂浆将墙板与导墙/结构楼板之间得缝隙填密实;
锚固销钉施工时间:墙板安装完成两周后,在打入销钉;
2
打入销钉
用铁锤在两块墙板垂直搭接处打入销钉,销钉端头入另一块墙板不得小于150mm,@1000mm设置一个;
3
销钉头封堵
用专用粘结剂封堵销钉头孔,完成面平墙面;
质量控制点
1.锚固施工开始时间 2.墙板交接处管板得设置 3、封堵销钉头孔洞;
NALC内墙板T型连接节点
编号
工艺流程
构造做法
做法说明及节点详图
1
安装墙板
安装横向内墙板,横向内墙板顶部采用管卡固定,管卡用射钉固定在结构面上,离板端80mm将管孔插入板内,底部垫木楔固定,并用1:2干硬性水泥砂浆将墙板与导墙/结构楼板之间得缝隙填密实;
锚固销钉施工时间:墙板安装完成两周后,在打入销钉;
2
打入销钉
用铁锤在两块墙板垂直搭接处打入销钉,销钉端头入另一块墙板不得小于150mm,@1000mm设置一个;
3
销钉头封堵
用专用粘结剂封堵销钉头孔,完成面平墙面;
质量控制点
1.锚固施工开始时间 2.墙板交接处管板得设置 3、封堵销钉头孔洞;
NALC内墙板T型连接节点
编号
