收藏 分销(赏)

加气砼砌块砌筑技术交底.docx

上传人:可**** 文档编号:1210829 上传时间:2024-04-18 格式:DOCX 页数:9 大小:37.65KB 下载积分:10 金币
下载 相关 举报

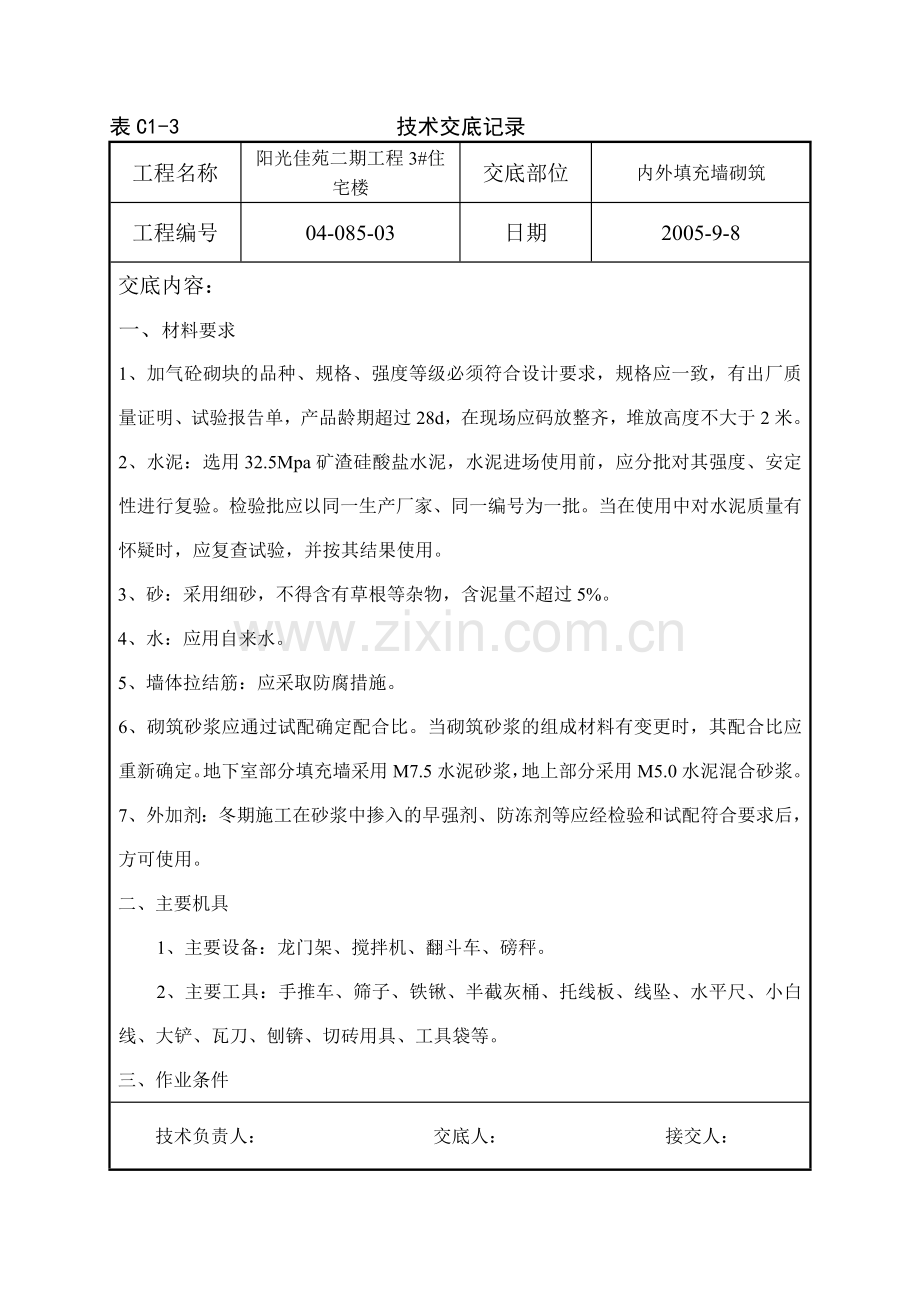

加气砼砌块砌筑技术交底.docx_第1页
第1页 / 共9页
加气砼砌块砌筑技术交底.docx_第2页
第2页 / 共9页


点击查看更多>>
资源描述
表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 一、材料要求 1、加气砼砌块的品种、规格、强度等级必须符合设计要求,规格应一致,有出厂质量证明、试验报告单,产品龄期超过28d,在现场应码放整齐,堆放高度不大于2米。 2、水泥:选用32.5Mpa矿渣硅酸盐水泥,水泥进场使用前,应分批对其强度、安定性进行复验。检验批应以同一生产厂家、同一编号为一批。当在使用中对水泥质量有怀疑时,应复查试验,并按其结果使用。 3、砂:采用细砂,不得含有草根等杂物,含泥量不超过5%。 4、水:应用自来水。 5、墙体拉结筋:应采取防腐措施。 6、砌筑砂浆应通过试配确定配合比。当砌筑砂浆的组成材料有变更时,其配合比应重新确定。地下室部分填充墙采用M7.5水泥砂浆,地上部分采用M5.0水泥混合砂浆。 7、外加剂:冬期施工在砂浆中掺入的早强剂、防冻剂等应经检验和试配符合要求后,方可使用。 二、主要机具 1、主要设备:龙门架、搅拌机、翻斗车、磅秤。 2、主要工具:手推车、筛子、铁锹、半截灰桶、托线板、线坠、水平尺、小白线、大铲、瓦刀、刨锛、切砖用具、工具袋等。 三、作业条件 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 1、弹出轴线、墙边线、门窗洞口线、构造柱位置线,经复核办理预检手续。检查构造柱插筋,墙体拉结筋。 2、立皮数杆:皮数杆上标明门窗洞口、拉结筋、圈梁、过梁的标高,皮数杆间距不大于15米,一般距墙皮或墙角50mm,皮数杆应垂直、牢固、标高一致,经复核后办理预检手续。 3、根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石砼找平,不得用砂浆找平。 4、砂浆配合比经试验确定,准备好砂浆试模。 5、冬期施工所需的各种材料已准备好。 四、操作工艺 1、工艺流程: 施工准备→排砖撂底→拌制砂浆→ 填充墙砌筑→验收 2、加气砼砌块在砌筑时,应向砌筑面适量浇水。 3、排砖撂底:砌筑前,将楼地面基层清扫干净,洒水润湿。按砌块尺寸在墙体线范围内分块定尺、划线。 4、砌筑砂浆拌制:地下室采用水泥砂浆,地上采用水泥混合砂浆。砂浆配合比应用重量比,计量精确度为:水泥、水、外加剂±2%,砂±5%。砂浆采用机械搅拌,搅拌时先将水泥和砂加入水拌合均匀后再掺入水泥用量的1‰的砂浆王。搅拌时间不得少于3min。砂浆应随拌随用,严禁使用过夜砂浆。 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 砂浆采用刮浆法。填充墙应按建筑平面图设置构造柱,各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。 5、冬期施工,加气砼砌块在砌筑时当气温等于或低于0℃时,砌块可不用浇水润湿,但砂浆的稠度必须增大。遭水浸和受冻的砌块严禁使用。砂浆搅拌时间应比常温期增加0.5—1倍,即不少于5min。砂浆应随拌随用,拌好的砂浆应放在保温灰槽中,砂浆存储时间不超过20min,已遭冻结的砂浆严禁使用,不准以热水掺入冻结砂浆内重新搅拌使用。拌制砂浆所用砂,不得含有大于1cm的冻块或冰块,拌合砂浆时,水温不得大于80℃,砂的温度不得大于40℃,砂浆温度不应低于5℃。当水的温度超过规定时,应将水、砂先行搅拌,再加入水泥,以防出现假凝现象。砂浆试块的留置除应按常温规定要求外,尚应增加不少于2组与砌体同条件养护的试块,分别用于检验各龄期强度和转入常温28天的砂浆强度。 5、墙体的砌筑:内填充墙为100mm、200mm厚加气砼砌块,地上外填充墙为300mm厚用100mm和200mm加气砼砌块进行组砌。 组砌方法采用全顺式,上下错缝,交接处咬槎搭砌,搭砌长度不小于150mm,不能满足时,在水平灰缝内设置2根φ6的钢筋,长度不小于700mm。所有填充墙沿全高设墙拉筋2φ6,间距400mm,拉筋伸入墙体的长度为墙全长的1/5及700mm取大值。 墙体转角处和纵横墙交接处应同时砌筑,临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。当不能留斜槎时,除转角处外,可留成直槎,但直槎必须 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 做成凸槎。留直槎处应加设拉结钢筋。转角处应隔皮纵横墙相互搭砌,丁字交接处,应使横墙砌块隔皮端面露头。每日砌筑高度不得超过1.2m。墙体必须拉通线砌筑,随砌、随吊、随靠,保证墙体垂直及平整。 门洞口处沿门高度在顶部设钢筋砼过梁断面尺寸为墙厚×100mm,当门的一边或两边在砼墙上时采用现浇砼过梁,一边在砼墙上时过梁长度为洞口尺寸加250mm;两边在砼墙上时过梁长度为洞口尺寸。若门洞口在加气砼砌块墙上时采用预制砼过梁,过梁尺寸为洞口尺寸加500mm。 窗洞口在窗台处设50mm厚的现浇带作为窗台压顶,只在窗口处设置,钢筋伸入窗洞口一侧的砌块灰缝内500mm。 构造柱应在两侧的砌块墙砌好后再进行砼浇筑。构造柱两侧的砌体应砌成马牙槎马牙槎应先退后进,然后一皮砖退,一皮砖进,如下图 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 填充墙砌至接近梁底或楼板底时应留一定间隙,待填充墙砌完至少间隔7d后,再进行补砌,补砌方法为在最上一层用实心砌块斜砌。 砌墙采用“三一砌砖法”,即一铲灰、一块砖、一挤揉。砌体的水平和垂直灰缝的平均厚度不大于15mm和20mm,施工时要经常检查灰缝的厚度和均匀性,灰缝要横平竖直。水平灰缝及立缝的砂浆饱满度均不小于80%。 每天收工前,将水平及垂直灰缝填满并用镏子将灰缝镏平镏严,并做到活完场清且将砌块的垃圾与落地灰分开存放。 6、养护:砌墙完成24小时后,用喷雾器进行浇水养护,每天至少2次,养护7天。 五、应注意的质量问题 1、砂浆强度不够:注意不使用过期水泥,计量要准确,保证搅拌时间,砂浆试块的制作、养护、试压应符合规定。 2、墙体顶面不平直:砌到顶部时不好使线,墙体容易里出外进,应在梁底或板 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 底弹出墙边线,认真按线砌筑,以保证墙体顶部平直通顺。 3、墙体后剔凿:预留孔洞、预埋件应准确预留、预埋。防止后剔凿,以免影响质量。 六、成品保护措施 1、暖卫、电气管线及预埋件应注意保护,防止碰撞损坏。 2、植好的拉结筋应加强保护,不得踩倒、弯折。 3、手推车应平稳行驶,防止碰撞墙体。 七、质量验收标准 主控项目: 1、 砌块和砌筑砂浆的强度等级应符合设计要求。 抽检数量:每一检验批且不超过250m3砌体的各种类型及强度等级的砂浆,每台搅拌机取样至少一组。 检验方法:检查砌块的产品合格证书、产品性能检测报告和砂浆试块试验报告。 一般项目 1、 填充墙砌体的一般尺寸允许偏差应符合下表规定。 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容 项次 项 目 允许偏差(mm) 检验方法 1 轴线位移 10 用尺检查 垂直度 ≤3m 5 用2m托线板检查或吊线尺量检查 >3m 10 2 表面平整度 8 用2m靠尺和楔形塞尺检查 3 门窗洞口高、宽(后塞口) ±5 尺量检查 4 外墙上下窗口偏移 20 用经纬仪或吊线检查 抽检数量:对上表中1、2项,在检验批的标准间中随机抽查10%,但不应少于3间,大面积房间每两个轴线按一标准间计数,每间检验不应少于3处。对表中3、4项,在检验批中抽检10%,且不应少于5处。 2、加气砼砌块不应与其它块材混砌。 抽检数量:在检验批中抽检20%,且不应少于5处。 检验方法:外观检查。 3、填充墙砌体的砂浆饱满度及检验方法应符合下表规定。 抽检数量:每步架子不少于3处,且每处不应少于3块。 4、填充墙砌体的拉结筋的位置应与砌块皮数相符合。拉结钢筋应置于灰缝中,埋置 砌体分类 灰缝 饱满度及要求 检验方法 加气砼砌块 水平 ≥80% 采用百格网检查块材底面砂浆的粘结痕迹 垂直 ≥80% 长度应符合设计要求,竖向位置偏差不应超过一皮高度。 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 抽检数量:在检验批中抽检20%,且不应少于5处。 检验方法:观察和用尺量检查。 5、填充墙砌筑时应错缝搭砌,加气砼砌块搭砌长度不应小于150mm,竖向通缝不应大于2皮。 抽检数量:在检验批的标准间中抽查10%,且不应少于3间。 检验方法:观察和用尺检查。 6、填充墙砌体的灰缝厚度和宽度应正确。灰缝应为15mm,20mm。 抽检数量:在检验批的标准间中抽查10%,且不应少于3间。 检验方法:用尺量5皮砌块的高度和2m砌体的长度折算。 7、填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并至少间隔7d后,再将其补砌紧密。 抽检数量:每检验批抽10%填充墙片(每两柱间的填充墙为一墙片),且不应少于3片墙。 检验方法:观察检查。 八、安全措施 1、操作之前必须检查施工环境是否符合安全要求,道路是否畅通,机具是否完好,安全设施和防护用品是否齐全,经检查符合要求后方可施工。 技术负责人: 交底人: 接交人: 表C1-3 技术交底记录 工程名称 阳光佳苑二期工程3#住宅楼 交底部位 内外填充墙砌筑 工程编号 04-085-03 日期 2005-9-8 交底内容: 2、脚手架上堆料量不得超过规定荷载,砌块堆置高度不得超过三皮。同一块脚手板上的操作人员不得超过二人。 3、楼板上堆料量不得超过楼板的使用荷载,否则应进行验算,增加支撑。 4、在同一垂直面上下进行交叉作业,必须设置安全隔板,操作人员必须佩戴安全帽。 5、施工前应及时清理脚手架上的积雪、冰霜。 6、对稳定性较差的窗间墙等,应加临时支撑,以保证其稳定性 技术负责人: 交底人: 接交人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
