资源描述

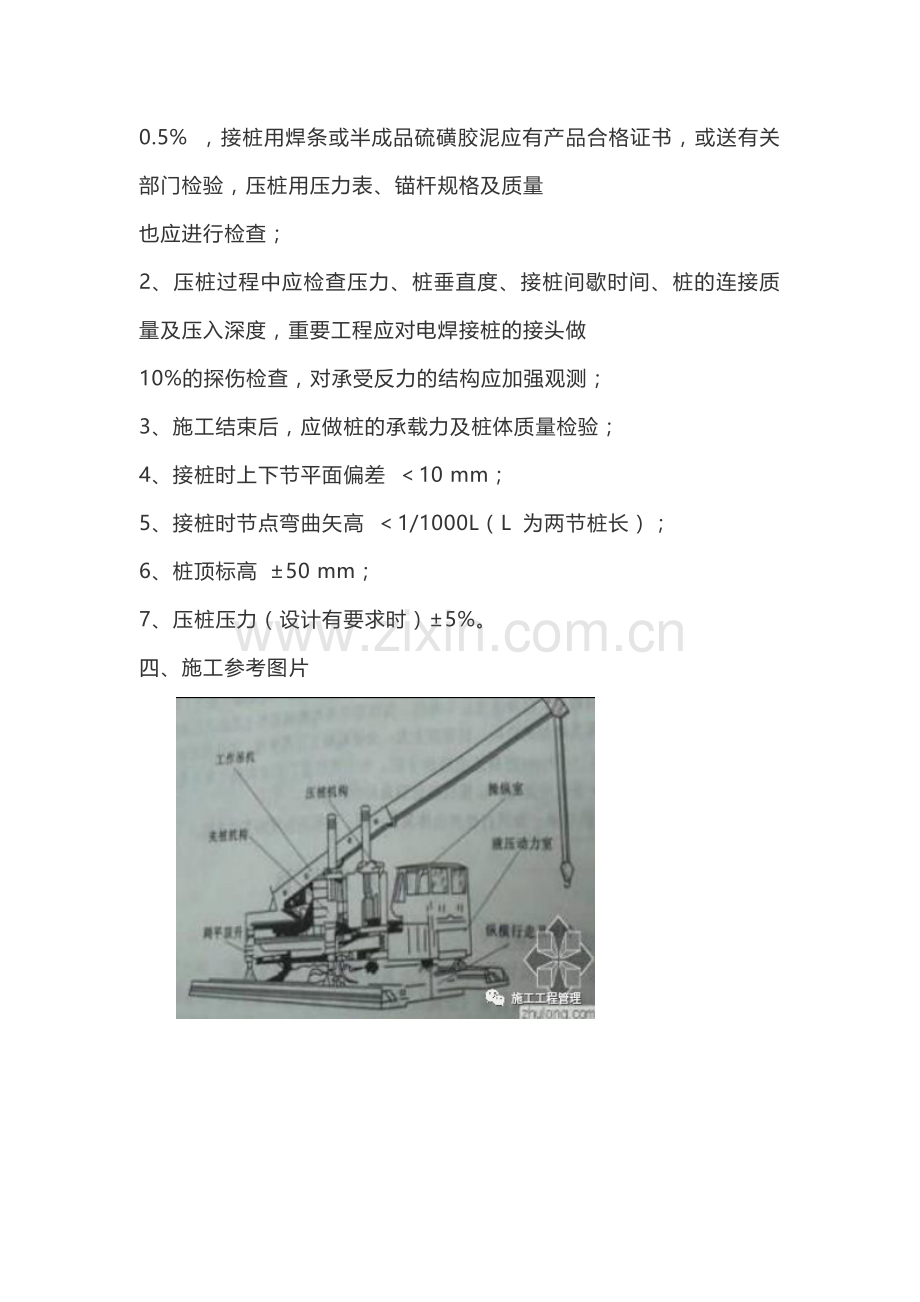

静压桩施工技术交底 一、工艺流程 测量放线→桩机就位→起吊预制桩→稳桩→压桩→接桩→送桩→检查验收→转移桩机 二、构造做法 ①、施工前,场地要达到“三通一平”要求,场地的承载力能使施工桩机设备能顺利进入施工现场,做好现场清理 地下空间障碍物工作,如旧建筑物的基础防空洞、地下管线等; ②、油压表必须经有资质的法定检测单位鉴定,并有鉴定合格证; ③、静压桩施工过程中,不得任意调整和校正桩的垂直度,避免对桩身产生较大的次生弯矩; ④、压桩过程中,应检查压力、桩的垂直度、接桩间歇时间、桩的连接质量及压入深度; ⑤、静压桩桩端进入持力层,达到综合确定的压桩力要求时,宜保持稳压 1―2 分钟,稳压下沉量可根据试桩经验确 定; ⑥、终桩后应马上进行封底、封口砼的浇注,封底砼高度为 2 米,封口砼从地面下去 1 米放置沙包,在沙包上浇注 0.5 米高的砼,浇完封口砼后应及时测量桩顶标高并做记录。 三、质量检查要求 1、施工前应对成品桩做外观及强度检验,外观要求表面平整,颜色均匀,掉角深度<10mm,蜂窝面积小于总面积 0.5% ,接桩用焊条或半成品硫磺胶泥应有产品合格证书,或送有关部门检验,压桩用压力表、锚杆规格及质量 也应进行检查; 2、压桩过程中应检查压力、桩垂直度、接桩间歇时间、桩的连接质量及压入深度,重要工程应对电焊接桩的接头做 10%的探伤检查,对承受反力的结构应加强观测; 3、施工结束后,应做桩的承载力及桩体质量检验; 4、接桩时上下节平面偏差 <10 mm; 5、接桩时节点弯曲矢高 <1/1000L(L 为两节桩长); 6、桩顶标高 ±50 mm; 7、压桩压力(设计有要求时)±5%。 四、施工参考图片 更多的工程交底,请扫描关注
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
