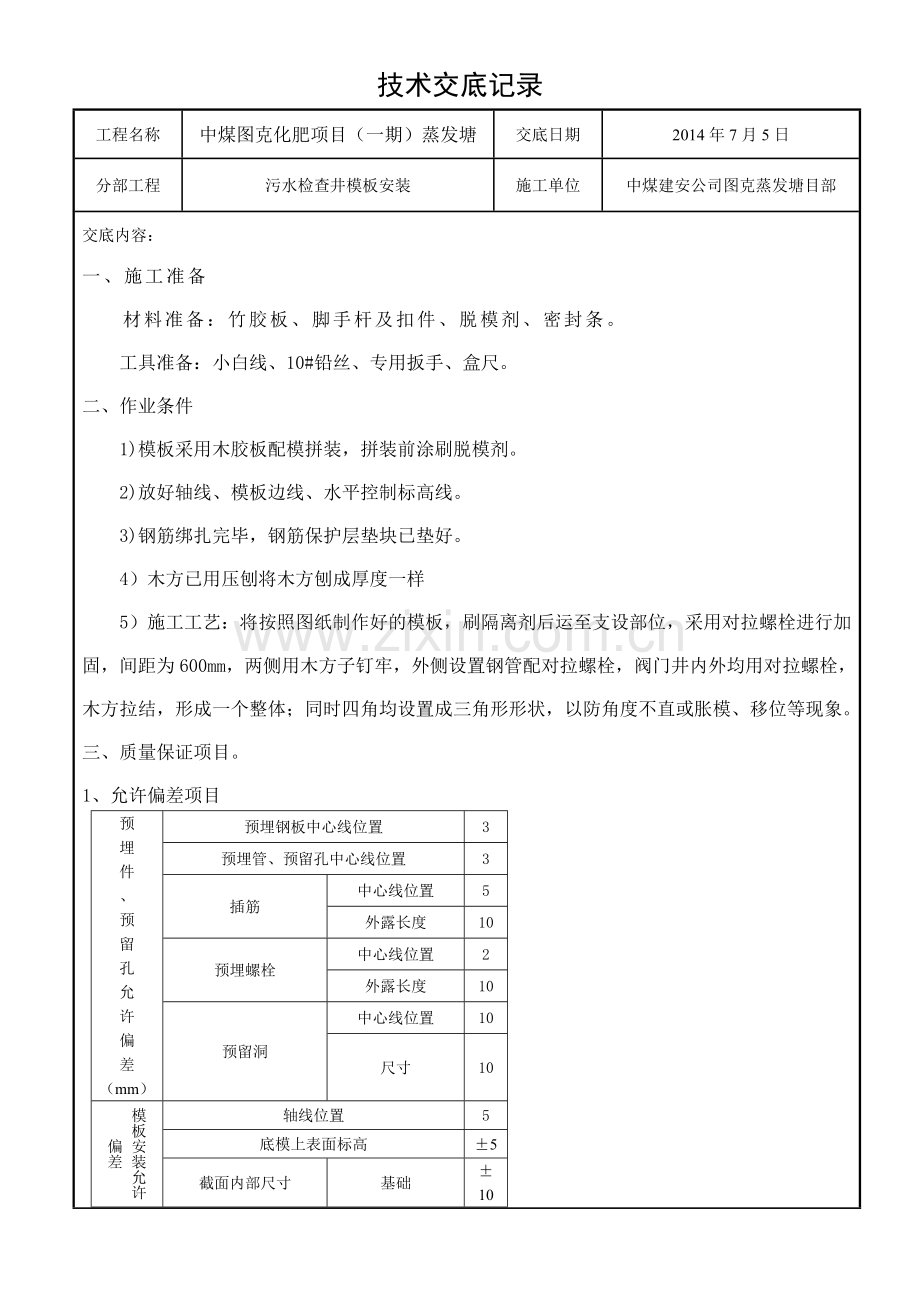

技术交底记录 工程名称 中煤图克化肥项目(一期)蒸发塘 交底日期 2014年7月5日 分部工程 污水检查井模板安装 施工单位 中煤建安公司图克蒸发塘目部 交底内容: 一、施工准备 材料准备:竹胶板、脚手杆及扣件、脱模剂、密封条。 工具准备:小白线、10#铅丝、专用扳手、盒尺。 二、作业条件 1)模板采用木胶板配模拼装,拼装前涂刷脱模剂。 2)放好轴线、模板边线、水平控制标高线。 3)钢筋绑扎完毕,钢筋保护层垫块已垫好。 4)木方已用压刨将木方刨成厚度一样 5)施工工艺:将按照图纸制作好的模板,刷隔离剂后运至支设部位,采用对拉螺栓进行加固,间距为600mm,两侧用木方子钉牢,外侧设置钢管配对拉螺栓,阀门井内外均用对拉螺栓,木方拉结,形成一个整体;同时四角均设置成三角形形状,以防角度不直或胀模、移位等现象。 三、质量保证项目。 1、允许偏差项目 预 埋 件 、 预 留 孔 允 许 偏 差 (mm) 预埋钢板中心线位置 3 预埋管、预留孔中心线位置 3 插筋 中心线位置 5 外露长度 10 预埋螺栓 中心线位置 2 外露长度 10 预留洞 中心线位置 10 尺寸 10 模板安装允许偏差 轴线位置 5 底模上表面标高 ±5     截面内部尺寸 基础 ±10     柱、墙、梁 4,-5 层高垂直度 不大于5m 6 大于5m 8 相邻两板表面高低差 2 表面平整度 5 四、成平保护 在支设模板过程中,不得动用已绑扎好的钢筋,不能因为加固模板而移位钢筋骨架,不得在钢筋上面行走,如果必须行走时,应在绑扎好的钢筋上铺设跳板。 模板隔离剂不得污染钢筋,不允许破坏钢筋保护层的垫块。 五、安全注意事项 (1)模板要有存放场地,场地要平整夯实。模板平放时,要有木方垫架。立放时,要搭设分类模板架,模板触地处要垫木方,以此保证模板不扭曲不变形。不可乱堆乱放或在组拼的模板上堆放分散模板和配件。 (2)工作面已安装完毕的模板,不准在吊运其它模板时碰撞,以防止模板变形或产生垂直偏差。工作面已安装完毕的平面模板,不可做临时堆料和作业平台,以保证支架的稳定,防止平面模板标高和平整产生偏差。 (3)拆除模板时,不得用大锤、撬棍硬砸猛撬,以免混凝土的外形和内部受到损伤。 (4)进入现场必须佩戴好安全帽,做好防护工作。 技术负责人 交底人 接受人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
