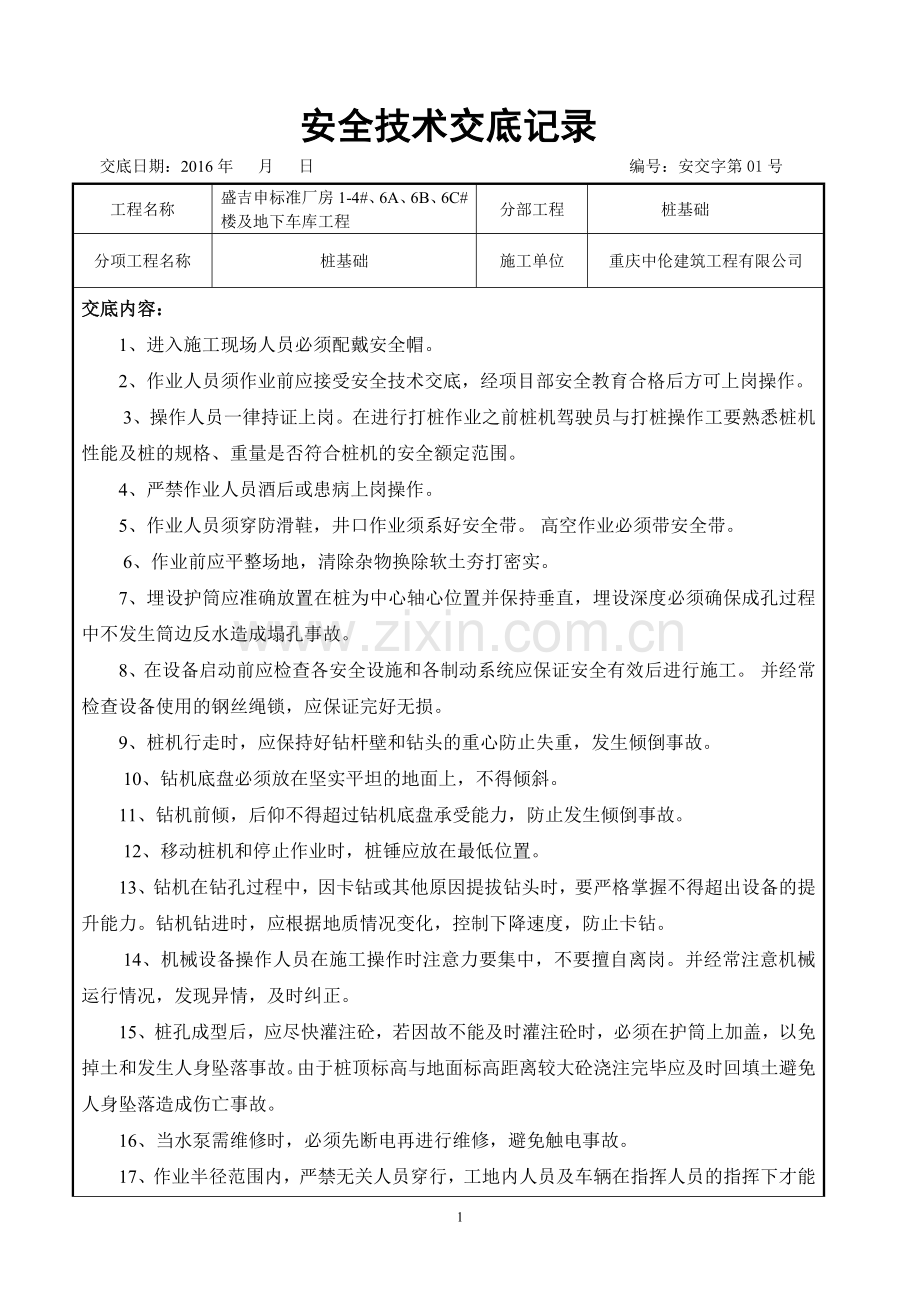

1、安全技术交底记录交底日期:2016年 月 日编号:安交字第01号工程名称盛吉申标准厂房1-4#、6A、6B、6C#楼及地下车库工程分部工程桩基础分项工程名称桩基础施工单位重庆中伦建筑工程有限公司交底内容:1、进入施工现场人员必须配戴安全帽。2、作业人员须作业前应接受安全技术交底,经项目部安全教育合格后方可上岗操作。3、操作人员一律持证上岗。在进行打桩作业之前桩机驾驶员与打桩操作工要熟悉桩机性能及桩的规格、重量是否符合桩机的安全额定范围。4、严禁作业人员酒后或患病上岗操作。5、作业人员须穿防滑鞋,井口作业须系好安全带。高空作业必须带安全带。6、作业前应平整场地,清除杂物换除软土夯打密实。7、埋设
2、护筒应准确放置在桩为中心轴心位置并保持垂直,埋设深度必须确保成孔过程中不发生筒边反水造成塌孔事故。8、在设备启动前应检查各安全设施和各制动系统应保证安全有效后进行施工。并经常检查设备使用的钢丝绳锁,应保证完好无损。9、桩机行走时,应保持好钻杆壁和钻头的重心防止失重,发生倾倒事故。10、钻机底盘必须放在坚实平坦的地面上,不得倾斜。11、钻机前倾,后仰不得超过钻机底盘承受能力,防止发生倾倒事故。12、移动桩机和停止作业时,桩锤应放在最低位置。13、钻机在钻孔过程中,因卡钻或其他原因提拔钻头时,要严格掌握不得超出设备的提升能力。钻机钻进时,应根据地质情况变化,控制下降速度,防止卡钻。14、机械设备操
3、作人员在施工操作时注意力要集中,不要擅自离岗。并经常注意机械运行情况,发现异情,及时纠正。15、桩孔成型后,应尽快灌注砼,若因故不能及时灌注砼时,必须在护筒上加盖,以免掉土和发生人身坠落事故。由于桩顶标高与地面标高距离较大砼浇注完毕应及时回填土避免人身坠落造成伤亡事故。16、当水泵需维修时,必须先断电再进行维修,避免触电事故。17、作业半径范围内,严禁无关人员穿行,工地内人员及车辆在指挥人员的指挥下才能通行。18、混凝土浇注过程中,作业人员应配合得当,避免在拆装导管时造成事故。浇注完毕应在孔口设置防护设施。19、钻机启动作业时,要有专人指挥,要规定信号明确分工,禁止任何人在钻机或孔口区域内穿行
4、或停留。20、工作停止时,应将钻机熄火,防止误操作伤人。21、作业时注意架空电线,工作场地应尽量远离高压网线,如必须在架空附近作业时,须与高压线保持5米以上距离,遇有大风及恶劣天气时不得在高压线附近作业钢筋笼吊装安全注意事项: 1、作业前应检查起重设备上的各种安全防护装置及监测、指示、仪表、自动报警信号装置是否完好,有缺损时应及时修复,安全防护装置不完整或已失效的机械设备不得使用。操作人员应遵守吊装安全操作规程。 2、吊车作业人员必须持证上岗,不得擅自离岗或将机械设备交给其他无证人员操作。严禁无关人员进入作业区域或操作室内。 3、钢筋笼制作应满足足够的刚度,吊装过程中严禁使用滑钩系统,吊车应匀
5、速缓慢操作。 4、吊装作业时,吊车回转半径内严禁站人,操作人员严格遵守操作规程,不得违章操作,违章指挥司索工应规范指挥程序。 5、经常检查吊钩防脱钩保险,主副卷扬机钢丝绳及吊装锁具是否正常。 6、作业过程中,对地上、地下各种管线,障碍的保护躲避及周围交通的疏导维护,现场负责人应提前查看精心组织吊运。 7、钢筋笼运输设备应满足所需刚度,运送过程中配合人员应配合得当,不伤害他人,不伤害自己,不被他人伤害。 8、钢筋笼吊装运送过程中应避免拖拉电源线,以防造成触电事故。 9、设专人指挥混凝土运输车,避免发生交通事故。 10、操作人员应服从指挥,不违章操作,指挥人员不违章指挥。交底会签栏:交底单位重庆中伦建筑工程有限公司技术负责人安全员、施工员接收负责人3
