收藏 分销(赏)

京石透层、封层施工方案.docx

上传人:可**** 文档编号:1210519 上传时间:2024-04-18 格式:DOCX 页数:11 大小:162.75KB
下载 相关 举报

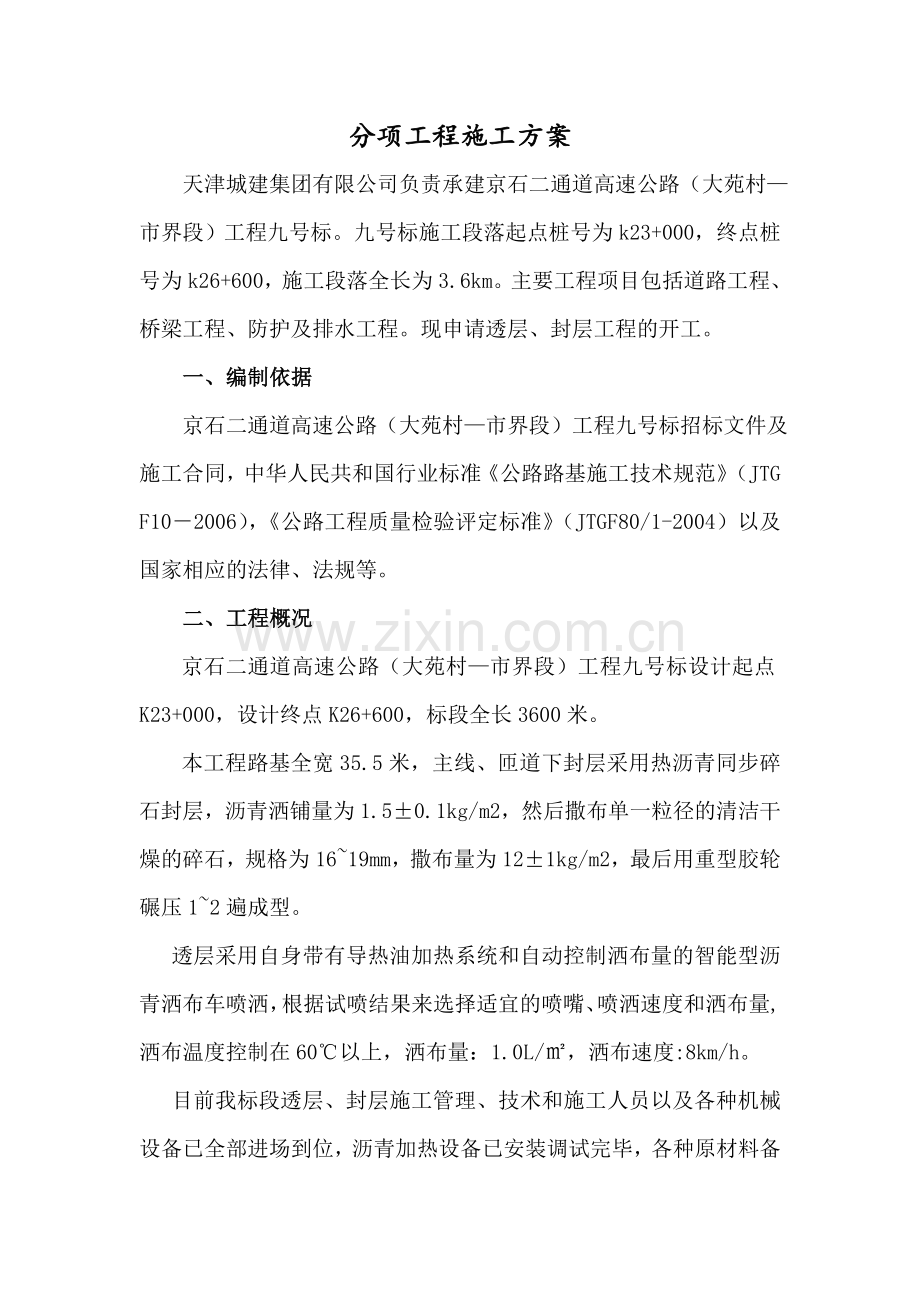

京石透层、封层施工方案.docx_第1页
第1页 / 共11页
京石透层、封层施工方案.docx_第2页
第2页 / 共11页
京石透层、封层施工方案.docx_第3页
第3页 / 共11页
京石透层、封层施工方案.docx_第4页
第4页 / 共11页
京石透层、封层施工方案.docx_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、分项工程施工方案 天津城建集团有限公司负责承建京石二通道高速公路(大苑村市界段)工程九号标。九号标施工段落起点桩号为k23+000,终点桩号为k26+600,施工段落全长为3.6km。主要工程项目包括道路工程、桥梁工程、防护及排水工程。现申请透层、封层工程的开工。 一、编制依据 京石二通道高速公路(大苑村市界段)工程九号标招标文件及施工合同,中华人民共和国行业标准公路路基施工技术规范(JTG F102006),公路工程质量检验评定标准(JTGF80/1-2004)以及国家相应的法律、法规等。 二、工程概况 京石二通道高速公路(大苑村市界段)工程九号标设计起点K23+000,设计终点K26+60

2、0,标段全长3600米。本工程路基全宽35.5米,主线、匝道下封层采用热沥青同步碎石封层,沥青洒铺量为1.50.1kg/m2,然后撒布单一粒径的清洁干燥的碎石,规格为1619mm,撒布量为121kg/m2,最后用重型胶轮碾压12遍成型。透层采用自身带有导热油加热系统和自动控制洒布量的智能型沥青洒布车喷洒,根据试喷结果来选择适宜的喷嘴、喷洒速度和洒布量,洒布温度控制在60以上,洒布量:1.0L/,洒布速度:8km/h。目前我标段透层、封层施工管理、技术和施工人员以及各种机械设备已全部进场到位,沥青加热设备已安装调试完毕,各种原材料备料充足、检验合格,各项检测指标合格,达到透层、封层施工的开工条件

3、。透层、封层铺设面积均为14.5万平方米。路缘石施工完毕后,进行封层施工,封层施工前,路缘石采用薄塑料布进行包裹保护。三、组织机构 透层、封层工程组织机构由我项目部施工负责人牵头,设置技术负责人、测量负责人、现场施工负责人、质检负责人、安全负责人、文明施工负责人,并下设一个透层、封层施工队伍。详见组织机构框图: 透层、封层工程组织机构框图施工负责人:温德新技术负责人:秦志强测量负责人:穆 强现场负责人:孔祥金质检负责人:杜海强安全负责人:张 维文明施工负责人:王桂林透层、封层工程施工队四、施工方法透层、封层的施工工艺流程为:施工准备透层油加工透层油洒布交通管制24小时清洁封层油加工洒布封层油撒

4、布碎石碾压养生开放交通。1.施工准备、基层经驻地办监理工程师验收合格,其各项检测指标均符合标准和设计要求。、施工前先用机械钢丝刷进行全面清扫,后人工用扫帚清扫,最后用森林吹风机彻底清除基层表面杂物及灰尘,保证表面无杂物,无活动松散粒料,检测空洞要回填平整夯实;对表面的泥土、砂浆等局部污染物拟采用清刷机清洁、人工以及水车冲洗配合,待表面完全干燥后再进行施工。、对桥涵、通道的护拦等构造物进行遮挡防护,避免污染。、检查施工机械状态,对沥青洒布车油管、喷嘴进行检查疏通。2、透层油加工本合同段施工用高渗透乳化沥青每批次必须经过试验室取样检测,并经监理工程师批复后,才可用于施工。3、透层油洒布透层油洒布前

5、,每10m两侧放桩,后用白灰洒线,洒布时严格按灰线洒布,保证洒布宽度。采用自身带有导热油加热系统和自动控制洒布量的智能型沥青洒布车喷洒,根据试喷结果来选择适宜的喷嘴、喷洒速度和洒布量。洒布温度控制在60以上,洒布量:1.0L/,洒布速度:8km/h。洒布必须成雾状,洒布过程中设专人指挥车辆,透层油要喷洒均匀,不得出现漏洒空白条;对漏洒处应及时补洒,对超洒积液处人工刮除或用扫把扫匀。4、透层施工完毕晴天24h后,阴天时间稍长一些再进行封层的施工。洒布透层施工开始至施工封层前,要封闭交通,禁止车辆通行。5、封层施工前应对透层进行检查,表面干燥、无污染情况下方可进行下封层施工。6、封层油加工本合同段

6、采用热沥青同步碎石封层原料均经试验室检测合格,并经监理工程师批复后,才用于施工。7、封层油洒布及撒布碎石封层油洒布和碎石撒布采用智能型沥青石屑同步洒布车,并根据试喷结果来选择适宜的喷嘴、喷洒速度和洒布量,要喷洒均匀,改性沥青温度必须保持在185190范围内,且喷嘴高度适宜,封层油洒布量:1.50.1kg/m2。洒布过程中设专人指挥车辆,保持均匀洒布、不流淌,且保持洒布的连续性,局部洒不到的部位采用人工辅助(用扫帚)方法。碎石撒布要均匀,撒布单一粒径的清洁干燥的碎石,规格为1619mm,撒布量为121kg/m2,覆盖率达到70%。保证碎石上下不重叠、不松散、不成堆、不露黑为准。同步碎石封层机行驶

7、速度不宜过快,洒布速度控制在4km/h之内,保持匀速行驶。8、碾压碎石洒布后,用16T胶轮压路机趁热将碎石压入沥青层,碾压时从低往高进行,碾压速度不超过2km/h,静压24遍,碾压时不得随意刹车或掉头,避免因此造成石屑推移成堆或出现空漏,人工扫除多余松散颗粒。9、接缝处理、纵向接缝:应在先做封层一侧暂留10-15cm宽度不撒布石屑,待另一侧封层时沿预留沥青边缘进行同步石屑撒布。、横向接缝,应在接缝处放置与洒布宽度同宽的钢板,宽度为50cm,待洒布车通过后,应立即将其清洗干净。10、封层施工完成后1-2h后,可限制开放交通,限制车辆通行速度不大于20km/h,防止跑松散。五、质量检测标准六、质量

8、保证措施 1 、实行第一管理者负责制、工程质量终身负责制,成立以项目经理为组长的质量管理领导小组,项目部设质检部,施工队设专职质检员。 2 、组建强干的试验和测量班,项目部设工地试验室,施工队设试验组。 3、 建立严格的质量保证制度,制定一套完整的系统的工作程序管理和专项质量检验、验收制度。 4 、建立、健全质量检查及工序间的交接验收制度。试验、检验应做到原始记录齐全、数据真实可靠。 5、对进场的原材料及半成品进行严格的质量检查,不符合要求的坚决不用。 6、实行持证上岗,尤其是电焊工,要定期考核,焊接工艺水平达不到要求的不得施焊。 7、针对具体施工作业编制作业指导书,积极开展QC小组活动。8、

9、各项工序完结,经监理工程师检查合格后,方可进行下一道工序凡经检验不合格的部位,必须进行补救使其达到要求。 9、工程开工前,逐级技术交底掌握施工方法、工艺及技术要点。 七、环境保护措施 (一)、文明施工措施 我们将严格按照招标文件有关章节具体要求和我单位有关文明施工的具体规定,制定严格的项目经理部文明施工管理条例和计划,全体进场员工必须认真遵守、严格执行,坚决做到文明施工,充分体现出我单位现代化施工企业的精神风貌。 1、制定严格的文明施工管理制度、条例、办法等,主要条款书写在标牌上挂在工区内醒目位置,时刻提醒职工认真遵守。 2、施工中的泥浆、污水、废水,必须有可靠的储存,转运或科学的排放措施,不

10、能任意外流,污染河道,高度重视对环境的保护。 3、施工现场严格按标准化工地进行建设,如道路、栽树、种花草、场地围墙建设、临建房屋、材料堆放等;和当地搞好合作关系,确保施工顺利进行,使我们的工程真正成为民心工程。 4、做好施工现场各类机械设备和车辆分类划区安放停置工作;各种施工材料、构件均挂牌分类整齐堆放,按照不同材料相应要求确定其堆放方式及存放条件,建筑垃圾或回收的建材应堆集整齐并有标识。施工现场应做到工完场清。 5、组织职工经常进行文明教育,以良好精神风貌积极投入工程建设中。 6、采取利用广播、张贴标语、报纸、电视等加强宣传工作,为监理、业主和本企业树立良好形象。 7、设置正规醒目的标牌,书

11、写本标段工程有关内容,如项目经理部名称、经理、总工程师等名称,并简介工程范围,工程量等。 8、驻地和施工现场管理人员一律佩证上岗,兼职维持工区内施工秩序,防止无关人员进入工区。各作业区、办公室、仓库、工作室等悬挂统一标牌,以示标识。 9、坚持开展争做“四有新人”活动和优秀职工之家活动,开展丰富多彩的文体娱乐活动,活跃职工精神生活。 10、加强与地方政府及当地有关部门之间的合作,与当地有关部门组织社会治安联防,共同维护好施工期工区附近的社会治安,确保人身安全,为优质、安全、快速、经济地完成本合同所属工程创造有利的施工环境。 (二)、环保措施 在整个施工过程中,环境保护措施如下: 1、项目经理部建

12、立相应机构及规章制度,专人专项随时检查和定期组织大检查,环境保护工作与项目经理部及各作业队效益挂钩,奖优罚劣。 环境保护要遵循“全面规划,合理布局,综合利用,化害为利,依靠群众,大家动手,保护环境,造福人民”的原则。合理利用各种资源、能源;控制和 逐步消除污染,对污染环境和危害人体健康的“三废”(废水、废气、废渣)及噪音、震动等进行防治,保障员工身体健康,确保生产的顺利进行。 2、施工中,密切与当地政府联系,并取得工作上的支持,注意道路养护,及时洒水养护,减少粉尘对环境和周围居民生活的影响。 3、在施工期间,对易飞扬的粉尘材料在运输和堆放时进行覆盖,防止粉尘对环境造成污染。 4、加强施工现场管

13、理,保持施工现场整洁,做到材料堆放整齐,机械设备停放有序,特殊施工地段有明显标志。 5、注意保护自然资源。生活污水、生活垃圾按规定进行排放或堆放,粪便集中处理,防止污染水源。 6、施工场地区域内的生活区、施工区等场地以城市标准按环保部门的要求进行垃圾、污水、粪便等杂物处理,粪便修筑化粪池进行处理,并做好绿化工作。 7、加强对环保管理人员进行有计划的技术业务培训和学习,不断提高他们的责任感和管理水平。要开展环境保护知识的宣传教育,普及环境保护知识,提高全体员工的环境意识。在环境保护工作中有突出贡献和取得显著成绩的集体和个人,项目部应给予表扬和奖励。 8、在施工过程中加强与当地政府和相关部门的配合

14、,不受到当地政府与环保部门的处罚和通告。 八、安全保证措施 1、建立健全安全管理机构,配备足够的安全管理人员。项目经理部设立安全管理委员会、安全领导小组、安全管理小组。设置项目质量安全部作为专职管理部门,各级都配备足够的符合要求的安全管理人员。实行专管与群管相结合的管理体系,横向到边,纵向到底,形成管理网络。 2、建立以安全生产责任制为核心的各项安全管理制度。安全管理制度主要包括各级各类人员的安全生产责任制、安全生产目标管理制度、安全检查制度、安全教育制度、安全技术制度、安全交底制度、特种作业人员管理制度、安全验收制度、班组安全活动制度、事故报告与调查处理制度、安全奖罚制度等。安全生产责任目标

15、层层分解,落实到人,挂牌明示,严格考核,考核结果与经济利益挂钩。 3、严格监督检查,消除事故隐患。公司每月定期检查,平时抽查;项目经理部每周定期检查;项目经理和安全员坚持每日安全巡视。对检查发现的事故隐患,定人、定时间、定措施进行整改,不留事故隐患。施工用电、机械设备、防护设施等要经验收合格后才能投入使用。建设工程临时用电按照三相五线制,实行两级漏电保护的规定,临时用电需符合“一机一箱一闸一漏”的规定,合理布置临时用电系统,配电箱必须符合部颁标准的规定。 4、要求各工种作业人员持证上岗,无证人员一律不准上岗操作。5、积极开展班前安全活动,广泛开展安全生产宣传,推广安全生产先进经验;促进施工安全

16、管理,保障施工安全。 6、强化安全教育,加强人员管理。加强现场管理人员的安全意识,使每一个管理人员做到关心安全工作并在实际的管理工作中坚持做到安全第一,认真履行职责。严格执行三级安全教育和安全技术交底制度,未经教育和交底的人员不准上岗作业、坚持经常性教育,教育职工由“要我安全”变为“我要安全”。特种作业人员(如电工、焊工、机械操作工、场内机动车司机等)必须持有效操作证上岗。严格人员管理,规范用工,严肃查处违章行为,耐心说服教育,杜绝违章指挥、违章操作和违反劳动纪律的行为,使员工做到不伤害自己、不伤害他人、不被他人伤害。 7、认真执行公司安全管理规定,根据规定制订本工程安全管理办法,严格安全管理制度。 8、进入现场必须正确戴好安全帽,所有现场电气机械设备都必须挂牌,明确安全操作规程及安全责任人。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
