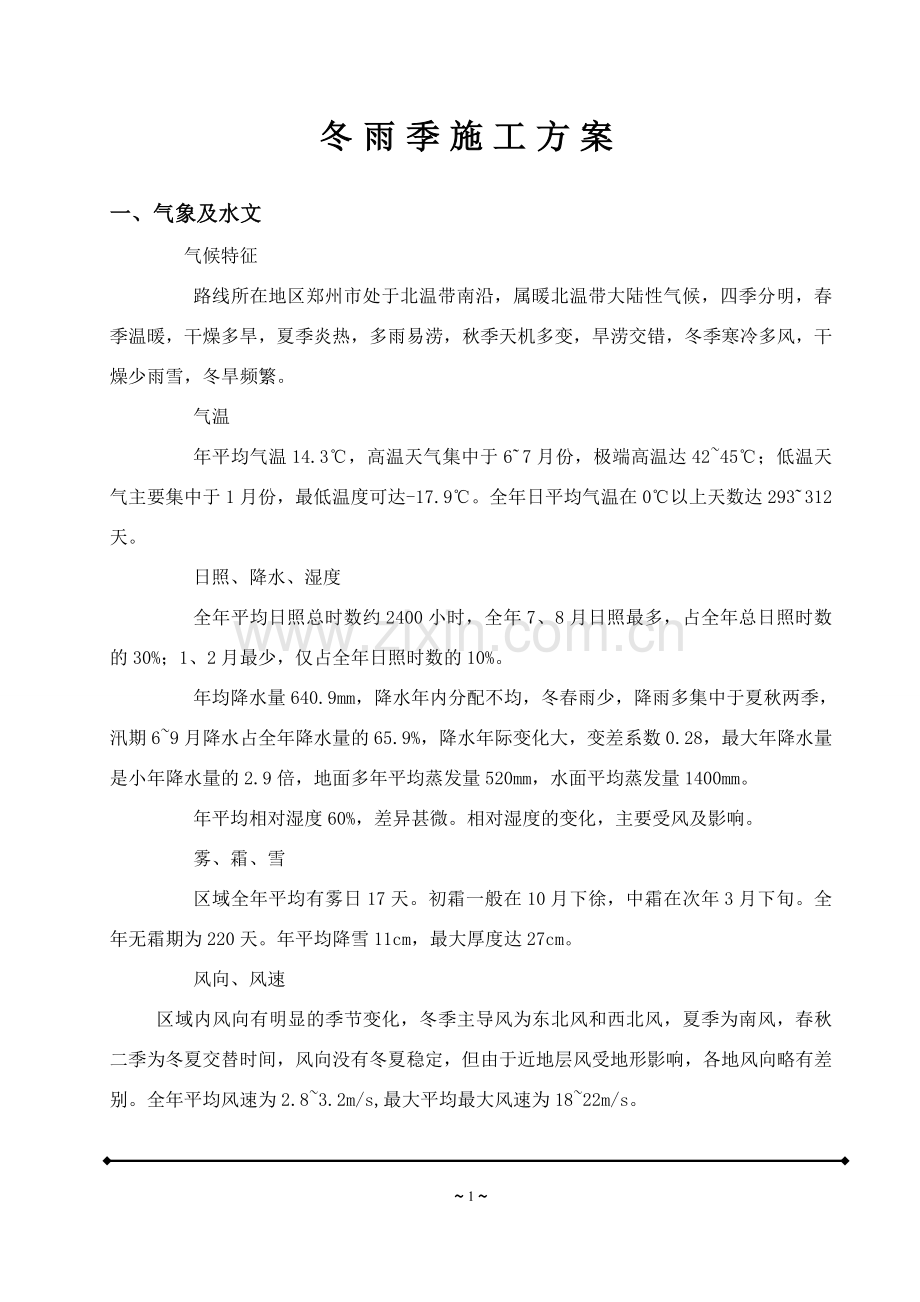

1、冬雨季施工方案一、气象及水文 气候特征 路线所在地区郑州市处于北温带南沿,属暖北温带大陆性气候,四季分明,春季温暖,干燥多旱,夏季炎热,多雨易涝,秋季天机多变,旱涝交错,冬季寒冷多风,干燥少雨雪,冬旱频繁。 气温 年平均气温14.3,高温天气集中于67月份,极端高温达4245;低温天气主要集中于1月份,最低温度可达-17.9。全年日平均气温在0以上天数达293312天。 日照、降水、湿度 全年平均日照总时数约2400小时,全年7、8月日照最多,占全年总日照时数的30%;1、2月最少,仅占全年日照时数的10%。 年均降水量640.9mm,降水年内分配不均,冬春雨少,降雨多集中于夏秋两季,汛期69
2、月降水占全年降水量的65.9%,降水年际变化大,变差系数0.28,最大年降水量是小年降水量的2.9倍,地面多年平均蒸发量520mm,水面平均蒸发量1400mm。 年平均相对湿度60%,差异甚微。相对湿度的变化,主要受风及影响。 雾、霜、雪 区域全年平均有雾日17天。初霜一般在10月下徐,中霜在次年3月下旬。全年无霜期为220天。年平均降雪11cm,最大厚度达27cm。 风向、风速 区域内风向有明显的季节变化,冬季主导风为东北风和西北风,夏季为南风,春秋二季为冬夏交替时间,风向没有冬夏稳定,但由于近地层风受地形影响,各地风向略有差别。全年平均风速为2.83.2m/s,最大平均最大风速为1822m
3、/s。二、工程概况本项目位于郑州市惠济区老鸦陈街道办师家河村,路线起点始于师家河村索须河西河堤西约150米老路上,起点桩号k5+494,终点止于索须河东河堤东约170米老路上,终点桩号k6+014,改建工程路线全长0.520公里。路线主要控制点:起点、师家河桥位、终点。 路线走向:总体上呈东西走向。路线经过的主要城镇村庄:师家河。路线所经主要河流:索须河。路线相交的主要公路:索须河东堤沿堤路。老路状况:原老路路面宽度7m,路基宽度8m。路面结构为沥青混泥土路面,路面状态良好。路程规模:本项目改建起点为k5+494,全长0.520公里。路基填方942.69m,挖方371.23m,沥青混泥土路面2
4、460m,桥梁207.00m/1座,新增用地0.53亩。三、雨季施工措施 1、雨季施工的管理目标根据本标段工程的特点,雨季施工期间的工程管理目标主要为以下几点: 雨季施工主要以预防为主,采用防雨措施及加强截、排水手段,确保雨季正常的施工生产,不受季节性气候的影响。 雨季的重点放在路基填挖、砼的灌注施工,对基坑施工中易出现的土方塌陷,护坡塌方等要采取有效措施,做到大雨后能立即复工。 加强信息反馈,确保施工安全,尤其是明挖法施工围护结构受力体系在雨季的重要性要有充分的认识。2、雨季施工的准备工作 技术准备:在雨季的施工组织安排要进行充分的优化组合,对于施工中可能发生的问题或灾害要有充分的对策,雨期
5、前针对工程特点和工期要求,编制防汛应急预案,加强对民工、职工的教育管理,充分收集及掌握龙南地区的气象及水文资料,并与气象部门联系,及时获得有关的天气预报资料。准备充足的应急物资,防汛领导小组成员及防汛值班人员要保持警惕,当达到汛情预警值时,立即向有关方面汇报并启动应急预案,让预案组织工作在防汛过程中得到实施,不至于对工程造成较大的损失。 组织的准备:项目部成立抗洪领导小组,同时成立抗洪突击队。抗洪领导小组的组长由项目经理担任,副组长由主管生产的副经理担任,组员要有各业务部门、施工队伍的主管参加。抗洪突击队的队员要挑选年轻力壮、责任心强、勇于吃苦的同志参加。平时要定期或不定期组织演练,要做到“来
6、之能战,战之能胜”。 施工场地的布置:施工现场应根据地形对场地内排水系统进行疏通,以保证水流畅通,不积水,并要防止四邻地区地面水倒流进入场内要做好疏导工作。道路两旁要做好排水沟,保证雨后通行不陷,同时还要加强对场地外排水系统的维护,清理等工作,确保流水顺畅。 物资准备:雨季施工所需要的各种物资、材料都要有一定的库存量,确保雨季的物资供应。同时严格按防汛应急预案的内容储备一些必要的抗洪抢险物资,例如编织袋、防雨棚、彩条布、铁锹及必要的雨具等,一旦哪里有危险,立即组织抢险。另外,还要与市防汛指挥部、消防支队、防汛物资供应商、就近医院等单位取得联系与沟通,确保汛情时可以互相协调与帮助,将汛期带给工程
7、施工的危害及损失降至最低。 机械、机具的准备:在雨季来临之前,对机电设备的配电箱要采取防雨、防潮等措施,并严格按规范要求安装接地保护装置。同时要备足抗洪用的抽水机、泥浆泵,并加强对抗洪设备的检查。 大小型临时设施的检修及停工维护、临时设施检修:对现场临时设施,如职工宿舍、值班室、食堂、仓库等应进行全面检查,对危险建筑物应进行全面翻修加固或拆除。、对停工工程要进行检查并做好维护,在雨季施工期间加以遮盖,防止雨水灌入。、对一般不列入雨季施工的工程,力争雨季到来前完成到一定部位,同时也考虑防雨措施。3、主要施工措施1、钢筋工程施工主要措施1)钢筋堆放场地要进行夯实,并高于现场地面,用垫木将钢筋架起2
8、50mm,避免因雨水浸泡加工好的成品、半成品,雨天应遮盖,防止锈蚀,大风雷雨天气,施工层上钢筋工程应停止作业,防止雷电伤人。2)钢筋焊接不得在雨天进行,防止焊缝或接头脆裂。2、模板工程施工主要措施1)模板保证支撑系统支撑在牢固的基础上(回填土面要加通长垫木,并有排水措施,避免支撑下沉)。2)对各类模板加强防风紧固措施,在临时停放时考虑防止大风失稳。3)涂刷水溶性脱模剂的模板防止脱模剂被雨水冲刷,保证顺利脱模和混凝土表面质量。3、加强监控量测在雨季施工期间,要加大对现场监控量测的监测频率,及时反映雨季对施工的影响,采取措施确保雨季施工安全。4、加强安全教育在雨季施工期间,要加大安全教育力度,严格
9、按各工序作业规程进行作业,确保雨季施工安全。四、冬季施工措施当施工场地室外日平均气温连续5天稳定在5以下,则此5天的第一天为进入冬季施工的初日,当气温转暖时,最后一个5天的日平均气温稳定在5以下,则此5天的最后一天为冬季施工的终日。 郑州区域全年平均有雾日17天。初霜一般在10月下徐,中霜在次年3月下旬。全年无霜期为220天。年平均降雪11cm,最大厚度达27cm。而冬季施工一般从12月中旬至下一年度2月中旬,冬季施工对桥梁工程有严重影响,为确保工程质量和施工安全,施工保证措施如下:1、冬季施工的管理目标根据本标段工程的特点,冬季施工期间的工程管理目标主要为以下几点: 冬季施工主要以预防为主,
10、采取各种措施,确保冬季施工生产的正常进行和工程质量的稳定。 冬季施工的重点放在钻孔桩基灌注砼工程的施工尤其是砼工程的施工。 采取措施确保施工安全,尤其是因冬季气候寒冷而造成的各种意外伤害。2、冬季施工的准备工作 技术准备:在冬季的施工组织安排要进行充分的优化组合,对于在冬季施工的工程要做到技术上可行,工艺上先进,安全有保障,工期不延误。要明确冬季施工的技术、质量、安全监控点。编制冬期施工方案及技术措施,对有关人员进行教育培训、技术交底及冬季施工教育。 组织的准备:项目部成立冬施领导小组,冬施领导小组的组长由项目经理担任,副组长由主管生产的副经理、项目总工担任,组员要有各业务部门、施工队伍的主管
11、参加。冬施领导小组就冬施期间的施工组织作出详细的计划和安排,就各相关部门的工作进行详细的部署,以确保冬施顺利完成。混凝土测温工作由实验员专职安排,组织参加冬季施工的班组长、班组成员学习冬季施工方案及有关规范、规定,并对全体施工人员进行冬季施工防火、防冻等思想和安全教育,提高施工人员的冬季施工意识,建立有效的冬季施工各项规章、责任和值班制度。物资准备:冬季施工所需要的各种物资、材料都要有一定的库存量,同时外加剂要做好保管与防护工作,确保冬季的物资供应。所有物资在夜晚必须采用彩条布等进行覆盖;在冬季施工前,工地的临时供水管必须全部做好保温防冻工作。机械、机具的准备:汽车、装载机、挖机、吊机要加好防
12、冻液,不用或停滞的工程机械水箱内的水必须放掉。搅拌机抽水泵必须抽空,橡皮管内有水也应全部放掉,并将其存放好。大小型临时设施的检修等临时设施检修:对现场临时设施,如职工宿舍、值班室、食堂、仓库等应进行全面检查,对危险建筑物应进行全面翻修加固或拆除,对屋面积雪及时进行清理。安全与防火冬季施工期间,要采取防滑措施,如清理积雪、洒粗砂或锯末。施工时如接触电气焊、热水,要防止烫伤。现场火源,要加强管理,使用天然气、煤气时,要防止爆炸;使用焦炭炉、煤炉或天然气、煤气时,应注意通风换气,防止煤气中毒。3 、主要施工措施A、土方工程土方开挖在冬季进行土方开挖时,为防止下层需开挖的土方在夜晚冻住,影响第二天开挖
13、,在当天收工时,在土方表层采用保温材料(如锯末)进行覆盖,覆盖层的厚度一般在2030cm左右。开挖完的土方,必须防止基坑底部受冻,如不能及时进行下道工序施工,应在基底标高上预留适当厚度土层,并覆盖保温材料保温。对已冻结的土方开挖时,宜先采用机械破碎。土方回填在冬季回填土,应采取以下措施:在冬季挖土中,将不冻土堆在一起加以覆盖,防止冻结,留作回填之用。平衡土方,在编制施工方案时,应考虑挖方和填方的平衡,即从甲坑挖出来的未冻土,填到乙坑作回填土,并迅速夯实。回填前将基底的冰雪和保温材料打扫干净,方可开始回填。压实时,每层铺土厚度不得超过20cm,夯实厚度为1015cm。适当减少回填土方量。在冬季进
14、行回填土时,可在保证基底土不遭受冻结的条件,尽量少填一些,留待春暖时再继续回填。B、钢筋工程冬施期间钢筋不允许露天堆放;冬季在负温条件下焊接钢筋,应尽量安排在室内进行,如必须在室外焊接,其环境不宜低于20,风力超过3级时应有挡风措施。采用电弧焊时,根据试验,选择好合适的焊接参数,焊接时必须防止产生过热、烧伤、咬肉和裂纹等缺陷,在构造上应防止在接头处产生偏心受力状态。为防止接头热影响区的温度梯度突然增大,进行帮条电弧焊或搭接电弧焊时,第一层焊缝,先从中间引弧,再向两端运弧;立焊时,先从中间向上方运弧。以使接头端部的钢筋达到一定的预热效果,在以后各层焊缝的焊接时,采取分层控温施焊,以起到缓冷的作用
15、。C、混凝土浇筑混凝土浇筑前,必须清除模板内的冰雪、污垢、冻块。当环境气温低于10时,应将直径大于25mm的钢筋和金属预埋件加热至正温。注意收听天气预报,应尽量选择气温较高的时间浇筑混凝土。气温低于15时不得施工。此外,气温在015范围内,当有寒流(大风、大雪)袭击时,也不得浇筑混凝土。为防止混凝土受冻,可以再运送商砼的时候应采用综合蓄热法对混凝土进行养护,即混凝土中掺加相应温度的防冻剂的时候加入防冻剂。D、混凝土养护掺加防冻剂的混凝土强度未达到5Mpa前,不掺加防冻剂的混凝土未达到结构设计强度等级的30之前,不得受冻。桩基上部的混凝土必须设置防风措施,混凝土拆模时间不得早于5天,拆模后,立即覆盖一层塑料布,然后覆盖一层或多层保温材料进行养护,保温材料的厚度根据现场测温情况确定,所有易受冻的棱角、隅角部位加强覆盖。砼的运输时间尽量缩短,保证砼的入模温度不低于5。砼养护采用先覆盖塑料薄膜,再用两层草袋覆盖的方法。气温低于-5时,地上结构采用暖棚法施工,并加强养生,对成品砼采用防冻保护措施,避免受冻而损坏。E 砼的运输砼的运输时间尽量缩短,保证砼的入模温度不低于5。砼养护采用先覆盖塑料薄膜,再用两层草袋覆盖的方法。气温低于-5时,地上结构采用暖棚法施工,并加强养生,对成品砼采用防冻保护措施,避免受冻而损坏。 8
